水电工程施工方案.docx

  • 8页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

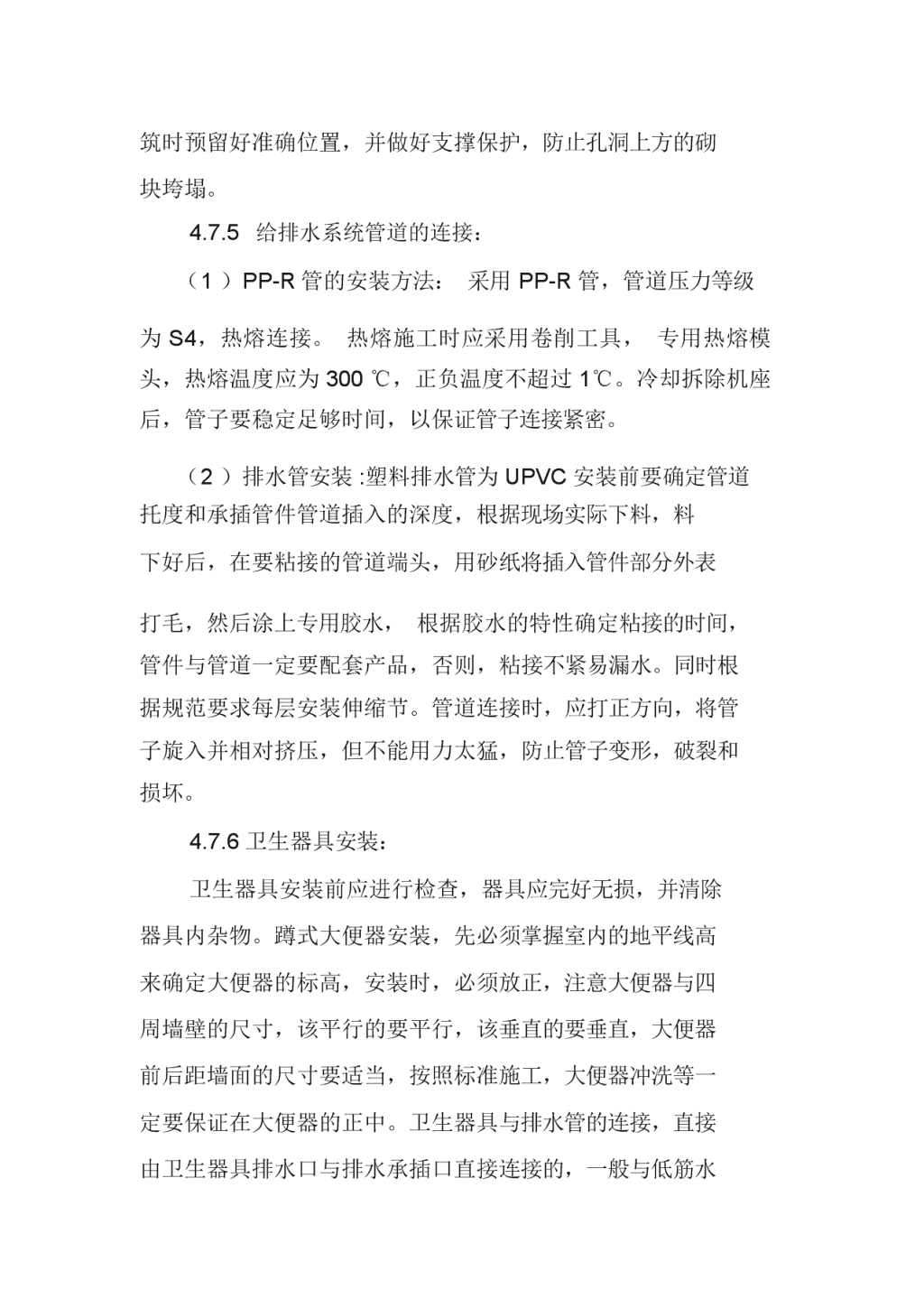

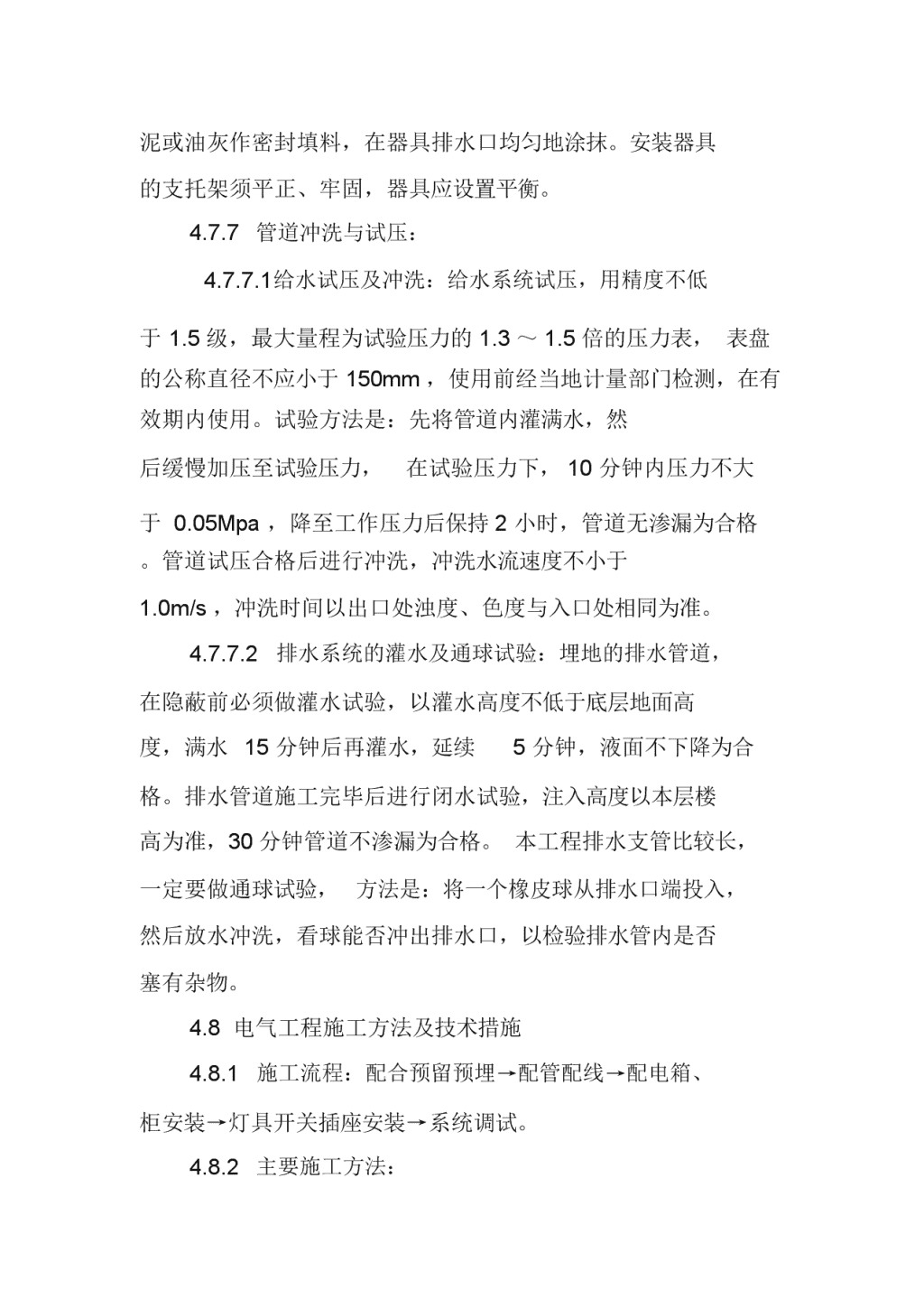

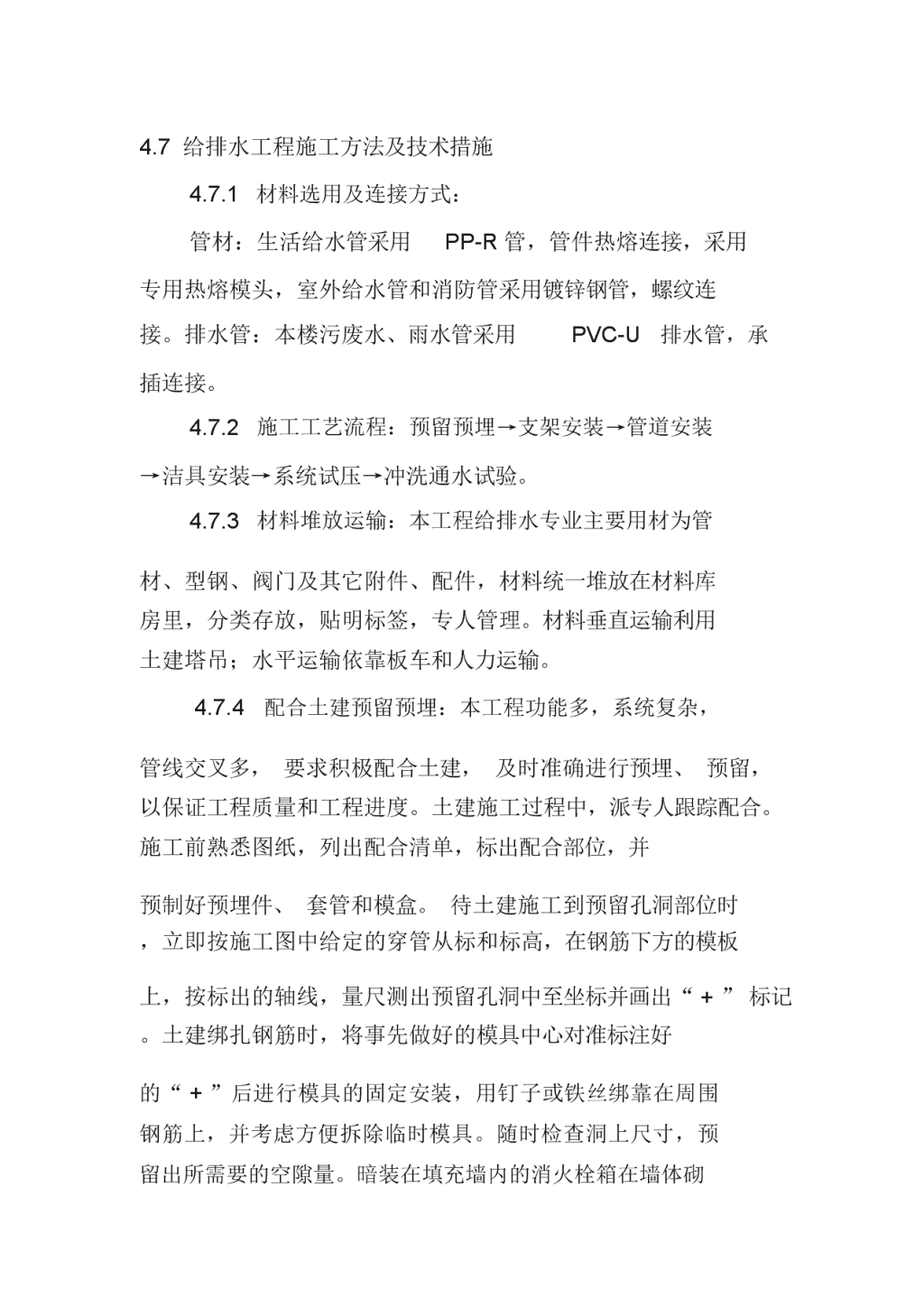

4.7给排水工程施工方法及技术措施4.7.1材料选用及连接方式:管材:生活给水管采用PP-R管,管件热熔连接,采用专用热熔模头,室外给水管和消防管采用镀锌钢管,螺纹连接。排水管:本楼污废水、雨水管采用PVC-U排水管,承插连接。4.7.2施工工艺流程:预留预埋→支架安装→管道安装→洁具安装→系统试压→冲洗通水试验。4.7.3材料堆放运输:本工程给排水专业主要用材为管材、型钢、阀门及其它附件、配件,材料统一堆放在材料库房里,分类存放,贴明标签,专人管理。材料垂直运输利用土建塔吊;水平运输依靠板车和人力运输。4.7.4配合土建预留预埋:本工程功能多,系统复杂,管线交叉多,要求积极配合土建,及时准确进行预埋、预留,以保证工程质量和工程进度。土建施工过程中,派专人跟踪配合。施工前熟悉图纸,列出配合清单,标出配合部位,并预制好预埋件、套管和模盒。待土建施工到预留孔洞部位时,立即按施工图中给定的穿管从标和标高,在钢筋下方的模板上,按标出的轴线,量尺测出预留孔洞中至坐标并画出“+”标记。土建绑扎钢筋时,将事先做好的模具中心对准标注好的“+”后进行模具的固定安装,用钉子或铁丝绑靠在周围钢筋上,并考虑方便拆除临时模具。随时检查洞上尺寸,预留出所需要的空隙量。暗装在填充墙内的消火栓箱在墙体砌 筑时预留好准确位置,并做好支撑保护,防止孔洞上方的砌块垮塌。4.7.5给排水系统管道的连接:(1)PP-R管的安装方法:采用PP-R管,管道压力等级为S4,热熔连接。热熔施工时应采用卷削工具,专用热熔模头,热熔温度应为300℃,正负温度不超过1℃。冷却拆除机座后,管子要稳定足够时间,以保证管子连接紧密。(2)排水管安装:塑料排水管为UPVC安装前要确定管道托度和承插管件管道插入的深度,根据现场实际下料,料下好后,在要粘接的管道端头,用砂纸将插入管件部分外表打毛,然后涂上专用胶水,根据胶水的特性确定粘接的时间,管件与管道一定要配套产品,否则,粘接不紧易漏水。同时根据规范要求每层安装伸缩节。管道连接时,应打正方向,将管子旋入并相对挤压,但不能用力太猛,防止管子变形,破裂和损坏。4.7.6卫生器具安装:卫生器具安装前应进行检查,器具应完好无损,并清除器具内杂物。蹲式大便器安装,先必须掌握室内的地平线高来确定大便器的标高,安装时,必须放正,注意大便器与四周墙壁的尺寸,该平行的要平行,该垂直的要垂直,大便器前后距墙面的尺寸要适当,按照标准施工,大便器冲洗等一定要保证在大便器的正中。卫生器具与排水管的连接,直接由卫生器具排水口与排水承插口直接连接的,一般与低筋水 泥或油灰作密封填料,在器具排水口均匀地涂抹。安装器具的支托架须平正、牢固,器具应设置平衡。4.7.7管道冲洗与试压:4.7.7.1给水试压及冲洗:给水系统试压,用精度不低于1.5级,最大量程为试验压力的1.3~1.5倍的压力表,表盘的公称直径不应小于150mm,使用前经当地计量部门检测,在有效期内使用。试验方法是:先将管道内灌满水,然后缓慢加压至试验压力,在试验压力下,10分钟内压力不大于0.05Mpa,降至工作压力后保持2小时,管道无渗漏为合格。管道试压合格后进行冲洗,冲洗水流速度不小于1.0m/s,冲洗时间以出口处浊度、色度与入口处相同为准。4.7.7.2排水系统的灌水及通球试验:埋地的排水管道,在隐蔽前必须做灌水试验,以灌水高度不低于底层地面高度,满水15分钟后再灌水,延续5分钟,液面不下降为合格。排水管道施工完毕后进行闭水试验,注入高度以本层楼高为准,30分钟管道不渗漏为合格。本工程排水支管比较长,一定要做通球试验,方法是:将一个橡皮球从排水口端投入,然后放水冲洗,看球能否冲出排水口,以检验排水管内是否塞有杂物。4.8电气工程施工方法及技术措施4.8.1施工流程:配合预留预埋→配管配线→配电箱、柜安装→灯具开关插座安装→系统调试。4.8.2主要施工方法: 4.8.2.1配合土建预留预埋:依据图纸认真复查土建预留的电气井道、孔、洞等的位置及尺寸是否正确。接地焊接时要对照图纸标明引下柱;进行基础梁主筋双面电弧焊接,焊接长度6倍于钢筋直径,基础梁水平主筋连成网状,每柱不少于2根,φ16主筋作接地引下线。引下线主筋应在拉主筋端部用色标进行标识,与土建结构施工同步。每层的引下线都要进行标识,主筋端部以下100mm处做标识的主要目的是不影响土建结构施工,主筋对接焊的质量。根据施工图及施工规范在土建施工过程中适时插入预埋工作。如电线套管接线箱、盒,预留孔、洞等。4.8.2.2管内配线、预留管口保护:配线前在钢管内穿铁丝,管口要安装护口保护导线。同一管内数根导线采用不同颜色以便区别。一般A、B,三项分别为黄、绿、红三色线。黑色为工作零线,黄绿相间为保护接地线。敷设于垂直线路中的导线,每超过下列长度时,在管线中加装线盒。在接线盒中用管卡加以固定:导线截面50mm2及以下为30mm;导线截面70~95mm2为20mm;导线截面50mm2及以下为18mm;铜芯导线的中间接头和分支连接使用熔焊、线夹或压接法连接。接头采用黄蜡带包扎后再用绝缘胶带包扎,电线套内导线不得有接头,每条支路用测阻表检查各回路的绝缘电阻,其阻值必须大于0.5MΩ。4.8.2.3电气设备安装:电气设备安装前应对安装条件确认:设备房内、顶板面与墙面抹灰完成,楼面无渗漏;室 内照明良好;施工道路畅通;设备材料齐全并运至现场;暗装配电箱:在安装前预先按图在墙上预留孔洞。4.8.2.4防雷接地系统:a.防雷接地工艺流程:联合接地体→基础接地网→避雷引下线→屋面避雷网→室外接地装置→接地电阻测试。b.施工方法:按设计图纸核定接地柱筋位置,每柱不少于两根大于直径16主筋作防雷引下线,同时与室外用角钢接地系统相连。接地体在基础内与主筋用电弧焊接牢固,形成接地网,焊接完成。测量接地电阻小于1Ω,否则补充接地极。直到接地电阻小于1Ω为止。对柱内接地引下线的主筋在土建结构施工焊接完成后,电气专业技术专业人员要对焊接点按电气规范验收标准进行检查,要求焊拉接密实饱满。不良者须按电气验收规范采取加强措施进行补充焊接。屋面避雷网采用φ12镀锌圆钢敷设,在引下线处,焊接长度必须达到圆多直径的6倍。完成以上工作后,进行接地电阻测试,接地电阻必须达到小于1Ω。 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不 是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。致谢词2在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!)查看更多与本文《高中生开学自我介绍》相关的文章。
