西咸国际文化教育园生态污水处理厂一期工程投标文件投标文件西咸国际文化教育园生态污水处理厂一期临时驻地水电安装工程劳务分包工程投标文件投标人:(盖章)法定代表人或其委托代理人:(签字)年月日33

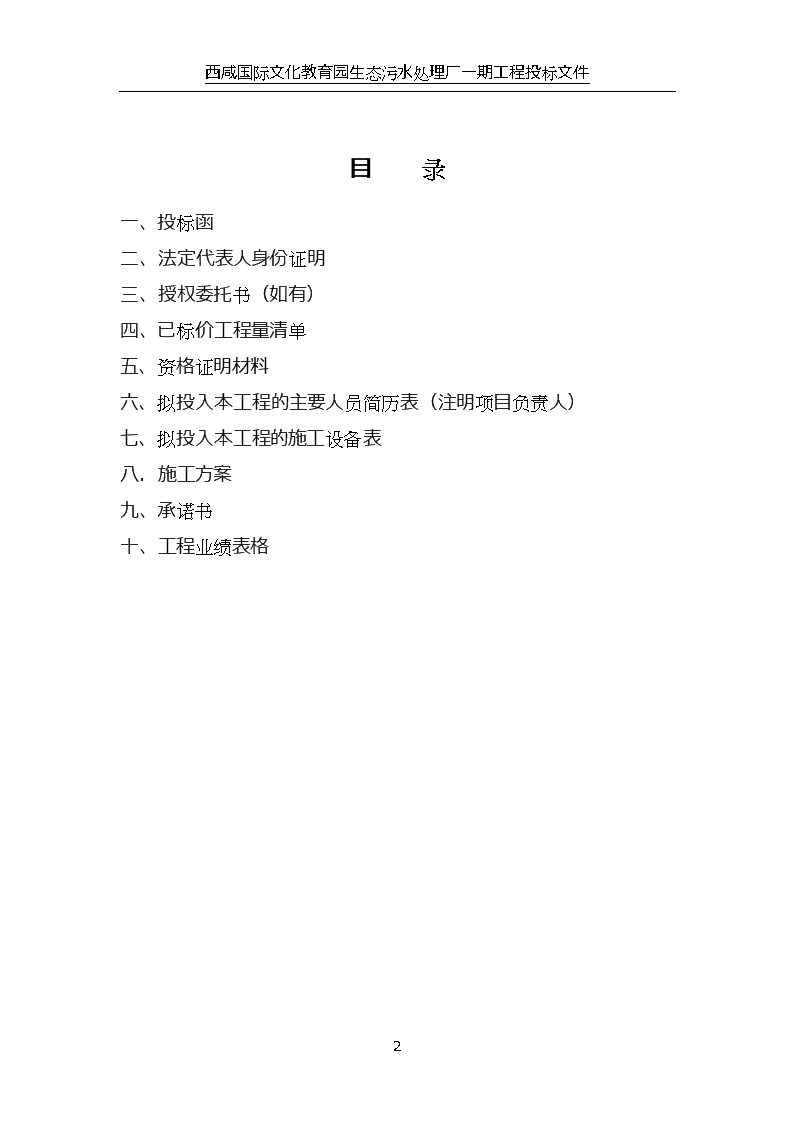

西咸国际文化教育园生态污水处理厂一期工程投标文件目录一、投标函二、法定代表人身份证明三、授权委托书(如有)四、已标价工程量清单五、资格证明材料六、拟投入本工程的主要人员简历表(注明项目负责人)七、拟投入本工程的施工设备表八.施工方案九、承诺书十、工程业绩表格33

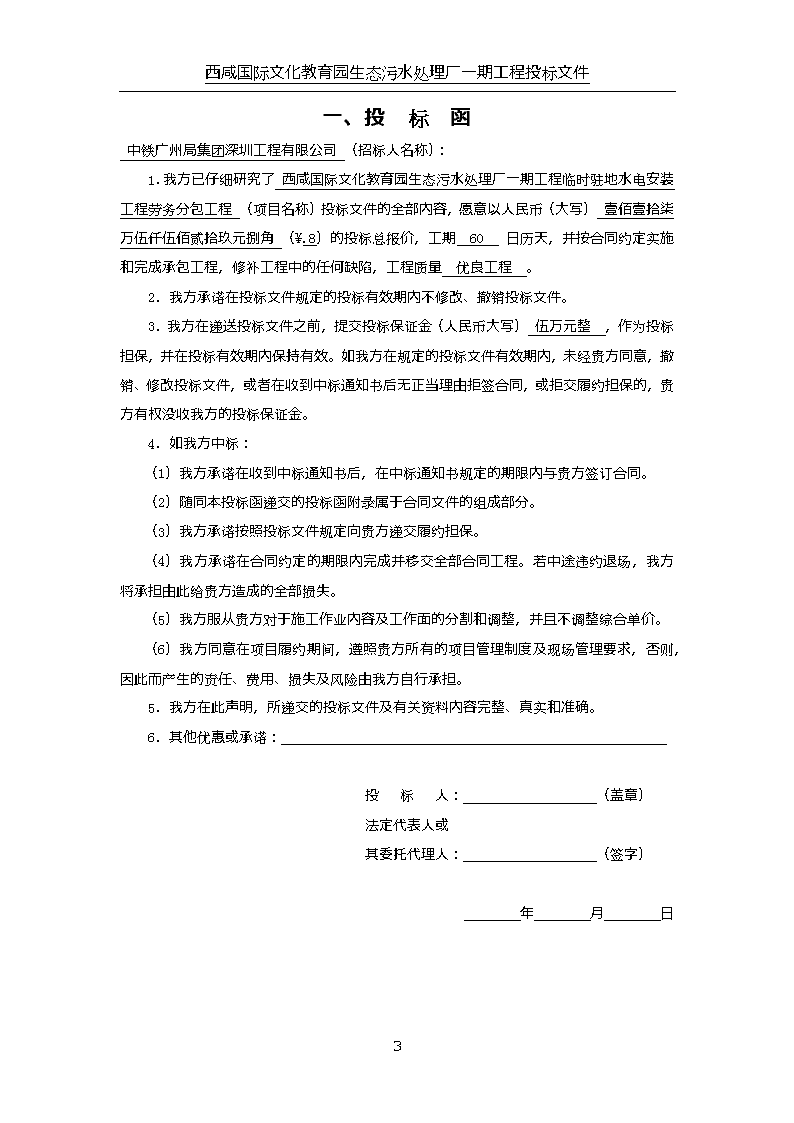

西咸国际文化教育园生态污水处理厂一期工程投标文件一、投标函中铁广州局集团深圳工程有限公司(招标人名称):1.我方已仔细研究了西咸国际文化教育园生态污水处理厂一期工程临时驻地水电安装工程劳务分包工程(项目名称)投标文件的全部内容,愿意以人民币(大写)壹佰壹拾柒万伍仟伍佰贰拾玖元捌角(¥.8)的投标总报价,工期60日历天,并按合同约定实施和完成承包工程,修补工程中的任何缺陷,工程质量优良工程。2.我方承诺在投标文件规定的投标有效期内不修改、撤销投标文件。3.我方在递送投标文件之前,提交投标保证金(人民币大写)伍万元整,作为投标担保,并在投标有效期内保持有效。如我方在规定的投标文件有效期内,未经贵方同意,撤销、修改投标文件,或者在收到中标通知书后无正当理由拒签合同,或拒交履约担保的,贵方有权没收我方的投标保证金。4.如我方中标:(1)我方承诺在收到中标通知书后,在中标通知书规定的期限内与贵方签订合同。(2)随同本投标函递交的投标函附录属于合同文件的组成部分。(3)我方承诺按照投标文件规定向贵方递交履约担保。(4)我方承诺在合同约定的期限内完成并移交全部合同工程。若中途违约退场,我方将承担由此给贵方造成的全部损失。(5)我方服从贵方对于施工作业内容及工作面的分割和调整,并且不调整综合单价。(6)我方同意在项目履约期间,遵照贵方所有的项目管理制度及现场管理要求,否则,因此而产生的责任、费用、损失及风险由我方自行承担。5.我方在此声明,所递交的投标文件及有关资料内容完整、真实和准确。6.其他优惠或承诺:投标人:(盖章)法定代表人或其委托代理人:(签字)年月日33
西咸国际文化教育园生态污水处理厂一期工程投标文件二、法定代表人身份证明投标人:四川省常兴建筑工程有限公司单位性质:有限公司地址:成都市武侯区武侯大道铁佛段1号1栋2单元6层614号成立时间:201年月日经营期限:长期姓名:杨湘宁身份证号:性别:男年龄:41职务:总经理系四川省常兴建筑工程有限公司(投标人名称)的法定代表人。特此证明。投标人:(盖章)2018年04月28日33
西咸国际文化教育园生态污水处理厂一期工程投标文件三、授权委托书(如有)本人(姓名)系(投标人名称)的法定代表人,现委托(姓名)为我方代理人。代理人根据授权,以我方名义签署、澄清、说明、补正、递交、撤回、修改(项目名称)投标文件、签订合同和处理有关事宜,其法律后果由我方承担。委托期限:。代理人无转委托权。投标人:(盖章)法定代表人:(签字)身份证号码:委托代理人:(签字)身份证号码:年月日33
西咸国际文化教育园生态污水处理厂一期工程投标文件四、工程量清单报价表序号工程作业细目单位暂定数量综合单价暂定合价费用内容工作内容及要求备注(验工计价规则)1成品配电房个128000280002开关、插座个40083200博格、公牛、安菱3生活区灯具套18012021600雷士、欧普4施工照明灯套6028016800雷士、欧普5太阳能路灯套143800532006围墙灯套120809600雷士、欧普7行灯变压器台1550075008生活区总配电箱台145004500远大、惠丰、西开9生活区分配电箱台98007200远大、惠丰、西开10大理石洗手台与洗漱台个356001680011蹲便器个10220220012带感应小便器个3800240013带感应水龙头及台盆套3650195014污水泵台15400060000玉树、人民、上海凯泉15不锈钢水龙头个15150225033
西咸国际文化教育园生态污水处理厂一期工程投标文件16浴霸套6380228017淋浴花洒套6820492018化粪池个260001200019隔油池个16000600020PPR冷水管米21013.52835DE63金牛、日丰、爱康21PPR冷水管米21051050DE50金牛、日丰、爱康22PPR冷水管米2103.24680.4DE40金牛、日丰、爱康23PPR冷水管米2102.29480.9DE32金牛、日丰、爱康24PPR冷水管米1202240De25金牛、日丰、爱康25PPR热水管米21016.83528De50金牛、日丰、爱康26PPR热水管米250102500De20金牛、日丰、爱康27PPR热水管米300103000De40金牛、日丰、爱康28PPR热水管米300103000De32金牛、日丰、爱康29PPR热水管米180101800DE25金牛、日丰、爱康30镀锌钢管米4006827200DN150天津利达、君诚31镀锌钢管米8605244720DN100天津利达、君诚32镀锌钢管米13203951480DN65天津利达、君诚33镀锌钢管米400187200DN25天津利达、君诚34镀锌钢管米400156000DN15天津利达、君诚35PPR闸阀个1550750天津利达、君诚36PPR截止阀个3038114037PPR截止阀个4525112533
西咸国际文化教育园生态污水处理厂一期工程投标文件38PPR截止阀个451881039电缆保护管米3001003000040电缆保护管米300802400041电缆保护管米500502500042线管米5008.44200Pc3243线管米5005.72850Pc2044线管米5001.9950Pc1645线槽米5005250046总配电柜套11200012000远大、惠丰、西开47一级分配电柜套21200024000远大、惠丰、西开48二级分配电箱套4900036000远大、惠丰、西开49楼栋分配电箱套5350017500远大、惠丰、西开50楼层分配电箱套8350028000远大、惠丰、西开51塔吊开关箱套23500700052施工电梯开关箱套13500350053照明开关箱套505002500054角钢米30017510055角钢米80011880056槽钢米20025500057镀锌扁铁米4809.8470458镀锌扁铁米6006.3378059镀锌圆钢米4002.3594060UPVC排水管米10005858000DE300联塑、金牛、高科61UPVC排水管米2504210500DE200联塑、金牛、高科33
西咸国际文化教育园生态污水处理厂一期工程投标文件62UPVC排水管米300175100DE160联塑、金牛、高科63UPVC排水管米2008.51700DE110联塑、金牛、高科64UPVC排水管米7005.73990DE75联塑、金牛、高科65单栓消防箱套457003150066变频控制柜套4180007200067碟阀个402801120068闸阀个245601344069止回阀个10370370070施工用水箱个2100002000071岩棉保温管5CM米200102000DN3272岩棉保温管5CM米200102000DN4073岩棉保温管5CM米450104500DN6574岩棉保温管5CM米12001012000DN10075其他辅材耗材项1800008000076施工现场水电安装人工费、机械费项177生活区水电安装人工费、机械费㎡1245.462531136.578合计.833
西咸国际文化教育园生态污水处理厂一期工程投标文件附件二:甲方提供的材料清单工程项目名称:合同编号:序号品种规格型号单位数量单价限额或约定损耗率送达地点备注(品牌)1电线10mm2卷/百米912803%上上、远东、金叶2电线6mm2卷/百米308603%上上、远东、金叶3电线4mm2卷/百米305303%上上、远东、金叶4电线2.5mm2卷/百米1203053%上上、远东、金叶5电线软芯6mm2卷/百米1802403%上上、远东、金叶6电线软芯2.5mm2卷/百米3001453%上上、远东、金叶甲方:乙方:投标人(公章):法定代表人或授权委托人(签字):日期:33
西咸国际文化教育园生态污水处理厂一期工程投标文件五、资格证明材料(企业法人营业执照、企业资质证书、安全生产许可证等)33
西咸国际文化教育园生态污水处理厂一期工程投标文件六、拟投入本工程的主要人员简历表(注明项目负责人);拟投入本工程的主要人员简历表序号姓名年龄在本工程担任的职务技术职称备注汪多福备注:1、主要人员指:项目经理、各技术负责人员、特殊工种等。(应附上相关证件)33
西咸国际文化教育园生态污水处理厂一期工程投标文件七、拟投入本工程的施工设备表设备名称数量规格型号主要工作性能指标出厂日期(年月)使用时间(年)现在何处自有/租赁/新购预计何时进场备注33
西咸国际文化教育园生态污水处理厂一期工程投标文件八、施工方案(施工方案中单列施工安全保障措施及应急预案)该场地原为低洼地段,采用素土回填,因施工工期紧张,未采用分层回填碾压的施工方法,沉降不容易控制,场地排水为主要问题。咸阳市7-9月份为雨季多发季节,如不能控制好场地内外排水,会造成土层下陷,场地不均匀沉降,对场地内临设危险较大。2.3临设地基硬化处理因临设场地为高回填地段,板房及砖混建筑基础地面必须加强硬化处理,在回填土上先铺60cm厚碎石,压路机碾压整平,浇筑20cm厚C15商品砼,内设置Φ6@200钢筋加固。2.4施工流程西咸新区青年创业园项目临设施工流程如下所示:场地回填及整平→板房及砖混建筑基础施工→场地排水施工→板房安装、厨房砖墙砌筑、屋面玻璃丝棉彩钢夹心板安装→水电安装→装饰装修3临时设施施工3.1施工总平面布置概况本工程施工平面布置是以利用有限场地,综合考虑现场用水用电及污水排放等诸多影响因素以及我公司企业形象及安全文明要求,将场地划分为办公区、职工生活区。办公区内设置办公楼三栋二层板房,配套设施包括门卫、停车场、旗台、景观水池、宣传栏、花坛等;生活区内设置宿舍2栋二层板房、1栋1层板房、1栋1层砖混结构,配套设施包括食堂、浴室、公共卫生间、洗漱台等。33
西咸国际文化教育园生态污水处理厂一期工程投标文件办公及生活区场地平面布置图详见附图:西咸新区青年创业园工程项目办公、生活区临时设施总平面布置图33
西咸国际文化教育园生态污水处理厂一期工程投标文件生活区场地平面布置图办公区场地平面布置图3.2围挡施工施工期间,按照业主提供的用地红线及陕西省的有关安全文明施工规定,结合本工程实际,进行场地围蔽。围护墙材料、尺寸:(1)周边设置连续、密闭的围挡。围挡应当稳固、安全、整洁、美观,并符合下列要求:33
西咸国际文化教育园生态污水处理厂一期工程投标文件①其中除南侧大门其余三侧的围墙采用砖砌围墙,砌体围挡压顶并亮化,高度为2.2米;南侧采用砖柱镶嵌热镀锌栏杆的围挡方式,砖柱表面粘贴灰色釉面砖,高度为2.5米(南侧围墙如下图所示,四侧围墙详图见临建施工图)。②施工区大门为9m宽钢结构大门(并在钢结构右侧设置门卫室),办公生活区大门为设置自动伸缩门(如图);33
西咸国际文化教育园生态污水处理厂一期工程投标文件(3)围墙东西两侧外部采用中国中铁港航局集团公司统一宣传标语。(4)施工区、办公区围墙采用240砖墙,墙高2.2m,每隔4m设370墙垛,考虑到抗震需要,墙内每隔500mm设2A6长2000mm(墙垛每侧各1000mm)拉结钢筋。办公生活区南侧围墙镀锌栏杆底部高出地面80cm。办公区出入口设置10m宽伸缩门,门柱采用砖砌立柱,主大门立柱80cm×80cm(含贴瓷砖),大门其余立柱67cm×67cm(含贴瓷砖),南侧其余立柱41cm×41cm(含贴瓷砖)。(533
西咸国际文化教育园生态污水处理厂一期工程投标文件)施工现场大门处设置警卫室,警卫人员培训上岗,统一着装,对外来人员出入进行登记。建立门卫值班制度(包括临时进出口管理内容),现场设置夜间警示灯、标志牌、彩旗,并定期对施工围挡进行维护,保持施工围挡的整洁完整。(6)办公区、生活区、出入口设视频监控系统,监控室设于警卫室,沿围墙顶设红外线防范报警系统。3.3排水的处理排放和防洪设施施工⑴排水设施根据本工程施工总体方案部署和现有施工用地状况,场地作为整体排水区。雨水经场地内排水明沟排入市政雨水管道,生活用水经化粪池净化沉淀后暗管排入市政排污管道。化粪池主要连接生活区内卫生间、浴室及厨房等。办公及生活区排水系统布置详见下图:办公及生活区排水系统布置图3.4临时房屋场地施工为保证施工的顺利进行,施工前必须做好场地内临时房屋的施工。临时33
西咸国际文化教育园生态污水处理厂一期工程投标文件房屋主要包括:现场办公用房、生活用房等。3.4.1生活、办公用房布置现场办公室、宿舍、卫生间、保卫科值班室均选用可重复拆装的活动板房;厨房、餐厅使用砖混结构;停车场使用钢结构雨篷。项目部办公区拥有20间单间面积22平米的办公室,3间单间面积43平米的办公室,2间单间面积87平方米的办公室,4间单间面积22平米的宿舍;住宿区拥有4间22平米的双职工宿舍,56间单间面积13平米的单身宿舍,男女浴室及卫生间共占地87平米:男浴配置9间1.2米X0.9米的独立浴室,男卫配置7间1.2米X0.9米的独立蹲位,女浴配置5间1.2米X0.9米的独立浴室,女卫配置4间1.2米X0.9米独立蹲位。项目面积(m²)间数办公室一892办公室二443办公室三2220招待宿舍228项目宿舍1356工人宿舍223433
西咸国际文化教育园生态污水处理厂一期工程投标文件活动板房砖混结构33
西咸国际文化教育园生态污水处理厂一期工程投标文件停车雨篷3.4.2临时房屋施工方案办公用房、生活用房、生产生活用房等,选用可重复拆装活动板拼装。每块板宽1.82米,宽度方向采用3块,长度方向采用10~20块,每间房面积约为20~60㎡,采用双层结构,食堂、厕所、浴室为单层结构,地面采用600x600mm白色瓷砖。根据现场的实际情况,对施工场地内的临时房屋面积进行合理分配和布置,保证管理、生产人员有较好的工作、生活环境。33
西咸国际文化教育园生态污水处理厂一期工程投标文件⑴基础施工由于地面原土为人工填土,彩钢板房基础采用砼基础,在夯实的填土上直接做300x300(mm)C20砼圈梁,板房内部碎石夯实后,浇筑100mm从C20混凝土硬化地面。板房基础及圈梁示意图见下图:板房基础及圈梁示意图⑵钢结构安装将80×80mm方管柱脚用膨胀螺栓锚在四周圈梁上,将主梁用φ10螺栓固定在80×80mm方管上,次梁用φ8螺栓固定在主梁上,L30×3.0mm角钢为斜拉柱支撑,固定整个钢架结构,各构件安装位置应符合规范要求,现场焊接部件应正确牢固无漏焊。33
西咸国际文化教育园生态污水处理厂一期工程投标文件⑶墙体将50#或75#槽铝用膨胀管固定在基础上或二层楼面钢梁上,彩钢夹心板底部用镏钉固定在槽铝内,板与板用25#丁字型铝合金与镏钉固定,外墙与内墙安装完毕后及时架设顶板,顶板与墙板连接用25#角铝与镏钉固定。山墙和后墙板采用75mm厚EPS彩钢夹心板,前墙和内墙采用50mm厚玻璃丝棉彩钢夹心板,墙体安装要求横平竖直,缝隙密实板面无破碎现象。⑷楼面33
西咸国际文化教育园生态污水处理厂一期工程投标文件采用13mm厚胶合板,上面铺10mm黄色木板,胶合板安装在钢梁,不得有裂缝和腐蚀印记。⑸屋面屋面板采用100毫米厚玻璃丝棉彩钢夹心板与内外墙体用25#角铝和镏钉固定,四周设50毫米厚EPS彩钢夹心板封檐板,顶板封檐板用硅胶密封处理,防止屋面漏水,做到自由下水,采用φ75PVC落水管,落水管安装垂直牢固,抱箍间距1.5米一只,天沟内应无积水,漏水现象。⑹顶棚在水电线管安装完成后,便可进行600x600mm纸面石膏板吊顶施工。其主要施工工艺流程如下:弹线→水电隐蔽工程安装→安装吊筋→安装主龙骨→安装次龙骨→隐蔽工程检验→安装面层石膏板→腻子及表面涂料施工→安装灯具电器→清洁主龙骨间距一般为1000mm,龙骨接头要错开;吊杆的方向也要错开,避免主龙骨向一边倾斜。用吊杆上的螺栓上下调节,保证一定起拱度,视房间大小起拱5-20mm,房间短向1/200,待水平度调好后再逐个拧紧螺帽,开孔位置需将大龙骨加固。施工过程中注意各工种之间配合,待顶棚内的风口、灯具、消防管线等施工完毕,并通过各种试验后方可安装面板。石膏板安装:注意石膏板的表面色泽,必须符合设计规范要求,偏差在±1mm,安装时注意对缝尺寸,安装完后轻轻撕去其表面保护膜。⑺铝合金门窗门采用50毫米厚玻璃丝棉彩钢夹心板用50#槽铝拼装,窗采用塑钢,要求门窗安装位置正确,门框窗框安装竖直、正平,用螺栓固定,门窗安装应开启灵活,窗户应内外打密封胶以防渗水。⑻室内地坪室内外地坪高差100mm,贴600×600mm乳白色防滑地砖,大面整砖铺贴,拼缝整齐,需要切割的瓷砖铺在房间四周。33
西咸国际文化教育园生态污水处理厂一期工程投标文件⑼运输、贮存活动板房材料运输过程中,避免受压和机械损坏,严禁烟火。应在干燥、通风的仓库内贮存,露天贮存需采取防雨措施。贮存场地应坚实、平整,散装堆放高度不得超过1.5米。堆底应用木条或泡沫板铺垫,垫木间距不大于0.2米。贮存时要远离热源,不得与化学药品接触。房屋布置要求紧凑、美观、大方、整齐,生活房屋按13㎡/人标准布置。按照消防要求在各办公区和生活区设置足够的消防设施,包括灭火器、消防水池及消防沙等,同时设置相应的门卫保安设施。施工时将按照上述标准搭设临时房屋,并为业主和驻地监理工程师提供现场设施,提供足够的照明设施、冷热用水、电力、电话通讯、邮政、打扫卫生、清除垃圾、维修水电等服务,保证所有用房和设施完好,正常使用。3.4.3临时场地施工方案为全面体现项目部文化,在项目部办公区、生活区添加了占地649.37平米的绿化草坪、占地40平米的健身区、景观水池以及文化宣传栏,让我们的员工拥有更好的生活工作环境。(1)室外地面场地土壤采用3:7灰土换填夯实至设计换填高度,采用100mm厚C20商品混凝土随捣随抹,贴200x100x50mm灰色景观砖。外地坪要求平整光洁,有一定的排水坡度,并设300x400mm排水沟。33
西咸国际文化教育园生态污水处理厂一期工程投标文件(2)车棚地面做法土壤使用3:7灰土进行换填至设计高度,再添加200mm厚的粗砂垫层,而后进行50mm厚的种植土壤夯实,最后进行80厚的植草砖铺设,在车棚除进车处其余三边外沿铺设浅灰色的路沿石。根据JGJ100-2015《车库建筑设计规范》要求车位设计为2.5mX5m,所以植草砖设置为每2.5mX5m中间设置500mm的透水砖铺设分隔。33
西咸国际文化教育园生态污水处理厂一期工程投标文件3.5临设用水、电布置及施工3.5.1临设用电施工施工临电接口从甲方提供水电接入口,办公及生活区从相变接至办公区一级柜内,再分别接至二级配电柜、三级配电箱,最后接至各个用电房间。项目驻地配电柜、电缆电线均严格按照国家、地方用电规范设置,由电力公司专业人员和我部专业电工配合实施操作。详办公及生活区施工用电网络平面布置图。3.5.2临设用水施工主要以业主在施工围蔽范围内提供的供水管水作为本站的施工用水。生活区的供水管道在业主提供的接水口接入项目部,在接入项目部的主管上安设闸阀,在主管闸阀后分三路分别进入生活区卫生间、食堂及办公区。给水管室外部分采用直径50mm的热熔给水管,室内采用PVC管。具体详办公及生活区供水系统布置图。33
西咸国际文化教育园生态污水处理厂一期工程投标文件4安全文明施工保证措施4.1安全施工保证措施⑴施工前,技术人员要根据设计图认真复核,严格按照临设施工方案或板房生产商提供的设计图进行施工。⑵施工人员需进行安全教育,考核不通过这严禁进场施工;⑶特殊工种持证上岗,严禁无证操作;⑷进场施工必须携带安全帽,各类设备有序码放,作业时防止起重机起重臂碰撞其他物件或伤人,施工现场周边设安全警示牌;⑸电动工具使用前进行严格检查,损坏、漏电等工具严禁使用;⑹高空作业人员必须佩戴好安全带,特殊工种需佩戴好劳保用品。4.2文明施工保证措施⑴严格遵守咸阳市现行的有关文明施工、安全生产的规定和业主安全管理办法的有关要求,积极创建文明施工工地。⑵施工现场场容管理严格按咸阳市有关文件办理,并采取以下保证措施。①按西咸新区青年创业园项目驻地布置示意图实施,使施工现场处于有序状态。②施工现场食堂按卫生标准设置并配备用具。现场临时工地厕所设置三级化粪池净化后经新建的地下管道入就近的城市下水管道。住地设置垃圾箱,每日专人清运。③临时设施均按标准硬化地面,四周设置砖砌排水沟,施工污水沉淀后排出,生活污水经设内化粪池处理后,排入城市下水道。④工地的原材料和半成品不得堆放于围墙外,材料及半成品的堆码严格按我司《文明施工管理办法》要求分类堆放,并用标识牌标识清楚。⑤施工现场内道路平整畅通,排水出口良好,无人作业的沟、井、坑均加设护盖和安全防护标志或回填整平,施工临时场地出入口处设置洗车槽,出施工现场机动车辆,必须在工地内冲洗干净才准上路行驶。33
西咸国际文化教育园生态污水处理厂一期工程投标文件⑥所有施工管理人员和操作人员必须佩带证明其身份的标识牌,施工场地出入口设专职安全保卫二名。⑦完工后,及时拆除所有施工辅助设施,并将工地及周围环境清理整洁,做到工完、料清、场地净。33
西咸国际文化教育园生态污水处理厂一期工程投标文件九、承诺书(承诺书要求对保证工期并如何抢工、民工工资发放、安全质量、文明施工等问题作出承诺)承诺书中铁广州局集团深圳工程有限公司:我公司郑重承诺:在承接贵公司业务以后,我公司将为保证质量及安全,合理安排施工,在保证安全的情况下全力抢工,不拖欠民工工资,并按照贵公司的相关要求安全、文明施工等,如有违反我公司愿意接受贵公司制定的相关处罚。特此承诺承诺人:2018年4月28日33
西咸国际文化教育园生态污水处理厂一期工程投标文件十、工程业绩表格项目名称项目类型施工时间完成时间施工总额甲方及甲方项目经理电话1、投标人必须详细、真实的说明同类工程或类似工程施工经验(近一两年),最好能附合同复印件,并保证真实。33
