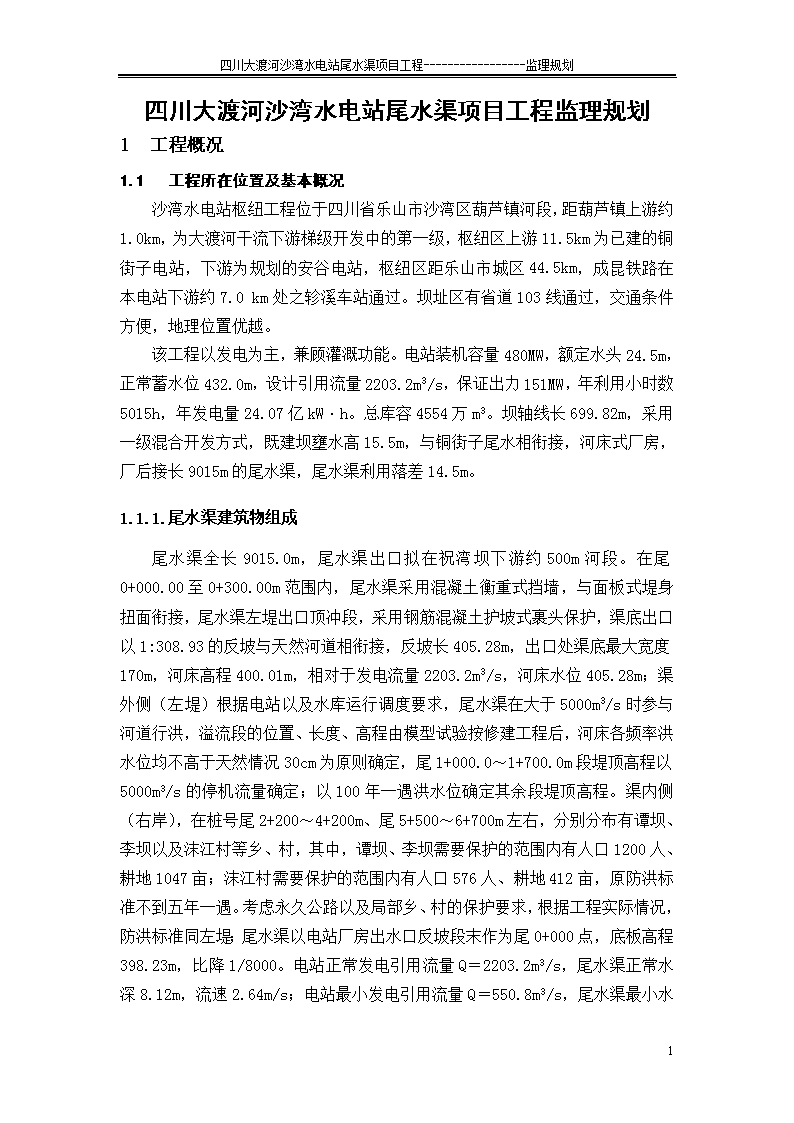

四川大渡河沙湾水电站尾水渠项目工程-----------------监理规划四川大渡河沙湾水电站尾水渠项目工程监理规划1工程概况1.1工程所在位置及基本概况沙湾水电站枢纽工程位于四川省乐山市沙湾区葫芦镇河段,距葫芦镇上游约1.0km,为大渡河干流下游梯级开发中的第一级,枢纽区上游11.5km为已建的铜街子电站,下游为规划的安谷电站,枢纽区距乐山市城区44.5km,成昆铁路在本电站下游约7.0km处之轸溪车站通过。坝址区有省道103线通过,交通条件方便,地理位置优越。该工程以发电为主,兼顾灌溉功能。电站装机容量480MW,额定水头24.5m,正常蓄水位432.0m,设计引用流量2203.2m3/s,保证出力151MW,年利用小时数5015h,年发电量24.07亿kW·h。总库容4554万m3。坝轴线长699.82m,采用一级混合开发方式,既建坝壅水高15.5m,与铜街子尾水相衔接,河床式厂房,厂后接长9015m的尾水渠,尾水渠利用落差14.5m。1.1.1.尾水渠建筑物组成尾水渠全长9015.0m,尾水渠出口拟在祝湾坝下游约500m河段。在尾0+000.00至0+300.00m范围内,尾水渠采用混凝土衡重式挡墙,与面板式堤身扭面衔接,尾水渠左堤出口顶冲段,采用钢筋混凝土护坡式裹头保护,渠底出口以1:308.93的反坡与天然河道相衔接,反坡长405.28m,出口处渠底最大宽度170m,河床高程400.01m,相对于发电流量2203.2m3/s,河床水位405.28m;渠外侧(左堤)根据电站以及水库运行调度要求,尾水渠在大于5000m3/s时参与河道行洪,溢流段的位置、长度、高程由模型试验按修建工程后,河床各频率洪水位均不高于天然情况30cm为原则确定,尾1+000.0~1+700.0m段堤顶高程以5000m3/s的停机流量确定;以100年一遇洪水位确定其余段堤顶高程。渠内侧(右岸),在桩号尾2+200~4+200m、尾5+500~6+700m左右,分别分布有谭坝、李坝以及沫江村等乡、村,其中,谭坝、李坝需要保护的范围内有人口1200人、耕地1047亩;沫江村需要保护的范围内有人口576人、耕地412亩,原防洪标准不到五年一遇。考虑永久公路以及局部乡、村的保护要求,根据工程实际情况,防洪标准同左堤;尾水渠以电站厂房出水口反坡段末作为尾0+000点,底板高程398.23m,比降1/8000。电站正常发电引用流量Q=2203.2m3/s,尾水渠正常水深8.12m,流速2.64m/s;电站最小发电引用流量Q=550.8m3/s6

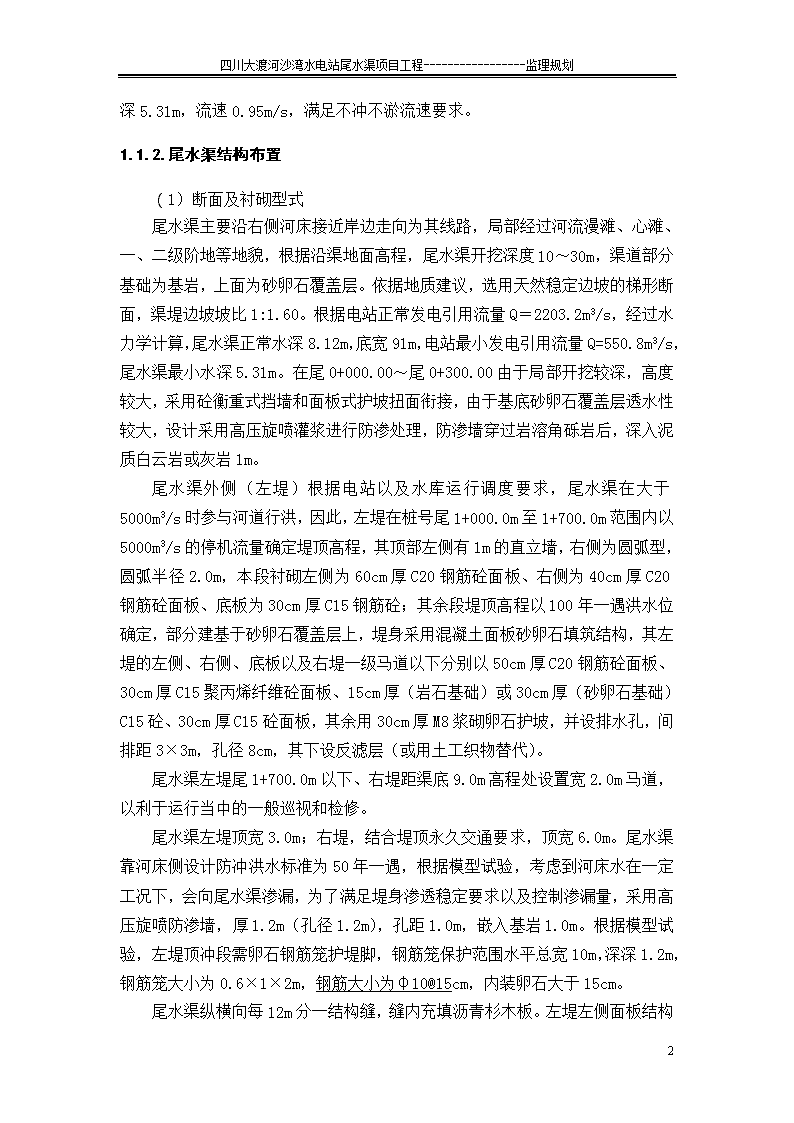

四川大渡河沙湾水电站尾水渠项目工程-----------------监理规划,尾水渠最小水深5.31m,流速0.95m/s,满足不冲不淤流速要求。1.1.2.尾水渠结构布置(1)断面及衬砌型式尾水渠主要沿右侧河床接近岸边走向为其线路,局部经过河流漫滩、心滩、一、二级阶地等地貌,根据沿渠地面高程,尾水渠开挖深度10~30m,渠道部分基础为基岩,上面为砂卵石覆盖层。依据地质建议,选用天然稳定边坡的梯形断面,渠堤边坡坡比1:1.60。根据电站正常发电引用流量Q=2203.2m3/s,经过水力学计算,尾水渠正常水深8.12m,底宽91m,电站最小发电引用流量Q=550.8m3/s,尾水渠最小水深5.31m。在尾0+000.00~尾0+300.00由于局部开挖较深,高度较大,采用砼衡重式挡墙和面板式护坡扭面衔接,由于基底砂卵石覆盖层透水性较大,设计采用高压旋喷灌浆进行防渗处理,防渗墙穿过岩溶角砾岩后,深入泥质白云岩或灰岩1m。尾水渠外侧(左堤)根据电站以及水库运行调度要求,尾水渠在大于5000m3/s时参与河道行洪,因此,左堤在桩号尾1+000.0m至1+700.0m范围内以5000m3/s的停机流量确定堤顶高程,其顶部左侧有1m的直立墙,右侧为圆弧型,圆弧半径2.0m,本段衬砌左侧为60cm厚C20钢筋砼面板、右侧为40cm厚C20钢筋砼面板、底板为30cm厚C15钢筋砼;其余段堤顶高程以100年一遇洪水位确定,部分建基于砂卵石覆盖层上,堤身采用混凝土面板砂卵石填筑结构,其左堤的左侧、右侧、底板以及右堤一级马道以下分别以50cm厚C20钢筋砼面板、30cm厚C15聚丙烯纤维砼面板、15cm厚(岩石基础)或30cm厚(砂卵石基础)C15砼、30cm厚C15砼面板,其余用30cm厚M8浆砌卵石护坡,并设排水孔,间排距3×3m,孔径8cm,其下设反滤层(或用土工织物替代)。尾水渠左堤尾1+700.0m以下、右堤距渠底9.0m高程处设置宽2.0m马道,以利于运行当中的一般巡视和检修。尾水渠左堤顶宽3.0m;右堤,结合堤顶永久交通要求,顶宽6.0m。尾水渠靠河床侧设计防冲洪水标准为50年一遇,根据模型试验,考虑到河床水在一定工况下,会向尾水渠渗漏,为了满足堤身渗透稳定要求以及控制渗漏量,采用高压旋喷防渗墙,厚1.2m(孔径1.2m),孔距1.0m,嵌入基岩1.0m。根据模型试验,左堤顶冲段需卵石钢筋笼护堤脚,钢筋笼保护范围水平总宽10m,深深1.2m,钢筋笼大小为0.6×1×2m,钢筋大小为φ10@15cm,内装卵石大于15cm。尾水渠纵横向每12m6

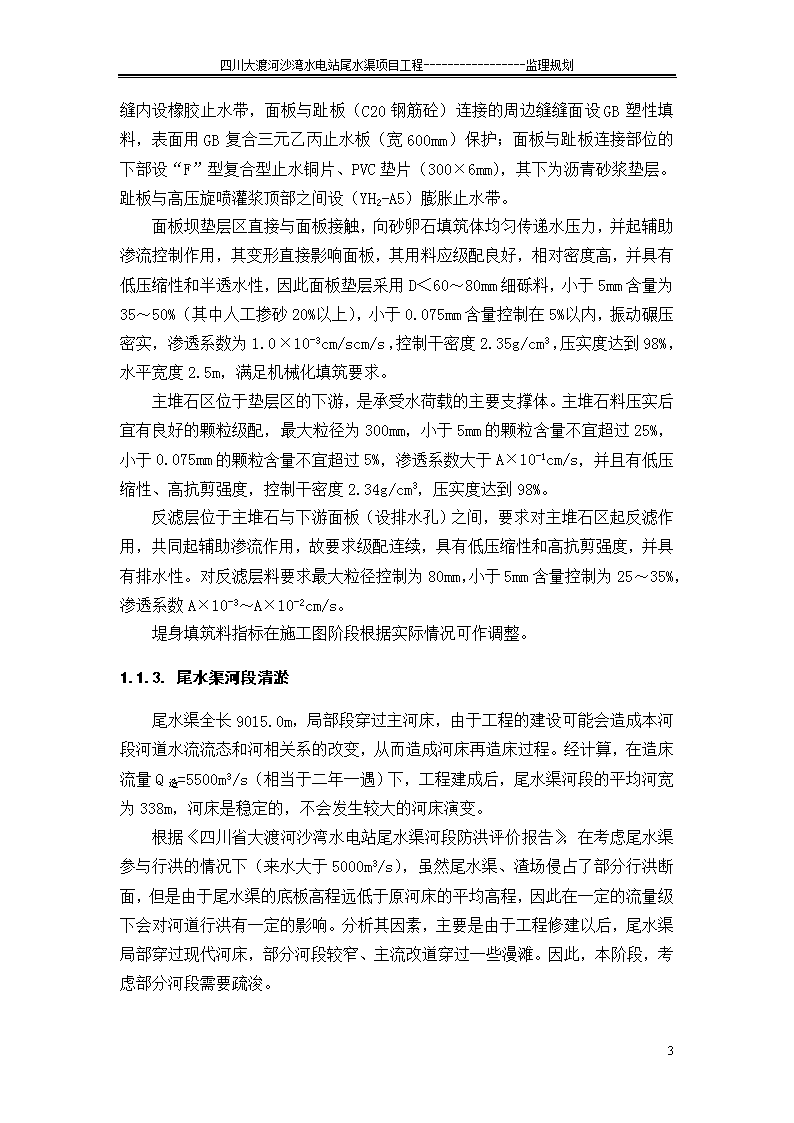

四川大渡河沙湾水电站尾水渠项目工程-----------------监理规划分一结构缝,缝内充填沥青杉木板。左堤左侧面板结构缝内设橡胶止水带,面板与趾板(C20钢筋砼)连接的周边缝缝面设GB塑性填料,表面用GB复合三元乙丙止水板(宽600mm)保护;面板与趾板连接部位的下部设“F”型复合型止水铜片、PVC垫片(300×6mm),其下为沥青砂浆垫层。趾板与高压旋喷灌浆顶部之间设(YH2-A5)膨胀止水带。面板坝垫层区直接与面板接触,向砂卵石填筑体均匀传递水压力,并起辅助渗流控制作用,其变形直接影响面板,其用料应级配良好,相对密度高,并具有低压缩性和半透水性,因此面板垫层采用D<60~80mm细砾料,小于5mm含量为35~50%(其中人工掺砂20%以上),小于0.075mm含量控制在5%以内,振动碾压密实,渗透系数为1.0×10-3cm/scm/s,控制干密度2.35g/cm3,压实度达到98%,水平宽度2.5m,满足机械化填筑要求。主堆石区位于垫层区的下游,是承受水荷载的主要支撑体。主堆石料压实后宜有良好的颗粒级配,最大粒径为300mm,小于5mm的颗粒含量不宜超过25%,小于0.075mm的颗粒含量不宜超过5%,渗透系数大于A×10-1cm/s,并且有低压缩性、高抗剪强度,控制干密度2.34g/cm3,压实度达到98%。反滤层位于主堆石与下游面板(设排水孔)之间,要求对主堆石区起反滤作用,共同起辅助渗流作用,故要求级配连续,具有低压缩性和高抗剪强度,并具有排水性。对反滤层料要求最大粒径控制为80mm,小于5mm含量控制为25~35%,渗透系数A×10-3~A×10-2cm/s。堤身填筑料指标在施工图阶段根据实际情况可作调整。1.1.3.尾水渠河段清淤尾水渠全长9015.0m,局部段穿过主河床,由于工程的建设可能会造成本河段河道水流流态和河相关系的改变,从而造成河床再造床过程。经计算,在造床流量Q造=5500m3/s(相当于二年一遇)下,工程建成后,尾水渠河段的平均河宽为338m,河床是稳定的,不会发生较大的河床演变。根据《四川省大渡河沙湾水电站尾水渠河段防洪评价报告》,在考虑尾水渠参与行洪的情况下(来水大于5000m3/s),虽然尾水渠、渣场侵占了部分行洪断面,但是由于尾水渠的底板高程远低于原河床的平均高程,因此在一定的流量级下会对河道行洪有一定的影响。分析其因素,主要是由于工程修建以后,尾水渠局部穿过现代河床,部分河段较窄、主流改道穿过一些漫滩。因此,本阶段,考虑部分河段需要疏浚。6
四川大渡河沙湾水电站尾水渠项目工程-----------------监理规划1.1.4.与尾水渠的交叉建筑物在尾水渠桩号尾2+550m、尾6+192m、尾8+567m处,初步布置有三座人行便桥,便于右岸居民与原轮渡处交通,设计桥宽2.0m,桥墩为C15钢筋砼,跨度20m,桥面采用预制C25钢筋砼简支梁,且铺设C25砼找平层5cm。在尾水渠桩号尾2+550m、尾6+192m、尾8+567m、尾2+510m、尾6+152m、尾8+527m处,初步布置有六座码头。在尾水渠桩号尾5+440m处,一条小沟与沫江堰汇合,原有一座分水闸,现需改造。在尾水渠桩号尾7+250m处,龙圈沟与尾水渠汇合,其洪水流量相对较大,现需改造,设计一沉砂池,长、宽、高初定分别为40m、40m、5m,且布置消能设施、溢流堰,来砂沉入沉砂池,来水缓慢溢入尾水渠,以免引起尾水渠淤积。1.1.5.沫江堰明渠改造沫江堰是以灌溉为主兼有发电的乐山市属中型骨干水利工程,从沙湾区谭坝乡仡水洞处(坝2线以下约50m的右岸岸边)取水,沿大渡河右岸开渠,控灌沙湾区、五通桥区、市中区等九个乡镇的8.155万亩农田,担负着灌区10多万人畜饮用水和挺心水电站2×500kW的发电供水重任。沙湾水电站的建设将对沫江堰的引水造成影响,因此,需对沫江堰进水口进行改造。原沫江堰渠道,由于尾水渠的修建,局部被截断,因此,需要改造。本标包括沫江堰明渠改造,桩号为尾5+300~6+191m范围,其紧邻尾水渠外排水沟沿线布置。设计采用梯形断面,底宽3.5m,边坡1∶1.5(覆盖层段)、1∶0.5(岩石段),为M8浆砌卵石护坡,厚度0.3m,渠底比降1∶2000,顺水流方向每5m分一结构缝,缝内填沥青杉木板。1.1.6.施工供应条件本工程水泥、钢材、粉煤灰、柴油、砂石由业主提供。本工程施工用电由发包人将10kv线路架设至施工场地。1.2.气象、水文1.2.1.气象6
四川大渡河沙湾水电站尾水渠项目工程-----------------监理规划大渡河流域中下游地区受山势地形的影响,属亚热带湿润季风气候区。冬季受西风带气流影响,寒冷少雨;夏季受东南暖湿气流控制,温湿多雨。在季节上具有春迟、夏短、秋早、冬长等特点,并多低温、秋雨绵绵天气。根据大渡河下游乐山市气象站历年观测资料统计,多年平均气温17.1℃,极端最高气温36.8℃(1988年5月3日),极端最低气温-2.9℃(1976年12月29日)。多年平均降水量1323.2mm。多年平均相对湿度80%。多年平均风速1.3m/s,历年最大风速17.0m/s(1975年8月9日),相应风向NNE。乐山市气象站气象要素见表2-1。6
四川大渡河沙湾水电站工程简介乐山市气象站气象要素统计表表2-1月份项目123456789101112年降水量多年平均mm)16.821.938.776.7107.8156.0303.0307.4165.176.939.113.81323.2最大一日(mm)17.513.824.351.2144.2168.4213.7248.2247.372.942.511.5248.2>0.1mm降水日数(日)9.411.813.514.416.917.117.115.818.616.511.59.4172.3>10mm降水日数(日)0.10.10.82.43.24.07.16.84.22.10.90.131.8>25mm降水日数(日)0000.70.81.83.83.71.30.40.2012.5>50mm降水日数(日)00000.20.51.72.00.50005.0气温多年平均(℃)7.28.613.117.921.823.925.825.821.717.813.38.717.1极端最高(℃)17.822.729.634.736.536.836.336.835.628.825.520.936.8极端最低(℃)-2.5-1.90.22.210.313.617.617.413.35.32.2-2.9-2.9各月蒸发量(mm)34.442.676.3114.7146.1134.7147.6144.286.266.045.932.91071.5风速多年平均(m/s)1.01.21.51.61.61.41.41.41.31.11.11.01.3最多风向NNNNNNNNNNNNN最大风速(m/s)7.37.310.010.317.013.714.015.09.710.311.77.317.0相应风向NNNE2GNNENNEENE2GNNENNNENNNENNE多年平均相对湿度(%)80797675757983828585828280多年平均日照时数(h)47.654.492.4113.9125.1118.3156.9171.276.655.151.945.51108.8多年平均霜日数(日)1.80.80000000001.23.8多年平均雷暴日数(日)000.74.44.24.112.112.42.40.40.4041.16
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划1.2.2.水文大渡河流域内的径流主要由降雨补给,径流的年际年内变化与降雨特性基本一致。径流的年际变化较小,枯季径流较为稳定。据铜街子水文站1937~2002年资料统计,多年平均流量1490m3/s,系列内最大年平均流量为1990m3/s(1949年),最小年平均流量为1130m3/s(1987年),相差仅1.76倍。径流在年内的分配较不均匀,丰水期5~10月水量占年水量的80.1%,11~4月只占19.7%,而最枯的2月份仅占约2.09%。年最小流量一般出现在2月。沙湾水电站分期洪水成果见表2-2。沙湾水电站坝下150水位流量关系见表2-3。沙湾水电站尾水出口水位流量关系见表2-4。沙湾水电站旬平均流量见表2-5。尾水渠7Km处支沟洪水成果见2-6。尾水渠各支沟洪水成果见2-7。沙湾水电站分期洪水成果表表2-2时段各频率设计值(m3/s)P(%)23.335102033.3501月17301730173017301730173017302月17301730173017301730173017303月17301730173017301730173017304月17301730173017301730173017305月33303180305028102540230020706~9月989092908800794070306300565010月428040903930363032903000272011月209020001920178017301730173012月173017301730173017301730173010~5月430041203970369033803110284010~4月428040903930363032903000272011~5月373035203350304026902400211011~4月213020301950180017301730173048
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划沙湾水电站坝下150水位流量关系曲线表表2-3节点间距=0.10m水位水位0.000.100.200.300.400.500.600.700.800.90413.0067.269.672.676.1414.0080.385.190.596.7103111119128137148415.00159172187203220238257277298321416.00345381425475526581639701767836417.0091299310801170126013601460157016801800418.001920204021602290241025402670281029503090419.003230337035203670382039704120428044404600420.004760493050905260542055905760593061106290421.006470665068407030722074107610780080008200422.00840086108830905092809510974099901020010500423.0010700110001120011400117001190012100123001250012700424.0013000132001340013700139001420014400147001490015200425.0015400沙湾水电站厂房尾水出口水位流量关系曲线表表2-4水位水位0.000.050.100.150.200.250.300.350.400.45402.0014114515015616317218219320521950234250266281296311326343360377403.0039441042644145847850052354757250597622649678709740774812851894404.0093597410101050109011201160119012301260501300134013901440149015401590165017101760405.001820188019301980204020902150220022602320502370243025002560262026902750282028902960406.00303030903160323033003360343035003570364050371037803850392039904070414042104280436048
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划407.004430450045704650472048004870494050205090505170524053205390547055505620570057805850408.005930602061006190628063606440652066006680506770686069507030712072107300739074807570409.007670776078507940804081308220832084108510508600870088008900899090909190929093909490410.009590969097909890999010100102001030010400105005010600107001080010900110001110011200113001140011500411.00116001180011900120001210012200123001240012500126005012700128001290013000131001320013300134001350013600412.00137001390014000141001420014300144001450014600148005014900150001510015200153001550015600157001580015900413.0016100162001630016500166001670016900170001710017300过渡期各月旬平均流量频率计算成果表表2-5时段均值(m3/s)各频率设计值(m3/s)P(%)25102050904月上旬498760700649591489358中旬6091080953854746578405下旬727120010909978907084815月上旬9601740155013901220923573中旬119018501700157014201170842下旬154025502310211018901500102010月上旬2270364033203050275022201550中旬1930280026102440225019001450下旬154022402080195017901520116011月上旬120016801580148013801190933中旬9831330126011901110975788下旬8291080103098192582468448
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划大渡河沙湾电站(尾+7km)支沟各频率设计洪水成果表2-6支沟名称各频率设计值XpP(%)5102050尾+7km49.941.532.820.3沙湾电站尾水渠河段各支沟洪峰流量成果表表2-7支沟名称支沟出口座标集雨面积(km2)各频率设计洪峰流量(m3/s)p=5%p=10%p=20%p=50%1#支沟x=,y=0.3458.317.155.914.052#支沟x=,y=0.61814.912.810.67.263#支沟x=,y=0.2896.965.994.953.394#支沟x=,y=0.64315.513.311.07.555#支沟x=,y=0.1273.062.632.181.496#支沟x=,y=0.7417.815.312.78.691.3.基本地质条件尾水渠位于大渡河右岸,起点接电站厂房尾水,经渔洞坝、谭坝、沫江坝至祝湾坝止,全长9015m(以IP1为0+000起点)。进口底板高程398.23m,正坡长度为8150m,比降1/8000,出口底板高程400.01m,渠道断面为梯形结构,设计底宽91m,顶宽147~184m。渠线主要途经河流漫滩、心滩、河心岛、Ⅰ、Ⅱ级阶地等地貌单元,部份地段经过现代主河道。除岸坡地段因阶地发育呈阶坎状外,其余地形大都平坦。区内冲沟不发育,仅在白鹤林一带发育一冲沟—龙圈沟,长约4km。渠道沿线地层大多为第四系冲积(Q42al、Q41al)和冲洪积(Q3al+pl)松散堆积层,岩性为漂卵砾石夹砂、砾卵石夹砂、粘土、粉土等,仅局部地段可见少许基岩出露,岩性为三叠系中统雷口坡组(T2l)之灰岩、泥质白云岩及白云岩和三叠系下统嘉陵江组(T1j)之泥质灰岩、灰岩等可溶性岩石。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划区内物理地质作用微弱,无大的不良物理地质现象发育,主要表现为岩体风化。受岩性及岩溶发育程度的影响,岩体风化差异较大,岩石强风化带厚0~10m,弱风化带厚7~16.8m。区内地下水按埋藏条件和成因类型,分为第四系松散堆积层孔隙潜水和基岩岩溶水两种类型。第四系松散堆积层孔隙潜水主要分布于河床、漫滩、Ⅰ级阶地,主要接受大气降水的补给,在部份低漫滩地段,也接受河水的补给,地下水位随河水的涨落而变化。据钻孔抽(注)水试验表明,Ⅰ级阶地渗透系数一般为2.0×10-3~6.5×10-2cm/s,河床、漫滩渗透系数一般为2.2×10-3~4.2×10-2cm/s,属强~中等透水层;据钻孔压水试验,基岩透水率一般为3~65Lu,个别达132Lu,以中等~弱透水层为主,局部为强透水层。据地表测绘和钻孔揭示,段内可溶性岩石中,岩溶发育较微弱,地表岩溶仅在白鹤林一带有小规模的溶蚀洼地及落水洞发育,地下岩溶形态主要表现为溶孔、溶隙和少量溶穴,溶穴直径以1~40cm为主,大多充填粘土、钙华等;岩溶主要发育在较纯的白云岩、灰岩以及与泥岩、泥灰岩界面附近的泥质白云岩、泥质灰岩内。1.3.1尾水渠工程地质分段按尾水渠通过地段的地质结构、地形地貌和开挖型式以及边坡高度对渠道进行工程地质分类,见表3-11。渠道类型一览表表3-11大类亚类边坡高度(m)类型代号分布桩号长度(m)占总长比例覆盖层(Ⅰ)挖方段(1)>20(a)Ⅰ-1-a0-076.5~0+00076.5(为厂下反坡与尾水衔接段,未记入)半挖半填(2)Ⅰ-20+000~0+5707+420~9+015216524.02%覆盖层/基岩(Ⅱ)挖方段(1)10~20(b)Ⅱ-1-b0+570~1+6303+110~4+7405+630~6+530359039.82%半挖半填(2)Ⅱ-21+630~3+1104+740~5+6306+530~7+420326036.16%48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划1.3.2.主要工程地质问题及评价1.3.2.1.建基面的选择尾水渠沿线地层主要为第四系松散堆积层,岩性以(漂)砾卵石夹砂等为主,局部地段可见少许基岩露头。根据钻探及物探资料表明,覆盖层厚度一般为8~15m,局部厚达30余m。下伏基岩由T2l之灰岩、泥质白云岩及白云岩和T1j之泥质灰岩、灰岩等组成。根据表3-11,Q42al、Q41al(漂)卵砾石夹砂其相对密度分别为0.42~0.75、0.54~0.62,属中密层。新鲜泥质灰岩湿抗压强度为52.3MPa,软化系数0.67,属中硬岩类;新鲜白云岩湿抗压强度为76.9MPa,软化系数0.80,属坚硬岩类。(1)渠道底板地基:根据设计开挖断面尺寸,渠道底板以基岩为主,约占73%,其余覆盖层约占27%。基岩地基主要为风化灰岩、泥质灰岩、泥质白云岩及白云岩,由于渠底设计应力较低,承载力能满足设计要求,但局部渠道底板处于基岩顶板附近,表层风化松动破碎岩体对承载力有一定影响,建议予以清除,将渠道地基置于较完整的基岩上。覆盖层地基以(漂)卵砾石夹砂为主,结构构中密为主,承载力满足设计要求。(2)渠堤填方地基:渠道沿线由于地形原因,大部分为半挖半填类型,渠道填方高度为2~8m。Ⅰ级阶地及漫滩局部表层分布有粘土、粉土等含植物根系土层,应预以清除,(漂)砾卵石夹砂地表结构较松散,碾压后方可建基。1.3.2.2.基坑涌水问题整段渠道均分布有(漂)卵砾石夹砂层,且占外堤边坡大部分或全部,根据钻孔抽(注)水及压水试验表明:(漂)卵砾石夹砂Q41al层渗透系数一般为2.0×10-3~6.5×10-2cm/s,大值平均值为3.2×10-2cm/s;Q42al层渗透系数一般为2.2×10-3~4.2×10-2cm/s,大值平均值为3.0×10-248
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划cm/s,属强~中等透水层。基岩透水率一般为3~65Lu,个别达132Lu,属中等~弱透水层,勘探表明,沿线钻孔地下水位基本与大渡河水位基本一致。由于渠道底板低于大渡河河水位一般为9~20m,渠道开挖过程中,存在大渡河水向渠道基坑渗漏和渗透变形问题。经计算(漂)卵砾石夹砂其透变形类型为管涌型。类比坝址本层试验成果(漂)卵砾石夹砂层其其渗透允许坡降J允=0.10~0.15。建议设计对不同地段进行开挖后的渗流稳定性计算,根据结果采取有效的防渗工程处理措施并加强排水。尤其在厂房下游反坡段,渠底板低于大渡河河水位最大约39m,开挖后基坑涌水严重,应结合厂房开挖采取综合排水措施。1.3.2.3.开挖边坡稳定渠道沿线大多为河漫滩、现代河床、Ⅰ级阶地等,地形平缓。仅在官沫岩长约200余m地段,发育阶梯状陡坎基岩边坡,高差约5~15m,边坡稳定性较好。因此,整个尾水渠自然边坡整体稳定性好。渠道开挖后,边坡高度一般为10~25m,边坡除靠近官沫岩内堤一带为基岩边坡外,其余地段以覆盖层边坡为主,部分近渠道底板处为基岩边坡,边坡上基岩其厚度一般为2~5m。由于基岩卧坡平缓,不存在覆盖层沿基覆面滑稳整体失稳问题。除阶地一带表层有0.5~2m厚粉土、粘土外,覆盖层其余组成物以(漂)卵砾石夹砂占绝大多数。边坡基岩以风化灰岩、泥质灰岩、泥质白云岩及白云岩等为主,由于风化、裂隙切割,岩体完整性差。因此,开挖后边坡稳定性较差,建议设计8~10m设置一级马道并加强边坡支护措施。尤其在厂房下游反坡段,边坡下部为砂层且位于水下,在地下水渗流作用下,边坡稳定性极差,设计应加强处理及支护措施。1.3.2.4.岩溶洞穴塌陷问题据地表测绘和钻孔揭示,在部分渠段底板及边坡可溶性岩体中,由于岩溶化作用,发育有溶孔、溶隙和少量溶穴,钻孔线岩溶率3~16%,属弱~中等岩溶发育。溶穴直径以1~40cm为主,大多充填粘土、钙华等。岩溶主要发育在较纯的白云岩、灰岩以及与泥岩、泥灰岩界面附近的泥质白云岩、泥质灰岩等中,不存在大的岩溶塌陷问题。但是在官沫岩一带,由于地表溶蚀洼地发育,渠道开挖后,可能存在地底洞穴塌陷问题,当揭露时,应清除洞穴堆积物以及岩溶极发育的破碎岩体,并进行回填封堵处理。1.3.2.5抗冲刷问题48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划根据前述,整个渠道底板和边墙绝大多为(漂)卵砾石夹砂和风化岩体,其强度低以及完整性差,抗冲刷能力弱,应对渠道进行全断面衬砌抗冲刷处理。渠道外堤大部分临近大渡河河床,在长期河水及洪水作用下,外堤边坡稳定将受到一定影响,应采取抗冲刷处理措施,抗冲允许流速为1.5~2.0m/s。1.3.3.渠道分段工程地质条件及评价1.3.3.1覆盖层类(Ⅰ)(1)Ⅰ-1-a类挖方型。分布于桩号0-076.5~0+000,长76.5m,为厂下反坡与尾水渠的衔接地段,底板为反向坡,比降1∶3.495,起点、终点底板高程分别为375.764m和398.23m,堤顶高程为424.95m。本段为大渡河主河床,地面高程413~422m,地形平缓。地表覆盖层从上至下为Q42al之漂砾卵石夹砂、砂夹砾卵石透镜体、细~粉细砂层、砾卵石夹砂、Q3al+pl之砂夹砾卵石、细~粉细砂层、砾卵石夹砂,总厚度50~66m。Q42al砂层分布桩号在0-200~0+144段,高程397~407m,埋深15~23m,厚1~8m,其中沙下ZK104号钻孔一带最厚,厚达8m,向四周逐渐变薄一般为1.5~3m;Q3al+pl砂层分布桩号在0-200~0+216段,高程355~385m,埋深32~58m,厚9~26m。根据分析,Q42al层砂层在Ⅶ度地震作用下,存在砂土液化问题,而Q3al+pl砂层在Ⅶ度地震作用下,不存在砂土液化问题。桩号0-040~0+000段渠道底板为漂砾卵石夹砂、砾卵石夹砂,结构以中密~密实为主,可作为基础持力层。桩号0-076.5~0-040段渠道底板为纯砂层,强度低,不满足设计承载力要求,由于砂层厚度大,建议设计结合厂房开挖采取处理措施。本段渠道位于大渡河主河道,边坡开挖深度18~38m,施工开挖后由于基坑下部砂层存在,边坡稳定性极差,建议8~10m设置一级马道并加强支护措施;漂砾卵石夹砂透水性强,底板与河水位相差约18~36m,应加强施工排水。渠道底板及边墙抗冲刷能力弱,建议进行全断面衬砌。(2)Ⅰ-2类半挖半填型。分布于桩号0+000~0+570、7+420~9+015,长度为2165m,占总长的24.02%。为河床、漫滩及I级阶地地貌,地面高程403~418m,地形平缓。桩号0+000~0+570段,覆盖层为漂砾卵石夹砂、砾卵石夹砂,局部分布砂层、砂夹砾石层透镜体,厚20~55m48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划。桩号7+420~9+015段覆盖层为漂砾卵石夹砂、砾卵石夹砂,阶地表层分布厚1~2m粘土层,总厚5~21m。下伏基岩为T2l、T1j之灰岩、泥质灰岩、泥质白云岩、白云岩等。本段渠道底板岩性为漂砾卵石夹砂、砾卵石夹砂,稍密~中密,可作为基础持力层。边坡开挖深度7~17m,边坡稳定性较差,建议每8~10m设置马道。渠堤填方高度一般为2~7m,应清除表层植物根系层对松散砾卵石夹砂层进行碾压后方可建基。渠道底板及边墙抗冲刷能力差,应进行全断面衬砌。(漂)砾卵石夹砂渗透系数一般为2.2×10-3~4.2×10-2cm/s,属中等~强透水层,基坑开挖后大渡河水将向基坑内产生渗漏,建议采取综合处理措施且加强排水。桩号0+000~0+570、7+420~7+780段渠道临近大渡河河床,应设置临时围堰。外堤抗冲刷能力差,应采取抗刷处理措施。1.3.3.2覆盖层/基岩段(Ⅱ)(1)Ⅱ-1-b类挖方型。分布桩号0+570~1+630、3+110~4+740、5+630~6+530,长度合计3590m,占总长39.82%。本段分别位于大渡河现代河床、I级阶地及漫滩等地段,地面高程409~420m,由于地形变化,局部堤段为填方,高度为1~3m。地表覆盖层为粉土或粘土、漂砾卵石夹砂、砾卵石夹砂,局部夹砂层透镜体,厚9~19m;漂砾卵石夹砂、砾卵石夹砂渗透系数一般为4.0×10-3~1.8×10-2cm/s,属强~中等透水层。下伏基岩为T2l、T1j之之灰岩、泥质灰岩、泥质白云岩、白云岩等。岩体强、弱风化带厚度分别为0~9m、7~15m。风化岩体由于裂隙发育,完整性较差,强度低。桩号3+110~4+740段基岩透水率一般为22~61Lu,最大为132Lu,属中等~强透水层;桩号5+630~6+530段基岩透水率一般为2~9Lu,属弱透水层。根据钻孔揭示,桩号3+110~4+740、6+300~6+530段岩溶较发育,岩溶洞穴直径一般为0.2~0.5m,最大2.6m,溶穴大多数为钙华、粘土、砂等充填,钻孔线岩溶率5~16%,属弱~中等岩溶发育。本段渠道底板绝大部分为风化灰岩、泥质灰岩、白云岩等,可作为基础持力层,但局部由于岩溶较发育,应清除洞穴堆积物及岩溶化破碎岩体并进行回填封堵处理。本类型渠道边坡开挖深度为11~20m,组成物大部分为漂砾卵石夹砂、砾卵石夹砂,少部分为基岩(其厚度为0~5m),边坡稳定性差,建议8~48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划10m设置一级马道并采取支护措施。渠道底板及边墙基岩及覆盖层抗冲刷能力差,应进行全断面衬砌。砾卵石夹砂及基岩透水性较强,基坑开挖后基坑涌水严重,建议加强排水。桩号3+780~3+920段渠道临近大渡河主河床,应设置临时围堰。外堤抗冲刷能力差,应采取抗刷处理措施。(2)Ⅱ-2类半挖半填型。分布于桩号1+630~3+110、4+740~5+630、6+530~7+420,长度合计3260m,占总长36.17%。本段主要位于大渡河河床及漫滩上,除桩号4+740~5+630段沿河发育基岩陡坎外,其余地形大都平缓,地面高程409~420m。地表覆盖层漂砾卵石夹砂、砾卵石夹砂,局部夹砂层透镜体,厚6~13m;漂砾卵石夹砂、砾卵石夹砂渗透系数一般为2.0×10-3~7.5×10-3cm/s,属中等透水层。下伏基岩为T1j之之灰岩、泥质灰岩、泥质白云岩、白云岩等。岩体强、弱风化带厚度分别为3~8m、7~13m。根据钻孔揭示分析,6+650~7+420段岩溶较发育,岩溶洞穴直径一般为0.2~0.5m,溶穴大多数为钙华、粘土等充填,钻孔线岩溶率3~15%,属中等岩溶。本段渠道底板绝大部分为风化灰岩、泥质灰岩、白云岩等,可作为基础持力层,但局部由于岩溶较发育,应清除洞穴堆积物及岩溶化破碎岩体并进行回填封堵处理。桩号5+330~5+570段内堤为泥质灰岩边坡,边坡最大高度为25~28m,属反向岩质边坡,岩层产状为N10~20°W/NE∠14~16°,边坡整体稳定性较好。边坡岩体强、弱风化带厚度分别为6~8m、7~10m,但上部风化岩体裂隙较发育,完整性较差,边坡局部稳定性较差,建议每8~10m设置一级马道且采取支护措施;除此之外其余边坡开挖深度为6~15m,组成物大部分为漂砾卵石夹砂、砾卵石夹砂,少部分为基岩,边坡稳定性较差,建议边坡大于10m以上地段结合渠堤填筑设置马道且采取支护措施。渠堤填方高度一般为2~8m,应清除表层植物根系层对松散砾卵石夹砂层进行碾压后方可建基。渠道底板及边墙基岩及覆盖层抗冲刷能力差,应对渠道进行全断面衬砌。本段渠道大部分为大渡河河床,(漂)砾卵石夹砂透水性较强,基坑开挖后大渡河水向基坑渗漏大量涌水涌砂,建议结合基坑渗透变形采取综合处理措施且加强排水;同时外堤抗冲刷能力差,应采取抗刷处理措施。在桩号7+250段发育一大冲沟——龙圈沟,与大渡河入口处高程408m,而设计渠底高程397.32m,建议设置水工交叉建筑物。在官沫岩(桩号5+400~48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划5+480)一带,右岸岸坡附近岩溶发育较为强烈,据平面地质测绘,地表发育溶蚀洼地及溶蚀沟槽,据当地老百姓介绍,靠河边泉点S20为暗河地下水的排泄通道,综合分析认为,该段渠道岩溶发育,施工过程中,可能出现涌水现象,应注意加强排水措施并及时衬砌。2.监理范围及内容2.1监理范围合同监理范围为四川大渡河沙湾水电站尾水渠项目工程0+950~9+015范围内的主体工程和为主体工程服务的临时工程项目。2.2监理内容我部将依据《施工承包合同条件》、《监理合同》和依法成立的工程建设合同文件、工程设计图纸、技术规程规范、质量评定与验收规程等有关文件要求,对所监理的工程进行质量、进度、投资、安全控制,管理工程施工承包合同和信息,协调业主和承包人之间的关系。即控制投资不突破工程预算。工程质量达到施工承包合同要求的等级标准。合同管理力求全面、公正、准确地监督合同的履行,维护合同的合法性和严肃性。确保工程建设顺利进行,建设过程实行管理规范化、标准化、程序化;信息管理包括及时准确收集、整理工程建设的有关信息,采用计算机进行信息管理。我部将凭借其丰富的工程建设监理经验,结合工程建设的具体情况,尽可能地减少或避免索赔的发生。同时,在监理工作的各个环节中认真如实作好各种记录,作好反索赔工作,保证工程建设的顺利进行,公正维护业主和承包人的合法权益。(一)设计方面1、协助发包人与勘测设计、科研单位签订科研试验及施工图供图协议。2、管理发包人与设计人签订的有关合同、协议,督促设计人按合同和协议的要求及时供应合格的设计文件。3、熟悉设计文件内容,审查设计文件(包括:设计说明、施工措施、技术要求、操作规程、设计修改通知等)是否符合批准的设计任务书和原审批意见,以及是否符合勘测设计合同规定。4、代表发包人核查设计文件和各项设计变更,提出意见与优化建议。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划5、及时向施工人签发设计文件,发现问题及时与设计人联系,重大问题向发包人报告。6、组织设计人进行现场设计交底。7、协助发包人会同设计人对重大技术问题和优化设计进行专题讨论。8、审核施工人对设计文件的意见和建议,会同设计人进行研究,并督促设计人尽快给予答复。9、代表发包人审核按工程建设合同文件规定应由施工人提交的设计文件。10、保管所有设计文件及过程资料,监理服务期限届满或本合同终止之日时移交给项目业主。11、其他相关业务。(二)采购方面1、协助发包人进行采购招标工作。2、管理采购合同,并对采购计划进度进行监督与控制。3、协助或代表发包人对进场的永久工程设备进行质量检验与到货验收。4、其他相关业务。(三)施工方面1、协助发包人进行工程招标和签订工程建设合同。2、全面管理工程建设合同,就施工人选择的分包单位资格进行审查批准。3、督促发包人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。4、审批承包人提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。5、签发补充设计文件、技术规范等,答复工程施工单位提出的建议和意见。6、工程进度控制:根据工程建设合同总进度计划,编制控制性进度目标,并审查批准施工人提出的施工实施计划和检查其实施情况。督促施工人采取确实措施,实现合同的工期目标要求。当实施进度发生较大偏差时,及时向发包人提出调整控制性进度计划的建议意见,经发包人批准后,完成进度计划的调整。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划7、施工质量控制:审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督。以单元工程为基础,按水利部《建设工程单元工程质量等级评定标准》和《工程施工质量评定规程》的要求,对施工单位评定的工程质量等级进行复核。8、工程投资控制:协助发包人编制投资控制目标;审查施工单位提交的资金流计划;审核施工单位完成的工程量和单价费用,签发计量和支付凭证;受理索赔申请,进行索赔调查和谈判,并提出处理意见;处理工程变更,下达工程变更令。9、施工安全监督:检查施工安全措施、劳动防护和环境保护措施,并提出建议;检查防洪度汛措施并提出建议;参加重大的安全事故调查。10、主持监理合同授权范围内工程建设各方的协调工作,编制施工协调会议纪要。11、协助发包人按国家规定进行工程各阶段验收及竣工验收,审查设计单位和施工单位编制的竣工图纸和资料。12、信息管理:做好施工现场记录与信息反馈;按照监理合同附件的要求编制监理月、年报;按期整编工程资料和工程档案,做好文、录、表、单的日常管理,并在期限届满时移交发包人(监理报告6份,含电子版本一份)。13、其他相关工作。3.监理机构应向发包人提供的信息和文件(一)定期的信息文件—监理月报监理月报的主要内容:1、项目概述:包括项目位置、项目主要特征及合同情况简介。2、大事记录、施工监理日记。3、工程进度与形象面貌。4、资金到位和使用情况。5、质量控制:包括质量评定、质量分析、质量事故处理等情况。6、合同执行情况:包括合同变更、索赔和违约等。7、现场会议和往来信函:包括会议记录、往来信函。8、监理工作:包括监理组织框图、资源投入、重要监理活动、图纸审查、发放、技术方案审查、工程需要解决的问题和其他事项。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划9、施工人情况:包括劳动力的动态、投入的设备、组织管理和存在的问题。10、安全和环境保护。11、进度款支付情况。12、工程进展图片。13、其他:包括水文和气象等自然情况。(二)不定期的监理工作报告1、关于工程优化设计、工程变更的建议2、投资情况分析预测及资金、资源的合理配置和投入的建议。3、工程进度预测分析报告。(三)日常监理文件1、施工大事记。2、施工计划批复文件。3、施工措施批复文件。4、施工进度调整批复文件。5、进度款支付确认文件。6、索赔受理、调查及处理文件。7、监理协调会议纪要文件。8、其他监理业务往来文件。4.监理目标控制4.1监理工作依据4.1.1本项目依法成立的工程建设合同文件主要包括:l项目业主与施工承包人签订的《合同协议书》文件l项目业主与监理单位签订的《建设监理合同书》l设计图纸、技术规范、监理细则、工程质量管理体系标准、试验规程、国家颁布的监理法规。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划4.1.2本工程采用的技术规程、规范本工程监理全过程中,将采用以下技术规程规范,但不仅限于下列规范:l《混凝土拌和用水标准》JGJ63-89;l《水工混凝土施工规范》DL/T5144-2001;l《混凝土结构工程施工及验收规范》GB50204-92;l《水利水电建设工程验收规程》SL223-1999;l《水电水利工程施工监理规范》DL/T5111-2000;l《水电水利工程砼防渗墙施工规范》DL/T5199-2004;l《水利水电建筑工程验收规范》SL233-1999;l《疏浚工程施工技术规范》SL17-90;l《水电水利工程高压喷射灌浆技术规范》DL/T5200-2004;l《水电水利工程爆破施工技术规范》DL/T5135-2001;l《水工建筑物岩石基础开挖工程施工技术规范》SL47-94;l《水工建筑物水泥灌浆施工技术规范》DL/T5148-2001;l《喷射砼施工技术规范》YBJ226-91;l《水利水电工程钻孔压水试验规程》SL31-2003;l《水工混凝土外加剂技术规程》DL/T5100-1999;l《水工砼钢筋施工规范》DL/T5169-2002;l《水工混凝土掺粉煤灰技术规范》DL/T5056-96;l《水电水利基本建设工程单元工程质量等级评定标准》DL/T5113.1-2005;l《水电水利工程喷锚支护施工规范》DL/T5181-2003;l《混凝土外加剂应用技术规范》GB50119-2003;l《堤防工程施工质量评定与验收规程》SL239-1999;l《碾压式土石坝施工规范》DL/T5129-2001;l《水工混凝土试验规程》DL/T5150-2001;l《土工试验规程》SL237-1999;l《水电水利工程施工测量规范》DL∕5173-2003;l《水利水电基本建设工程单元工程质量评定标准》SDJ249-98;l《水利水电工程启闭机制造、安装及验收规范》DL/T5019-94;l48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划4.2主要监理目标4.2.1投资目标严格依据有关监理规范和相应的合同文件的规定,科学地进行监理,严格将工程投资控制在预算及相应合同文件规定的合理范围内。4.2.2工期目标严格依据有关监理规范和相应的合同文件的规定,在业主所赋予监理的权限范围内公正、公平、科学地进行监理,严格将工程进度控制在合同进度计划和合同工期内及相应合同文件规定的合理范围内,并为实现工程的最大效益,而争取工程的提前完工。4.2.3质量目标严格依据有关监理规范和相应的合同文件的规定,在业主所赋予监理的权限范围内公正、公平、科学地进行监理,严格将工程质量控制在合同文件、设计图纸、技术规范及相应合同文件规定的合理范围内,争取全部工程达到施工合同协议书中规定的质量标准。5.组织机构及职责分工5.1监理组织机构本项目监理工作将在四川大桥水电咨询监理有限责任公司的业务领导下,成立项目监理部,实行总监理工程师负责制,总监理工程师代表四川大桥水电咨询监理有限责任公司履行监理合同规定的工程师的职责。本项目监理部任命同志担任总监理工程师。监理部机构设置、部门机构与职能设置说明如下:1、监理部总监理工程师1人,副总监理工程师1人,项目监理工程师4人,专业监理工程师5名,总监办公室文秘1名。2、沙湾电站尾水渠工程项目监理工程师主要职能为:(1)核查施工详图;(2)核查设计变更;(3)审查施工计划及技术、质量、安全措施;(4)现场施工质量监督和安全文明施工监督;48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划(1)工序质量检查复验;(2)复核工程计量;(3)做好现场监理记录;(4)核实索赔事项;(5)草拟有关监理文件;(6)审核竣工资料。5.2监理工程师岗位职责5.2.1总监理工程师全面负责和领导项目的监理工作,其主要职责如下:l保持与业主的密切联系,弄清其建设意图和对监理的要求;l负责组建项目的监理班子,明确各级监理人员的职责范围,主持制订监理工作的运行制度;l主持编制项目的《监理规划》和审核专业监理工程师编写的《监理实施细则》;l根据《监理规划》组织、指导并检查项目监理工作,确保《监理规划》的有效实施;l负责建立项目监理的合同管理系统和信息管理系统;l负责组织项目实施中有关方面的综合协调工作;l审核并签署工程开工令、停工令、复工令;l审核并签署工程款的支付申请;l主持处理工程施工中发生的重大质量事故、责任事故、安全事故;l主持处理合同履行中的重大争议与纠纷;l组织分部工程验收和单位工程的竣工初验,并签署相应的质检报告和验收报告;l主持审核工程支付;l组织处理重大索赔;l定期或不定期向业主提交项目实施的情况报告;l适时向四川大桥水电咨询监理有限责任公司报告工程进展及监理情况;l主持审查施工单位提出的施工组织设计;l主持设计交底会议;48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划l组织项目监理部的工作例会;l审核并签署项目竣工资料;l主持编写项目监理工作报告。此外,在整个监理工作期间,总监理工程师安排并授权为咨询专家提供必要的工作配合。5·2·2副总监理工程师主要职责(1)质量目标控制l结合工程具体情况,制订质量监理实施细则。l协助施工单位完善质量保证体系,负责现场施工安全、防火的检查监督。l负责工程计量及复核。l参与分部工程的质量检查与验收。l办理工程质量有关签证,并对工程支付签署质量方面的意见。l参与工程质量事故处理。l建立工程质量监理日志,及时如实填报原始记录。l负责有关工程质量的试验,测量、检查、复核等工作。l及时向总监理工程师汇报现场发生的质量事故。(2)进度目标控制:l结合工程情况制订进度控制的实施细则。l审核施工单位提交的施工进度计划,送总监理工程师批准。l负责现场施工停工签证,并报总监理工程师批准。l负责施工进度的检查分析和动态管理,避免拖延工期现象,当发生超工期时,应与施工单位共同研究,提出弥补措施。l当施工进度要求有改变时,应协同施工单位研究施工进度的合理变动。l对工程支付签署施工进度方面的意见。(3)投资目标控制:l控制工程费用的支付,经常检查支付情况,按合同规定签发支付意见。l处理索赔及奖罚款项的事宜(审核认定、支付)。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划l经常向总监理工程师报告工程款的支付情况。(4)合同管理:l按合同规定审查签署工程款的支付。(5)信息管理:l负责监理过程的信息收集和处理,经常了解监理过程的实际情况,准确、完整地掌握信息,依据信息向总监理工程师提供决策依据。l负责监理过程的文件印刷、发送和签收,尽量利用计算机进行文件的处理和储存。l利用计算机进行必须的计算、制图和制表,尽可能使监理工作中的报表文件系统化、规格化和标准化。以便监理工作有秩序的进行。l负责监理过程中全部文件的管理和归档。l另外,副总监理工程师还需配合总监理工程师,在监理工作期间为咨询专家提供必要的工作配合。5.2.3专业监理工程师岗位职责总监办公室工程师岗位职责1.在总监理工程师领导下,负责办公室工作,熟悉监理委托合同、施工承包合同和招、投标文件,了解工程概况和监理工作的工作程序,作好内部的协调和联系工作。2.参加各种生产会、调度会、协调会,作好记录并写会议纪要。3.负责工程设计图纸的收发和管理,负责联系供图事宜。4.负责工程往来函件,各种现场通知,施工单位的申请报告,施工记录等有关资料的收发和分类工作,并建立资料保管和档案管理制度。5.负责对有关资料和情况报告的汇总、分类,并进行研究分析,提出意见,起草监理简报及年度监理总结。6.在总监理工程师领导、项目监理工程师的安排下进行工程总进度、施工总布置、施工方法等进行宏观综合控制。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划1.负责做好监理工作中的大事记录,收集施工单位的竣工图纸和竣工报告。2.负责监理部的行政(人员管理、住宿安排、设备管理)。土建监理工程师岗位职责1.审查施工单位提交的施工组织设计中的施工总布置、施工总进度、施工方法、施工导流等方案,并编写审查意见,供总监理工程师审批签发。2.审查施工单位报送的单项工程施工方案和措施,编写审查意见。3.掌握和控制施工单位在实施关键工程项目中的施工方法,施工程序,及时提出具体处理意见和建议。4.控制整个工程和关键工程项目的工程进度,掌握施工单位的实际施工进度情况,审查工程进度实施报告,指导编制工程控制进度网络图。了解和掌握施工单位的机具设备型号、数量及完好率。5.对关键项目的重要部位进行质量控制和调查工程质量缺陷,分析原因,提出补救建议,及时向项目监理工程师、总监理工程师汇报。6.审查不良地质地段的施工措施、安全措施和施工事故报告。7.参加基础工程验收和隐蔽工程覆盖前的检查验收工作(含模板架设质量验收)8.熟悉招、投标及施工承包合同文件,了解设计意图掌握施工技术规范,编写以工程进度、施工方案为主要内容的监理日记及年终总结,负责对施工进度、施工设备、劳动力安排等方面的各种问题向总监提供参考意见。9.参加各种生产协调会及其他有关的会议。经济合同专业工程师岗位职责进度计划的审批;工程量的计量、核算和签认;设计变更的审查、下达及批准;索赔处理;协助总监、副总监及项目监理工程师日常工作;协助其他专业工程师工作;其职责将在监理规划中具体规定。金属结构监理工程师岗位职责48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划金属结构专业监理工程师,在总监理工程师统一领导下,由项目监理工程师安排进行监理工作,要求熟悉本专业的合同内容、要求,制造厂家的有关资料,设计图纸及有关的规程规范。监理工程师对本专业的工程进度、工程质量和施工安排技术措施进行监督。参加金属结构的出厂及现场开箱检查验收工作,对设备在安排运输过程中出现的问题,及时协调研究提出具体处理方案。并向项目监理工程师、总监或副总监理工程师汇报。对施工单位编写报送的金属结构等主要设备的安装施工组织设计及其施工技术方案,予以审查,并提出审查意见。审阅施工单位现场安装记录,自检报告,主持复验工作,签署、安装、调试、施工合格证书。审查安装施工月进度计划,核实每月支付价款申请报告中的实完工量。参加本专业的设计优化研究,草拟本专业的各项工作文件和报告。监理工程师要掌握招、投标合同文件和有关的技术规程规范,及时处理和解决与本专业有关的合同方面事宜,对索赔提出具体意见。记好监理日记、年终总结,参加生产协调会及其他有关的会议。审查施工单位报送的竣工资料和竣工报告,参加竣工验收,签署分管专业的验收证明书,并负责编写竣工验收资料及资料整理工作。测量专业工程师岗位职责熟悉有关合同文件和设计文件;组织设计代表、承包单位代表现场交验测量控制桩点;审查承包单位提出的施工控制测量方案及相应的技术组织措施;对承包单位的测量进行现场跟踪监理,核查并鉴认测量成果;比较施工放线或原始地形测量结果与图纸的差异,并及时报告总监或副总理工程师;做好监理记录,定期向总监或副总监理工程师报告工作。试验专业工程师岗位职责熟悉有关合同文件和设计文件;48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划针对项目实际情况编写或修订检验与试验监理细则;检查承包单位工地试验室人员、设备配备是否符合要求;对承包单位进行的工艺性试验(混凝土或砂浆配合比等)进行跟踪监理,并对试验结果提出评价意见;对承包单位的材料抽样检验试验和作业现场的检测试验进行跟踪见证监理。按规定频率进行复核抽验;审核并签认承包单位提交的检验试验报告;做好监理记录,及时报告试验结果,遇到重大问题及时报告总监或副总监理工程师;完成总监理工程师或副总监理工程师交办的其他工作。地质专业工程师岗位职责熟悉有关合同文件、工程地质报告及对地质的要求;针对工程实际情况起草(或修订)地质专业监理细则;及时对料场及开采工料的质量进行检查鉴定;参加涉及工程地质的优化设计或工程变更的审查;掌握现场的实际情况,做好详细的现场地质资料记录,对存在问题提出处理意见;有针对性的巡视施工现场,纠正承包单位的不良施工方法;参加基础、边坡验收,出具地质鉴定意见。对需要进行检测的基础做好检测跟班监理,并按规定进行抽检;做好监理记录,定期向总监或副总监理工程师报告工作,遇重大问题应及时报告。监理员职责岗位职责监理员在监理工程师领导下开展工作;按照监理细则的要求负责分管工作面(段)的现场控制工作;检查承包单位是否按照设计图纸批准的工艺标准、进度计划施工,并对发生的质量问题随时予以纠正,不能处理的及时上报;检查承包单位的人力、材料、施工机械投入和运行情况,并做好记录;实施跟踪检查,对易出现质量问题的部位、工序进行旁站监理,及时发现问题,及时处理和报告;记好监理日志。6.项目监理工作管理制度为了更好的遵循“守法、诚信、公正科学”的监理准则,实现工程建设质量、工期、造价的控制目标,公正地维护业主和承包人的合法权益,提供符合法规和合同,并使业主满意的服务,特制定如下工作制度:48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划6.1监理项目策划制度6.1.1监理项目策划为满足业主和工程建设合同对监理项目提出的要求,应针对本工程监理项目进行系统的具体的策划。监理项目策划由四川大桥水电咨询监理有限责任公司、咨询专家组、总监理工程师共同参加实施。监理项目策划应做到:(1)全面研究设计文件和工程项目的政治、经济地位;(2)深入研究项目的技术和施工特点、施工条件、监理合同和工程承包合同;(3)充分认识到工程建设质量、进度、造价控制的关键点和管理点;(4)形成项目监理机构质量体系文件,包括监理规划、监理细则和记录体系。6.1.2监理规划监理规划是依据监理大纲针对监理项目进行详细的质量、进度、费用控制策划所形成的文件。监理规划由项目总监理工程师主持编制。监理规划的内容应有针对性,做到目标明确,控制措施有效,监理程序合理,工作制度健全,岗位职责分明,操作性强,能有效地指导监理工作。监理规划应在监理合同约定的期限内编制完成,并报业主审批后执行。在实施过程中,当工程项目发生重大变化,监理规划不适应这种变化时,监理机构应对监理规划进行修订。6.1.3监理细则监理机构应以监理规划为指导,针对质量、进度、费用控制的需要,制定专业监理工作或分项目监理工作实施细则或工作规程,明确其管理点及其预控措施、检验和试验要求。6.1.4记录体系监理机构应当根据合同管理、质量控制、进度控制和费用控制的需要,确定:(1)监理工作记录格式与要求;(2)施工(制造、安装)记录格式与要求;(3)质量检查、检测和试验记录格式与要求;(4)报告、报告格式与要求;48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划记录的格式与要求应符合有关规范、标准的要求,应当与业主对工程建设信息管理的要求一致,涉及承建单位的记录还应当与承建单位取得一致。6.2监理的准备工作制度6.2.1建立监理机构与人员准备监理部应于合同规定的日期在工地设立监理机构及其分级组织。监理机构应尽快与工程建设各方建立起正常的工作和联系制度。监理部按业主批准的监理人员派遣计划及时向监理机构派遣各级监理人员进驻工地开展监理工作,并有针对性地进行岗前专项培训。监理机构不得使用未经监理部考核同意的人员担任监理工作。6.2.2监理机构的设备与设施监理机构应配备按监理合同约定应由监理单位配备的办公设备和开展监理工作所需的设备。6.2.3熟悉监理项目开展监理工作前,总监理工程师应组织各级监理人员按岗位职责的需要熟悉有关的工程建设合同文件,包括合同协议书、合同通用条件、专用条件和标准条件,合同技术条件、招投标文件及其补充文件,通过阅读分析,对合同文件做出全面、正确的理解,对其存在的错漏、缺陷等问题进行记录和查证提出合理的处理方案;(1)熟悉所监理工程项目的全貌,该项目与相关项目的技术关系;(2)了解工程施工现场的水文气象特点、施工征地情况、技术供应条件、对外交通条件。(3)掌握监理规划和有关监理细则的要求;(4)熟悉设计文件,掌握有关技术规范。6.3工程质量监理措施的管理制度6.3.1管理原则监理机构在工程质量工作中应贯彻下列管理原则:(1)认真执行质量标准;(2)督促承建单位工程施工质量以自控为主;(3)坚持事前控制预防为主;48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划(1)重视全过程、全因素控制;(2)强化对质量管理点的控制;6.3.2质量控制保证体系监理机构不仅应按照监理规划的要求,建立其质量控制保证体系,而且应在实施过程中保持质量控制体系有效运行。监理机构应接受咨询专家的督导。监理中心对监理机构提出的重大或疑难技术质量问题给予技术支持。6.3.3质量改进措施当现场条件发生较大变化,或同一施工质量问题重复出现,或出现重大施工质量问题时,监理机构应对其自身的和承包人的质量控制措施的有效性和保持情况进行检查,同时对有关设计文件进行核查,找出发生质量问题的根源,组织研究制定改进措施,并落实到施工和质量控制的有关环节中去,防止类似质量问题再发生。6.4设计文件和质量标准的控制制度6.4.1核查设计文件所有用于工程施工的设计文件应通过监理机构审阅并经总监理工程师同意后签发给承包人。设计文件实施之前,监理人员应仔细核查设计文件的正确性、工艺和有关质量标准,必要时还应听取承包人对设计文件的意见,若发现问题或疑问应及时向设计代表提出请求处理的书面通知。当发现设计文件有重大问题时,监理机构应及时书面报告业主代表。6.4.2优化设计和质量标准的补充监理机构应结合工程施工进展,针对实际地质条件、地形条件、水文条件和现场施工条件,及时对施工图提出优化设计的建议,或对工程质量控制所执行的标准、规范提出补充或修改意见,在征得工程设计单位或业主同意后执行。6.4.3设计变更控制不论是设计单位还是承包人提出的设计变更,应经设计单位授权的负责人签署同意实施意见后报监理机构核查,并经总监或经总监授权的人员同意后方可签发实施。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划监理机构对设计变更应进行评审,评审内容包括:(1)变更的理由是否充分;(2)变更对相关专业的影响;(3)变更后对工程使用功能、安全性、可靠性有什么不良影响;(4)变更对工程造价和进度的影响;(5)变更能否实施,是否有更好的替代方案。监理机构应及时将设计变更通知发送至各有关单位。监理工程师应将变更内容在相应的施工图纸上或监理细则中做出变更标识,并在质量监理的各个环节进行跟踪检查。对于重大设计变更,监理机构应报请业主审批。监理机构对核查和签发的所有设计文件、设计变更通知应做好审阅记录和鉴发记录。6.5现场设计交底制度工程开工前,总监理工程师应及时组织设计单位现场代表向承包人和有关监理人员进行施工设计图纸的全面技术交底(包括设计意图、施工技术要求、质量标准、技术措施)及图纸会审,尽量将图纸的差错和存在的其他问题消除在实施施工之前,并根据讨论决定的事项做出书面纪要交设计、施工单位执行。监理机构应注意承包人参加设计交底人员的有效性,必要时应以书面通知明确与会人员的范围和资格。6.6施工准备工作检查认可制度6.6.1督促承包人建立质量保证体系检查与认可的内容如下:1.质量体系文件的完整性,质量管理组织机构与工程质量控制要求的适应性,岗位分工是否适当,职责是否明确;2.是否已按合同约定组建了专职质量检验、测量、试验机构;质量自控自检程序是否合理;3.用于工程质量检验、测量、试验的设备和仪器是否经有资质的部门鉴定合格;4.现场带班管理人员,特殊岗位的工人,质量检验、测量和试验人员的资质是否符合要求,人员是否按计划到位;48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划1.劳务人员是否到位并经过适当的岗前技能培训;2.用于工程施工的机械设备是否满足施工质量控制的要求;3.各种材料、中间产品的供应措施是否有利于保证质量符合要求。6.6.2分包单位的评审监理部应采取适当的方式对承包人的分包单位进行评审。6.6.3施工组织设计的审查与认可监理机构应督促承包人按合同的约定编制或补充编制工程施工组织设计文件。必要时,监理机构还应要求承包人针对技术复杂施工难度大的单位工程、分部或分项工程编制专门的施工技术、工艺方案和质量控制措施。施工组织设计文件应经监理机构审查批准后方可实施。监理机构对施工组织设计文件的审查内容包括:(1)施工技术或工艺措施的可实施性、合理性和可靠性;(2)施工顺序和施工进度计划的合理性;(3)施工资源配置计划对质量的保证程度;(4)施工组织管理和质量控制程序的有效性、持续性。必要时,监理机构应约请业主代表和工程设计代表参加重要项目的施工组织设计审查。
当合同或业主有要求时,有关项目的施工组织设计经监理机构审批同意后还应报请业主批准。
没有编制施工组织设计或施工组织设计未经批准的工程项目不得批准开工6.7施工控制测量及其成果核认制度监理机构应督促承包人按合同的约定,在业主提供的三角网点和水准网点的基础上,完成施工测量所需的测量控制网点的布设,完成定线及原始地面线的测量。监理机构应对施测过程进行监督,对测量成果进行检验、验收认可:1.业主提供的三角网点和水准点应由业主代表、监理机构、承包人三方在现场进行交验;2.施工测量控制网点的布设方案、控制网点和定线及原始地面线的施测方案和计划应事先报经监理机构审查批准;3.48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划监理机构应派出监理工程师对施测过程进行现场跟班监督或抽取若干点进行校测;1.完成测量工作后,承包人应将测量成果报监理机构核查认可验收。必要时还应组织设计代表和承包人对定线测量发现重大差异进行评审,优化定线方案;2.监督对施工承包人自设的施工控制网,每隔一定时间进行复核;雨季过后与施工承包商对所有的施工控制点(包括业主提供的和施工承包商自己设立的控制点)进行复核;监督检查施工承包商对各个建筑物的测量放线并进行检验。6.8开工申报审批制度6.8.1开工申报与审批当工程的主要施工准备工作(人员和机械设备、施工控制测量工作、施工措施等)已完成时,承建方可提出《工程开工申请报告》,经监理工程师现场核定,确已具备开工条件的,由总监理工程师鉴发工程开工令(事前应报业主)。单位工程或分部、分项工程具备开工条件时,由施工单位提出开工申请,经监理工程师现场核定,由总监理工程师或授权副总监理工程师审批。6.8.2及时检查开工准备工作监理机构应及时对承包人的施工准备工作完成情况和业主提供的施工条件进行检查。这种检查的大部分工作应在承包人申报开工之前进行,以便在承包人提出开工申请后监理机构能在合同规定的期限内迅速进行核定并作出正确的判断。6.9施工过程质量监督制度6.9.1施工过程质量监督监理机构应对承包人的施工过程进行监督,监督承包人按照有关技术规范和质量标准进行作业。监督的内容包括(不限于此):1.检查承建单位投入施工的各类人员是否按其质量保证体系文件和作业计划的要求进行配备,并检查其到岗情况,及时督促承建单位人员到岗。2.48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划检查投入工程的材料、中间产品是否正确,是否经进货检查和试验合格,坚决制止承包人将未经进货检验和试验或经检验和试验不合格的材料、中间产品投入工程施工,坚决制止承包人擅自将材料规格不符合要求的材料、中间产品用于工程施工。1.检查承包人是否按批准的施工程序、施工技术方案、工艺方法、配合比、工艺参数、检测方法、试验方法进行作业,及时指示承包人纠正违章作业和处置不合格产品。2.检查承包人投入的施工设备、设施、检测和试验设备的数量和技术状态是否正常,及时督促承包人解决导致施工质量降低或施工质量不合格的问题。3.对施工环境条件进行适时检查,督促承包人确保在符合工程技术、质量要求的环境下进行施工。6.9.2质量管理点与现场监督为了使工程施工过程中的所有检验和试验点、关键点和薄弱环节都处于监理人员的监控状态,监理机构应当做到:1.及时对监理规划和监理细则设置的质量管理点和预控措施的实施情况进行评价,及时研究施工过程中出现的情况,调整或增设质量管理点,完善质量预控措施;2.监理机构应派出足够的有经验的监理人员负责施工过程监督,并做到:l采用有效手段进行现场监督;l以工序控制为对象,不漏掉一个质量管理点;l发现问题及时采取相应的纠正措施。6.9.3停工整改及撤换人员为保证工程施工质量,出现下述情况之一者,监理工程师在报请总监理工程师批准后有权指令承包人停工整改:1.未报经监理工程师检验认可即进入下道工序作业;2.工程质量下降经指出后,未采取有效的改正措施而继续作业;3.擅自采用未经检验认可或批准的材料:4.擅自变更设计文件要求;5.没有可靠的质量保证措施贸然施工后出现质量问题征兆;6.施工安全无保障。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划下达暂停施工令后,监理工程师应督促承包人落实整改措施。落实整改措施后承包人应及时申报复工,经监理工程师核实认可后及时报总监理工程师批准复工。经多次停工整改,承包人有关人员仍不能纠正存在问题,总监理工程师应向承包人代表提出撤换有关人员的要求。6.10施工质量检验和试验制度6.10.1总则监理机构对工程施工质量有检验权和质量否决权。监理机构应监督承包人按合同要求对工程施工质量进行检验和试验,并对工程施工质量进行签证认可。监理机构必须对施工质量进行终验,确认合格后才能签证认可。这些终验包括:1.原材料、构件、混凝土拌和物等的终验;2.对各单元工程(如基础工程、隐蔽工程)进行终验;3.单位工程、分部工程终验和质量评价。监理机构应针对本工程的具体情况制订各项施工质量终测和控制监理细则。6.10.2材料、构件终验和试验材料、构件进场时,承包人应向监理机构申报进货终验。监理工程师应审阅进场材料和构件的出厂证明、材质证明、试验报告。不合格的材料和构件不得使用,并应在监理人员监督下清理出场。6.10.3隐蔽工程终验隐蔽工程隐蔽前,施工单位应按规定进行自检,自检合格后将有关资料及工程隐蔽计划报监理工程师审核,监理工程师应会同施工、设计单位、业主及时做出安排,对隐蔽工程进行共同检查签认。隐蔽工程均须经监理工程师检查签认后方可进行隐蔽。隐蔽工程检查合格后,若停工时间超过允许范围,在复工前应重新组织检查签证。6.10.4监理工程师的检验和签证1.48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划承包人在每项需要检验或试验的工序完成并自检合格后,或需要在作业过程中进行检查或抽样检验的作业开始时,应向监理工程师报验签证。监理工程师接到报验申请后应在合同规定的时间内审查报验资料并赴现场进行复验或抽样试验。1.监理工程师在检验工程中如发现质量不合格,或报验表所填内容与实际不符,监理工程师有权不予签证,待改正并重验合格后才能签证。2.监理工程师在工程检查中发现一般的质量问题,应随时通知施工单位改正,并将存在问题记入监理日志和报验单。检验不合格时可发出“不合格工程项目通知”,指明不合格部位、存在问题及整改要求。承包人整改消缺后重新向监理工程师报验。6.11工程质量事故处理制度当某项工程在施工期间出现了技术规范所不允许的裂缝、倾斜、倒塌、沉降、强度不足、桩号高程或尺寸出现严重偏差等情况时,应视为质量事故,并应按如下程序处理:1.监理机构应立即指令承包人暂停该项工程的施工,并对事故进行全面有效调查,同时采取必要的有效的安全措施。2.监理机构应要求承包人限期提出质量事故调查报告并报告业主。3.监理机构应组织有关人员在对质量事故现场进行分析研究的基础上,对承包人提出的处理方案和纠正措施进行审批,并指令恢复该项工程施工。4.督促承包人对有关人员进行质量教育,落实纠正措施,并按规定对事故责任人进行处分,向监理机构提交事故处理报告。6.12工程验收工作制度1.当单元工程、分部工程完工后,监理机构应督促承包人及时申报验收,并及时进行现场检查、记录、质量保证资料的审核和质量评价,督促承包人整改存在问题,按合同规定的程序组织进行验收工作。2.当合同工程全部完工,或需要进行工程阶段性验收时,监理机构应协助业主做好工程竣工或阶段性验收工作。验收工作应按合同或规范规定的程序进行,在提请业主组织验收前,监理机构应当:l组织现场检查,督促承包人整改存在问题;l审核工程竣工或阶段性验收资料,确认其已符合要求;l编制监理工作报告。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划验收工作完成后协助业主做好工程交付使用的工作。6.13安全文明生产制度(1)各级监理人员应严格执行安全生产的规定和有关制度;(2)总监理工程师是监理机构安全生产的第一责任人,总监理工程师应将安全生产的责任落实到每个岗位。(3)总监理工程师也是监督承包人安全施工的第一责任人。总监理工程师应将安全施工的监督责任分解落实到有关的监理岗位。(4)监理机构在审查承包人的施工措施时,应重视对其安全措施的审查,尤其是工程防洪度汛、高边坡开挖、高空作业、吊装作业、机械作业以及施工用电等必须有相应的安全措施才予以批准。(5)监理人员应重视检查承包人落实安全措施的情况,对无安全保障的现象应要求承包人立即予以纠正。6.14施工进度的监督与报告制度(1)根据工程特点及技术复杂程度,监理机构设置专门的施工进度控制岗位,研究工程总进度计划和阶段性进度控制目标及主要的施工技术措施,并进行动态管理。(2)在批复承包人提出的施工总进度计划或年、月度施工计划之前,总监理工程师应主持召开有设计、承包人代表参加的联席会议,对有争议或需要协调解决的问题进行讨论并达成一致。监理人员应按岗位职责要求,以有效的方式督促承包人按批准的施工计划投入资源,组织施工,并做好规定的日报月报记录。(3)监理机构应审阅承包人按月提交的工程进度报告,对比实施进度与计划进度的差异,对拖延的工期应找出存在问题并要求承包人采取必要的补救措施。(4)监理机构以月报形式向业主报告工程进展情况,必要时还应向业主提交专题分析报告。6.15工程投资监控制度根据工程特点及施工组织的要求,监理机构设置专门的造价控制监理岗位,负责编制投资控制目标和分年度投资计划方案,核算合同支付、审核工程变更所引起的新增费用预算和费用增减变更,审核索赔引起的费用变更。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划(1)凡涉及工程造价的工程变更应由总监理工程师组织审核。经审核必须进行工程变更的,费用增加的工程变更,监理机构将变更的理由及必要性、变更所增加的费用预算等审核意见报业主审批。(2)工程变更涉及设计变更时,按照设计变更控制的规定执行。(3)认真执行工程计量与支付监理工作规程,及时做好有关工程计量和支付的现场记录和签证,建立工程计量和支付台帐,严格依据合同审核签认承包人申报的每一笔工程费用。(4)针对可能发生突破工程投资的因素制定防范对策,进行必要的预测分析,及时向业主、或承包人、或设计方提出合理化建议。(5)定期分析比较投资计划与执行情况的差异,工程实际造价的变动趋势及其影响原因,向业主提出必要的分析报告。6.16工地会议制度6.16.1第一次工地会议第一次工地会议的目的在于使参与工程建设的各方之间有一个相互的了解,对工程开工的各项准备工作进行全面的检查或协调安排,对以后的工作方法进行探讨认同,建立有效的工作和联系制度,以确保工程实施有一个良好的开端。第一次工地会应由监理机构总监理工程师或业主主持,业主代表、设计代表、承包人领导和有关人员参加,并宜在正式开工前尽早举行。6.16.2工地例会工程开工后,每周未召开一次工地例会,工地例会由总监理工程师或授权副总监理工程师主持,业主代表、设计代表和承包人领导及有关人员参加。工地例会的目的:总结本周施工计划执行情况和施工质量及安全情况,指出存在的主要问题及其解决办法,协调各方的工作,讨论确定下周施工计划及主要措施。月末施工承包商还须提交下月施工计划(包括进度计划、材料用量、投资等)。6.16.3工地专题会议工地专题会议是根据工程进展的需要而临时决定召开的会议。工程参建各方的代表都可以提议召开工地专题会议。工地专题会议一般由总监或分管副总监主持召开。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划工地专题会议的目的在于:协调或研究解决工程进展过程中出现的重大技术、质量、进度、或费用问题。6.16.4现场协调会现场协调会的目的是对近期施工活动进行证实、协调和落实,对发现的施工质量问题及时予以纠正,对其他重大问题只是提出而留专题会议解决。现场协调会应根据具体情况定期或不定期召开,并根据不同层次分别由总监、副总监或项目监理工程师主持。6.16.5会议纪要第一次工地会议、工地例会和工地专题会议,应由监理工程师做出记录,会后根据记录整理出纪要,由业主代表、承包人及监理机构三方代表签字确认。会议纪要仅对三方起约束作用,会议决定执行的有关问题,仍应按规定的程序办理必要的手续。现场协调会由与会各方代表在会议记录上签认即可。会议纪要或记录确定的事项应严格依据合同的规定做出。6.17合同管理制度各级监理人员应认真阅读和熟悉合同文件,自觉地运用合同规范自己的工作,公正处理合同范围内的事项或争端。在接到承包人提出的延期或索赔申请后,监理工程师应进行现场调查,本着公平、公正、诚信的态度核实每一个事项,提出监理处理意见,由总监理工程师审批。监理机构应建立合同管理台帐,及时为质量、进度和造价控制提出合同执行情况。合同管理应贯穿在建设监理的各个岗位和监理工作的全过程。6.18监理月报制度监理机构逐月编写《监理月报》报送业主,监理月报内容应当真实,数据可靠,全面反映施工质量、施工进度、工程投资、施工安全和事故处理以及监理工作情况。6.19监理日志制度48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划各级监理人员应逐日将所从事的监理情况写入监理日志,重大问题应及时报告总监理工程师。任何人不得擅自销毁、修改监理工作日志。监理工作日志应按规定进行审阅和保管。6.20监理例会制度监理机构每周召开监理例会,检查本周监理工作,沟通情况,商讨难点问题,布置下周监理工作计划,总结经验,不断提高监理业务水平。6.21工程资料及档案管理制度(1)根据监理项目情况,监理机构设置专门的监理岗位,负责工程监理的信息管理工作。(2)文件、资料及档案应认真执行《工程监理项目文件、资料及档案管理规定》。及时准确发送有关文件和资料,并做好发送和签收记录。监理机构收到的文件和资料应及时登记并传递给有关人员处理。(3)工程资料和相关文件应按档案管理要求按期进行整编归档,并在工程竣工验收或监理服务期结束后按规定移交业主.6.22监理部内部管理制度本项目实行总监理工程师负责制,总监理工程师代表监理部履行监理合同规定的工程师的职责。项目监理部将本着“公正、诚信、科学”的原则,严格监理,热情服务。监理公司和咨询专家将不定期检查项目监理部的工作情况,听取业主的意见,及时解决监理工作中存在的问题,提高监理工作水平,保证优质完成业主委托给我们的监理任务。1.监理人员应遵守“奉公守法、忠于职守、公正、诚恳、信誉、负责地工作”的行为准则;为合同双方正当权益而工作、严格按照合同履行自己的岗位职责;反腐倡谦、克已奉公、不得参与承建单位、设备制造厂和材料供应单位的各项经营性活动,不得接受上述单位提供的回扣、补贴或其它报酬,违者视情节严重程度予以相应处理。2.做好现场值班记录,监理人员应相对稳定。视工作需要,一般监理工作人员2个月轮休一次,轮换交接班时,应有1~2天的工作移交时间。3.实行现场考勤制度,监理人员必须坚守工作岗位,自觉遵守劳动纪律,凡迟到、早退、不请假或不经批准擅自离开施工现场的,将按相应纪律予以处理。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划6.23项目管理接口关系在施工规划中将明确与业主、承包人的接口与协调程序。6.24监理质量体系控制文件本项目监理工作将严格按照ISO9001质量体系关于工程建设监理方面的规定操作。6.25监理工程师职业准则和行为规范质量责任重于泰山,我们将实事求是、认真负责地履行合同所赋予的职责,全面完成合同所规定的各项监理任务。我们要求所有参加本项工程监理的人员必须坚持公正、合理、科学的原则,认真履行监理职责,正确行使监理权力,努力做到严格监理、热情服务、秉公办事、一丝不苟,任何监理人员,不论职位高低,都不允许行使监理合同以外的业务、义务和权力。所有监理人员将严格执行如下的工作纪律:l正确执行国家和行业主管部门颁发的建设法规、规范、标准,坚持守法、公正、诚信、科学的原则,维护国家利益;l严格按照监理合同的规定行使监理业务,维护业主利益,不得以任何借口代替业主发布监理合同以外的指令,不得超越监理合同规定的权限从事监理活动;l监理人员必须以业主利益为重,以公正的立场协调业主与施工单位之间的争议,正确处理监理过程中发生的问题,不得偏护任何一方;l监理人员应公正、廉洁,不得行私情,不得接受施工单位或业主所送的任何礼品,更不允许受贿;l监理人员必须坚守工作岗位,认真工作,不得违法乱纪,一旦发生违纪、失职等现象,立即调离工作岗位,并视情节严重程度予以行政处分和经济处罚;l监理人员在任何情况下不得泄露有损业主利益的任何机密;所有参加本项目的监理工作人员都必须接受总监理工程师的领导,总监理工程师应及时向业主和监理公司报告工作进展情况和监理过程中发生的重大技术问题和安全问题。7.工程进度、质量、费用控制措施及合同信息管理48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划为了有效地实施进度、质量、投资三大控制目标,我们将制定一系列监理措施,包括组织措施、技术措施以及经济合同措施。沙湾电站施工栈桥工程施工监理规划经业主确认后,作为监理合同文件的组成部分贯彻执行。针对重要单项或单位工程制定《监理实施细则》,用于指导各级监理人员的工作。制定各级《监理人员岗位职责》和《监理工程师行为准则》。此外,本工程项目监理部拟聘具有丰富经验的专家为该项目监理部建立强有力的专家顾问系统。作为该项目后方支持随时提供技术和合同管理全方位服务。7.1进度控制措施l协助业主按施工承包合同文件的规定,组织向承包人移交施工场地,检查承包人的开工准备工作,按照合同规定及授权,签发《工程师开工令》。l根据合同中确定的工程控制性进度计划,审查并批准承包人提交的工程项目施工总进度计划、资源配置,检查其实施情况,督促承包人采取措施,实现合同进度目标。l项目监理部将采用先进的进度控制手段和软件,对承包人的施工进度进行实时监控。对工程出现的进度偏差及时提出处理意见,并责令承包人提出进度纠偏措施或必要时修正进度计划。l按照合同条款,审查承包人提出的工期延长申请,提出处理意见,报业主确认。l监理工程师将对项目关键线路上关键项目及工序进行重点控制:l对位于关键线路上项目因承包人原因造成的工期延长,责令承包人及时采取补救措施,保障达到合同进度要求。l监理工程师将对主要单项工程完工里程碑进行重点控制:l审查并批准承包人提出的施工方案和年、月施工进度计划,负责进度控制,跟踪监督、检查、记录计划的实施情况。当实际进度与计划进度发生实质性偏差时,及时向承包人发出书面指令,并向业主提出进度分析报告。l主持监理合同范围内的施工协调工作,定期召开工作协调会议,编写工程进度协调会会议纪要,对工程进度问题提出意见和建议。l在收到承包人月进度报告后,七日内提出审查意见,并将审查意见及承包人的进度报告一式二份报业主备案。7.2质量控制措施l审查并批准承包人提交的施工组织设计,并将审查意见报业主备案。l48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划核查承包人关键技术工种、岗位进场人员的资质,包括技术水平、工作能力、工作态度等,核查承包人进场施工机械设备的数量、种类、型号、质量、能力及状况,提出明确的评价性意见,凡不符合合同规定要求的人员和设备将令其更换或添置。l督促承包人建立工地试验室,检查承包人试验检测设备数量、规格、型号、状况以及率定证明资料等;l审查承包人采用的技术规范及施工规程规范等文件。l审查承包人的质量保证体系和措施,核查质量文件落实情况。依据施工承包合同文件,对开工前的准备工作进行检查,对施工工序与资源投入进行监督。督促承包人严格执行合同技术规范、施工要求和图纸上的规定,以确保合同要求的施工质量。l制定各类对承包人进行施工质量检查的补充规定,审查、批准由承包人提交的质量检查要求。及时抽查或检查工程质量,l基础工程或隐蔽工程,实行联合检查、验收签证和施工质量评定制度。严格控制工程质量。主要作好如下几方面:l审批承包人施工中各工序的质量自检报告,要求承包人进行全面质量管理,按照施工承包合同的要求进行质量控制;l对各工序进行质量控制,并对承包人试验室的各项试验程序、仪器与成果进行全面检查;l对承包人未按设计图纸、技术规范、操作规程进行的施工,根据合同规定,责令其停工、返工,并报告业主;l对未签证或未验收的不合格工程,通知承包人限期返工,重新验收合格后,方可进行下道工序施工或交付使用,并报告业主;l审查用于永久工程的各种工程材料、构件的合格证,材质化验单,并按有关规定进行抽检。不合格产品将严禁使用,并督促其运出现场;l在施工现场对施工质量、安全、施工活动等进行跟班检查,关键工序进行跟踪监理并作好现场监理日记;l负责监理的测量工作,监督、检查承包人的施工测量工作,确保工程按设计和规范要求完成;l48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划对已完成施工工序,提出明确的评定意见以及重大质量问题的处理方案,报业主批准后执行;l根据国家有关验收规程和合同有关规定,进行单元工程验收,组织隐蔽工程验收。审查承包人提交的阶段验收和竣工验收的有关资料,并提出意见。参加阶段验收和竣工验收。根据合同签发竣工证书,颁发保修合格证书。参加工程移交,同时作好各种资料的收集、整理、归档工作。l监督、检查承包人安全施工、文明施工。7.3工地试验7.3.1督促承包人建立工地试验室承包人必须在现场设立工地试验室。或委托有资格的当地实验室。试验设备、仪器等配置必须符合合同文件的规定和要求。且应满足工地进行工程土建安装原材料、混凝土生产加工制品、以及构配件等按照规范要求进行常规试验检测。用于该项目进行试验检测的所有设备、仪器仪表必须在监理工程师见证下由具有法定资格的检测机构或部门进行定期率定合格。未经率定合格的设备或仪器不得用于工程试验。承包人工地试验室应配备合格试验人员,并保持相对稳定。7.3.2工程材料质量检验1.工程师根据合同文件建立工地原材料、生产加工成品、半成品,预制构配件等质量检查检验保证体系。监理工程师对工程任何部位、任何材料认为有必要时可随时进行随机取样抽检。对不合格材料严禁用于工程的任何部位。2.监理工程师除进行严格的跟踪监理外,在必要情况下,进行现场随机取样试验及现场测试检验。3.有关试件样品进行工地检测或委托有资质的单位进行试验检测。4.需重点控制的试验检测项目:l原材料取样试验。如:水泥、钢筋、粉煤灰、外加剂、砂、石骨料等建筑材料的检验。l混凝土的生产拌制出机口和浇筑仓面取样试验检测;l混凝土原材料配合比试验;l混凝土性能试验:如:抗压强度、抗渗标号等。l混凝土预制件成品及半成品构配件检测试验48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划l用于工程的其他材料试验检测等。7.4投资控制措施l审查承包人提交的资金流和年度用款计划并报业主确认。l审查承包人提交的《工程月进度计量支付申请》,审查并签发《工程月进度计量支付凭证》;按合同规定签发中期支付证书。l在工程结束经联合竣工验收合格后,核实承包人提交的《最终工程计量支付申请》,进行认真审查后报业主确认并签发《最终工程计量支付凭证》。l按照合同有关规定及业主的授权,确定工程变更项目,分析并与各方协商确定变更的工期和费用评估,发布《变更指令》。l向业主提交所监理项目的投资控制分析报告。7.5合同管理l根据合同文件规定和授权,工程师及时签发有关《工程师指令、指示》;l根据施工进度计划协助业主按合同规定提供各项施工场地设施;l及时进行场地及设施的移交;l监督检查承包人的各项准备工作进度及落实情况;l检查承包人人员进场情况;l检查承包人设备进场情况;l全面管理与控制工程承包合同的履行与实施;l审查承包人选择的分包人资质,拟分包项目及分包金额,并报业主确认;l全面审查承包人及分包人现场项目经理、技术负责人等关键人员的资质与经历,对不能胜任工作且不能令监理工程师满意的任何成员必须及时进行更换。l分析、研究和评价承包人可能提出的索赔申请,监理工程师必须及时准确作好同期记录与资料整理,完成“索赔事件历史、分析、建议”报告的编制,参与研究并协助业主做出对索赔的处理意见和决定。48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划l主持工程合同争议的协调、参与合同争议仲裁等有关重大问题的处理,提供必要的证据资料、意见和分析报告。7.6信息管理l及时准确收集并详细记录工地与工程建设有关的各类信息,定期向业主报告工地有关进度、质量、费用等情况,重大或重要的事情随时向业主报告。l按时提交月报、年报(包括进度分析、质量控制、投资分析等内容)以及各类专题报告、会议纪要、年度总结和最终监理报告。所有报告将按照合同要求以一式两份提交给业主,其中月报于当月结算报表完成后的2天提交,年报于当年最后一次结算报表完成后的5天提交。l及时向业主抄送监理人与承包人之间的来往文函。l作好有关工程资料和文件的汇总管理工作,随时接受业主及政府有关质检机构的监督和检查。竣工后将经过整理的全部档案资料移交项目业主。l对承包人未按合同规定按时提交资料、报表、报告、图纸、文件等,将及时催要甚至发出警示性指令。四川大渡河沙湾水电站尾水渠项目工程监理组织机构图48
四川大渡河沙湾水电站尾水渠项目工程监理部---------------------尾水渠项目工程监理规划咨询专家金结专业工程师总监办公室工程师土建工程师总监理工程师合同管理工程师测量专业工程师地质专业工程师监理员48
