• 268.00 KB
  • 23页

2015年水利水电河道堤防工程分部工程验收解析.doc

  • 23页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

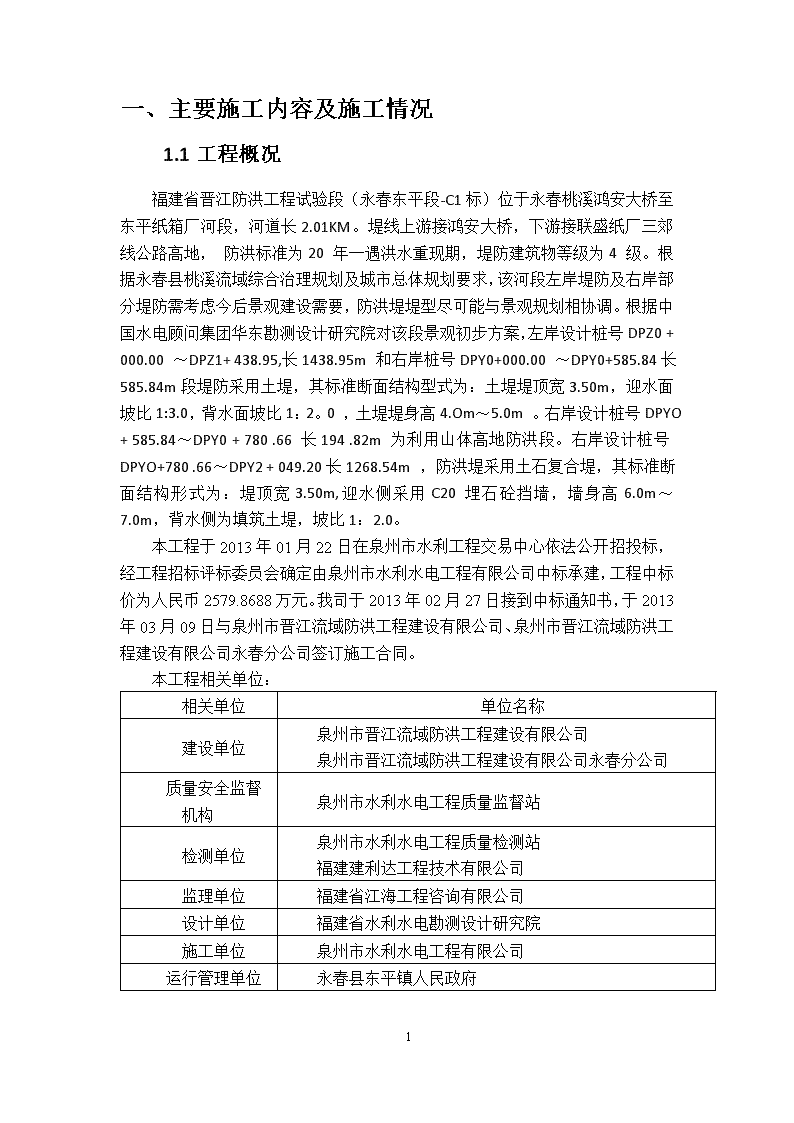

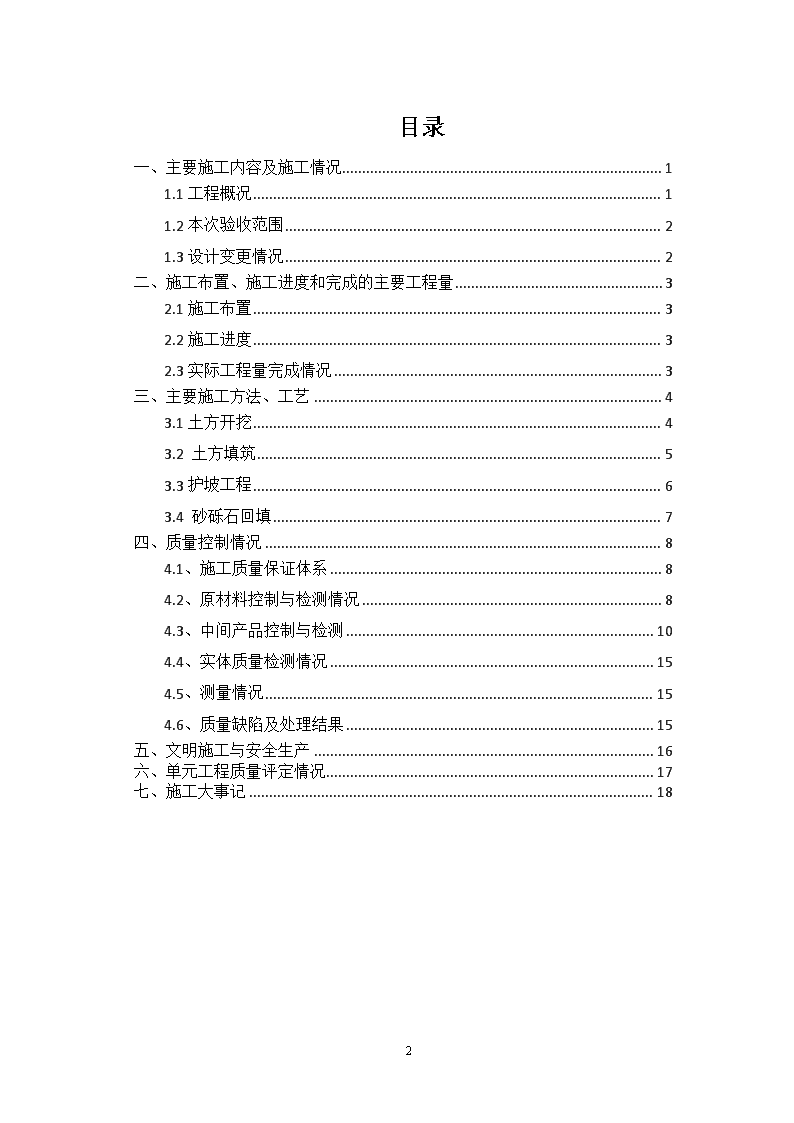

福建省晋江防洪工程试验段(永春东平段-C1)左岸堤防工程(DPZ0+000~DPZ0+500)(1)分部验收施工管理工作报告编制单位:泉州市水利水电工程有限公司福建省晋江防洪工程试验段(永春东平段-C1标)项目部编制日期:2014年10月21 目录一、主要施工内容及施工情况11.1工程概况11.2本次验收范围21.3设计变更情况2二、施工布置、施工进度和完成的主要工程量32.1施工布置32.2施工进度32.3实际工程量完成情况3三、主要施工方法、工艺43.1土方开挖43.2土方填筑53.3护坡工程63.4砂砾石回填7四、质量控制情况84.1、施工质量保证体系84.2、原材料控制与检测情况84.3、中间产品控制与检测104.4、实体质量检测情况154.5、测量情况154.6、质量缺陷及处理结果15五、文明施工与安全生产16六、单元工程质量评定情况17七、施工大事记1821 一、主要施工内容及施工情况1.1工程概况福建省晋江防洪工程试验段(永春东平段-C1标)位于永春桃溪鸿安大桥至东平纸箱厂河段,河道长2.01KM。堤线上游接鸿安大桥,下游接联盛纸厂三郊线公路高地,防洪标准为20年一遇洪水重现期,堤防建筑物等级为4级。根据永春县桃溪流域综合治理规划及城市总体规划要求,该河段左岸堤防及右岸部分堤防需考虑今后景观建设需要,防洪堤堤型尽可能与景观规划相协调。根据中国水电顾问集团华东勘测设计研究院对该段景观初步方案,左岸设计桩号DPZ0+000.00~DPZ1+438.95,长1438.95m和右岸桩号DPY0+000.00~DPY0+585.84长585.84m段堤防采用土堤,其标准断面结构型式为:土堤堤顶宽3.50m,迎水面坡比1:3.0,背水面坡比1:2。0,土堤堤身高4.Om~5.0m。右岸设计桩号DPYO+585.84~DPY0+780.66长194.82m为利用山体高地防洪段。右岸设计桩号DPYO+780.66~DPY2+049.20长1268.54m,防洪堤采用土石复合堤,其标准断面结构形式为:堤顶宽3.50m,迎水侧采用C20埋石砼挡墙,墙身高6.0m~7.0m,背水侧为填筑土堤,坡比1:2.0。本工程于2013年01月22日在泉州市水利工程交易中心依法公开招投标,经工程招标评标委员会确定由泉州市水利水电工程有限公司中标承建,工程中标价为人民币2579.8688万元。我司于2013年02月27日接到中标通知书,于2013年03月09日与泉州市晋江流域防洪工程建设有限公司、泉州市晋江流域防洪工程建设有限公司永春分公司签订施工合同。本工程相关单位:相关单位单位名称建设单位泉州市晋江流域防洪工程建设有限公司泉州市晋江流域防洪工程建设有限公司永春分公司质量安全监督机构泉州市水利水电工程质量监督站检测单位泉州市水利水电工程质量检测站福建建利达工程技术有限公司监理单位福建省江海工程咨询有限公司设计单位福建省水利水电勘测设计研究院施工单位泉州市水利水电工程有限公司运行管理单位永春县东平镇人民政府21 1.2本次验收范围本次验收范围为:左岸堤防工程(DPZ0+000~DPZ0+500)(1)分部工程。分部工程共划分97个单元,因增加三维植被网等原因实际完成108个单元,其中主要的施工项目包括:堤基清理、C20埋石砼防洪墙、C20埋石砼护脚、墙后回填砂卵石、C20生态多孔砼预制块护坡、三维植被网、浆砌块石排水沟等项目组成。1.3设计变更情况工程联系单05号增加三维植被网项目施工补充协议第01号设计更改通知单:绿化砼护坡改为生态砌块护坡21 二、施工布置、施工进度和完成的主要工程量2.1施工布置本工程主要临时设施拟考虑集中布置。施工布置充分考虑现场情况并应满足生产、生活的需要,符合文明施工和环境保护的要求。⑴根据设计图纸和现场实际情况,因地制宜,因时制宜,与工程施工顺序和施工方法相适应。⑵集中与分散布置相结合,集中布置,方便生产管理。⑶施工过程的安全防火,危险品仓库布置安全可靠,远离生活区和施工现场。⑷合理定置、美化环境、并符合文明施工和环境保护的要求。2.2施工进度1.左岸堤防工程(DPZ0+000~DPZ0+500)分部工程根据现场在2013年03月23日开始施工,到2014年07月17日完成,实际工期为16个月;合同工期从2013年3月22日至2013年8月22日,合同工期为150个日历天。因本工程主要在汛期施工,台风及雨天影响严重,导致工期滞后,本分部因市政排污管位置跟堤顶路位置冲突,需等市政排污管道施工完成后才能施工堤顶路工程,所以导致本分部工程工期滞后。2.本分部工程采用平行流水搭接作业施工方法,运用网络计划技术,利用电脑进行严格的项目进度管理,不断提高项目机械化程度和劳动生产率,组织有节奏、均衡和连续的施工。施工程序遵循先开挖再填筑、先基础后主体、先结构后回填,由堤防再道路,由路基再路面,最后再道路设施,运用网络计划技术确定关键线路,并采取有效措施确保关键工序按计划施工,同时采用提前插入、交叉作业等综合措施,充分利用时间和空间。对非关键工序则应根据网络优化穿插安排,相互衔接。2.3实际工程量完成情况本分部工程完成的工程量详见附表2:《左岸堤防工程(DPZ0+000~DPZ0+500)工程量》21 三、主要施工方法、工艺3.1土方开挖土方开挖工程工作内容包括:准备工作、场地清理、边坡观测。3.1.1施工程序施工准备→测量放样→场地清理→土方开挖→边坡支护→基础清理→验收3.1.2土方开挖施工方法按设计图纸要求,清理开挖工程区域内的树根、杂草、垃圾、废碴及监理人指明的其它有碍物。首先进行测量放样,用石灰和木桩标出开挖的上开口线。然后,采用反铲挖掘机装8t自卸汽车运至附近或弃碴场堆存。开挖自上而下进行。施工时以机械开挖为主,人工开挖为辅。在进行开挖时,注意边坡开挖线与设计线一致,不超挖。开挖用挖掘机削坡,人工配合修整边坡至设计坡比。在场地开挖过程中,应做好临时性地面排水设施,要求保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水以及开挖排水沟排走雨水和地面积水等。3.1.3开挖弃土场管理与维护根据招标文件规定,本标段土方开挖土料弃土场为业主指定弃土场。开挖施工期间,应服从土场管理办法,按照指定弃土场规划图做好弃土场运行维护和管理工作。主要内容包括土场平整、坡面修整、道路施工及维护、弃土指挥、排水及防洪等。1、开挖弃土场的管理(1)开挖堆土场地清理用作堆存可利用回填土料的场地,按照监理工程师的要求进行场地清理和必要的平整处理,土料堆筑应分层进行,并应保证能顺利取用这些土料。(2)有序堆放土料开挖出的土料,除安排直接运往指定地点的弃土料场外,其余的土料分类堆放在指定的存、弃土场。施工中施工区及土场设专人管理,严格控制可利用土料与弃土混杂装运和堆存。堆土范围和高程必须严格按施工图纸和监理工程师的要求实施。堆土过程中保持土料堆体周边的边坡稳定,并作好堆土体的边坡保护和排水工作。(3)合理利用开挖料石方开挖过程中我单位严格按监理工程师批准的施工措施计划中对开挖土料利用的安排,采取合理的装运和堆土措施,以提高开挖土料的利用率,确保本工程能充分利用这些开挖土料。21 (4)排水设施开挖土料弃土场排水包括场内排水和周边排水。由于土场大部分为土料填筑,雨量较大时,为保证边坡稳定,防止地表水沿土场最终边坡坡面上流淌,冲刷边坡,则在距最终边坡顶边线5m右右砌筑一道排水沟,引导水流向两端截水沟汇集。2、土料利用措施(1)利用料和弃料分开装运,运输车辆相对固定并编号,做上明显的标志,现场派专人指挥运土车辆,严格按招标文件要求分类存放。(2)作好堆土体的边坡保护和排水工作,保持土料堆体周边的边坡稳定。(3)做好本工程弃土场的规划、施工、管理和维护,严禁弃土在土场乱弃乱倒,按设计要求做好土场道路、堆土体的削坡、边坡保护及土体的排水工作。保证降雨形成径流的排放畅通,防止暴雨洪水冲刷堆土体,确保堆土体的安全稳定。3.2土方填筑3.2.1施工工艺流程堤基处理→施工放样→填前压实→自卸汽车运土→机械平土→碾压、夯实→验收。3.2.2土方清基1.堤基清理工作项目包括植被清理,清理开挖区域范围内的一切树木、树根、杂草、垃圾、废渣及其它一切有碍物。并按设计要求开挖30cm。2.施工时,先用挖掘机将堤基内的树桩、坟墓等挖除,然后用推土机将表层松土、草皮、树根及不合格土清除,低洼地带采用挖掘机配合装载机将不合格土及杂物清除。3.清除0.3~0.5m表层浮土及草皮、树根等杂物,直至硬土层,再进行土方分层开挖,由推土机进行清除。3.2.3土方填筑1.土方填筑碾压试验土料填筑前,进行与实际施工条件相仿的现场生产性碾压试验,以取得合理的施工压实参数,包括铺土方式、铺土厚度、碾压遍数、行驶速度、填料最优含水量及最大干容重,最后根据填料干容重~含水量关系曲线确定设计干容重范围。2.填方土料控制21 填方采用粘性土填筑,土料无树根、草皮、石块等杂物,含水量18~20%。当采用不同的土料填筑时,按土类有规则地分层铺填,无混杂使用,以利水分排除和基土稳定,并避免在填方区内形成水囊和产生滑动现象。3.铺料作业铺料前,先对料场进行规划,并设计铺料的一整套方案。开挖土料前须剥离表层经日晒雨淋的表层土,清除植物根草,并做好土料场储量与填筑量的平衡,减少无效弃土。土料采用装载机装车,自卸汽车运土,推土机平料。自卸汽车垂直堤防轴线卸至边坡边,推土机将土料按卸料方向将土料推散并推入坑中,人工捡除土料中的杂质并进行平整,铺料厚度控制在30㎝以内,土块直径不大于10㎝。填方先要从最低处开始,由下而上整个宽度水平分层铺填夯实,填土层下淤泥、杂物清除干净,若表层为松土时,先夯实,然后再全面铺筑。下一层土层填筑前,上一层的土层作凿毛处理。4.洒水作业在一层土料铺筑完成后,若土料含水量偏低时,由洒水车在填筑面直接洒水湿润,并要求洒水均匀,避免在填筑面集中洒水。5.压实作业6.刨毛作业压实后的回填土填筑面刨毛,下部采用人工刨毛;上部采用推土机沿挡墙轴线方向行走刨毛,局部采取人工进行刨毛。7.分区分段作业施工按整个填土作业区划分三个区进行平行流水作业;一区洒水压实;二区铺土;三区质检、刨毛。沿纵轴线100米右右分段进行填土作业。8.接合部位施工垂直堤轴线方向接缝的斜面相接,坡度为1:3~1:5。相邻施工段结合部位平衡上土,逐层交错压实,接头不少于0.5m,铺土相差两层以上时,接头处按1:5坡度进行斜面相接;低段上土时接头处逐层填筑,成台阶状。9.雨季时填土要求雨季施工时,根据雨情预报,在下雨前及时进行压实作业面表面的松土,将作业面做成向一侧微倾,以利于在另一侧排水。下雨后不得践踏填筑面,并禁止车辆通行,雨后填筑面晾晒处理,经检验合格后,方可复工。3.3护坡工程3.3.1生态护坡砌块施工1.按照设计边坡坡度要求,进行边坡地基处理,清除杂草、树根、突出物,用适当的材料填充空洞并振实,使边坡表面平整、密实,并符合设计边坡要求;21 2.检查坡面坡度是否符合设计要求,在符合设计要求坡面上,架设坡度尺和拉线作为生态砼预制块铺设的基准面。在已完成的基础面上铺设级配5~40mm碎石;3.护脚混凝土及C25护坡框架梁达到到一定强度以后方可进行生态砼预制块的铺设。铺设从护脚混凝土开始逐层向上,铺设之前在护脚混凝土顶测设高程,作为第一层砼预制块水平缝找平的依据,铺设过程中,认真做到接缝平直、坡面平整。4.生态护坡砌块间孔洞填土时,对出露坡面洒水湿润,并填土,填土表面为2cm右右营养土并植草。3.4砂砾石回填1.施工程序及方法(1)清理工作:回填前清除掉回填段的淤泥、腐植土、垃圾及其它有碍物。(2)填筑砂前,先进行实验确定铺筑厚度和碾压遍数,并报送监理工程师批准的实施。(3)填筑采用分层填筑压实,每一层的虚铺厚度控制在30cm,采用小型振动碾和蛙式打夯机碾压结合灌水夯实,个别地段结合人工打夯。(4)在填筑施工过程中,经常检查密实度,并做好试验记录。2.土方填筑施工质量控制(1)回填土料符合设计要求。进场土无不合格土,没有树根、杂土等不合格土。(2)填土前做好清理表土,填筑分层碾压填筑,每层填筑土的厚度≤30cm;(3)土方填筑厚度的允许偏差为0~-5cm;分段作业面的最小长度不小于100m。表面无显著凹凸、无松土,无弹簧土;(4)土方填筑边线的允许偏差为0~10cm;(5)碾压机械的行走方向平行堤轴线,相邻作业面的碾迹必须搭接,搭接碾压宽度不小于50cm;垂直堤轴线方向的搭接碾压宽度不小于150cm;人工夯迹的搭压宽度不小于1/3夯径。21 四、质量控制情况4.1、施工质量保证体系根据工程的特点和施工情况,我局成立了以项目经理为工程总负责,技术负责人、专职质量工程师负责施工质量,以及各部门、各施工队设专职工程师、材料员、试验员、各班组设有兼职质检员的施工质量负责的管理体系。从经理到班组,规定了各自的岗位和职责,明确责任和义务,在施工过程中严格执行质量三检制,层层把关,班组进行自检,工程队复检,施工质量达不到标准不验收,上一道工序未经验收或验收不合格的,不能进行下一道工序的检查制度,以确保工程施工质量。项目制定了质量制度和奖罚办法,保证施工现场施工技术人跟班作业和质检员在检查执行权利,确保工程质量目标的实现。质量控制标准:SL176—2007《水利水电工程施工质量检验与评定规程》SL223—2008《水利水电建设工程验收规程》4.2、原材料控制与检测情况施工原材料的检测完全按合同《技术条款》、《水工施工规范》SDJ-207-82进行,对水泥和钢筋等材料到工地必须有厂家质量保证书和合格证,并按规定进行取样复检,粗细骨料按产地分别进行检测,不合格的粗细骨料不用于工程中。4.2.1细骨料本分部工程所用的细骨料为永春桃溪河砂,共用砂约1000m3,共取试样3组,检测结果各项指符合《GB/T14684-2012》的要求,质量合格。具体检测结果见表4-1。表4-1细骨料试验成果表报告编号表观密度(kg/m3)堆积密度(kg/m3)吸水率(%)含水率(%)含泥量(%)泥块含量(%)细度模数报告日期SL01262014202.41.83.10.82.82013.03.07SL01260014102.03.02.40.72.82013.04.03SL03271014002.26.00.503.02013.09.094.2.2粗骨料本工程所用粗骨料为永春碎石,共用5~31.5mm碎石约为1700m3,共取试样5组检测结果指标均符合《SL352-200621 》的要求,质量合格。具体检测结果见表4-2。表4-2粗骨料试验成果表报告编号表观密度(kg/m3)堆积密度(kg/m3)紧密密度(kg/m3)含泥量(%)泥块含量(%)针状颗粒含量(%)碎石压碎指标值(%)报告日期GL012640143015500.50.11.210.52013.03.07GL012640142015700.40/10.12013.04.08GL032650142015900.30.00.09.02013.06.28GL012610139015900.20.00.09.02013.08.18GL012630140016100.20.00.010.02013.09.214.2.3水泥本分部工程所用水泥为大田红狮水泥有限公司生产的红狮牌P.O42.5R水泥,共用水泥约400t,共取试样2组,所检测水泥均符合《GB175—1999》的要求,具体检测结果见表4-3。表4-3水泥检测结果汇总表报告日期红狮水泥抗压强度(Mpa)抗折强度(Mpa)初凝时间min终凝时间min检验结果出厂编号强度批量3d28d3d28d2013.03.05SN02P.O42.5R2005.67.923.443.9165220合格2013.08.22SN02P.O42.5R2004.97.623.044.0160180合格4.2.4钢筋本分部工程所用钢筋由金盛钢铁公司生产,共用钢筋约7t,共检验试件2组,其中φ6.5检测1组、Φ12检测1组。检验结果力学及工艺性能均符合《GB/T701—1997》的要求。具体检测结果详见汇总表4-4。表4-4钢筋试验成果汇总表21 报告日期报告编号钢筋抗拉强度(Mpa)伸长率(%)冷弯厂家及批号规格(mm)冷弯角度(度)检验结果13.04.02GC01Φ6.551432.5180合格53732.518013.04.02GC01Φ1255033.5180合格54733.51804.3、中间产品控制与检测4.3.1砂浆和砼配合比砂浆和砼配合比由泉州市水利水电工程质量检测站进行试验设计,砂浆和砼施工过程中每班根据砂含水量、细度模数等指标变化情况调整施工配合比。砂浆和砼设计配合比如表4-5和表4-6所示。表4-5砂浆设计配合比表使用部位设计强度等级配制抗压强度(Mpa)水灰比沉入度(㎜)配合材料用量(kg/m3)水泥砂石子水排水沟M7.59.0/483001420/280表4-6砼设计配合比表使用部位设计强度等级配制抗压强度(Mpa)水灰比塌落度(mm)配合材料用量(kg/m3)水泥砂石子水埋石砼护脚、挡墙C20/0.70352617321204183框架梁C25/0.623528268012181754.3.2原材料称量偏差砼原材料称量偏差,在对上料小车做标记的基础上,搅拌机旁备一台磅称供质检人员随时检查加料准确性,每班对原材料称量偏差检查1组。砂含水量施工现场采取挖沟排水等措施保持砂含水量控制在6%以内,并根据含水量调整施工砼配合比,砼施工过程中每班对砂的含水量进行1次检查。拌和时间经现场拌制砼表明,砼拌和时间以≥120秒控制时拌和物均匀性能满足施工要求,也符合规范规定。砼施工中每班对拌和时间检查1次。塌落度砼施工过程中每班对砼的塌落度检查1次。21 水灰比施工过程中每班检查水灰比1次。以上检查记录见表4-7、表4-8。表4-7C20埋石砼挡墙拌和质量检查记录表序号日期材料称量偏差(%)拌和时间(120s)含水率〈6%塌落度3~5cm水灰比0.72±0.03水泥(±1)砂(±2)碎石(±2)水(±1)12013.03.29-0.5-0.81.7-0.71243.13.60.7322013.03.290.31.20.90.61232.55.20.7232013.03.300.11.51.90.31232.44.30.7242013.03.310.50.5-2.10.31272.34.00.6952013.03.310.3-0.51.8-0.51223.63.60.7262013.04.01-0.8-1.61.5-0.81253.84.00.7172013.04.01-0.61.51.80.81285.04.40.6582013.04.021.61.22.10.31242.33.60.7292013.04.03-1.10.90.80.81266.33.80.70102013.04.05-0.91.61.90.51283.63.50.71112013.04.050.31.41.30.61273.33.30.73122013.04.060.5-1.11.5-0.31294.34.30.72132013.04.070.61.11.40.51225.03.60.70142013.04.07-0.5-0.81.7-0.71243.13.60.71152013.04.080.31.20.90.61232.53.50.71162013.04.090.50.5-2.10.31272.34.00.73172013.04.09-0.20.51.10.91222.63.20.70182013.04.11-0.5-0.51.8-0.61242.13.40.72192013.04.110.1-0.60.20.51272.83.50.7121 202013.09.251.02.31.40.31302.43.20.63212013.09.30-0.5-0.81.7-0.71243.13.60.73222013.10.020.31.20.90.61236.54.20.72232013.10.050.50.5-2.10.31272.34.00.70242013.08.011.0-1.20.80.31282.63.80.68表4-8C25钢筋砼栏杆、框架梁砼拌和质量检查记录表序号日期材料称量偏差(%)拌和时间(120s)含水率〈6%塌落度3~5cm水灰比0.62±0.03水泥(±1)砂(±2)碎石(±2)水(±1)12013-05-270.32.10.90.61203.64.40.6222013-07-020.32.30.80.51203.65.20.644.3.3混凝土试块质量:4.3.3.1混凝土抗压强度评定标准依据为:1.当混凝土试块组数大于30组时,依据《水利水电工程施工质量检验与评定规程》(SL176—2007)附录C普通混凝土试块试验数据统计方法。2.当混凝土试块组数5≤n<30时,依据《水利水电工程施工质量检验与评定规程》(SL176—2007)附录C普通混凝土试块试验数据统计方法。3.当混凝土试块组数2≤n<5时,依据《水利水电工程施工质量检验与评定规程》(SL176—2007)附录C普通混凝土试块试验数据统计方法。4.当混凝土试块组数1组时,依据《水利水电工程施工质量检验与评定规程》(SL176—2007)附录C普通混凝土试块试验数据统计方法。以下混凝土抗压强度试验数据详见附表:《C20、C25混凝土抗压强度汇总表》(共2张)。4.3.3.2C20混凝土试块:根据现场施工进行抽样试验,共取样23组。Rn=25.126mpa;Sn=0.836mpa取值为2.0mpaRn-0.7Sn=25.126-0.7*2=23.726mpa>R标=20.0mpaRn-1.6Sn=25.126-1.6*2=21.926mpa>0.83R标=16.6mpaCv=Sn/Rn=2.0/25.126=0.0796mpat=(R标-Rn)/Sn=(20.0-25.126)/2.0=-2.563强度保证率P=99.48%综上所述,满足SL176-2007《水利水电工程施工质量检验与评定规程》要求,该试块质量为合格。4.3.3.3C25混凝土试块:根据现场施工进行抽样试验,共取样2组。21 Rn=29.1mpa≥1.15R标=28.75mpaRmin=28.2≥0.95R标=23.75mpa综上所述,满足SL176-2007《水利水电工程施工质量检验与评定规程》要求,该试块质量为合格。4.3.4砂浆强度检验与评定浆砌块石排水沟设计砂浆强度M7.5,共取砂浆试块1组Rn=10.2>R标=7.5mpaRmin=10.2>0.8R标=0.8*7.5=6mpa综上所述,满足SL176-2007《水利水电工程施工质量检验与评定规程》要求,该试块质量为合格。(详见M7.5砂浆试块抗压强度统计表1)4.3.5堤身填筑1、在堤身填筑时,填筑材料粘土按《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL634-2012)规定的方法进行最大(小)干密度和土壤击实试验,试验结果均符合设计及规范的要求。2、质量检验情况质量检验的项目---堤身填筑检测项目有:土块直径、铺土厚度、作业面分段长度、铺填边线超宽值、压实度等。堤身填筑压实度检测,压实度≥90%,根据《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL634-2012)的规定,,共计取样环刀165点,其最大值为95.6%,最小值为90%,平均值为92.85%;符合设计要求(压实度≥90%),全部合格,合格率为100%(具体检测结果见附后统计表)。4.3.6挡土墙背后砂卵石回填压实1、在护脚、挡土墙台背回填压实时,填筑材料砂卵石按《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL634-2012)规定的方法进行相对密度试验,确定其最大干密度和最小干密度,试验结果均符合设计及规范的要求。2、质量检验情况质量检验的项目---护脚、挡墙背后土方回填检测项目有:中线偏位、平整度、横坡、边坡、密实度等。挡墙背后砂卵石回填相对密度检测,相对密度≥0.60,根据《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL634-2012)的规定,土壤密实度检测中各层填筑按1点/400m2的取样频率,共应取57点,其中相对密度最大值为0.83,最小值为0.69,全部合格,合格率为100%(具体检测结果见附后统计表)。4.3.7护坡三维植被网21 在种植三维植被网时,三维植被网按《堤防工程施工质量评定与验收规程》(SL239-1999)规定的方法进行单位面积质量、厚度、纵向拉伸强度、横向拉伸强度试验,本分部工程共检测一组,试验结果均符合设计及规范的要求(详见如下表)。表4-7三维植被网项目单位检测值评定单位面积质量g/㎡350合格厚度≥mm15合格纵向拉伸强度≥KN/m1.2合格横向拉伸强度≥KN/m1.2合格4.3.8生态多孔砼预制块护坡在生态多孔砼预制块护坡施工时,预制块按Q/LFWS002-2012《植生水工护坡砌块》规定的方法进行对抗压强度、抗折强度、吸水率、尺寸偏差、外观质量、抗渗性试验,本分部工程共检测一组,试验结果均符合设计及规范的要求(详见如下表4-8)。检验项目计量单位技术要求(合格品)检验结果单项评定尺寸偏差长度mm±2.0合格≥15块15块样品0~2.0合格宽度mm±2.015块样品0~2.0厚度mm±2.015块样品0~2.0厚度差mm≤2.515块样品0~2.0垂直度mm≤2.015块样品0~1.0平整度mm≤2.015块样品0~1.0外观质量正面粘皮及缺损的最大投影尺寸mm≤20合格≥15块15块样品符合要求合格缺棱掉角的最大投影尺寸mm≤3015块样品符合要求21 裂纹非贯穿裂纹最大投影尺寸mm≤2015块样品符合要求贯穿裂纹/不允许15块样品符合要求分层/不允许15块样品符合要求色差/不明显15块样品符合要求物理性能抗压强度Mpa平均值≥20.0单块最小值≥17平均值:24.5单块最小值:19.2合格抗折强度Mpa平均值≥2.5单块最小值≥2.1平均值:2.9单块最小值:2.31合格吸水率%≤10.06.9合格抗渗性/B6合格合格4.4、实体质量检测情况4.4.1C20埋石砼挡墙根据《回弹法检测混凝土抗压强度技术规程》DBJ13-71-2006进行混凝土强度检测,根据《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL634-2012)的规定,本分部工程共检测三个点,检测结果为21.9MPa、23.0MPa、21.4MPa,检测报告编号(NO):RSH,检测结果为合格。4.5、测量情况4.5.1.原地表测量:本分部工程施工前均对各个断面进行原地表复测,具体数据见测量原始记录表。4.5.2.堤顶路、挡墙的位置及高程测量在施工时都进行严格的把关,均符合设计及规范要求,具体数据见测量原始记录表。4.6、质量缺陷及处理结果根据自检,本分部隐蔽工程均符合设计及规范的要求,无质量缺陷。21 五、文明施工与安全生产安全生产管理是企业生产管理的重要组成部分,安全工作重在预防,文明施工是现代企业施工管理的一个重要标志,是企业各项管理水平综合表现,本工程根据实际情况采取以下措施。1、组织保证:项目部成立由项目经理为组长的安全领导小组,并配备专职安全员,负责项目部的日常安全工作,严格按照国家,交通部有关安全生产的法规,法令,结合实际情况,制定各项安全规章制度,逐级成立安全生产组织。2、搞好宣传教育工作:安全生产重于泰山,对新工人进场进行三级安全教育,针对各施工工序的施工特点进行安全技术交底张贴安全标语,安全标识等,提高各员工的安全意识。3、定期进行安全检查:贯彻”安全第一,以防为主”和”坚持管生产必须管安全”的原则,落实安全生产责任制,认真执行持证上岗制度,检查现场工作人员劳保用品配备及使用情况,建立安全奖惩制度,对在安全生产中有贡献的班组及个人给予表彰奖励,消除安全隐患防范于未然,整个施工过程未发生任何安全事故。21 六、单元工程质量评定情况根据现场施工原始记录、原材料检测表、砼试块试验结果、现场质量检查和有关检测单位的测试成果,经自检:本分部工程施工质量等级自检评定情况为:本分部工程按不同部位共划分为108个单元工程,其中合格单元工程108个,合格率100%;优良单元工程90个,优良率为83.33%,重要隐蔽单元工程、关键部位单元工程23个,合格率100%,优良率100%。施工过程中未发生过质量事故,原材料与中间产品质量全部合格,砼拌和物质量全部合格,施工质量检验资料齐全,本分部工程质量自评为优良。21 七、施工大事记2013/3/23本分部工程开工2013/4/25省水利厅副厅长及市纪委书记检查施工现场2013/4/27监理部召开4月份监理例会2013/5/18监理部召开5月份监理会议2013/5/20永春县领导检查施工现场2013/5/28永春县县委书记等领导班子施工现场检查2013/6/1监理部召开6月份监理例会2013/6/25永春县水利局安全生产部门领导现场检查2013/7/5监理部召开7月份监理例会2013/7/15市重点办现场检查2013/7/31永春县政府领导现场检查2013/8/9省水利厅副厅长领导现场安全生产检查2013/8/21~2013/8/31永春县领导安全检查,“潭美”、“康妮”2个台风影响施工进度。2013/9/21~2013/9/22台风“天兔”影响施工进度。2014/7/17本分部工程完工。21 附表1:左岸堤防工程桩号(DPZ0+000~DPZ0+500)分部工程质量等级评定汇总表项次单元工程类别单元工程个数合格个数其中优良个数复评1*堤基清理5552*堤身填筑5553土方开挖1717174土方回填1717175*C20埋石砼护脚5556*C20埋石砼挡墙8887C20生态多孔砼预制块护坡5538砂碎石垫层1717129C25钢筋砼压顶梁55310三维植被网55311M7.5浆砌块石排水沟44412砂砾石磨耗层55013级配碎石基层55314泥结碎石面层55515合计:108108优良90个施工单位自评本分部共有108个单元工程,合格108个,合格率100%,其中优良90个,优良率83.3%,重要隐蔽单元工程、关键部位单元工程23个,合格率100%,优良率100%,分部工程质量等级自评为优良。21 附表2:《左岸堤防工程(DPZ0+000~DPZ0+500)工程量》编号工程或费用名称单位合同工程量实际完成工程量单价(元)实际投资额(元)(二)DPY0+000~DPY0+500段堤防工程 1清表及弃运m21440514468.125.2075234.252土方开挖(就近堆放利用)m33456934928.619.93.13土方开挖及弃运(1KM)m34245042460.2315.46.24堤身土方填筑(利用开挖土)m32956329689.565.96.85草皮护坡(背水侧)m227002717.109.0924698.46C25钢筋砼压顶梁m31518.90422.437981.9797护坡反滤土工布300g/m2m257505758.136.7038579.468压顶梁钢筋制安t2.22.285790.7213227.399C20生态多孔砼预制块护坡(厚12cm)m248904995.0390.00.110护坡砂碎石垫层(1:2)m3733.5763.30127.0897000.1711墙后回填砂卵石(利用开挖料)m320252028.0512.2424823.3612基础砂碎石垫层(1:2)m36570.95124.038800.32513C20埋石砼防洪墙(20%埋石率)m3435437.18363.56.814C20埋石砼护脚(20%埋石率)m3695695.71364.45.115平面模板制安m220502045.8939.2980382.9316沥青杉板填缝m210.510.69102.081091.40617沥青麻丝塞缝m23.523.5780.00285.20318砂砾石磨耗层厚5cm(堤顶路)m21474.421474.426.8510099.7719泥结碎石面层厚20cm(堤顶路)m21474.421474.4228.6842286.3220m1631.6920.5233482.2721 级配碎石基层厚15cm(堤顶路)21631.6921路缘石12*30cm(堤顶路)m491.47491.4731.9315692.7322C20素砼压顶m318.619.66438.898628.28123挡墙φ50PVC排水管m103.2103.319.881020.67324墙后袋装碎石反滤包(0.5m*0.5m*0.5m)m39.29.12159.861457.77425堤后M7.5浆砌块石排水沟m491.47491.47309.63.726三维植被网m2032103727合计:.221
