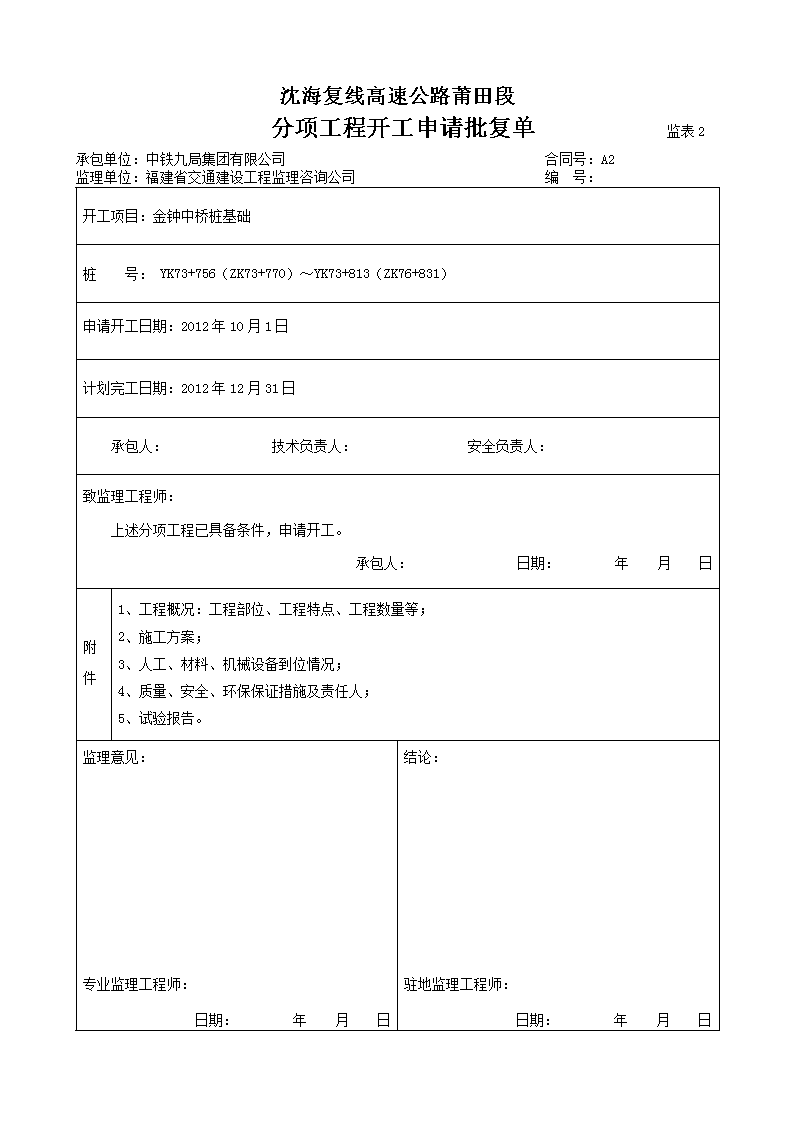

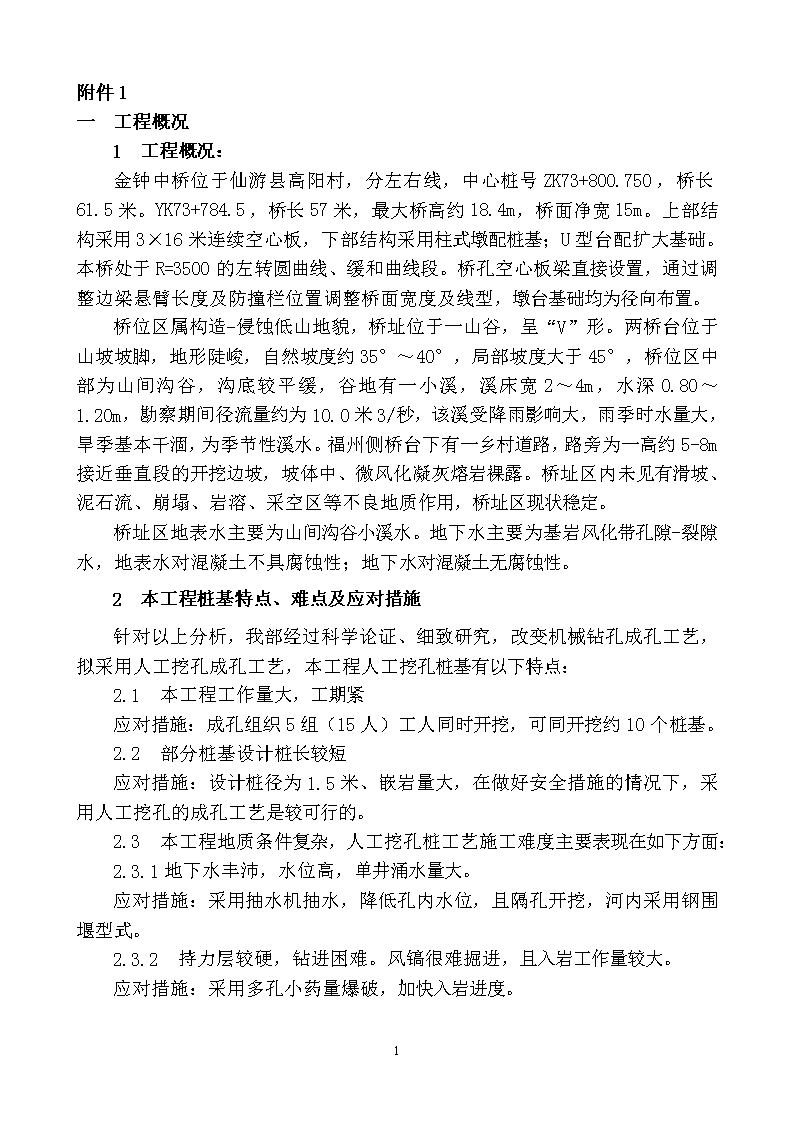

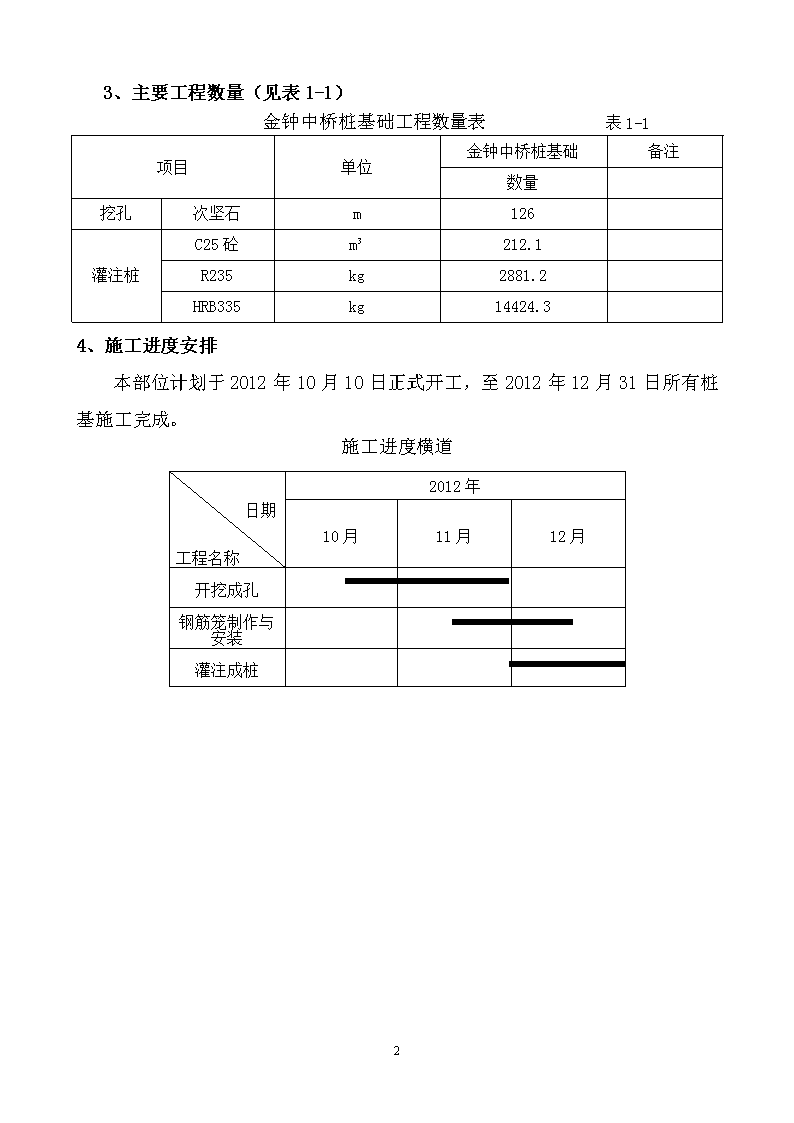

'沈海复线高速公路莆田段分项工程开工申请批复单监表2承包单位:中铁九局集团有限公司合同号:A2监理单位:福建省交通建设工程监理咨询公司编号:开工项目:金钟中桥桩基础桩号:YK73+756(ZK73+770)~YK73+813(ZK76+831)申请开工日期:2012年10月1日计划完工日期:2012年12月31日承包人:技术负责人:安全负责人:致监理工程师:上述分项工程已具备条件,申请开工。承包人:日期:年月日附件1、工程概况:工程部位、工程特点、工程数量等;2、施工方案;3、人工、材料、机械设备到位情况;4、质量、安全、环保保证措施及责任人;5、试验报告。监理意见:专业监理工程师:日期:年月日结论:驻地监理工程师:日期:年月日22 附件1一工程概况1工程概况:金钟中桥位于仙游县高阳村,分左右线,中心桩号ZK73+800.750,桥长61.5米。YK73+784.5,桥长57米,最大桥高约18.4m,桥面净宽15m。上部结构采用3×16米连续空心板,下部结构采用柱式墩配桩基;U型台配扩大基础。本桥处于R=3500的左转圆曲线、缓和曲线段。桥孔空心板梁直接设置,通过调整边梁悬臂长度及防撞栏位置调整桥面宽度及线型,墩台基础均为径向布置。桥位区属构造-侵蚀低山地貌,桥址位于一山谷,呈“V”形。两桥台位于山坡坡脚,地形陡峻,自然坡度约35°~40°,局部坡度大于45°,桥位区中部为山间沟谷,沟底较平缓,谷地有一小溪,溪床宽2~4m,水深0.80~1.20m,勘察期间径流量约为10.0米3/秒,该溪受降雨影响大,雨季时水量大,旱季基本干涸,为季节性溪水。福州侧桥台下有一乡村道路,路旁为一高约5-8m接近垂直段的开挖边坡,坡体中、微风化凝灰熔岩裸露。桥址区内未见有滑坡、泥石流、崩塌、岩溶、采空区等不良地质作用,桥址区现状稳定。桥址区地表水主要为山间沟谷小溪水。地下水主要为基岩风化带孔隙-裂隙水,地表水对混凝土不具腐蚀性;地下水对混凝土无腐蚀性。2本工程桩基特点、难点及应对措施针对以上分析,我部经过科学论证、细致研究,改变机械钻孔成孔工艺,拟采用人工挖孔成孔工艺,本工程人工挖孔桩基有以下特点:2.1本工程工作量大,工期紧应对措施:成孔组织5组(15人)工人同时开挖,可同开挖约10个桩基。2.2部分桩基设计桩长较短应对措施:设计桩径为1.5米、嵌岩量大,在做好安全措施的情况下,采用人工挖孔的成孔工艺是较可行的。2.3本工程地质条件复杂,人工挖孔桩工艺施工难度主要表现在如下方面:2.3.1地下水丰沛,水位高,单井涌水量大。应对措施:采用抽水机抽水,降低孔内水位,且隔孔开挖,河内采用钢围堰型式。2.3.2持力层较硬,钻进困难。风镐很难掘进,且入岩工作量较大。应对措施:采用多孔小药量爆破,加快入岩进度。22 3、主要工程数量(见表1-1)金钟中桥桩基础工程数量表表1-1项目单位金钟中桥桩基础备注数量挖孔次坚石m126灌注桩C25砼m³212.1R235kg2881.2HRB335kg14424.34、施工进度安排本部位计划于2012年10月10日正式开工,至2012年12月31日所有桩基施工完成。施工进度横道  日期工程名称2012年10月11月12月开挖成孔钢筋笼制作与安装灌注成桩22 附件2二人工、材料及机械设备到位情况1人员配置(见表2-1)表2-1序号人员类别单位实际进场备注1生产副经理人1杨琳2桥梁工程师人1刘玉省3质检工程师人1李国兵4安全工程师人1李思雄5技术值班人员人1毛似剑6试验员人1李秀云7领工员人18测量人员人5 9驾驶人员人5 10挖孔工班组人12 11机电工班组人2 12钢筋工班组人4 13运输班组人10 14混凝土班组人3 15综合班组人216合计人50 2材料金钟中桥桩基础材料进场情况(见表2-2)金钟中桥人工挖孔桩材料计划表表2-2项目单位金钟中桥桩基础备注数量灌注桩C25砼m³212.1R235kg2892HRB335Φ25kg13876Φ125863机械、设备22 沈海复线高速公路莆田段进场设备/构配件报验单监表23承包单位:中铁九局集团有限公司合同号:A2监理单位:福建省交通建设工程监理咨询公司编号:致:监理工程师下列施工设备已按合同规定进场,请查验签证,准予在_金钟中桥人工开挖桩_工程中使用。承包人:日期:年月日设备名称规格型号数量计划进场日期技术状况拟用何处备注挖掘机PC22012012.10.1良好桥梁施工已进场装载机ZL-3012012.10.1良好桥梁施工已进场吊车25t12012.10.1良好桥梁施工已进场电焊机30kvA42012.10.1良好桥梁施工已进场对焊机100kvA12012.10.1良好桥梁施工已进场钢筋切断机6mm~40mm12012.10.1良好桥梁施工已进场电动卷扬机JKL系列42012.10.1良好桥梁施工已进场钢筋弯曲机6mm~40mm12012.10.1良好桥梁施工已进场混凝土搅拌运输车JB8,8m322012.10.1良好桥梁施工已进场空压机22012.10.1良好桥梁施工已进场风镐22012.10.1良好桥梁施工已进场GPSS82-200812012.10.1良好桥梁施工已进场水准仪DSZ222012.10.1良好桥梁施工已进场全站仪拓普康320N22012.10.1良好桥梁施工已进场以上设备,经查验:1、性能、数量满足施工需要,准予使用的设备为:。2、性能不符合施工需要,由承包人更换后再报设备为:。3、数量或能力不足,需承包人补充的设备为:。驻地监理工程师:日期:年月日22 附件3三施工工艺操作步骤1施工准备1.1施工测量由项目部(桥梁)工程师及测量工程师根据施工设计图计算出桩位坐标,交测量班进行复核无误后,由测量班用全站仪放出桩位,利用钢尺检查各桩位距离进行复核,桩位误差小于设计要求,并报请测量监理工程师检查验收。施工队根据所放桩位先进行井字护桩,待井圈砼浇筑完成后用红油漆引至井圈顶面。1.2平整场地及现场围栏开挖前,将桩基周围的浮土及一切不安全因素必须清除。平整场地要因地制宜,不宜大量开挖土石方,且不影响邻近其他施工。桩孔施工均在公路旁,由于本项目地处山区,闲杂人员少,采用围栏将其圈起。1.3防护圈的砌筑、护壁的浇筑及排水设施开挖至原地面以下lm左右,浇筑第一节护壁,护壁厚度不小于设计要求,护圈高出原地面30cm左右为宜。用C20混凝土薄壁支护,砼厚度控制在设计要求以上。孔壁支护长度每节将准备支护一段的孔底四周挖成楔形沟槽,立模灌筑混凝土后24小时后可拆模,继续下挖。施工现场配置4台水泵,水管100多米,保证桩孔内基水的排出,将提升设备放置井底,水管接处延伸至附近的污水井内。1.4安装提升设备及通风设备根据施工需要,采用电动卷扬机绞车作为提升设备。安装提升设备时,首先要考虑施工的安全,在考虑进料出碴方便灵活,拆装容易,必须注意到吊斗容量与起重能力的适应,起重安全系数大于3。挂钩及吊斗活门即要牢固而又有安全措施,人员上下另设绳梯与安全绳。电动卷扬机绞车高出井口60~80cm为宜,而且其安置要平稳、牢固。地下特殊地层中往往含有Co、SO2、H2S或其它有毒气体,故每次下孔前,对孔内空气进行通风换气,所以必须配备空压机和足够到井底的通风管。孔底作业人员的需要,随时向孔内通风换气,平常每天开工前向桩孔内由下而上吹风时间不易小于10分钟,如遇特殊情况时,根据实际延长通风时间。22 2桩施工方法2.1施工工艺流程图安装钢筋笼施工场地平整灌注桩身砼施工场地平整成桩验收施工场地平整制取试件施工场地平整安装导管或串筒施工场地平整合格桩底检验施工场地平整拆模、继续开挖施工场地平整灌注护壁砼护壁立模施工场地平整锁口、护壁立模施工场地平整桩身开挖、出渣安井架及卷扬机、通风设备施工场地平整测量放样施工准备平场地、截排水及防雨棚的设置不合格22 2.2人工挖孔桩施工示意图2.3施工步骤及方法2.3.1轴线、桩位放样施工人员根据设计坐标点现场测设桩位轴线,并根据放出的定位线测设所有桩位,同时做好各轴线的控制桩设置,桩位的放样允许偏差为10mm。挖孔前,根据已经测设好的桩位中心点向桩的四周按轴线方向,引出桩心控制点,待护壁锁口浇筑好后,将中心控制点标记在护壁锁口上,以后每放一节都用大锤球吊中,找出桩中心及轴线控制点,在挖桩工作面定出桩轴线,确保桩径不小于设计要求,桩轴线偏差不大于规范允许值;每浇完一节护壁,需校核垂直度一次,垂直度偏差小于0.5%桩长,且不大于200mm。22 2.3.2人工挖孔开挖前平整孔口,做好施工区的地表截、排水和防渗工作,采取间隔跳挖的方式进行,并采用固定人工挖孔机架(卷扬机)提送物料和弃渣,井下松散层段以人工开挖为主。开挖过程中,应确保孔壁垂直,壁面光滑,并经常吊线检查桩位中心,发现有偏差应及时修整。桩孔开挖,应分段进行,根据实际开挖土石情况,一次最大开挖深宜为0.6~2.0m,在开挖过程中应及时排除孔内的积水。每挖一段,应及时进行岩性编录,仔细核对滑面情况,综合研究分析,发现异常地层变化,要及时向监理、业主和设计报告,及时变更设计,同时实挖桩底高程应会同设计,勘察单位现场确定,挖孔弃渣吊出后应及时运往弃渣场,不可堆放于桩孔周围地带,以防诱发次生灾害。2.3.3爆破1)孔内遇到岩层需爆破时,应进行专门设计,并按照施工组织设计的要求进行打眼放炮,以松动为主,宜采用浅眼松动爆破法,严格控制炸药用量,并在炮眼附近加强支护,最后30cm范围应采用风镐开挖至孔底。2)打眼放炮必须采用电雷管引爆,严禁裸露药包。对于软岩石炮眼,其深度不应超过0.8m,硬岩石炮眼不应超过0.5m。炮眼数量、位置和斜插方向应按岩层断面方向来定,中间一组集中掏心,四周斜插挖边。3)22 经过几轮次的爆破后,总结炮眼布置朝向和用药量的数据,确定最佳爆破方案。孔内放炮后,应立即排烟,并经检查孔内无有害气体后,人员方可下孔施工。2.3.4挖孔及终孔检验1)挖掘时不必刻意修光孔壁,以增加桩的摩擦力。在挖孔过程中,需经常检查桩径尺寸、平面位置和倾斜度。挖孔掘进和护壁这两道工序必须连续进行,尽量不停顿,以防塌孔。出渣时,卷扬机应慢速提升。2)挖孔到达设计深度后,应进行孔底处理。必须做到孔底表面无松渣、泥、沉淀土。如地质复杂,应钎探了解孔底以下地质情况是否满足设计要求。3)挖孔时,应随进度做好地质记录,核对设计地质资料是否相符,以供监理确定终孔高程。终孔后,应进行孔底处理,做到平整、无松渣、污泥及沉淀等软层。对有渗水的孔桩还应测定渗水量的大小,相应确定混凝土浇筑方法。2.3.5锁口、护壁施工1)总体施工方法:做好锁口盘和每节护壁,开挖一节,做好该节护壁。采用人工浇筑,振捣器捣实的方法。根据地下水渗水情况确定塌落度,一般在3~5cm。原地面下第一节灌注锁口,其下挖深1m就灌注C20钢筋砼护壁一节,往筋必须绑扎,禁止简单插入。在节与节之间插竖直钢筋(入下节17.5cm),以提高护壁的整体性。护壁模板采用拆上节,支下节重复周转使用,模板之间用卡具、扣件连接固定,内侧支撑必须稳固防止模版内移。当护壁砼具有一定强度后方可开挖下一节。当护壁砼灌注至少8小时后才可进行拆模工作。2)具体施工方法:①开挖前应按桩轴线向四周引出桩心控制点,用牢固的木桩(龙门架)标定,桩定位后开始挖第一节桩孔土方,安装第一节桩孔护壁模板时必须用线校正,模板支撑要牢固,并检查护壁厚度、使其位置正确、质量符合要求后方能捣固护壁。待第一节孔桩开挖后,绑扎锁口盘钢筋和锁口钢筋(双层钢筋),在孔口浇筑钢筋混凝土锁口(包括锁口盘),防止地表水和杂物进入孔内。②第一节桩孔成孔后,着手在桩孔口上架设垂直运输架,要求搭设稳定、牢固。③安装提升设备、吊桶、活动盖板、水泵、通风机等:安装提升设备时,尽量使吊桶钢丝绳中心与桩孔中心重合,以便挖土时能直观控制桩位中心和支模中心,桩口上设围护栏,当桩孔深大于5米时,应向井下通风,加强空气对流,严禁输入纯氧气,控制氧气的含量;防止有毒气体危害。桩孔上人员密切观察桩孔下人员情况互相呼应,桩口安装水平推移的活动盖板。当桩孔内有人挖土时,应掩盖好安全盖板,防止杂物掉下伤人,吊运土时,再打开安全盖板。22 ④当第一节护壁拆模后应及时将桩心轴线引到护壁上作为控制桩心轴线的标准依据,并把标高引到护壁内用以控制桩底标高。为保证桩的垂直度,要求每浇灌三节护壁,须校核桩垂直度一次。2.3.6浇筑桩混凝土护壁,应符合下列规定:1)混凝土强度为C20,护壁混凝土要按规定留有试块进行强度检测。2)桩孔开挖应尽快灌注护壁,且必须当天一次性灌注完毕。3)上下护壁间搭接长度不少于5㎝,并按技术要求留插筋。4)灌注护壁混凝土时应用小型振动棒振捣。5)不得在桩孔水淹模板的情况下灌注护壁混凝土。6)护壁模板的拆除应根据气温情况而定,一般可在24小时后进行。7)拆模后,发现护壁有蜂窝、漏水现象应及时修补或导流。8)各桩各节的护壁要有施工记录。2.3.8护壁砼浇筑1)浇筑砼护壁前,应清除岩壁上的松动石块、浮土,仔细校核模板位置,以保证桩径和垂直度。护壁厚度按设计要求施工。2)在围岩松软破碎和有滑动面的节段,应在护壁内顺滑坡方向使用临时横撑加强支护,并注意观察其受力情况,及时进行加固。当发现横撑受力变形、破损而失效时,井下施工人员必须立即撤离。3)下料时混凝土沿着模具徐徐进入护壁内,既方便施工,又加快速度,并可减少混凝土浇筑时的损失。4)护壁混凝土的强度等级按设计要求配制,为使混凝土振捣密实,应配制坍落度稍大的细石混凝土。混凝土拌和站集中拌制,吊桶运输至孔底,人工浇筑;同时,采用小型振动棒振捣密实,以确保砼强度,避免出现蜂窝、麻面等质量问题。5)护壁混凝土模板的支架可于灌注后24h拆除,开挖应在上一节护壁混凝土终凝以后进行。2.3.9夜间施工时要保证用电,施工场地周围架好照明灯,孔内照明用电采用36V安全电压,孔内照明灯泡用专用灯罩防护,防止其碰撞时破裂。2.3.10第一节锁口钢筋砼高出原地面不小于30cm,桩基挡墙四周设防护栏,挖排水沟。2.3.11当遇到流泥、流砂时,护壁施工应按下列方法22 1)做到快速施工,并减少护壁高度,30~50cm为宜,采用上述方法仍无法施工时,应迅速用砂回填桩孔到能控制塌孔为止,并通报有关设计、监理、质检及项目部相关部门研究处理。2)对易塌方施工段应即挖,即验收,即浇灌护壁砼。2.3.12孔桩护壁须满足下列要求:1)护壁厚度、搭接筋的配备,砼必须符合设计的要求。2)孔桩开孔后,应尽快浇筑桩壁砼,且当天需一次性浇筑完毕。3)不得在水淹没模板情况下浇筑护壁砼。4)发现护壁有蜂窝,漏水现象,应及时加以堵塞或导流。2.3.13检查成孔后对桩身尺寸、孔底标高、桩位中线、孔壁垂直度进行全面测定,作好施工记录。经监理工程师及有关质检人员共同逐孔检查鉴定,符合设计要求后,办理好隐蔽工程验收,再吊放钢筋笼、浇筑砼。2.4遇特殊地质时护壁施工2.4.1已完成的护壁,由于变形、开裂严重,用φ108*6钢管做横撑做临时支撑,控制护壁变形。 2.4.2已完成的护壁上开孔,由孔口处向护壁后空洞部分填充C25砼,直至护壁后空洞完全密实为止。护壁开孔由上往下,尺寸为30×30cm方孔,按2m间距梅花型布设,并在开孔处适当加设φ25Ⅱ级钢筋,使护壁、填充砼、桩周土体形成一体。2.4.3护壁砼厚度由原设计的20cm调整至40cm,护壁钢筋由原单层钢筋网调整为双层钢筋网。桩每节护壁长度控制在60cm。2.4.4为保证挖桩顺利施工,在滑动面地段布置超前小导管,超前小导采用L=2~4mφ42*4花管,间距为50×50cm梅花型布置,外插角30度,小导管超前有效长度为1.73~3.46m,可以分二个至三个循环进行开挖。小导管采用双液注浆机注双液浆,双液浆配合比和水灰比经试验确定,注浆压力为一般为0.5~1MPa。小导管不仅固结已开挖段护壁四周背后松散体,还起到超前支护的作用。2.4.5护壁开裂严重无法进行下步开挖时,回填透水性材料碎石土至开裂处进行二次开挖。 2.5挖孔注意事项22 2.5.1桩开挖应遵循隔二挖一的原则,桩孔开挖采用分节挖土法,人工手持风镐从上到下逐层挖掘,铁锹铲土装入提升吊桶,提升架提升,提至地面后用手推车运至临时堆土场集中堆放。2.5.2孔桩开挖按照掘进一段、护壁一节的施工原则,由浅至深不断循环作业,直至达到设计桩深。2.5.3一般情况下每次单节开挖深度控制在0.6m~2m左右。2.5.4桩孔挖掘中如有少量涌水,可在井内先挖集水井,安设小型潜水泵将涌出的地下水排出孔外,集水坑随挖随加深。对地下水富集处采用包扎滤布的引水管,引出后再做井壁支护。2.5.5孔桩下工作人员应随时测量井下空气污染物浓度,如超过现行《环境空气质量标准》(GB3095)规定的三级标准污染物的浓度限值时,应增大通风量。2.5.6每次孔下作业前必须进行井下有害气体的探测,执行规范为《工作场所空气中有害物质监测的采样规范》(GBZ159-2004)。2.5.7孔下作业必须戴好安全帽,照明必须采用安全电压,作业人员不宜超过2人。2.5.8夜间施工时必须保证施工用电,施工场地周围架设好照明灯具,孔内照明灯泡用专用灯罩防护,防止灯泡在发生碰撞时破裂。3钢筋笼的制作安装根据现场施工条件,所需钢筋均从钢筋加工场加工后运至施工现场。3.1钢筋加工钢筋加工前按规范要求对原材料进行检验,检验合格后方可使用。钢筋加工应符合设计要求,弯起钢筋应弯成平滑的曲线,其弯曲半径不得小于钢筋直径的10倍(光圆钢筋)或12倍(带肋钢筋)。箍筋末端的弯钩端直线段的长度,一般结构不得小于箍筋直径的5倍,有抗震特殊要求的结构不得小于箍筋直径10倍。3.2钢筋绑扎所有钢筋应准确安设,钢筋绑扎顺直,钢筋间距应均匀,绑扎时先采用骨架支承确保钢筋笼稳定。3.3钢筋的接头,焊接方法纵向受力钢筋Φ22 <25mm时接头采用焊接接头。在接头处的35d范围内,有接头的受力钢筋面积不得大于该截面面积的50%。钢筋连接点不应设于最大应力处,接头应交错排列。所有焊工应在开始工作之前试焊,合格后持证上岗。纵向受力钢筋Φ≥25mm时接头采用墩粗机械接头的形式。具体施工工艺附件2“机械连接方案”。钢筋笼安放时应控制钢筋笼的垂直度和平面位置,垂直度偏差不得大于1%,平面偏位应不小于5cm。4桩身砼浇灌4.1严格按设计要求施工,清理基底浮渣,抽净积水,经自检合格后报请监理工程师检查验收,合格后方可灌注砼。4.2浇灌作业前认真检查机具工作状态,保证运行良好,所用材料符合要求,对搅拌班组施工配合比交底明确。4.3砼浇筑用水泥必须有出厂合格证、进场后的试验合格报告,砂、石料必须有试验合格报告,否则不予开具砼施工配合比。4.4为提高砼强度并满足施工进度需要,在砼中加入符合规范要求的早强剂以缩短砼的终凝时间,加速砼硬化。同时在砼拌制过程中严格控制砼的施工配合比,并按要求控制坍落度和砼搅拌时间。4.5孔内无积水时,浇筑采用干式浇筑法:在砼浇筑过程中,采用砼罐车运输、串筒入仓,且必须保证串筒端部距砼浇筑面最高不得超过2m,以防止粗骨料与水泥砂浆分散,出现离析现象。桩身砼每下料不大于1米用插入式振动器振捣一次,保证砼的密实度。4.6桩孔中如有渗水,当孔底渗入的地下水上升速度较大时(大于6mm/min),应视水量,按水下混凝土灌注法灌筑。水下混凝土灌注一般采用直升导管法。4.6.1导管选用:导管直径按桩长、桩径和每小时需要通过的混凝土数量确定,可参照下表2;导管的壁厚应满足强度和刚度的要求,确保混凝土安全浇注。导管直径表表3-1导管直径(mm)通过砼数量(m3/h)桩径(m)200100.6~1.2250171.0~2.2300251.5~3.035035>3.022 4.6.2导管在使用前和使用一段时期后,应对其规格、质量和拼接构造进行认真检查,并做拼接、过球和水密、承压、接头、抗拉等试验。4.6.3导管埋深应严格按照规范要求执行。4.6.4水下混凝土的强度、抗渗性能、坍落度等应符合设计和规范的要求。混凝土的生产能力应满足桩孔在规定时间内灌注完毕的要求。灌注时间不得长于首批混凝土初凝时间,对于灌注时间较长的桩,应对混凝土生产量和浇注时间进行计算后,设计混凝土的初凝时间。4.6.5灌注前应检查拌和站、料场、浇注现场的准备情况,确定各项工作准备就绪后方可进行。4.6.6首批混凝土灌入孔底后,应立即测探孔内混凝土面高度,计算出导管内埋置深度,如符合规范要求,即可正常灌注。如发现导管内进水,表明出现灌注事故,应立印进行处理。4.6.7为防止钢筋骨架上浮,当灌注的混凝土顶面距钢筋骨架底部1m左右时,应降低混凝土的灌注速度。当混凝土上升到骨架底口4m以上时,应提升导管,使其底口高于钢筋骨架底部2m以上,即可恢复正常灌注速度。灌注开始后,应紧凑、连续地进行,严禁中途停顿。4.6.8要加强灌注过程中混凝土高度和混凝土灌注量的测量和记录工作,可按照每灌注8m3测一次(约一罐车混凝土),及时绘制成曲线,以确定桩的灌注质量。在进行水下混凝土灌注时,严禁用泵车泵管直接伸入导管内进行灌注,必须要经过料斗进行灌注(若将泵管直接伸人导管里面进行灌注,易产生混凝土离析,同时在导管内易产生高压空气囊,从而形成堵管)。4.6.9在灌注将近结束时,由于导管内混凝土柱高度减小,超压力降低,而导管外的泥浆及所含渣土稠度增加,相对密度增大。如在这种情况下出现混凝土顶升困难时,可在孔内加水稀释泥浆,并掏出部分沉淀土,使灌注工作顺利进行。为确保桩顶混凝土质量,桩混凝土灌注要比设计高1.0m以一上。在拔出最后一段长导管时,拔管速度要慢,以防止桩顶沉淀的泥浆挤入导管下形成泥心。4.6.10干法浇灌过程中,振动棒振点间距不大于1.5倍影响范围,每点振捣时间不少于20秒,振动棒插入砼面不小于1米,桩身部分小于1m振捣一次。振捣程度以砼面不再明显沉落和无气泡出现为限。振捣由专业人员穿、戴好安全防护品并有两人在孔口护送下孔进行振捣。4.6.1122 浇灌过程中,经常用铅锤测砼高度来计算砼面上升高度,垂线上每一米做好标记。以便及时振捣,接近桩顶标高时混凝土浇筑一般高出设计标高3~5cm。桩身砼浇灌过程中,认真做好砼搅拌及浇灌记录,做好砼试块,认真养护,达到龄期后送检。4.6.12桩身混凝土应连续灌注,以免形成施工缝。如基础有超挖,超挖部分必须用与桩身的同强度的混凝土与桩身一同灌注嵌补,以灌满基坑为准。4.6.13桩身混凝土灌注24h后方可开挖邻桩。5成桩检测桩身砼灌注完毕后,经养护到规定龄期后,报监理、质检部门进行成桩检测。22 附件4四、质量、安全、环保保证措施及责任人项目经理:聂飓波副总工:秦智常务副经理:闭文焕外协副经理:李月项目总工:李国兵生产副经理:杨琳工程技术部林汉清安全环保部李思雄物资设备部王浩计划合同部陈荣兴综合办公室程方工地试验室李红斌农民工工资管理办公室许丹质检工程帅:欧陈阳地勇荷试验工程师:马卢远聪兵测量工程师:何朱振改云成内业工程师:赵李方宁路基工程师:廖建高桥梁工程师:黄李曾种景是杰超雄地质工程师:黄石石邵海儒机械工程师:王浩计量工程师:罗小军财务负责人:许丹专职安全员:郑杨孟罗秦黎李李宋海长伟思中彬超波春智锋洋雄帅环保工程帅:黄金绿化工程帅:王跃峰1号砼拌合站2号砼拌合站路基施工队桥涵施工队隧道施工队一队隧道施工队二队隧道施工队三队隧道施工队四队钢筋加工场隧道工程师:王林赵利汉旭强清琼施工管理组织机构22 1安全保证措施及责任人1.1责任人项目部建立了施工安全保证组织机构图,总体安全负责人聂飓波,现场安全负责人:李思雄,专职安全员:毛似剑。1.1.1安全领导小组领导小组由下列人员组成:组长:聂飓波副组长:闭文焕、徐鹏祥成员:秦智、李思雄、陈荣兴、毛似剑、杨建飞、各工班长安全保证体系框图见4-1:安全文明施工竞赛质量安全文件学习日常安全教育安全操作培训特殊工种培训制定安全生产制度制定安全保证措施制定安全奖罚标准定期或不定期检查周一安全日活动安全无事故活动安全总结整改制度执行情况检查措施执行情况检查重点部位防范检查按四不放过分析事故安全监督安全教育安全管理安全活动项目经理(聂飓波)安全生产小组安全目标是:1、无汽车、装载机等行车事故;2、无人身重伤及以上事故,年负轻伤率控制在2‰以内;3、无机械设备大事故;4、无等级火警事故。图4-1安全保证体系框图1.2安全保证措施1.2.122 建立以岗位责任制为中心的安全生产逐级负责制,制度明确、责任到人,奖罚分明,配备专职安全工程师。1.2.2在编制施工计划的同时,编制详细的安全操作规程、细则、制度及切实可行的安全技术措施,分发至工班,组织逐条落实。1.2.3每一工序开始前,做出详细的施工方案和实施措施,报经监理工程师审批后,及时做好施工技术及安全技术交底,并在施工过程中督促检查,严格坚持特殊工种持证上岗。1.2.4进行定期和不定期的安全检查,及时发现和解决安全隐患。1.2.5坚持每周一安全日的安全学习制度。严格执行交接班制度,坚持工前讲安全、工中检查安全、工后评比安全的“三工制”活动。1.2.6从事爆破、电力、高处作业及起重作业等特殊作业人员,各种机械的操作人员及机动车辆驾驶人员,必须经过劳动部门专业培训并考试取得合格证后,方准持证独立操作。1.2.7加强爆破器材的领用、运输、使用、退库管理,严禁爆破器材流失。同时应设有通讯设备、报警装置和防火、防雷电设施。1.2.8定期组织机电设备以及车辆安全大检查。对每次检查中查出的安全问题按照“四不放过”原则进行调查处理,制定防范措施,防止机械事故的发生。1.2.9所有安全用品如安全帽、安全网、安全带等必须经有关部门检验后才能使用。2质量保证措施及责任人:2.1责任人项目部成立了质量保证体系,质量总体负责人:李国兵,质检工程师:欧阳勇,现场质检员:毛似剑,隧道工程师:闭文焕。2.1.1质量领导小组领导小组由下列人员组成:组长:聂飓波副组长:闭文焕、徐鹏祥成员:秦智、李思雄、欧阳勇、李国兵、毛似剑、各工班长质量保证体系框图见4-2。22 质量目标:达到一次验收合格率达到100%质量领导小组:项目经理、副经理、总工、部室负责人,工区主任、主管工程师、工班长。思想保证施工与技术保证体系提高质量意识质量检查保证体系制度保证体系组织保证体系单位工程质量检验分部工程质量检验工序质量检验材料、构件、设备检验工序质量保证体系工程质量检验工程质量评定达到目的单位工程质量检验分部工程质量检验工序质量检验材料、构件、设备检验全员调查改进工作质量制度化开展QC小组管理活动工程技术部定期开展有针对性的质量教育,并组织考核每月底组织工程质量大检查及月终质量评比不定期进行质量评定分析会保证质量目标,让业主满意4-2质量保证体系框图2.2质量保证措施2.2.1项目经理部成立以项目经理为第一负责任人的质量管理组织机构,严格在质量保证体系下进行管理,作业队以上单位成立全面质量管理小组,对主要工序的施工质量进行有组织的控制。22 2.2.2配备专职的质检工程师和质检员,推行全面质量管理和目标责任管理,从组织措施上保证工程质量真正落到实处。健全质量保证体系,严格按照质量体系文件进行质量管理,将隐患消灭于萌芽中。2.2.3测量实行以总工程师为首的“三级”复核制度,确保各中线控制桩和水准高程控制点符合规范要求。2.2.4全体施工人员认真学习国家有关产品质量的政策法规,增强“质量就是企业的生命”的理念。2.2.5严格执行质量自检制度。施工中的每一道工序,工班都必须进行自检,自检合格后报经理部复检。2.2.6严格进行工程监理制度。在充分做好质量自检的同时,有专职质检工程师积极配合监理工程师和业主对工程进行质量监督检查。自检合格后,及时通知监理工程师检查签证,隐蔽工程经监理工程师签证后才能进行下道工序。2.2.7施工过程中,当围岩地质条件发生变化时,应根据实际情况调整施工组织,并报请监理工程师审定,以保证工程进度与质量。2.2.8加强原材料的进货检验,把好进货关,所有材料存放及使用均标识、记录清楚,确保不合格材料不投入工程实体使用中,并且有追溯性。2.2.9施工各班组间,应建立完善的交接班制度。在交接班时,交班人应将本班工作情况及有关安全措施向接班人详细交待,并记载于交接班记录簿内。工地值班负责人应认真检查交接班情况。3环境保护措施及责任人:3.1责任人项目部建立了环境保护体系图,环保责任人为刘志洋,环保工程师:黄金;3.1.1环保领导小组领导小组由下列人员组成:组长:聂飓波副组长:闭文焕、徐鹏祥成员:秦智、刘志洋、黄金、宋帅、杨建飞、各工班长环境保护体系框图见图4-3。22 环保教育制订环保方案环保监督环境目标是:建成一条生态景观路,旅游环保路。环保法规、文件学习日常环保教育水环境保护措施生态环境保护措施固体废弃物处理措施制度执行情况检查措施执行情况检查重点部位防范检查按四不放过分析事故项目经理(聂飓波)环保领导小组图4-3环境保护体系框图3.2环境保护措施3.2.1保证施工方案同时要具备环保防范措施,以保护现场环境,避免由于施工方法不当引起对环境的污染和破坏。3.2.2强化环保宣传和思想教育工作,使环保意识全面深入人心,真正认识到环保的重要作用。3.2.3把环保作为文明施工的首要工作来抓,抓措施、抓设施、抓落实,制定施工现场环境保护的目标责任书,定岗定责,责任到人。22 3.2.4施工期间,不影响当地道路和交通设施的使用,不干扰群众的通行方便, 不影响群众的生活和工作。施工中采取有效措施,保护环境。3.2.5在施工中,严格遵守国家、福建省环境保护的有关规定,采取有效的措施预防消除任何因施工造的环境污染。3.2.6合理布置施工场地,生产、生活设施尽量布置在征地线以内,少占或不占耕地,尽量不破坏原有植被,不随意砍伐树木,并在其周围植草或植树绿化,创建美好环境。3.2.7生活、生产区设污水处理系统,生活、生产污水经严格净化处理并经检验,符合国家环保标准后,再排出。3.2.8对施工现场和运输便道等易产生粉尘的地段定时进行洒水降尘,勤洗施工机械车辆,使产生的粉尘危害减至最小程度。3.2.9加强施工机械设备的维护保养,减少噪声污染。3.2.10对于噪声影响大的施工,合理安排施工组织计划,避免夜间施工扰民,尽量减少施工对当地居民的不利影响。3.2.11对有害物质(如染料、油料、废旧材料和生产、生活垃圾等)经处理后运至当地环保部门所指定的地点进行掩埋,防止泄露、腐蚀造成对生态资源的破坏。3.2.12建立以项目经理为首的文明施工组织机构,健全各项文明施工管理制度。结合本工程实际情况,落实文明施工现场责任区及相关负责人,制定相关规章制度,确保文明施工现场管理有章可循。22 原文已完。下文为附加文档,如不需要,下载后可以编辑删除,谢谢!施工组织设计本施工组织设计是本着“一流的质量、一流的工期、科学管理”来进行编制的。编制时,我公司技术发展部、质检科以及项目部经过精心研究、合理组织、充分利用先进工艺,特制定本施工组织设计。一、工程概况:西夏建材城生活区27#、30#住宅楼位于银川市新市区,橡胶厂对面。本工程由宁夏燕宝房地产开发有限公司开发,银川市规划建筑设计院设计。本工程耐火等级二级,屋面防水等级三级,地震防烈度为8度,设计使用年限50年。本工程建筑面积:27#楼3824.75m2;30#楼3824.75m2。室内地坪±0.00以绝对标高1110.5m为准,总长27#楼47.28m;30#楼47.28m。总宽27#楼14.26m;30#楼14.26m。设计室外地坪至檐口高度18.600m,呈长方形布置,东西向,三个单元。本工程设计屋面为坡屋面防水采用防水涂料。外墙水泥砂浆抹面,外刷浅灰色墙漆。内墙面除卫生间200×45 300瓷砖,高到顶外,其余均水泥砂桨罩面,刮二遍腻子;楼梯间内墙采用50厚胶粉聚苯颗粒保温。地面除卫生间200×200防滑地砖,楼梯间50厚细石砼1:1水泥砂浆压光外,其余均采用50厚豆石砼毛地面。楼梯间单元门采用楼宇对讲门,卧室门、卫生间门采用木门,进户门采用保温防盗门。本工程窗均采用塑钢单框双玻窗,开启窗均加纱扇。本工程设计为节能型住宅,外墙均贴保温板。本工程设计为砖混结构,共六层。基础采用C30钢筋砼条形基础,上砌MU30毛石基础,砂浆采用M10水泥砂浆。一、二、三、四层墙体采用M10混合砂浆砌筑MU15多孔砖;五层以上采用M7.5混合砂浆砌筑MU15多孔砖。本工程结构中使用主要材料:钢材:I级钢,II级钢;砼:基础垫层C10,基础底板、地圈梁、基础构造柱均采用C30,其余均C20。本工程设计给水管采用PPR塑料管,热熔连接;排水管采用UPVC硬聚氯乙烯管,粘接;给水管道安装除立管及安装IC卡水表的管段明设计外,其余均暗设。本工程设计采暖为钢制高频焊翅片管散热器。本工程设计照明电源采用BV-2.5铜芯线,插座电源等采用BV-4铜芯线;除客厅为吸顶灯外,其余均采用座灯。一、施工部署及进度计划1、工期安排45 本工程合同计划开工日期:2004年8月21日,竣工日期:2005年7月10日,合同工期315天。计划2004年9月15日前完成基础工程,2004年12月30日完成主体结构工程,2005年6月20日完成装修工种,安装工程穿插进行,于2005年7月1日前完成。具体进度计划详见附图-1(施工进度计划)。2、施工顺序⑴基础工程工程定位线(验线)→挖坑→钎探(验坑)→砂砾垫层的施工→基础砼垫层→刷环保沥青→基础放线(预检)→砼条形基础→刷环保沥青→毛石基础的砌筑→构造柱砼→地圈梁→地沟→回填工。⑵结构工程结构定位放线(预检)→构造柱钢筋绑扎、定位(隐检)→砖墙砌筑(+50cm线找平、预检)→柱梁、顶板支模(预检)→梁板钢筋绑扎(隐检、开盘申请)→砼浇筑→下一层结构定位放线→重复上述施工工序直至顶。⑶内装修工程门窗框安装→室内墙面抹灰→楼地面→门窗安装、油漆→五金安装、内部清理→通水通电、竣工。⑷外装修工程外装修工程遵循先上后下原则,屋面工程(包括烟道、透气孔、压顶、找平层)结束后,进行大面积装饰,塑钢门窗在装修中逐步插入。一、施工准备45 1、现场道路本工程北靠北京西路,南临规划道路,交通较为方便。场内道路采用级配砂石铺垫,压路机压。2、机械准备⑴设2台搅拌机,2台水泵。⑵现场设钢筋切断机1台,调直机1台,电焊机2台,1台对焊机。⑶现场设木工锯,木工刨各1台。⑷回填期间设打夯机2台。⑸现场设塔吊2台。3、施工用电施工用电已由建设单位引入现场;根据工程特点,设总配电箱1个,塔吊、搅抖站、搅拌机、切断机、调直机、对焊机、木工棚、楼层用电、生活区各配置配电箱1个;电源均采用三相五线制;各分支均采用钢管埋地;各种机械均设置接零、接地保护。具体配电箱位置详见总施工平面图。3、施工用水施工用水采用深井水自来水,并砌筑一蓄水池进行蓄水。楼层用水采用钢管焊接给水管,每层留一出水口;给水管不置蓄水池内,由潜水泵进行送水。4、生活用水生活用水采用自来水。45 1、劳动力安排⑴结构期间:瓦工40人;钢筋工15人;木工15人;放线工2人;材料1人;机工4人;电工2人;水暖工2人;架子工8人;电焊工2人;壮工20人。⑵装修期间抹灰工60人;木工4人;油工8人;电工6人;水暖工10人。四、主要施工方法1、施工测量放线⑴施工测量基本要求A、西夏建材城生活区17#、30#住宅楼定位依据:西夏建材城生活区工程总体规划图,北京路、规划道路永久性定位B、根据工程特点及<建筑工程施工测量规程>DBI01-21-95,4、3、2条,此工程设置精度等级为二级,测角中误差±12,边长相对误差1/15000。C、根据施工组织设计中进度控制测量工作进度,明确对工程服务,对工程进度负责的工作目的。⑵工程定位A、根据工程特点,平面布置和定位原则,设置一横一纵两条主控线即27#楼:(A)轴线和(1)轴线;30#楼:(A)轴线和(1)轴线。根据主轴线设置两条次轴线即27#45 楼:(H)轴线和(27)轴线;30#楼:(H)轴线和(27)轴线。B、主、次控轴线定位时均布置引桩,引桩采用木桩,后砌一水泥砂浆砖墩;并将轴线标注在四周永久性建筑物或构造物上,施测完成后报建设单位、监理单位确认后另以妥善保护。C、控轴线沿结构逐层弹在墙上,用以控制楼层定位。D、水准点:建设单位给定准点,建筑物±0.00相当于绝对标高1110.500m。⑶基础测量A、在开挖前,基坑根据平面布置,轴线控制桩为基准定出基坑长、宽度,作为拉小线的依据;根据结构要求,条基外侧1100mm为砂砾垫层边,考虑放坡,撒上白灰线,进行开挖。B、在垫层上进行基础定位放线前,以建筑物平面控制线为准,校测建筑物轴线控制桩无误后,再用经纬仪以正倒镜挑直法直接投测各轴线。C、标高由水准点引测至坑底。⑷结构施工测量A、首层放线验收后,主控轴一引至外墙立面上,作为以上务层主轴线竖身高以测的基准。B、施工层放线时,应在结构平面上校投测轴线,闭合后再测设细部尺寸和边线。45 C、标高竖向传递设置3个标高点,以其平均点引测水平线折平时,尽量将水准仪安置在测点范围内中心位置,进行测设。2、基坑开挖本工种设计地基换工,夯填砂砾垫层1100mm;根据此特点,采用机械大开挖,留200mm厚进行挖工、铲平。开挖时,根据现场实际土质,按规范要求1:0.33放坡,反铲挖掘机挖土。开挖出的土,根据现场实际情况,尽量留足需用的好土,多余土方挖出,避免二次搬运。人工开挖时,由技术员抄平好水平控制小木桩,用方铲铲平。挖掘机挖土应该从上而下施工,禁止采用挖空底脚的操作方法。机械挖土,先发出信号,挖土的时候,挖掘机操作范围内,不许进行其他工作,装土的时候,任何人都不能停留在装土车上。3、砌筑工程⑴材料砖:MU15多孔砖,毛石基础采用MU30毛石。砂浆:±0.00以下采用M10水泥砂浆,一、二、三、四层采用M10混合砂浆,五层以上采用M7.5混合砂浆。⑵砌筑要求A、开工前由工长对所管辖班组下发技术交底。B、砌筑前应提前浇水湿润砖块,水率保持在10%-15%。C、砌筑采用满铺满挤“三一砌筑法“45 ,要求灰浆饱满,灰缝8-12mm。D、外墙转角处应同时砌筑,内外墙交接处必须留斜槎,槎子长度不小于墙体高度的2/3,槎子必须平直、通顺。E、隔墙与墙不同时砌筑又不留成斜槎时可于墙中引出阳槎或在墙的灰缝中预埋拉结筋,每道不少于2根。F、接槎时必须将表面清理干净,浇水湿润,填实砂浆,保持灰缝平直。G、砖墙按图纸要求每50mm设置2φ6钢筋与构造柱拉结,具体要求见结构总说明。H、施工时需留置临时洞口,其侧边离交接处的墙面不少于500mm,顶部设边梁。4、钢筋工程⑴凡进场钢筋须具备材质证明,原材料须取样试验,经复试合格后方可使用。⑵钢筋绑扎前应仔细对照图纸进行翻样,根据翻样配料,施工前由工长对所管辖班组下发技术交底,准备施工工具,做好施工的准备工作。⑶板中受力钢筋搭接,I级钢30d,II级钢40d,搭接位置:上部钢筋在跨中1/3范围内,下部钢筋在支座1/3范围内。⑷钢筋保护层:基础40mm,柱、梁30mm,板20mm。保护层采用50mm×50mm的水泥砂浆块。板上部钢筋用马凳按梅花状支起。45 ⑸所有钢筋绑扎,须填写隐检记录,质评资料及目检记录,验收合格后方可进行下道工序。5、砼工程⑴水泥进场后须做复试,经复试合格后由试验室下达配合比。施工中严格掌握各种材料的用量,并在搅拌机前进行标识,注明每立方米、每盘用量。同时搅拌时,须车车进磅,做好记录。⑵浇筑前,对模板内杂物及油污、泥土清理干净。⑶投料顺序:石子→水泥→砂子。⑷本工程均采用插入式振捣器,一次浇筑厚度不宜超过振捣器作用部分长度的1.25倍,捣实砼的移动间距不宜大于振捣器作用半径的1.5倍。⑸砼浇筑后1昼夜浇水养护,养护期不少于7d,砼强度未达到1.2MPa之前不得上人作业。6、模板工程⑴本工程模板采用钢木混合模板。模板支搭的标高、截面尺寸、平整度、垂直度应达到质量验收标准,以满足其钢度,稳定性要求。⑵模板支撑应牢固可靠,安装进程中须有防倾覆的临时固定措施。⑶本工程选用851脱模剂,每拆除一次模板经清理后涂刷脱模剂,再重新组装,以保证砼的外观质量。45 1、架子工程⑴本工程采用双排架子防护,外设立杆距墙2m,里皮距墙50cm,立杆间距1.5m,顺水间距1.2m,间距不大于1m。⑵架子底部夯实,垫木板,绑扫地杆。⑶为加强架子的稳定性,每七根立杆间设十字盖,斜杆与地面夹角60o。⑷为防止脚平架外倾,与结构采用钢性拉接,拉接点间距附和“垂四平六“的原则。⑸外防护架用闭目式安全网进行封闭,两平网塔接和网下口必须绑孔紧密。⑹结构架子高出作业层1m,每步架子满铺脚手板,要求严密牢固并严禁探头板。2、装饰工程装饰工程施工前,要组织质监部门、建设、设计、施工单位四方参加的主体结构工程核验收,对已完全体分部工程进行全面检查、发现问题及时处理,清除隐患,并做好装饰前材料、机具及技术准备工作。1、根据预算所需材料数量,提出材料进场日期,在不影响施工用料的原则下,尽量减少施工用地,按照供料计划分期分批组织材料进场。45 2、将墙面找方垂直线,清理基层,然后冲筋,按照图纸要求,分层找平垂直,阴阳角度方正,然后拉线作灰饼。底子灰应粘结牢固,并用刮杠刮平,木抹子抹平。3、罩面应均匀一致,并应在终凝前刮平压光,上三遍灰抹子。4、油漆、涂料施工:油漆工程施工时,施工环境应清洁干净,待抹灰、楼地面工程全部完工后方可施工,油漆涂刷前被涂物的表面必须干燥、清洁,刷漆时要多刷多理不流坠,达到薄厚均匀,色调一致,表面光亮。墙面涂料基层要求现整,对缝隙微小孔洞,要用腻子找平,并用砂纸磨平。为了使颜色一致,应使用同一配合比的涂料,使用时涂料搅匀,方可涂刷,接槎外留在阴阳角外必须保证涂层均匀一致表面不显刷纹。1、楼地面工程楼地面工程只作50厚豆石砼垫层。做垫层必须先冲筋后做垫层,其平整度要控制在4mm以内,加强养护4-5天后,才能进行上层施工。10、层面工程1、屋面保温层及找平层必须符合设计要求,防水采用防水卷材。2、做水泥砂浆找平层表面应平整压光,屋面与女儿墙交接处抹成R≥150mm圆角。45 3、本工程屋面材料防水,专业性强,为保证质量,我们请专业人员作防水层。4、原材料在使用前经化验合格后才能使用,不合格材料严禁使用。11、水、暖、电安装工程⑴管道安装应选用合格的产品,并按设计放线,坡度值及坡向应符合图纸和规范要求。⑵水、暖安装前做单项试压,完毕后做通、闭水后试验和打压试验,卫生间闭水试验不少于24小时。⑶电预埋管路宜沿最近线路敷设,应尽量减少弯曲,用线管的弯曲丝接套丝,折扁裂缝焊接,管口应套丝用堵头堵塞。油漆防腐等均符合图纸各施工规范及质量评定标准。⑷灯具、插座、开关等器具安装,其标高位置应符合设计要求,表面应平直洁净方正。⑸灯具、插座、开关等器具必须选用合格产品,不合格产品严禁使用。⑹做好各种绝缘接地电阻的测试和系统调整记录,检查配线的组序一定要符合设计要求。五、预防质量通病之措施本工程按优质工程进行管理与控制,其优质工程的目标体系与创优质工程的保证措施在本工程施工组织设计中做了详述。本措施不再述。45 创优质工程除对各分部、分项、工序工程施工中,精心操作,一丝不苟、高标准严要求作业外,关键是防止质量通病。为此,提出防止通病的作业措施如下:1、砖墙砌体组砌方法:⑴、组砌方法:一顺一丁组砌,由于这种方法有较多的丁砖,加强了在墙体厚度方向的连结,砌体的抗压强度要高一些。⑵、重视砖砌体水平灰缝的厚度不均与砂浆饱满度:①、水平灰缝不匀:规范规定砖砌体水平灰缝厚度与竖向灰缝宽度一般为10mm,但不应小于8mm,也不应小于12mm。砂浆的作用:一是铺平砖的砌筑表面,二是将块体砖粘接成一个整体。规范中之所以有厚度和宽度要求,是由于灰缝过薄,使砌体产生不均匀受力,影响砌体随载能力。如果灰缝过厚,由于砂浆抗压强度低于压的抗压可度。在荷载作用下,会增大砂浆的横向变形,降低砌体的强度。试验研究表明,当水平灰缝为12mm时,砖砌体的抗压强度极限,仅为10mm厚时的70-75%,所以要保证水平灰缝厚度在8-12mm之间。怎样确保水平灰缝的厚度呢?A、皮数杆上,一定将缝厚度标明、标准。B、砌砖时,一定要按皮数杆的分层挂线,将小线接紧,跟线铺灰,跟线砌筑。C、砌浆所用之中砂,一定要过筛,将大于5mm的砂子筛掉。45 D、要选砖,将过厚的砖剔掉。E、均匀铺灰,务使铺灰之厚度均匀一致。坚持“一块砖、一铲灰、一揉挤“的“三一“砌砖法“。②砂浆必须满铺,确保砂浆饱满度。规范规定:多孔砖砌体,水平灰缝的砂浆饱满度不得低于80%,这是因为,灰缝的饱满度,对砌体的强度影响很大。比如:根据试验研究,当水平灰缝满足80%以上,竖缝饱满度满足60%以上时,砌体强度较不饱满时,要提高2-3倍,怎样保证灰缝饱满度呢?A、支持使用所述的“三一“砌砖法,即“一块砖、一铲灰、一揉挤“。B、水平缝用铺浆法(铺浆长度≤50cm)砌筑,竖缝用挤浆法砌筑,竖缝还要畏助以加浆法,以使竖向饱满,绝不可用水冲灌浆法。C、砂浆使用时,如有淅水,须作二次拌合后再用。绝不可加水二次拌合。拌好的砂浆,须于3小时之内使用完毕。D、不可以干砖砌筑。淋砖时,一般以15%含水率为宜。(约砖块四周浸水15mm左右)。③注意砌砖时的拉结筋的留置方法:砖砌体的拉结筋留置方法,按设计要求招待。如设计没有具体规定时,按规范执行。规范规定“拉结筋的数量每12cm厚墙放1根Ф6钢筋,沿墙高每50cm45 留一组。埋入长度从墙的留槎处算起,每边均<100cm,末端应有弯钩”见图。规范还规定:“构造柱与墙连拉处,宜砌成马牙槎,并沿墙高每50cm设2Ф6拉结钢筋,每边伸入墙内>100cm。2、预防楼梯砼踏步掉角:楼梯踏步浇筑砼后,往往因达不到砼强度要求,就因施工需要提前使用,既便有了足够强度,使用不慎,都会掉楞掉角。而且有了掉角,修补十分困难,且不定期牢固。为此宜采用两种方式予以防治:⑴踏步楞角上,在浇筑砼时增设防护钢筋。⑵踏步拆模时,立即以砂袋将踏步覆盖。(水泥袋或用针织袋装砂)既有利于砼养护,又可保护踏步楞角。3、楼梯弊端的预防:防止踏步不等高:踏步不等高,既不美观,又影响使用。踏步不等高现象,一般发生在最上或最下一步踏步中。产生的原则,一是建筑标高与结构标高不吻合。二是将结构标高误为建筑标高。三是施工粗心,支模有误。为此,浇筑楼梯之间:⑴仔细核查楼梯结构图与建筑图中的标高是否吻合。经查核与细致计算无误后,再制作安装模板。⑵45 浇筑砼中,往往由于操作与模板细微变形,也会使踏步有稍话误差。这一个误差,要在水泥砂浆罩面时予以调整。为使罩面有标准。在罩面之前,根据平台标高在楼梯侧面墙上弹出一道踏步踏级的标准斜线。罩面抹灰时,便踏步的外阳角恰恰落在这一条斜线上。这样做,罩面完成后,踏步的级高级宽就一致了。⑶如果,施工出现踏步尺寸有较大误差,一定要先行剔凿,并用细石砼或高强度水泥砂浆调整生,再做罩面。4、堵好脚手眼:堵脚手眼做得好坏,直接影响装修质量。一是影响墙面抹灰之脱落、开裂也空鼓;二是洒水可沿已开裂的脚手眼进入室内。因此,堵脚手眼的工作万不可忽视、大意:⑴将脚手眼孔内的砂浆、灰尘凿掉,清除洁净,洒水湿透眼内孔壁。⑵将砖浸水湿透。脚手眼内外同时堵砌,绝不准用干砖堵塞。⑶用“一砖、一铲灰、一挤塞“三一砌砖法堵塞,绝不准用碎块碴堵塞。⑷砂浆必须饱满(最后的一块砖堵完后,用竹片或扁平钢筋将砂浆塞实,刮平,灰缝要均匀、实心实意,不准不刮浆干塞砖块)。5、散水砼变形缝的做法:45 砼散水的变形缝,常规做法是镶嵌木条,砼浇筑有足够强度后将此木条取出,再灌以沥青砂浆。其缺点是L散水板块相邻高差平整不易保证,木嵌条不可取净,取木条将板块楞角碰坏,不灌沥青砂浆而灌热沥青等。好的做法是:⑴、事先按变形的长短、高度(板块砼厚)的制作厚为20mm的沥青砂浆板条;⑵砼板块浇筑前,第一块板的断缝处支设模块,砼有足够强度(1.2Mpa)后,拆除侧模板,将预制沥青砂浆板条贴粘在砼板块侧缝表面,接着浇筑第二块板块砼。集资或跳浇散水板块。(靠墙身处不支模板,直接将沥青砂浆板条粘贴)。⑶当板块砼都有了足够强度后,再用加热后的铁铬子,将缝处沥青砂浆板条予以慰汤,使其缝隙深浅一致,交角平顺。6、卫生间地面漏水的预防:⑴现浇砼楼板:沿房间四周墙上翻150mm。⑵找平层:施工前,清理面层须洁净,并湿润砼楼板表面,之后刷一层TG胶素水泥浆。⑶找坡层用细石砼,并找出排队水坡度,坡向地漏,要平整光洁。上刷冷底油一道。⑷防水层:用一布四涂。但沿四周墙上150mm,遇向口时,伸向口外300mm。⑸粘结层:用1:20水泥砂浆厚≥20mm,沿墙四周上翻150mm并粉光。注意排水坡度与坡向或做C20细石砼。7、管道根部的渗漏预防:⑴45 、浇筑钢筋砼楼板,用时准确地将位置、尺寸预留楼板管道孔。或埋设预留套管。⑵、如为预留孔洞时,要预留万不可事后凿孔或扩孔。如为预留套管进,位置一定要准确。套管要焊上止水钢环。⑶、预留孔洞的模盒或套管一棕要与楼板的模板固定防止错位。浇筑砼时派专人看护,以利及时修正。⑷、地面的做法按设计要求进行或建议甲方按上述“地面漏水防预“中所提做法处理,但防水层必须沿套管或给排水管上翻150mm并与管子贴粘牢固。⑸、如为预留孔洞,等管道安装就位并校正固定后,对预留洞要用与楼板同标号的砂浆(或1:2-1:2.5的水泥砂浆等)填实、捣固,使其与砼结合密实,决不许以碎砖、碎石、杂物随意堵塞。⑹、做地面时,切切注意地面排水坡度与坡向。8、门窗固定用木砖的改进:木门传统的固定方法是:用钉子将木门框固定在预先埋设在砖内的木砖上。每边固定点不少于2处,间距≯1.2m。这种传统做法的弊端是:木砖容易松动,木砖漏留,木砖大小倒放等,致使门窗的安装质量受到影响。改进方法是以用C20砼制成120mm及240mm的预制块,内预埋木砖。⑴、木砖埋入预制块模具前,须以防腐处理。⑵、120预制块用于370墙及120墙中。240预制块用于240墙中。45 9、塑钢窗之固定:⑴、塑钢窗与墙体的固定用连接点的设置:距框角≯180mm;间距≯600mm。眼下存在的问题是:设置连接点不足,甚或漏设,这不仅影响门窗板动不稳,更有甚者会影响日后擦窗人的生命安全。为此,日后一定要按图示之要求设置固定杠用连接点。⑵、连接点的钉固方法:墙体砌筑时,将C20砼预制块,不论砖墙、砼墙、加气块墙、都用射钉将铁板连接条钉在墙上,更有将普通铁钉钉在墙上者,都是极不安全,极不妥的操作方法。⑶、固定门窗框用的连接铁板与钉接:①、连接铁板条:其规格为:(长×宽×厚)≥140mm×20mm×1.5mm射钉规格为:(直径×长)≥3.7mm×42mm或金属胀锚螺栓:(直径×长)≥8mm×65mm施工中,常常见到连接铁板条规格过小(厚不到1mm),甚至有的用0.5mm的镀锌铁皮剪成条状做连接铁板条用,用直径4mm的螺钉固定连接铁板条,都不是妥的,或直接用铁钉钉更为不妥。②、连接铁板条与塑钢之连接,用塑钢抽芯铆钉,其直径≥5mm,不用5mm螺钉或4mm的自攻螺丝。45 ⑷、预防塑钢与铁制连接铁板条之间的电偶腐蚀L:为了防止塑钢和连接铁板条之间的电偶腐蚀,采取下列措施:①、采用镀锌钢板制作连接铁板条。②、或将连接用铁板条与塑钢之间用塑料膜隔开。③、或用密封漆将塑钢与铁板条之间,窗框与墙之间予以封闭以免雨水浸入。10、给水管道施工给水管道安装施工比较简单。便是它是承压管,将受较高水压力,如粗心施工,也会带来管道渗漏,为此:⑴、管子接口:①、丝口连接:加工丝扣时要做到:丝扣光滑、端正、不抖丝、不乱扣、有椎度。这五点都要达到。有一点不符合要求,剔出重新加工或切去此端重做。②、焊接接口:设计要要求坡口焊时,坡口加工的形式须符合设计要求。不需坡口焊时,在焊前用砂布将管口打磨干净,两管对口间要均匀,不可一侧大,一侧小。焊接时,焊缝高度要符合规范要求。⑵、安装①、安装前弄清图纸,查清管子位置,走向、标高。并做现场查验当实际尺寸与图纸不符合时,提出修正,以免与土建产生矛盾。45 ②、安装时,管子必须找正后再拧紧,不得倒拧,以免损坏丝扣。⑶、下料:管道不料时,尺寸一定要准确,给水管误差≤5mm。为确保下料时尺寸准确,对实际安装位置与尺寸进行实测实量,不要按图纸尺寸下料。同时,必须逐根管道都要实测实量。⑷、水压试验:①、把好水压试验关,是控制管道安装质量的关键。②、压力表必须精确,使用前要进行校验。③、试验时,第一要查看压力表的压力降,第二要逐房间察看管道的渗漏情况。④、渗水的接头、管子必须返工。大面积漏水的管段必须换掉或修理,并至不再出现“跑、冒、漏、渗“为止。11、注意配电箱的产品质量验收:市场采购的配电箱,不少是不符合国家标准的新产品。除新产品的外观质量外,突出的质量缺点是:⑴、不设零线;⑵、没有设置零线与保护接地汇流排。这种缺陷的存在,在接线时,往往将箱上的所有插座的零线串接,保护接地串接。这样,当前面的插座坏了,接在后面的几个插座就会发生零线断线或地线断线,造成搞插座没有电,或在发生漏电事故时,漏电开关不动作,严重者造成人员伤亡。45 为此,在采购配电箱时和安装配电箱之前,对其质量进行检查。查看是否分别设置了零线和保护地线汇流排。不合格者,不得使用。12、插座接线:⑴、单相二线插座:原则是“开关永远控制相线“。⑵、单相三线插座:面对插座的右孔接相线,左孔接零线。13、电器的接地电器安装中,首先考虑的就是用电安全。低压系统地接地保护最优形式就是“三相五线制供电形式“,它非常适用于分散的民用建筑,也适用于施工现场的临时供电。从电源时入配电箱之后,从接地板的引上线和电源中性点的焦点处,向室内分出保护线PE和进入电路的零线N,在建筑物地也不得混淆,困为,一旦线进入电路,就有电源通过,混淆后,就会引起漏保护器跳闸,影响正常使用。所以在用户配电线路中,插座中的线和线应该统一有颜色的区别。六、工程进度计划工期控制:要工程计划自2004年8月15日开工,2005年7月10日竣工,总工期330天。为保证工期目标的实现,将施工过程划分为五个阶段。1、基础施工阶段:45 自2004年8月15日至9月30日为基础工程施工阶段,本阶段需要完成定位放线、挖工、砂砾垫层、条形基础砼、毛石基础、地圈梁等项目。同时,安排人员按图纸设计要求预制门、窗梁主体结构钢筋制作,模板配制,主体施工做好准备工作。2、主体施工阶段:自2004年10月1日至2004年12月30日是主体施工阶段,本阶段要完成墙体砌筑,预制过梁安装,现浇钢筋砼,梁、板的支模、砼等项目。主体施工阶段组织流水施工,每层主体施工15天。施工期间,水、暖、电施工人员密切配合,作好预留、预埋工作,避免事后在墙体上打洞。3、装修施工阶段:自2005年3月1日至2005年6月20日为装修工程施工阶段。4、安装工程施工阶段:自基础工程至装修工程,安装工程施工贯穿始终,从时间上虽然与土建同步进行,但本工程设计有给排水、采暖、一般电照处还有电话、有线电视,所以说,是一个水暖、电等较齐全的工程。为此,在劳动力安排上专门有水暖工、电工施工班组与土建施工密切配合,相对独立地完成水暖、电安装工程施工任务。5、工程收尾交工阶段:45 本阶段主要做好成品保护及清理等工作。七、施工平面布置(见附图)施工平面布置原则是:1、尽最大可能少占施工用地,对划定的施工用地,作合理安排;2、塔吊固定后,主要材料及搅拌机械的布置,以其服务业范围为准,紧凑布置。3、根据工程进度,动态管理施工总平面,该高速时及时调整;4、交通道路、供水、供电、消防一次到位进行布置,确保道路通畅,供水供电空耗小,供应充足,并确保工地消防安全。5、建立文明施工现场:材料、配件、工棚、厕所、大宗材料按施工平面图严格要求就位管理,周转材料堆放有序。八、施工组织措施本工程采取项目管理法,按目标进行管理与控制,以目标计划来指导管理与控制行动,变以往以行动来实现目标的被动管理方式为以目标指导行动的主动的主动管理方式。将主动管理与被动管理相结合、前馈控制与反馈控制相结合,事先控制与事中、事后控制相结合。㈠、确保工程进度、实现合同工期的措施:1、工期目标:(平面流水、主体交叉施工)45 控制工期目标330天;其中:±0.00以下工期目标45天;主体结构工期目标:90天;内、外装饰工期目标:80天;水暖电安装工期目标:90天;收尾工期目标:10天。2、确保工期目标的措施:⑴、组建职能完善、人员配套、分工明确的施工项目管理组:项目经理:统筹工期目标,制定工期目标施工措施,决策生产要素供应与优化配置,检查平衡工期目标的实施;技术负责人:制定工期目标计划实施的技术措施,监督按工艺程序施工,解决施工技术措施实施中工期目标计划之失衡;解决施工技术措施实施中工期目标计划之实施,协调工种之穿插,布置与平衡生产要素,做好施工计划之安排与统计;料具供应员:组织材料、构配件、机具之供应,根据生产进度编制料具供应计划;财务管理员:根据工期安排与施工进度计划落实资金之供应,提出月奖金之收支计划,按期收取工程进度款;⑵、按分部分项工程进度制定施工技术措施,制定合理施工流水程序,严格要求操作程序与操作要点之管理,保证工期目标计划之顺利实施;45 ⑶、以日调度日平衡为手段,项目经理及有关人员跟踪检查工期目标计划之实施,对工期目标计划做动态管理与监控;⑷、采取激励措施,对工期、工程质量、安全生产、文明施工的管理者与操作者有上好成绩者予以奖励。㈡、确保工程质量,实现人同质量目标措施:1、质量目标:工程质量总目标:合格,按合格目标进行控制与管理。其中:基础分部工程质量目标:合格;主体工程质量目标:合格;装饰工程质量目标:合格;屋面工程质量目标:合格;门窗工程质量目标:合格;地面楼地面工程质量目标:合格;给排水及供暖工程质量目标:合格;电气、照明工程质量目标:合格;2、确保工程质量目标计划实现的措施:⑴、项目经理部职能组织人员分工明确、职责分明项目经理:施工项目的本权负责人,是质量第一负责人。主管质量之制定,监控质量目标计划之实施评价与激励;45 技术负责人:主持质量目标实施的技术措施之制定,确保质量目标与技术措施对有关工长、作业班长之技术交底、监督技术措施之执行、作好跟踪检查与操作生产调查、建议项目经理与总工长调整作业布置与调换不良作业人员;总工长:监督施工技术措施之履行、调整不良作业人员之岗位、作好材料构配件事先检查、监控配合比的严格执行;有关工长:跟踪检查操作要点之执行、纠正不良作业事件。作好自检、与检、交接质量检查。作好工序、分项工程、分部工程质量进行检查、验收。建议对不良作业人员进行岗位调整;有关班组长与班组质量检查员:对本班人员进行班前操作交底,进行班后作业自检与奖评,监督本班组人员严格操作要点进行作业,参与互检与交接检查,调换不良作业人员岗位;⑵、针对本工程特点与本公司的质量通病,由技术负责人设置质量控制点,并制定操作要点与防治措施,实行重点监控;⑶、工程质量是企业生命,工程质量人人有责,工层层确保工程质量的技术交流;⑷、对工程质量施行“开路“、“一票否决“、“挂牌作业“。工程质量与进度发生矛盾,以质量为主;工程质量与人员安排发生矛盾,以质量为主调换人员;工程质量与材料发生矛盾,以质量为主调换材料;工程质量与机具发生矛盾,以质量为主调换机具;工程质量与工资挂钩,施行优质优奖;⑸、作好材料、构配件的事先检验与控制,把好三关:把好材料、构配件进场验收关:不合格者不准进场;把好材料复试关:对主材料(钢材、水泥、骨料、砖、装饰材料)作好复验,不合格材料不准使用;45 把好材料使用关:正确执行配合比,做好材料计量、正确按规格、品种、数量、强度使用材料,劣材不充好材用,好材不做劣材用,物尽其用;⑹、作好反馈工作:事先了解可能出现质量的部位与质量事件以及可能出现质量风险,并制定防范措施,予以事先控制;⑺、完善项目经理部的质量保证体系与质量管理的法规体系。㈢、确保安全目标实现,保证安全施工的措施:1、安全目标计划:本项目施工全过程中⑴、消灭重伤事故⑵、消灭伤亡事故⑶、消灭多人事故⑷、轻伤事故率:2‰2、确保安全生产的措施⑴、项目经理部有关要员与职能机构,对确保安全生产分工明确,职责分明;项目经理:是企业法人代表在本项目施工管理听全权委托代理人,是安全生产的第一负责人,主持安全措施之制定,组织安全教育与培训,组织安全设施之搭设,组织现场安全宣传与监控,组织项目安全交底,审核五种人员安全作业资格(电气、起重、焊接、机动驾驶、商空作业),组织劳动保护用品之购置与保证,监督安全措施之实施。45 技术负责人:负安全生产的技术责任,制定安全措施,主持安全教育的培训,监督安全措施之实施,对有关工长、专业工种、班组长作好安全交底,建议调换不重视安全生产的管理人员与作业人员。总工长:对有关工长、班组长作安全交底,监督安全措施之实施,调换不重视安全作业人员,监督设施搭设,组织施工平面之布置,监督违章作业,组织与监督有关工长与班组长安全程序施工。有关工长:对本工种作业班组及人员作安全作业交底,监督本工种有关作业规程施工操作,调换不重视安全的作业人员并作专项安全检查交底与检查。专职安全检查员:监督有关工种按作业规程作业,跟踪检查安全作业与安全设施之搭设防,建议调换违章工作人员,时时事事宣传安全作业的重要性,检查劳动保护用品之发放与使用。班组长与班组安全检查员:作好班前安全作业交底班后安全作业奖评,随时检查本班组作业人员按安全检查规定作业,建议奖励安全生产有功人员,随时纠正违章作业,调换不重视安全生产作业人员之岗位。⑵、按工种特点制定工种安全作业交底与作业规程,并进行两级安全交底(技术人对总工长、工长交底;总工长、工长对班组长及作业人员交底)。45 ⑶、编制现场安全措施,并贯彻在施工全过程。⑷、作好安全教育及现场安全宣传。安全教育分为新工人入场教育(项目经理及技术负责人负责)分部分项工程开工前教育(总工长、有关工长负责)工序施工的班前教育与班后奖评(有关工长、班组长负责)。现场安全宣传内容为安全标志、现场安全规则、“三宝”、“四口”利用,标志等,安全检查员负责监督实施。⑸、每个月,项目经理组织一次现场安全大检查。由有关工长、总工长、专职安全员参加,随检查随整改随奖评。⑹、五大专业工种持证上岗⑺、本工程开工前,对施工机械、施工用电等重点编制安全技术措施。㈣、现场文明施工措施:1、现场文明施工指标:⑴、按施工平面图布置材料、机械、电路及管路铺设、临时设修建、道路修建、防火消防设施安设、交通要道防护;⑵、工完场清、随时清、时时清、班后清、使现场整洁有序。食堂、宿舍清洁卫生;⑶、现场文明标志,安全标志,施工责任标志等设齐全完整。2、确保现场文明责任制:⑴、明确现场文明施工责任制;45 项目经理:负布置;有关工长:负清场责任、督促、奖评责任;有关班组长:负责场清、时时清、班后清责任;总工长:负机械按平面图就位责任、监督施工平面图严格执行责任。⑵合理利用现场,科学布置施工总平面图,务使平面图规划合理,物资设备有序。⑶、与每个月安全检查之同时,项目经理组织有关人员对文明施工进行检查,随检查、随纠偏、随整改、随奖评。㈤、综合考评按区建议厅96年4月22日颁发的“工程现场综合考评办法”,每月末对本工地现场进行一次综合考评检查,并认真打分,由项目经理组织公司派人参加。九、工程质量控制标准㈠、质量标准1、分项工程(1)、合格:①、保证项目,必须符合相应评定标准的规定②、检验批项目,抽查点应符合相应质量评定标准的合格规定;③45 、实测项目,抽查点数中,建筑工程有80%以上,建安工程有80%以上的实测值应基本在到相应质量检验评定标准的规定。(2)、注意:当分项工程质量不符合相应质量检验评定标准合格的规定时,必须及时处理,并以按以下规定确定其质量等级。①、返工重作的,可重新评定质量等级;②、经加固补强或经法定检测单位鉴定能够达到设计要求时,其质量仅能评为合格;③、经法定检测单位鉴定达不到原设计要求,但经设计单位签认,可满足结构安全和使用功能要求,可不加固补强的,或经加固有补强改变外形尺寸或造成永久性缺陷的,其质量可定为合格。2、分部工程⑴、合格:所含分项工程的质量全部合格;3、单位工程:⑴、合格:①所含分部工程的质量全部合格;②质量保证资料应符合本标准的规定;③观感质量评定得分率达到90%以上。②质量保证资料应符合本标准的规定;③观感质量评定得分率达到90%及其以上。㈡、工程分解体系:(见附图)㈢、目标体系:1、目标保证体系:45 工序作业质量目标(保证)保证分项目标(保证)分部质量目标(保证)单位工程质量目标。2、目标体系:由工序作业质量目标完成,首先制定工序作业质量目标,其次制定分项质量目标,再其次制定分部工程质量目标,最后制定单位工程质量目标,这样就形成了一个单位工程的完整的目标体系。本住宅楼,其目标体系制定如下:⑴、这一单位工程,由下列分部工程组成:地基与基础工程、主体结构工程、装饰工程、层面工程、上下水与采暖、电气六个分部工程。⑵、地基与基础分部工程由下列分项组成:挖坑、砂砾垫层、C10砼垫层、条形基础、毛石基础、C30钢筋砼地梁、防潮层、回填土七道分项工程组成。⑶、主体结构分部工程,由下列分项组成:砌体、梁、板、C20构造柱,C20圈梁等分项工程。⑷、装饰分部工程由下列分项组成:一般室内抹灰、外墙抹灰墙面、刷涂料、楼地面、门窗五道分项工程。⑹、屋面分部工程由下列分项组成:屋面找水平、保温层、卷材防水层、瓦屋面四道分项工程组成。⑺、上下水与采暖分部工程由下列分项组成:上水管道安装`上水管道附件与卫生器具安装、采暖管道安装、采暖器附件安装四个分项工程。45 ⑻电气分部工程由下列分项组成:配管及管内穿线、护套配线、电气照明灯具及配电箱安装、接地装置四道分项工程。3、质量目标制定:⑴、首先确定单位工程的质量目标;工程质量目标,就是单位工程的质量评定等级,这个目标,在工程承包合同中已做了明确界定(是合格);其次,规划六个分部工程的质量目标;要明确哪几个分部工程质量必须达到合格标准,才能确保单位工程达到合格。⑵、质量目标制定依据:①、两个承包合同:工程承包合同中规定的本单位工程的目标;项目经理经营承包合同中明确的质量责任目标;②、有关法规、标准、定额;③、有关图纸、招标文件、施工组织设计、资料;④、生产要素的实际状况与动态;⑤、设计要求与有关说明。⑶、以地其基础分部工程为例,其质量目标如下:①、基础分部工程的分项工程质量目标如下图:②、其他分部工程的分项工程的质量目标,中标后由项目经理部制定。㈣、目标控制与管理:45 1、目标控制:项目中在实现所定目标过程中,按预定目标计划实施(也就是将所定目标做为管理活动的中心),在实施管理的过程中,由于各因素会对之产生干扰,项目经理部就要通过检查,获取目标实施中信息,将之与原目标计划进行比较,发现偏差,采取相应措施纠正偏差,确保目标计划的正常实施,最终获得预定目标计划之实施。这是一种将经济活动和管理活动的任务,转换为具体目标加以实施和控制的主动管理法,它的精华就是以目标来指导行动。2、实行目标管理或控制,要有两个条件其一:有一个明确的目标计划体系,如上所述,首先,将施工项目进行分解,形成一个工程分解体系,其次根据工程项目的分解体系,从单位到有关工序制定目标计划,使这形成一个目标计划体系。这样就便于实行目标控制与管理了。其二:有一个合格的控制与管理体系。我们的控制与管理主体就是项目经理与其相应在的有关作业层(工程队),直到作业班组,这就形成了一个控制与管理的工作体系。⑴、工程施工体系(生产体系):⑵、质量控制与管理体系(组织体系):⑶、质量控制与管理法规体系:3、施工阶段质量控制的全过程:4、施工阶段质量控制原则:⑴、以预防为主,重点做好事前控制,防患于未然,将质量问题消除在萌芽状态;⑵、坚持质量标准,严格检查,热情帮助;45 ⑶、结合工程特点,结合实际确定控制范围深度与采取的控制方法;⑷、尊重事实,尊重科学,以理服人处理质量问题。5、施工阶段质量控制依据:⑴、有关原材料技术标准;⑵、有关构配件取样试验标准;⑶、有关技术鉴定书;⑷、有关操作规程;⑸、有关规范及验收标准。㈤、施工阶段工程质量管理与控制方法:1、有关技术文件的编制与审核:这是对施工阶段工程质量进行全面管理与控制的重要手段。⑴、审核进入施工现场各分包单位的技术资质证明;⑵、编写开工报告并审核上报;⑶、编写施工方案或施工组织设计,对确保工程质量有可靠技术措施,审核后上报;⑷、编写分部分项工程及重点部位的技术与安全操作要点,并做了全面交底;⑸、原材料、构配件取样送验,并审查试验报告;⑹、进行图纸会审送签署会审记录;⑺45 、对生产五要素(材料、机械、人员、资金、施工方法与环境)进行事先审查。2、质量监督与检查:⑴、检查内容:①、开工之前检查:目标是检查是否具备开工条件,开工后能否保证工程质量,能否确保工程连续正常施工。②、工序作业检查:检查是否按规范、规程与施工方案,交底文件进行作业;③、工序交接检查:在自检、交接检、专职检的基础上,对主要工序和对工程质量有重大影响的工序,由有关工长、专职检查员、甲方代表、监理工程师做工序交接验收检查;④、隐蔽工程检查:凡属隐蔽工程,必须由专职检查员,甲方代表或监理工程师会同一起隐蔽检查验收,并经监理工程师或甲方代表签证后,方能掩盖;⑤、停工后再复工前的检查:需经监理工程师或甲方代表检查认可后,方能下复工令复工;⑥、分项、分部工程,均应经监理工程师或甲方代表检查认可后,方能下复工令复工;⑦、随班跟踪检查:对主要工序容易产生质量事故或通病的工序,专职检查员及有关工长,随班跟踪检查。⑵、检查方法:①、目测法:看、摸、敲、照看:根据质量标准,进行外观目测;45 摸:手感检查;敲:以工具敲击,进行音感检查;照:对暗阴部位以镜子反光检查;②、实测法:吊、量、套、靠吊:以托线板、线锤检查垂直度;量:以测量工具、计量仪表对断在尺寸、轴线、标高、湿度、湿度检查;套:以方尺套方,辅以塞尺检查;靠:以直尺辅以塞尺进行检查;③、试验检查:必须通过试验,才能对质量进行判断,此时使用此方法。3、工序的质量控制:工程项目的施工过程:由一系列相互关联,相互制约的工序所构成。工序的质量是工程项目整体质量的基础。为把工程项目的产品质量管理好,以预防为主,首先就是将工序质量管理好。工序质量包括两个内容:其一是工序活动条件的质量(即每道工序之投入的五要素:人、材、机、资金、技术)要符合要求;其二是工序活动效果的质量(即每道工序施工完成的工程产品要达到有关质量标准)要符合标准要求。⑴、工序质量控制的内容:①、确定工序质量控制流程:45 每道工序完成后(工序产品)→施工自检、互检→会同工长检查验收→通知监理工程师或甲方代表进行工序检查,并办理工序质量验收签证→下道工序施工。②、如上所述,工序活动条件,是指影响工程质量的诸要素(五要素)。找出影响工程质量的重要因素,并加以控制,才可达到工序质量控制之目的。③、及时检查工序质量,并进行分析判断。④、设置工序质量控制点:质量控制点是指:为了保证工序质量而需要控制的重点或部位,或者是薄弱环节,对设之质量控制点可以首先析其可能赞成质量隐患的原因,再针对隐患原因,制定出对策予以预先控制。⑵、工序质量控制点的设置:设置工序质量控制点,并对之进行控制,是对工序质量进行预检的有效措施,要根据工程特点、重要性、复杂程度、准确性、质量标准与要求,全面合理的选定质量控制点,它可能是结构复杂的某一工程项目,也可能是技术要求高,施工难度最大的某一结构构件,也可能是某一分部工程,也可能是影响工序质量的某一个环节。技术操作、材料、机械、施工顺序、技术参数、自然条件、工程环节都可以作为质量控制点来设置,主要视其对质量性之影响的大小及危害程度而定。举例如下:45 ⑴、人的行为:避免人的行为失误赞成质量事故。对高空、高温、水下、危险作业,易燃易爆作业,吊装作业,动作复杂而快速运转的机械作业,精密度及技术要求高的作业,都应从人的生理缺陷、心理活动、技术能力、思维方法、思想素质等方面进行考核,反复交底,以免由于行为的错误,导致违章作业,产生质量事故;⑵、物的状态:有的工序质量控制中,以物的状态为控制重点如施工精密与施工机具有关;如计量不准与计量仪表或计量设备有关,又如主体义叉或多工种密集作业与作业有关等。⑶、材料质量与性能:材料性能与质量直接影响到工程质量。⑷、施工顺序:有的工序作业,必须严格控制相互之间的操作施工顺序,如有违背,将出现对质量不利影响。⑸、技术间歇:有的工序作业,工序之间的技术间歇,其时间性很强,如不严格控制,就会影响工程质量。如砖墙砌筑完成后,一定要有-10D的技术间歇,以便让墙体充分沉陷、稳定、干燥,然后才能抹灰,如违反,立即抹灰,会形成灰面脱落、空鼓。⑹、技术参数:有些技术对数与质量有密切关系,必须严格控制。如:砼配合比,外加剂掺量,夯实土的最佳含水量等。45 ⑺、常见之质量通病:如“渗、漏、泛、堵、壳、裂、砂、锈“等通病的部位,要事先研究消除对策,采取预防措施。⑻、新工艺、新材料、新技术之应用:都必须事先鉴定试验,或虽有鉴定与试验,但本施工单位首次采用,缺乏经验,也应设为质量控制点,严加控制。⑼、质量不够,不合格率较高的产品:这些产品,根据数据统计,表明质量波动较大,不稳定,不合格率较高,应设为质量控制台点,予以控制。㈥、施工阶段质量影响因素(五要素)的控制:(本节只涉及人、材、机、方法、环境五要素,它属于事前控制控制之范畴)1、人的控制:指直接参与工程实践的组织者、指挥者、操作者。对人进行控制之目的,是避免人的失误,并调动其积极性。其要点如下:⑴、人的技术水平:人的技术水平高低,直接影响到工程质量之水平,为此,对技术复杂,难道大,精密要求高的工序操作,要由技术熟练、经验丰富的人来完成。必要时,对其技术水平予以考核。⑵、人的生理缺陷:根据工程特点和作业环境,对人的生理缺陷严加控制。如反应迟钝,应变能力差的人,不能操作快速运行,动作复杂的机械设备等。45 ⑶、人的心理行为:人的心理行为受社会、经济、环境、人际关系之影响,并要接受组织与管理的约束。因为,其劳动态度、注意力、情绪、责任心有不同地点、不同时间有不同变化,为保证质量万无一失,在关键工序和操作上,要控制思想活动,稳定其情绪。⑷、对材料的质量控制:材料质量工程质量的基础,材料质量不符合要求,不可能干出符合质量标准的工程。所以,对材料质量进行控制,是提高工程质量的重要保证,材料控制要点如下:①、订货:对主要装饰材料及配件,订货前,需查清生产厂家情况,看样,向甲方提供样品,同意后,才可正式订货。②、主要设备:订货前,和甲方和监理工程师提出申请,核实是否符合要求;③、主要材料进场时,须具备出厂合格证或化验单,或乙方复检单。所有材料必须具备检验单并经监理工程师验证后方可正式使用;④、所有构配件,皆必须具备厂家批号及出厂合格证;⑤、凡标志不清或有质量怀疑的材料,一定进行复试;⑥、现场配制的材料,先提出试配要求,一定进行复试;⑦45 、对材料性能、质量标准、适用范围、对施工要求等必须充分了解,慎重选用。如红色大理石或带色纹(红、暗红、金黄色纹)的大理石,因其易风人剥落,不宜用于外装饰。早强三乙醇不能用作抗冻剂等。3、施工机械的控制:施工机械对项目的施工进度及质量有着直接影响,从保证施工质量出发,必须从其选型、主要参数、使用操作三方面进行控制;⑴、机械的选型:选择之原则是:因地制宜,因工程制宜,技术上先进,经济上合理,生产上适用,性能上可靠,使用上安全,操作上方便,维修便利。⑵、主要参数:其性能参数,要能满足施工要求,保证质量要求。如选用超重机械时,必须使其参数能满足超重、超重高度、超重半径的要求。⑶、使用与操作:合理使用,正确操作,是保证施工质量的主要环节。如超重机械要确保四限位装置齐全(行程、高度、高幅、超荷)。4、施工方案正确与否,直接影响到项目的进度、质量、成本控制施工方案考虑不妥,会拖延工期、影响质量、增加成本。为此,选定施工方案时,必须结合工程实际,从技术、组织、管理、经济等方面进行全面分析,综合考虑。45 5、环境因素控制:项目施工的环境因素有:技术环境(地质、水文、气象等),管理环境(质量保证体系、质量制度等),劳动环境(劳动组合、劳动工具、工作面等)。环境因素对质量之影响具有复杂而多变之特点,因之,对主要采取有效措施加以控制,对环境之控制,又与方案及技术措施有关。㈦、施工阶段的工程预检:预检是指,工程未施工前所进行的预先检查。审保证质量,防患于未然的有力措施。⑴、建筑物位置、座标、标高:预检座标标准桩、水平桩。⑵、基础工程:预检轴线、标高、预留孔及洞、预埋件位置与数量;⑶、砌体工程:预检墙身轴线、楼层标高、砂浆配合比划预留孔洞位置及尺寸;⑷、钢筋砼工程:预检模板尺寸、轴线、标高、支撑、预埋件、预留孔等;钢筋型号、规格、数量、锚固长度、焊接、绑扎、保护层等;砼配合比、计量手段、外加剂、养护条件等;⑸、主要管线工程:预检标高、位置、坡度、管线等;⑹、构配件工程:预检安装位置、型号、标高、支承长度等;45 ⑺、电气工程:预检变电配位置、高低压进出口方向、电缆沟位置、标高、送电方向。㈧、成品保护:对完成品,进行妥善保护,确保质量、顺利竣工。㈡质量与安全组织保证体系㈢质量与安全法规体系㈣工程质量控制体系㈤进度控制系统45'
