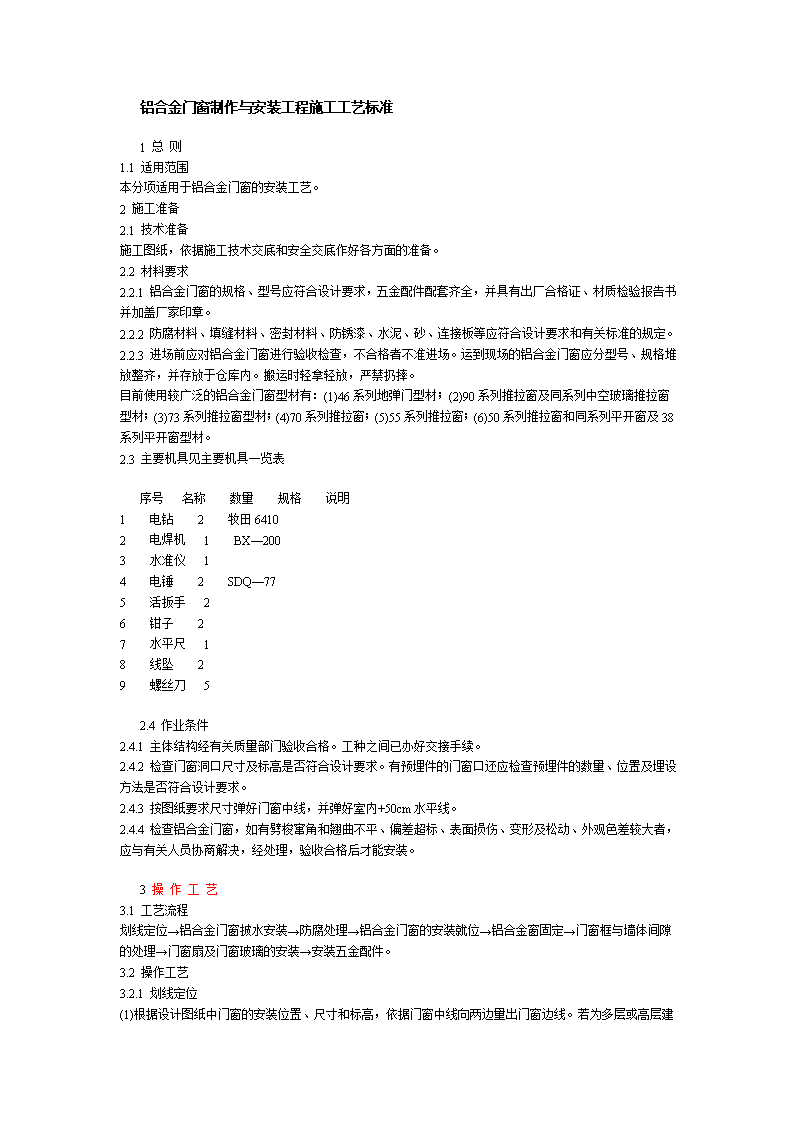

'铝合金门窗制作与安装工程施工工艺标准1 总则1.1适用范围本分项适用于铝合金门窗的安装工艺。2 施工准备2.1技术准备施工图纸,依据施工技术交底和安全交底作好各方面的准备。2.2材料要求2.2.1铝合金门窗的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证、材质检验报告书并加盖厂家印章。2.2.2防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。2.2.3进场前应对铝合金门窗进行验收检查,不合格者不准进场。运到现场的铝合金门窗应分型号、规格堆放整齐,并存放于仓库内。搬运时轻拿轻放,严禁扔摔。目前使用较广泛的铝合金门窗型材有:(1)46系列地弹门型材;(2)90系列推拉窗及同系列中空玻璃推拉窗型材;(3)73系列推拉窗型材;(4)70系列推拉窗;(5)55系列推拉窗;(6)50系列推拉窗和同系列平开窗及38系列平开窗型材。2.3主要机具见主要机具一览表序号 名称 数量 规格 说明1 电钻 2 牧田6410 2 电焊机 1 BX—200 3 水准仪 1 4 电锤 2 SDQ—77 5 活扳手 2 6 钳子 2 7 水平尺 1 8 线坠 2 9 螺丝刀 5 2.4作业条件2.4.1主体结构经有关质量部门验收合格。工种之间已办好交接手续。2.4.2检查门窗洞口尺寸及标高是否符合设计要求。有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。2.4.3按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平线。2.4.4检查铝合金门窗,如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。3 操作工艺3.1工艺流程划线定位→铝合金门窗披水安装→防腐处理→铝合金门窗的安装就位→铝合金窗固定→门窗框与墙体间隙的处理→门窗扇及门窗玻璃的安装→安装五金配件。3.2操作工艺3.2.1

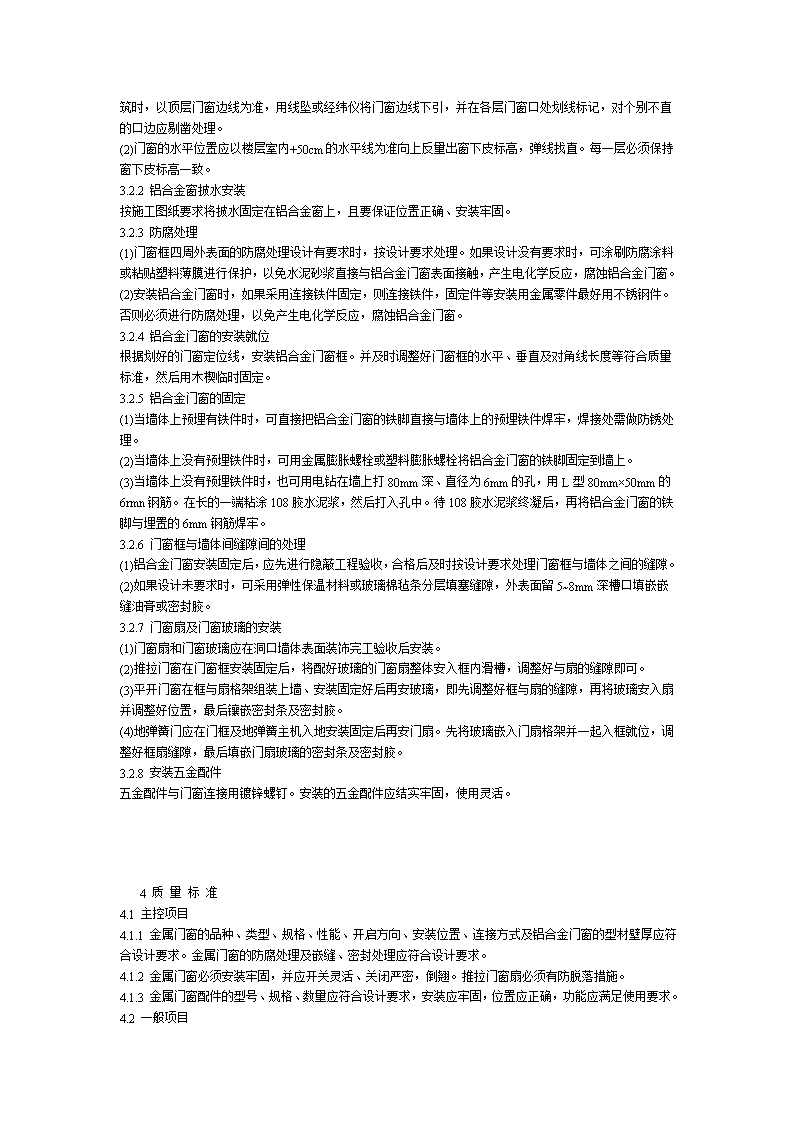

划线定位(1)根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。(2)门窗的水平位置应以楼层室内+50cm的水平线为准向上反量出窗下皮标高,弹线找直。每一层必须保持窗下皮标高一致。3.2.2铝合金窗披水安装 按施工图纸要求将披水固定在铝合金窗上,且要保证位置正确、安装牢固。3.2.3防腐处理(1)门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。如果设计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。(2)安装铝合金门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件。否则必须进行防腐处理,以免产生电化学反应,腐蚀铝合金门窗。3.2.4铝合金门窗的安装就位根据划好的门窗定位线,安装铝合金门窗框。并及时调整好门窗框的水平、垂直及对角线长度等符合质量标准,然后用木楔临时固定。3.2.5铝合金门窗的固定(1)当墙体上预埋有铁件时,可直接把铝合金门窗的铁脚直接与墙体上的预埋铁件焊牢,焊接处需做防锈处理。(2)当墙体上没有预埋铁件时,可用金属膨胀螺栓或塑料膨胀螺栓将铝合金门窗的铁脚固定到墙上。(3)当墙体上没有预埋铁件时,也可用电钻在墙上打80mm深、直径为6mm的孔,用L型80mm×50mm的6rmn钢筋。在长的一端粘涂108胶水泥浆,然后打入孔中。待108胶水泥浆终凝后,再将铝合金门窗的铁脚与埋置的6mm钢筋焊牢。3.2.6门窗框与墙体间缝隙间的处理(1)铝合金门窗安装固定后,应先进行隐蔽工程验收,合格后及时按设计要求处理门窗框与墙体之间的缝隙。(2)如果设计未要求时,可采用弹性保温材料或玻璃棉毡条分层填塞缝隙,外表面留5~8mm深槽口填嵌嵌缝油膏或密封胶。3.2.7门窗扇及门窗玻璃的安装(1)门窗扇和门窗玻璃应在洞口墙体表面装饰完工验收后安装。(2)推拉门窗在门窗框安装固定后,将配好玻璃的门窗扇整体安入框内滑槽,调整好与扇的缝隙即可。(3)平开门窗在框与扇格架组装上墙、安装固定好后再安玻璃,即先调整好框与扇的缝隙,再将玻璃安入扇并调整好位置,最后镶嵌密封条及密封胶。(4)地弹簧门应在门框及地弹簧主机入地安装固定后再安门扇。先将玻璃嵌入门扇格架并一起入框就位,调整好框扇缝隙,最后填嵌门扇玻璃的密封条及密封胶。3.2.8安装五金配件五金配件与门窗连接用镀锌螺钉。安装的五金配件应结实牢固,使用灵活。4 质量标准4.1主控项目4.1.1金属门窗的品种、类型、规格、性能、开启方向、安装位置、连接方式及铝合金门窗的型材壁厚应符合设计要求。金属门窗的防腐处理及嵌缝、密封处理应符合设计要求。4.1.2金属门窗必须安装牢固,并应开关灵活、关闭严密,倒翘。推拉门窗扇必须有防脱落措施。4.1.3金属门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。4.2

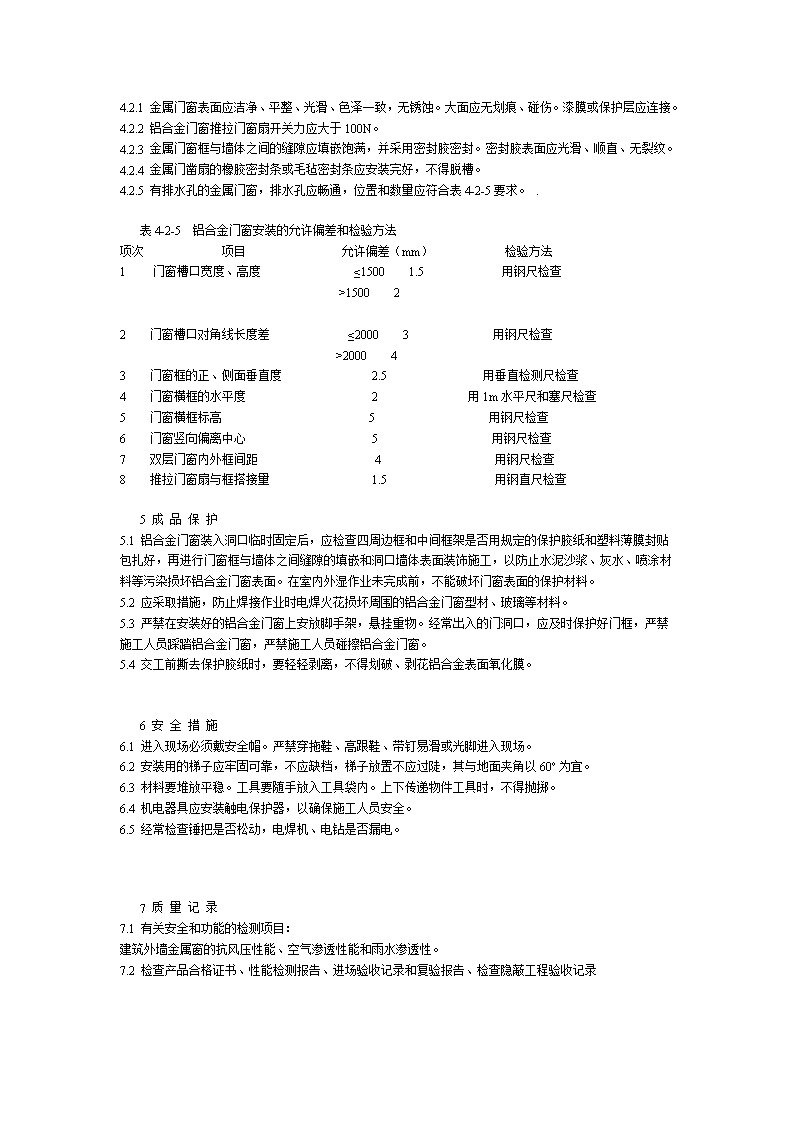

一般项目4.2.1金属门窗表面应洁净、平整、光滑、色泽一致,无锈蚀。大面应无划痕、碰伤。漆膜或保护层应连接。4.2.2铝合金门窗推拉门窗扇开关力应大于100N。4.2.3金属门窗框与墙体之间的缝隙应填嵌饱满,并采用密封胶密封。密封胶表面应光滑、顺直、无裂纹。4.2.4金属门凿扇的橡胶密封条或毛毡密封条应安装完好,不得脱槽。4.2.5有排水孔的金属门窗,排水孔应畅通,位置和数量应符合表4-2-5要求。.表4-2-5 铝合金门窗安装的允许偏差和检验方法项次 项目 允许偏差(mm) 检验方法1 门窗槽口宽度、高度 ≤1500 1.5 用钢尺检查 >1500 2 2 门窗槽口对角线长度差 ≤2000 3 用钢尺检查 >2000 4 3 门窗框的正、侧面垂直度 2.5 用垂直检测尺检查4 门窗横框的水平度 2 用1m水平尺和塞尺检查5 门窗横框标高 5 用钢尺检查6 门窗竖向偏离中心 5 用钢尺检查7 双层门窗内外框间距 4 用钢尺检查8 推拉门窗扇与框搭接量 1.5 用钢直尺检查5 成品保护5.1铝合金门窗装入洞口临时固定后,应检查四周边框和中间框架是否用规定的保护胶纸和塑料薄膜封贴包扎好,再进行门窗框与墙体之间缝隙的填嵌和洞口墙体表面装饰施工,以防止水泥沙浆、灰水、喷涂材料等污染损坏铝合金门窗表面。在室内外湿作业未完成前,不能破坏门窗表面的保护材料。5.2应采取措施,防止焊接作业时电焊火花损坏周围的铝合金门窗型材、玻璃等材料。5.3严禁在安装好的铝合金门窗上安放脚手架,悬挂重物。经常出入的门洞口,应及时保护好门框,严禁施工人员踩踏铝合金门窗,严禁施工人员碰擦铝合金门窗。5.4交工前撕去保护胶纸时,要轻轻剥离,不得划破、剥花铝合金表面氧化膜。 6 安全措施6.1进入现场必须戴安全帽。严禁穿拖鞋、高跟鞋、带钉易滑或光脚进入现场。6.2安装用的梯子应牢固可靠,不应缺档,梯子放置不应过陡,其与地面夹角以60º为宜。6.3材料要堆放平稳。工具要随手放入工具袋内。上下传递物件工具时,不得抛掷。6.4机电器具应安装触电保护器,以确保施工人员安全。6.5经常检查锤把是否松动,电焊机、电钻是否漏电。7 质量记录7.1有关安全和功能的检测项目:建筑外墙金属窗的抗风压性能、空气渗透性能和雨水渗透性。7.2检查产品合格证书、性能检测报告、进场验收记录和复验报告、检查隐蔽工程验收记录
第5页共9页每一工序由质量检验员负责,生产工人对首件自检,再由质检员不定时抽查,验收合格后,方能流入下道工序;产品制作完成,质检部门验收合格后,再由质检部门开具合格证,方能入库。4、产品质量标准:(1)抗风压强度必须符合GT7106-86标准(2)气密性符合GB7107-86标准(3)水密性符合GB7108-86标准(4)同时符合GB8478-81-87铝合金门窗质量标准5、型材和配件质量要求:(1)铝合金型材为静电喷涂铝材,质量符合GB523-2000标准生产和检验(2)配件:毛条、橡胶条、零件、配件使用寿命≥10年6、安装前准备:(1)按工程设计图纸的门窗类别、规格、数量进行清点,检查门窗是否损坏、变形,如有损坏,应及时更换或修复校正。(2)检查预留洞口尺寸是否满足安装要求,铝合金门窗的预留洞口符合以下规定:A、外墙刷涂料:铝合金门窗外框与门窗洞口、墙体单边之距必须控制在15~20mm范围内B、外墙铺贴面砖:铝合金门窗外框与门窗洞口、墙体单边之距必须控制在20~30mm范围内第6页共9页(3)将不同规格的铝合金门窗搬到相应的洞口,安装固定片,固定片之间的间距≤500mm,固定片与窗角、中坚框中横框距离150~200mm(4)门窗框同墙体:射钉连接7、铝合金门窗安装:(1)铝合金门窗的安装,一般要求在土建工程基本结束,外墙面粉饰完毕后进行。按照土建总包单位提供的三线基准线尺寸,将门窗框进入洞口,用斜木契嵌入门窗框聚力处,使其定位做到横平、竖直,进出一致。安装人员在门窗框贴好保护胶带,门窗框应封闭保护,防止水泥砂浆等侵蚀型材并堵塞排水孔,粘贴的保护胶带不应随意撕扯,特别是门框下贴保护胶带由土建单位用“∏”形状的木盖保护。(2)十层以上必须设置避雷接地,防止側击雷。避雷接地设置从铝合金门窗安装铁脚上焊接6.5mm钢筋与由土建施工方预设在钢筋混凝土中的避雷铁板连接,每樘门窗连接二点,以确保铝合金门窗与避雷带有可靠的连接。(3)门窗框的下框用砼填充,门窗框(左、右、上边)和墙体间隙用聚氯氨酯PVC发泡剂填塞,待24小时发泡剂膨胀稳定后,由安装工修正膨胀出外部分,由土建施工方用水泥砂浆嵌缝隙。由门窗安装工用密封胶填嵌密封处理,并在框四周保留5~~8MM深的缝隙哦,由门窗安装工第7页共9页用密封胶填嵌密封,在注密封胶材料前,清除浮灰,砂浆等杂物,使得密封胶防水性能够让墙体与门窗框有可靠的粘结,保证施工质量。8、铝合金门窗扇安装根据现场工程进度的需求,土建总包单位根据现场具体情况,及时通知安装玻璃和内扇。在安装人员对门窗框全部清理完成之后,完成安装内扇和玻璃工作。在安装内扇和玻璃时严禁用金属锤敲击。严禁在门窗框上搁置脚手板,严禁踩在或攀登安装好的门窗上进出门窗洞口。总包方土建施工应该做好配合产品保护工作。9、安全措施:(1)严格执行有关部门颁发的安全生产法规,特别是施工区域必须严格遵守安全生产六大纪律,严格执行安全生产规则。(2)认真做好安全生产教育,对所有参加施工生产的人员职工均进行生产安全和消防安全教育,未经教育不得上岗,同时应结合工程进度及施工工艺,进行针对性的安全知识与遵章守纪教育。(3)做到班级上岗前没安全交底不施工。施工班组要认真做好安全上岗交底活动记录。(4)现场机电维修人员应该经常检查设备触电漏电保护是否完好有效。第8页共9页(5)现场用电机具、电线不得乱拖、乱拉、乱放。材料运输、堆放时,一定要注意保护好电线,防止碰砸电线,造成电线包皮破碎剥落,一经发现有电线露芯或电线包皮破损要及时修调。(6)施工人员不得用抛运方式传送小件材料,杜绝高空坠落事故发生。(7)严禁在工地利用灯泡和明火取暖;严禁利用煤油炉、电炉烧煮,如有发现则严加处理。五、对总包土建方配合的工作内容1、土建总包方必须提供门窗堆放场所。2、提供脚手架和垂直运输人货两用工作电梯。3、提供安装门窗用电、用水,应每隔二至三层设置电源总箱(220v、380v)。4、提供安装人员的临时住宿。5、安装施工人员用餐在土建食堂搭伙。6、土建总包应提供具备开工条件施工现场的时间和要求,并向承包方提供周进度、月进度计划表。7、
土建总包方提供每一栋楼房平面图、立面图和门窗图纸。8、土建总包提供安装铝合金门窗每个洞口定位基准线(三线),提供符合图纸要求的铝合金门窗洞口尺寸。9、土建总包还需要负责督促其它分包单位之间的交叉施工衔接的事宜。第9页共9页'
