- 2.24 MB
- 75页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

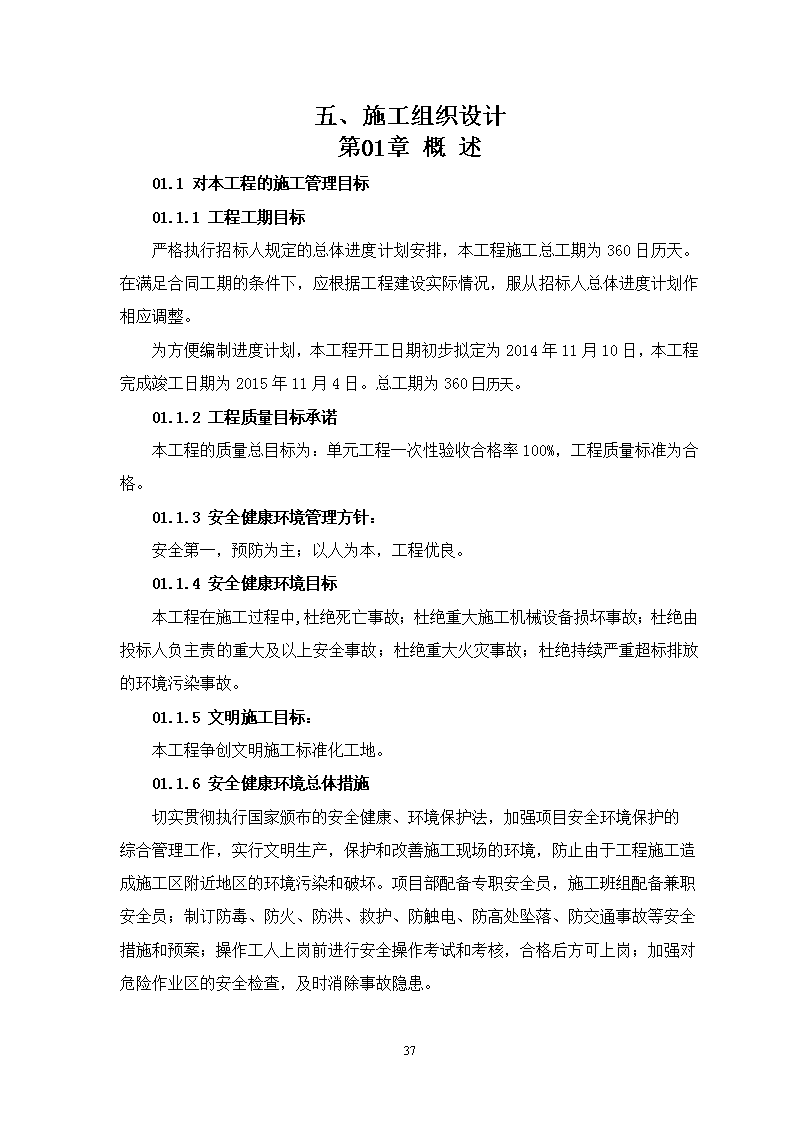

'五、施工组织设计第01章概述01.1对本工程的施工管理目标01.1.1工程工期目标严格执行招标人规定的总体进度计划安排,本工程施工总工期为360日历天。在满足合同工期的条件下,应根据工程建设实际情况,服从招标人总体进度计划作相应调整。为方便编制进度计划,本工程开工日期初步拟定为2014年11月10日,本工程完成竣工日期为2015年11月4日。总工期为360日历天。01.1.2工程质量目标承诺本工程的质量总目标为:单元工程一次性验收合格率100%,工程质量标准为合格。01.1.3安全健康环境管理方针:安全第一,预防为主;以人为本,工程优良。01.1.4安全健康环境目标本工程在施工过程中,杜绝死亡事故;杜绝重大施工机械设备损坏事故;杜绝由投标人负主责的重大及以上安全事故;杜绝重大火灾事故;杜绝持续严重超标排放的环境污染事故。01.1.5文明施工目标:本工程争创文明施工标准化工地。01.1.6安全健康环境总体措施切实贯彻执行国家颁布的安全健康、环境保护法,加强项目安全环境保护的综合管理工作,实行文明生产,保护和改善施工现场的环境,防止由于工程施工造成施工区附近地区的环境污染和破坏。项目部配备专职安全员,施工班组配备兼职安全员;制订防毒、防火、防洪、救护、防触电、防高处坠落、防交通事故等安全措施和预案;操作工人上岗前进行安全操作考试和考核,合格后方可上岗;加强对危险作业区的安全检查,及时消除事故隐患。111

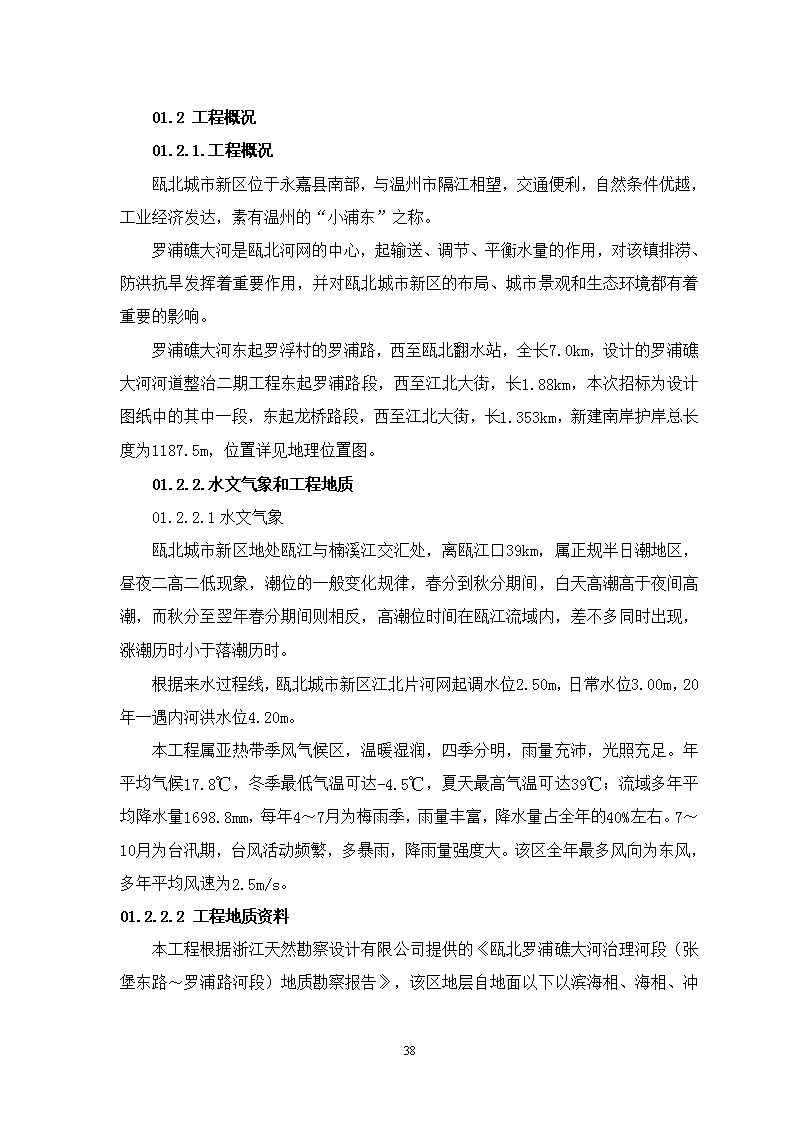

01.2工程概况01.2.1.工程概况瓯北城市新区位于永嘉县南部,与温州市隔江相望,交通便利,自然条件优越,工业经济发达,素有温州的“小浦东”之称。罗浦礁大河是瓯北河网的中心,起输送、调节、平衡水量的作用,对该镇排涝、防洪抗旱发挥着重要作用,并对瓯北城市新区的布局、城市景观和生态环境都有着重要的影响。罗浦礁大河东起罗浮村的罗浦路,西至瓯北翻水站,全长7.0km,设计的罗浦礁大河河道整治二期工程东起罗浦路段,西至江北大街,长1.88km,本次招标为设计图纸中的其中一段,东起龙桥路段,西至江北大街,长1.353km,新建南岸护岸总长度为1187.5m,位置详见地理位置图。01.2.2.水文气象和工程地质01.2.2.1水文气象瓯北城市新区地处瓯江与楠溪江交汇处,离瓯江口39km,属正规半日潮地区,昼夜二高二低现象,潮位的一般变化规律,春分到秋分期间,白天高潮高于夜间高潮,而秋分至翌年春分期间则相反,高潮位时间在瓯江流域内,差不多同时出现,涨潮历时小于落潮历时。根据来水过程线,瓯北城市新区江北片河网起调水位2.50m,日常水位3.00m,20年一遇内河洪水位4.20m。本工程属亚热带季风气候区,温暖湿润,四季分明,雨量充沛,光照充足。年平均气候17.8℃,冬季最低气温可达-4.5℃,夏天最高气温可达39℃;流域多年平均降水量1698.8mm,每年4~7月为梅雨季,雨量丰富,降水量占全年的40%左右。7~10月为台汛期,台风活动频繁,多暴雨,降雨量强度大。该区全年最多风向为东风,多年平均风速为2.5m/s。01.2.2.2工程地质资料111

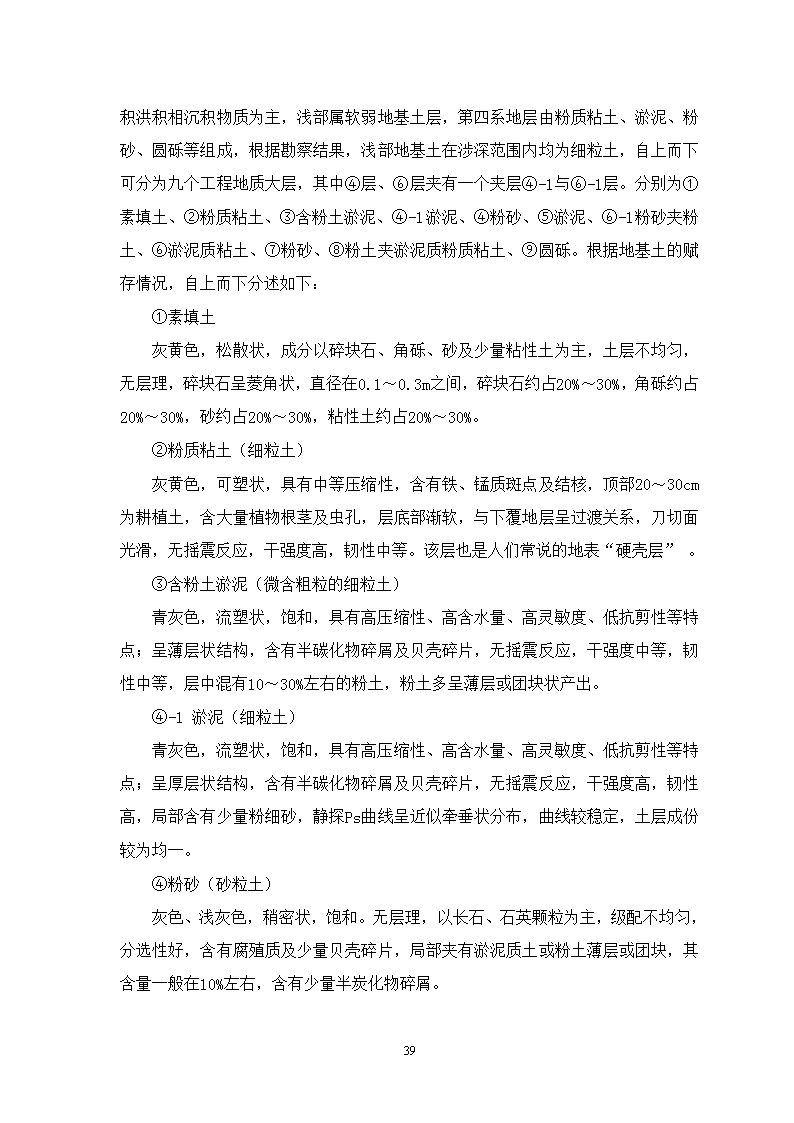

本工程根据浙江天然勘察设计有限公司提供的《瓯北罗浦礁大河治理河段(张堡东路~罗浦路河段)地质勘察报告》,该区地层自地面以下以滨海相、海相、冲积洪积相沉积物质为主,浅部属软弱地基土层,第四系地层由粉质粘土、淤泥、粉砂、圆砾等组成,根据勘察结果,浅部地基土在涉深范围内均为细粒土,自上而下可分为九个工程地质大层,其中④层、⑥层夹有一个夹层④-1与⑥-1层。分别为①素填土、②粉质粘土、③含粉土淤泥、④-1淤泥、④粉砂、⑤淤泥、⑥-1粉砂夹粉土、⑥淤泥质粘土、⑦粉砂、⑧粉土夹淤泥质粉质粘土、⑨圆砾。根据地基土的赋存情况,自上而下分述如下:①素填土灰黄色,松散状,成分以碎块石、角砾、砂及少量粘性土为主,土层不均匀,无层理,碎块石呈菱角状,直径在0.1~0.3m之间,碎块石约占20%~30%,角砾约占20%~30%,砂约占20%~30%,粘性土约占20%~30%。②粉质粘土(细粒土)灰黄色,可塑状,具有中等压缩性,含有铁、锰质斑点及结核,顶部20~30cm为耕植土,含大量植物根茎及虫孔,层底部渐软,与下覆地层呈过渡关系,刀切面光滑,无摇震反应,干强度高,韧性中等。该层也是人们常说的地表“硬壳层”。③含粉土淤泥(微含粗粒的细粒土)青灰色,流塑状,饱和,具有高压缩性、高含水量、高灵敏度、低抗剪性等特点;呈薄层状结构,含有半碳化物碎屑及贝壳碎片,无摇震反应,干强度中等,韧性中等,层中混有10~30%左右的粉土,粉土多呈薄层或团块状产出。④-1淤泥(细粒土)青灰色,流塑状,饱和,具有高压缩性、高含水量、高灵敏度、低抗剪性等特点;呈厚层状结构,含有半碳化物碎屑及贝壳碎片,无摇震反应,干强度高,韧性高,局部含有少量粉细砂,静探Ps曲线呈近似牵垂状分布,曲线较稳定,土层成份较为均一。④粉砂(砂粒土)灰色、浅灰色,稍密状,饱和。无层理,以长石、石英颗粒为主,级配不均匀,分选性好,含有腐殖质及少量贝壳碎片,局部夹有淤泥质土或粉土薄层或团块,其含量一般在10%左右,含有少量半炭化物碎屑。111
⑤淤泥(细粒土)青灰色,流塑状,饱和,具有高压缩性、高含水量、高灵敏度、低抗剪性等特点;呈厚层状结构,含有半碳化物碎屑及贝壳碎片,无摇震反应,干强度高,韧性高。⑥-1粉砂夹粉土灰色、浅灰色,稍密状,饱和。无层理,以长石、石英颗粒为主,级配不均匀,分选性好,含有腐殖质及少量贝壳碎片,夹有粉土薄层或团块,其含量一般在10~20%左右。⑥淤泥质粘土(细粒状)灰色、灰褐色,软塑状,很湿,具有 高压缩性,切面光滑,呈鳞片状结构,含少量贝壳碎屑,局部夹有粉土或粉砂团块。⑦粉砂(砂粒土)灰色、浅灰色,稍密状,饱和。无层理,以长石、石英颗粒为主,级配不均匀,分选性好,含有腐植质及少量贝壳碎片,局部夹有污泥质土薄层或团块,其含量一般在10~20%左右。含有少量半炭化物碎屑及贝克碎片。⑧粉土夹污泥质粉质粘土(细粒土)灰色,很湿,刀切面稍光滑,具有高压缩性,含有半炭物碎屑,偶见贝壳碎片,层中夹有薄层状或团块状淤泥质粉质粘土,其含量一般在10~20%左右,局部可高达30%左右。⑨圆砾(巨粒土)灰色、灰白色、褐黄色,密状,饱和。主要由卵石、砾石、砂及粉质粘土组成,卵石、砾石呈圆状、棱角状,成分为中风化状凝灰岩,土层不均匀,无层理,无胶结,含有少量半炭化物碎屑,卵石、砾石直径约3~8cm,大者可达10~20cm,卵石约占20~30%,砾石约占40~50%,砂约占20~30%,粉质粘土约占10~20%。钻进过程中常常有漏浆。堤址浅部地层简单,力学性质普遍较差。河道修建护岸工程时应对地基进行加固。根据当地建筑经验,地下水对砼无侵蚀性。杨址座落于地震基本烈度为Ⅵ度区。111
01.2.3.本合同范围江北大街至龙桥路段(桩号1+897.4~桩号3+250)治理总长度1352.6m,新建南岸护岸总长度为1187.5m,河道最小控制宽度为18.0m及临时工程,本工程等别为Ⅳ等,主要建筑级别为4级,设计防洪标准为20年一遇;01.2.4.施工条件1.对外交通条件:本工程地点位于永嘉县瓯北城市新区江北街道,河道北侧为原104国道、交通便利,同时在河道上已修有大小桥梁45座,河道两岸往来非常方便,故施工场地对外交通便利2.水、电条件:施工用电从发包人提供的变压器接入使用,低压侧接线由我方自行负责,并自备发电机,以备特殊情况下使用,施工用水和生活用水就近接村庄内自来水管网。3.建筑材料供应条件:(1)砂石料本合同工程所需黄砂、碎石由我方在市场购买解决。(2)石渣填筑料本合同工程所需填筑石渣料采取从矿山购买开山统渣解决。(3)石料本合同工程所需石料由我方在市场购买解决。4、弃渣场:本工程弃渣集中堆放在由业主指定的三江弃渣点,平均运距约为8km。5、C80PHC高强预制管桩C80PHC高强预制管桩从有资质的厂家购买。01.2.5.施工组织设计编制依据1.根据《永嘉县瓯北镇罗浦礁大河(张堡东路-罗浦路)河道治理工程—江北街至龙桥路南岸标段》招标文件、施工图纸及补充通知;2.根据招标文件明确的国家及有关部门的设计规范,施工技术规程、规范,质量检验评定标准及验收办法;3.根据我公司对现场踏勘、调查咨询、资料的整理和分析等;4.111
根据我公司的科技成果、施工成果、机械装备、技术水平、及多年来从事类似工程的施工经验。01.2.6.施工组织设计编制原则1.安全第一的原则:在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。特别是在土工布铺设、预制管桩打设、施工导流施工等重要作业中,必须在安全措施落实到位,技术方案可靠,确保万无一失的前提下组织施工。2.优质高效的原则:加强领导,强化管理,优质高效。根据承包方在施工组织设计中明确的质量目标,贯彻执行ISO9002质量体系标准,积极推广、使用“新材料、新工艺、新设备、新技术”,确保质量目标的实现。同时在施工中强化标准化管理,控制施工成本,控制工程造价。3.方案优化的原则:科学组织,合理安排,优化施工方案是工程施工管理的行动指南。在施工组织设计编制中,对本合同工程中的基础处理、混凝土浇筑、等工程项目的关键工序进行多种施工方案的综合比较,确保各道工序的合理有序的施工。4.确保工期的原则:根据本合同工程的工期节点要求,编制科学、合理、周密的施工方案,合理安排施工进度,利用专用的项目管理软件对施工的全过程实行计算机动态管理及控制,确保工期目标的实现。5.科学配置的原则:根据本合同工程的工程量及各项管理目标的要求,在施工组织上实行科学配置,选派有施工经验的管理人员和工程技术人员,组织专业化的施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,建设资金做到专款专用。选用优质材料,确保人、财、物、设备的科学合理配置。6.合理布局的原则:根据本合同工程的工程量和管理目标的要求以及根据招标文件提供的现场施工平面,在规定的施工区域内合理布置临时设施,本着避免爆破干扰、就近布置、方便使用、优化设置的原则,合理布置,满足施工需要。01.2.7.采用的规范、标准1.《国家一、二等水准测量规范》GB12897-91;2.《水位观测标准》GBJ138-93;3.《水利水电工程施工测量规范》DL/T5173-2003111
4.《建筑地基处理技术规范》JGJ79-91;5.《国家三角测量和精密导线测量规范》;6.《建筑软弱地基基础设计规范》DBJ108-1-90;7.《堤防工程施工规范》SL260-98;8.《堤防工程施工质量评定验收规程》(应试行)GL239-1999;9.《水利水电工程施工质量检验评定规程》GL176-1996;10.《地基与基础工程施工及验收规范》GBJ202-83;11.《土工试验规程》SL237-1999;12.《砌体工程施工及验收规范》GB50203-98;13.《建筑工程质量检验评定标准》GBJ301-88;14.《水利水电建设工程验收规程》SL223-1999;15.《混凝土结构工程施工及验收规范》GB50204-92;16.《混凝土质量控制标准》GB50164-92;17.《热轧钢筋》GB1499-84;18.《硅酸盐水泥、普通硅酸盐水泥》GB175-92;19.《混凝土强度检验评定标准》GBJ63-89;20.《混凝土拌和用水标准》JGJ63-89;21.《钢筋焊接及验收规范》JGJ18-96;22.《水工混凝土施工规范》SDJ207-82;23.《水工混凝土外加剂技术规程》DLJ207-82;24.《水工混凝土试验规程》SD105-82;25.工程建设强制性条文水利工程部分建标(2004)103号;26.《防洪标准》GB50201-94;27.《水利水电工程等级划分及洪水标准》SL252-2000;本合同工程不限于上述规程、规范,并以最新有效版本为准。111
第02章施工总平面布置02.1施工总平面布置原则依据施工设计图提供的地形条件,经现场考察踏勘。本工程交通比较便利,施工条件良好。为使总平面布置合理可行,满足招标文件与施工的要求,施工总平面布置遵循以下原则:(1)充分考虑工程地域的地理环境和施工条件的限制,满足本工程各阶段施工对场地、道路及其它临时设施使用的要求。(2)便于现场施工管理,提高现场施工管理效率。(3)尽量减少各施工工序、各施工断面之间的相互干扰。(4)满足安全施工、文明施工及环境保护的要求,减少对施工现场周围的影响。(5)充分利用现有的地形和设施等条件,缩短临设施工期,加快形成施工高峰,从而达到加快施工进度的目的。(6)施工临时设施在业主规划的征地范围内布置,并充分利用现有的资源设施,尽量减少临时设施的投入。02.2施工布置02.2.1场外交通项目位于瓯北城市新区江北街道,河道北侧为原104国道、交通便利,同时在河道上已修有大小桥梁45座,河道两岸往来非常方便,故施工场地对外交通便利02.2.2场内交通由于工程地处原104国道路边,故场内施工道路直接利用原104国道作为材料进出场道路。02.2.3供风、水、电①供风:施工供风拟设两台移动式柴油空压机施工供风。②供水:生活用水从附近村庄供水管道的水源处安装水表计量取水;混凝土养护用水安装水泵从临时水箱中抽取水。③供电:施工用电从发包人提供的变压器接入使用;自行架设临时线路进入现场工作面,同时自备2台75kw发电机组做临时停电备用电源。02.2.4通讯111
工地通讯计划在项目部安排有线程控电话一部(带传真机),各工程主要负责人配备手机及对讲机,解决日常联系工作和现场管理人员通信。02.2.5生活办公临时设施用房本工程为创标化工地项目,项目部生活及办公用房与民工宿舍全部采取自行搭建,采用彩钢结构活动房,共设置项目部办公区、生活区、民工住房及生活区三个主要区域,建筑面积满足最高峰施工人员需求,设置职工活动室、蓝球场、羽毛球场等职工娱乐设施。努力做好文明标化工地的创建工作。同时在现场搭建材料堆放仓库与值班室。02.2.6混凝土拌和站考虑到在市区土地使用的局限性,本工程所有混凝土全部采用购买商品砼。02.2.7材料供应(1)砂石料本合同工程所需黄砂、碎石在附近建材市场购买解决。(2)土方填筑料本合同工程所需填筑石渣料采取购买附近矿山开采的统渣解决。(3)石料本合同工程所需石料在附近建材市场或矿山购买解决。(4)其它材料本合同工程所需C80PHC预制管桩、土工布、松木桩、松木板、排水管按规格要求在附近建材市场购买解决或专业生产厂家供应。02.2.8停车场、检修车间受施工场地限制,不设专门停车场、检修车间,车辆停放采取自行视条件停放或去专门修理厂检修。02.2.9施工临时设施用地汇总表详见附表五02.3平面布置图详见附表四111
第03章主体工程施工总体部署03.1工程施工总部署我公司对参加本工程的投标工作给予高度重视,为编制本工程的投标文件,成立专门的投标机构,仔细研究了招标文件,踏勘了工程现场,针对本工程的特点,充分分析了工程的施工质量、安全、成本核算和施工工期,提出了本工程的施工总体部署和目标。03.1.1管理机构及施工队伍本工程一旦由我公司中标即成立“永嘉县瓯北镇罗浦礁大河(张堡东路-罗浦路)河道治理工程—江北街至龙桥路南岸标段项目经理部”,实行项目法施工和项目管理,选派强有力的项目管理班子,调遣具有丰富堤防施工经验的施工队伍进场,配备先进的、充足的施工机械进场,充实工程技术人员,组成一个精干、技术含量高、装备精良的施工项目部承担本工程的施工。03.1.2专业施工队项目经理部组建八个专业施工队,各施工队主要分工如下:(1)基础处理队:1、承担本工程土方开挖、土工布铺设等。2、承担基础加固的预制管桩的施工及边坡防护的松木桩、竹编板施工。3、承担原路面砼凿除施工。(2)机电队:1、承担施工临时用水、用电安装;2、承担施工临时水电运行、维护;3、其他临星工作施工。(3)填筑队:1、承担护岸石渣料回填、垫层材料施工;(4)工程一队1、承担护岸浆砌块石挡墙施工;2、承担浆砌条石施工;111
3、承担施工临时房建造。(5)工程二队承担各结构混凝土浇筑施工;(6)运输队1、承担料场石料装车;2、承担挡墙内侧填筑回填料的汽车运输。(7)栏杆安装承担栏杆安装施工;(8)施工导流及临时围堰施工班组承担沿线各施工段基础开挖过程中的临时导流设施及临时围堰工程施工;03.1.3施工协调管理正确处理好业主、设计、监理单位的关系。积极与设计单位联系,了解设计图纸及工程要求,根据设计意图确定我们的施工实施方案。在施工全过程中,严格按照业主和监理工程师批准的施工组织设计进行管理,在现场管理工作中,维护监理工程师的权威性。由项目经理主持施工协调会,实行周例会制。03.1.4施工组织机构设置111
现场施工组织机构图111
03.2施工部署03.2.1施工区段的划分一、施工区段划分的原则(1)根据现场已有的施工条件,特别是进场施工便道到各施工段的道路布置;(2)根据料场的料源平衡使用进行划分;(3)根据自然地面的高程合理地划分水上作业;(4)充分考虑各区段的工序衔接和施工的均衡性。03.2.2总体施工方案1、本工程通由于交通条件便利,场内、场外施工道路均为原104国道。如果我公司有幸能承担本工程施工,立即组织成立项目部及安排工人住宿等先决条件,同时组织施工人员设备进场,开始现场场地清理、平整工作,确保主体工程的顺利开工。与此同时加紧建立施工测量控制网。2、工程开工后,先行组织导流围堰施工。03.2.3主要管理人员主要施工管理人员表序号职务数量(人)职称1项目经理1工程师2项目总工1高级工程师3质检办主任1工程师4安全健康环境办主任1工程师5设备物资办主任1工程师6财务办主任1会计师03.2.4劳动力计划具体劳动力安排见下表:111
拟投入本标段的劳动力计划表单位:人工种按工程施工阶段投入劳动力情况2014.112014.122015.012015.022015.032015.042015.052015.062015.072015.082015.092015.102015.11挖掘机驾驶员2244444444221推土机驾驶员0001111111100柴油打桩机工0666666000000静压桩机操作工12121212121212000000自卸车驾驶员5510101515151515101055砌筑工0101015151515151515555电工3333333333111水泵工1155555555211测量工3333333333333试验工1111111111111机修工1111111111111砼浇筑工05152030303030303015105栏杆安装工0000000000555起重工0222222222222拆除工0333300000000普工20303050505050505050501010合计48789911913012712712712712298464003.2.5机械设备投入计划详见附表一03.2.6投入本标段的试验和检测仪器详见附表二03.3施工导流部署03.2.1施工导流方式1、本工程由于地处城区且且又属于主河道故不能轻易全部截流,在基础开挖时111
宜采取分段开挖施工分段导流,且整个基础施工必须2015年汛期前全部完成。分段基础开挖过程,边开挖边在靠河道中心线侧打设成排松木桩,松木桩间距控制在竹编板长度的一半距离,将竹编板靠近开挖基础侧与松木桩用铁丝铁制马钉钉扣或绑扎牢固,竹编板需压入土体一定深度,确保牢靠。将整个开挖段封闭相连。由于基础开挖及施工时间段安排在非汛期,根据现场实际察看其河道水流较小,因此在竹编板固定过程中也可贴一层防水土工布,可适当的增加边坡防护竹编板的防渗水功能,适当减轻开挖基础施工过程中的抽排水难度。同时为了降低基础开挖施工过程中基础渗水的危害,也可在开工初期,采用机械先在河道中心处先暂时疏理出一条小的排水沟,将河道内的流水水位降低通过临时排水沟进行导流,为基础施工创造干水施工条件。板边坡防护及临时导流施工图如下:图3-12、临时施工围堰当在施工过程中碰到无法采用开挖施工导引渠或水位较高时不适宜利边坡防护松木桩竹编板进行挡水施工的,可采取在施工开挖临水侧搭建平行堤轴线临时施工围堰,围堰结构采取插打双排松木桩,中间采用编织土袋充填,松木桩上部采用拉筋固定拉牢,围堰顶高程按5年一遇防洪标准设定,以此围成封闭施工场地,具体围堰结构形式如下图示:111
图3-2第04章施工进度计划04.1概述04.1.1编制依据1.根据《永嘉县瓯北镇罗浦礁大河(张堡东路-罗浦路)河道治理工程—江北街至龙桥路南岸标段》施工招标文件所规定的工期及各主要施工节点的工期要求;2.根据招标文件说明及补充说明资料;3.根据招标文件所制定的技术规范要求;4.根据我公司对施工现场踏勘、考察所进行的分析和研究;5.根据本工程投标文件中,施工组织设计所制定的施工程序及方法;6.依据我公司技术积累及相关工程的施工经验。04.1.2编制原则1.各单项工程施工进度指标立足于国内平均先进水平,采用配套的先进施工机械设备;2.111
力求缩短工程建设周期,对控制工程总工期或受台风影响的工程和关键项目应重点研究,采取有效的技术和安全措施;3.各项目施工程序前后兼顾、衔接合理、干扰少、施工均衡。尤其是在各作业段的堤基处理、基础浇筑、堤身挡墙及堤顶结构施工等,在工期时段的安排上均应考虑合理的分层分段,满足各道工序的流水作业、以提高机械设备的利用率。同时还应考虑各作业面之间的合理衔接及固结时间等,以确保堤坝施工质量及安全;4.合理安排土石方开挖和填筑工期,尽量提高开挖料的直接利用率,减少填筑料的二次周转。04.1.3施工进度编制说明1.本工程施工准备期约为15天,期间完成必要的风、水、电及通讯系统安装,项目部办公及生活用房及民工宿舍的租赁、装修以及现场仓库和值班室等临时设施的布置和建设任务,施工测量控制网的建立,场内临时便道修建。2.本工程施工战线相对较长,工程量较大等施工特点,因此合理划分施工作业面(段)是确保本工程有序、连续施工的前提条件。04.2施工总进度计划1.本工程分为施工准备工程、建筑工程和工程扫尾。2.本工程计划开工完工日期:2014年11月10日~2015年11月4日。3.主要工程施工进度安排见附表三施工进度总计划表。04.3工程主要节点控制工期本工程主要节点工期安排:1、施工准备期:2014年11月10日~2014年11月25日;2、挡墙基础土方开挖及边坡防护:2014年11月26日~2015年2015年5月15日;3、C80预制管桩工程:2014年12月1日~2015年5月20日;4、片石垫层及C15素砼垫层:2014年12月20日~2015年6月25日;5、C25砼底板:2014年12月22日~2015年7月5日;6、堤身浆砌块石挡墙及条石砌筑:2015年1月15日~2015年8月25日;7、开山统渣回填:2015年2月15日~2015年9月25日;8、C25砼压顶:2015年2月25日~2015年10月1日;111
9、栏杆制作与安装:2015年7月1日~2015年10月15日;10、河道疏浚土方开挖:2015年2月10日~2015年9月15日;11、本工程扫尾工作:2015年10月16日~2015年11月4日;04.4工期保证措施根据招标文件,我单位经过仔细的分析,对本标段的施工进度计划进行了安排,为保证工程工期目标,认真考虑了各个阶段不同施工特点,找出施工不同阶段的关键工序和对工程进度有重要影响的工序,仔细研究各工序之间的逻辑关系,加强工序之间的穿插作业和协调,确保总工期目标的实现。本公司在十几年的施工中,在河道堤防工程方面积累了丰富的施工经验,拟采取以下保证措施:4.4.1施工进度计划的组织保证措施项目经理部组成机构对施工进度计划实施全权负责,项目部选调有相应资格、业务能力强的管理人员和技术骨干,全面负责本工程的施工组织领导工作。根据本工程的特点先调我公司施工经验丰富、施工设备齐全、工作作风硬、领导干部素质高的专业队伍进行施工,由项目部统一组织、调度、管理,上下一致共同努力,严格按进度计划进行组织施工、控制、管理,以确保关键线路的实施和进度计划目标的实现。建立目标经济责任制,将工期目标落实到各具体部门、具体人员,做到层层控制,部门把关。坚持组织并召开每周例会制度,总结上周计划实施情况,合理安排并及时调整下周生产计划,并及时把调整计划上报监理工程师及本部各职能部门,保证月计划按期完成,确保总工期目标的实现。工程施工中实行网络控制,由项目经理组织,每天如开现场进度会,总结生产和安排施工进度,及时绘制施工进度图,对比计划完成情况,及时发现问题,确保各工期控制点的实现。4.4.2施工进度计划的质量管理保证措施111
我公司将推行全面质量管理方法,贯彻执行ISO9000:2000《质量管理体系》和招标文件有关规定,建立完善质量管理体制,严格履行合同规定的质量检验职责。对于本工程,我们将依据《质量管理体系要求》及总公司质量管理体系,建立本工程有效的质量管理体系,严格按国际质量标准,进行施工、运行、管理,结合本工程特点编制适合本工程的施工进度计划,并按计划中的过程、程序和项目进行管理,层层落实,真正做到全员、全方位、全过程的有效控制,保证本工程施工质量优良,杜绝返工、误工现象,确保工程工期的实现。4.4.3施工进度计划的技术保证措施根据以往施工中存在的问题,积极开展群众性的技术革新活动,人人动脑筋,尊重科学,不断地总结提高,在保证质量前提下,加快工程施工进度。建立以项目总工为核心的技术科、质检科、施工科、测量组、试验室及各专业施工队等三级技术管理体系,负责工程施工技术的计划安排、组织、管理、监督,并对工程施工中的主要部位、工序的技术问题、技术方案进行编制,对重大技术问题由项目总工组织召开专家会进行研讨确定。由技术人员编制详细的施工组织设计、总进度计划,经公司总工批准后报监理工程师批准,并按监理工程师批准的施工组织设计和总进度计划编制阶段性控制进度计划(如月、旬计划等),严格执行技术交底工作,各项工作开工前组织学习技术文件、规范,熟悉设计图纸及其它设计文件,作好技术交底,还要认真对现场进行检测、校核,确保施工中用到的基础性的东西(如控制点、配比单等)准确无误。4.4.4施工进度计划的设备及物资保证措施本工程施工中投入足够的设备以加快施工速度,同时组织好设备现场调运、维修保养等工作,做到机械设备小修不离现场,大修组织后方力量突击修理完成,使设备在最短的时间内恢复正常工作。111
组织好施工中所需各种物资的供给工作,做到所需材料货源畅通、质量可靠、提前计划、供应及时,并按计划提前储存备用,做好材料、设备的调配,定期在现场召开协调会以确保计划的顺利实施。经理部统一安排材料的采购、运输、保管,领导和协调材料供应。填筑土料、砂石骨料、水泥、钢筋、周转材料都需预先取样检验测试和配料试验,合格材料要预先签定协议落实到位,要有计划地组织材料物质到场,确保不因材料物资问题而贻误工程进度。4.4.5施工进度计划的环境保证措施一是组织安排好现场施工环境,如交通、水电、营地建设及其它临时设施的建设,保证工程施工有一个良好的内部施工环境;二是协调好地方政府和人民群众的关系,取得当地政府和人民群众的支持,使工程施工有一个安定的外部施工环境;三是加强对职工的教育,使职工做到遵纪守法、文明施工,尊重当地少数民族的风俗习惯和民族信仰,全体职工团结一致,齐心协力搞好工程施工。4.4.6施工进度计划的奖罚保证措施建立良好的工期奖罚制度,对按工期或超前完成任务的班组进行奖励,对未能按时完成任务的班组予以经济处罚,并敦促其完成相关任务,充分调动人员的极积性,发挥人的主观能动性。4.4.7从资金落实上保证在工程施工前期,本承包人将投入一定数量的自有流动资金,确保前期工作顺利展开。施工中对业主支付的进度款,实行专款专用。业主支付给承包人的工程进度款项是材料周转和工程实施的重要保证,是广大职工生产斗志的有力保证,必须做到专款专用,不得挪作他用。04.5施工总进度计划图详见附表三111
第05章施工测量控制05.1执行规范及技术要求本工程主要施工项目为永嘉县瓯北镇罗浦礁大河(张堡东路-罗浦路)河道治理工程—江北街至龙桥路南岸标段,含河道开挖及护岸工程其中河道开挖长度为1352.6m,护岸总长度为1187.5m。施工测量将从施工控制网布设、施工测量放样、施工期观测、人员仪器设备配置等方面精心安排,合理组织实施。执行规范及技术要求主要有:1.《水电水利工程施工测量规范》(DL/T5173—2003)2.《国家三、四等水准测量规范》(GB12898—91)3.《国家三角测量和精密导线测量规范》4.设计、监理部门的其它技术要求05.2施工测量四等平面控制网设计为边角网,测边、测角仪器必须匹配。本施工控制网布设为三维网,按Ⅲ等平面、高程测设。布点以满足本工程放样为要求,全网整体平差。平面控制网:平面控制网设计为边角网,测边、测角仪器匹配。控制点图上设计选点,经实地踏勘后确定。拟定控制网点及作用如下:根据河道堤防工程施工测量特点,确保挡墙轴线始终保持一致,关键控制网点以轴线点为核心。控制点拟定在挡墙轴线左、右两端各选一点,控制点将通过精密放样强制位于轴线上。控制点将位于开挖区外,主要作为挡墙施工放样、前期原始地形测量、加密控制基准等。控制网点布设为具有强制归心装置的混凝土观测墩,观测墩采用桩基形式,防止变形。控制点设立保护装置,防止误撞破坏。控制点发现位移迹象,查明原因进行复测。一般在大开挖结束后全网复测一次。111
选取挡墙轴线附近的勘测点或高级点作为平面控制网的起算点。选取的起算点须经校核,确认无误后使用。高程控制网根据提供水准基准情况,拟组成水准、三角高程混合网。将水准网点与平面控制点联测,将平面控制网布设成三维网,用Ⅲ等三角高程替代三等水准。施工控制网测设严格按规范执行。控制网采用计算机全网整体严密平差。施工控制网技术设计报经监理工程师批准后执行。控制测量成果报经监理工程师批准后使用。05.2.2施工放样测量放样贯穿整个施工过程,施工放样所采用测量点均以首级控制网点为基础,原则上直接采用首级控制点进行放样。施工放样一般分二步:首先全站仪设站首级控制点,在需放样的工作面旁做测站点,测站点经内业设计计算,然后放样立模点。施工放样数据通过计算机编程计算。所有放样资料应有二人以上独立计算复核。工程施工开始须对所涉及施工区域地形资料进行测绘,提供用于设计、结算、竣工等用途的地形图、断面图。采用自动化成图技术绘制地形图、断面图。整个原始地形测量在监理工程师监督下进行或共同测量。05.3竣工测量竣工测量资料从工程开工时积累,包括控制测量资料、原始断面图、原始地形图、重要部位放样资料、围堤竣工形体的纵、横断面图、设计监理要求的其它竣工测量项目资料等。05.4施工过程测量质量措施计划(1)严格执行规范、本标所涉测量精度要求。(2)测量人员均持《测绘工作证》上岗;测量仪器均经计量部门检定合格,并定期送检。(3)111
对监理人提供的测量起等点的数据和资料,会同监理人校测其精度,确保所提供的资料准确无误。(4)分阶段上报质量措施计划。施工过程中测量措施计划内容包括:平面、高程控制点点位布置图;放样数据计算及点位精度估算;放样程序、技术措施及技术要求;数据记录及资料整理制度;测量人员、仪器设备配置情况;仪器设备计量检定证书;质量控制及验收措施等。上报措施均报监理工程师批准同意后方能实施。05.5人员、设备配置为保证工程施工的顺利进行,选用精干、经验丰富的专职测量人员。配备先进的测量仪器设备。人员组织:测量人员共4名。其中:工程师1名,专职测工3名。主要测绘仪器配置表序号仪器名称仪器型号规格单位数量1电子全站仪TCR702AXR2″2+2PPm台12水准仪DS3型3mm/Km台第06章本工程重点、难点分析及对策06.1、本工程重点、难点分析1、土方开挖石渣回填部分工作量大,施工过程土石料转运及外运工程量较大。因此,措施费用高,如何从最经济的角度组织施工,是本工程的关系所在。同时如何保证施工机械按计划进场和正常运行、高效发挥是施工安排的工作重点;2、预制管桩、基础底板及浆砌块石挡墙施工是本标段施工重点;3、施工线路长,施工工作面多的特点,如何合理安排和协调整个工程的有序均衡施工,是确保本工程按期保质完工的关键;06.2、主要控制措施(对策)1、针对土方开挖、石渣111
回填量大的特点,我司计划投入足够的机械设备,保证土方挖运及回填工程施工顺利完成。2、针对本工程施工占线长,我公司组织在现场施工中分区分段进行施工。合理安排施工工序。3、人工配备综合机械施工队进行施工,全力抓住晴天施工日,避开大雨天及汛期,抢住工期,开设两班制施工,分区分段在短时间内完成全部开挖施工。4、如何保证在最短的时间内实现本工程的施工目标且保证工期有所提前将是本工程的施工难点。科学管理、备足劳力、精心安排,交叉施工,严密地组织是实现本工程工期的另一途径,使整个施工路径通畅,配备足够人力(包括足够的人力班组及材料准备人员),全力以赴确保进度目标的实现。5、针对受梅汛期及台汛期影响,我公司制定了相应的防台度汛安全措施,确保本工程台汛期施工的安全。详见第八章内容。第07章主体工程施工方案07.1土方开挖及外运本工程土方开挖方量为54069m3,根据现场地形条件,土方开挖时采用反铲挖掘机开挖配5T自卸汽车运输,弃渣场运至业主指定地点(三江弃渣点,平均运距约为8km)。07.1.1开挖工艺流程07.1.1.1开挖工艺流程施工测量放样→场地清理→临时排水系统→反铲分层开挖→自卸汽车出碴→人工修整→验收。07.1.1.2施工测量进场后根据监理单位提供的工区范围内导线点及水准点的基本数据建立工程测量控制网,以保证施工放样、定位的准确性;每开挖一个单元前,进行边线及高程放样。(2)施工清理111
对测量出的清理范围,用人工或机械清除该范围内的全部有碍物,范围外的清理按监理单位要求进行。(3)土方开挖场地清理完成后,采用1.0m3反铲配5t自卸汽车开挖,运输土方至三江弃碴场。07.1.2开挖阶段及顺序主体工程的临时开挖边坡,应按施工图纸所示或监理的指示进行开挖。土方开控应从上至下分层分段依次进行。严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水。岸坡易风化崩解的土层开挖后不能及时回填的,应保留保护层。使用机械开挖土方时,实际施工的边坡坡度适当留有修坡余量,再用人工修整,满足图纸要求的坡度和平整度,部分边坡不稳定区域采用插打松木桩加固边坡。在每项开挖工程开始前,尽可能结合永久性排水设施的布量,规划好开挖区域内外的临时性排水措施。在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,采取有效果的疏导和保护措施。为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成。冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行。土方开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施工和采取应急抢救措施,并通知监理,必要时,按监理的指示设置观测点,及时观测边坡变化情况,并做好记录。07.1.3土方开挖前的质量检查和验收土方开挖前,应会同监理进行以下各项的质量检查和验收。(1)用于开挖工程工程量计量的原始地形测量剖面的复核检查。(2)按施工图纸所示的工程建筑物开挖尺寸进行开挖剖面测量放样成果的检查,开挖剖面放样成果,应经监理复核签认后,作为工程量计量的依据。(3)按施工图纸所示进行开挖区周围排水和防渗保护设施的质量检查和验收。07.1.4土方开挖过程中的质量检查在土方开挖过程中,应定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡的坡度和平整度,并将测量资料提交监理。111
07.1.5土方明挖工程完成后的质量检查和验收土方开挖完成后,应会同监理人进行以下各款的质量检查和验收。按施工图纸要求检查基础开挖面的平面尺寸,标高和建基面平整度:取样检测基础土的物理力学性质指标:本款规定的基础面检查清理与砌体填筑前的基础清理作业是检验目的的性质不同的两次作业未经监理人同意,承包人不得将两次作业合并为一次完成。07.1.6永久边坡的检查和验收永久边坡的坡度和平整度的复测检查;边坡永久性排水沟道的坡度和尺寸的复测检查。07.2桩基工程桩基工程包括C80预制管桩工程,工程量分别为19745m。07.2.1C80预制管桩工程1.测量放样:根据设计提供的测量控制点进行测量放样,定出桩位并编点,并布好施工测量控制桩。根据建设单位提供的桩位施工图,按照施工顺序将桩逐一编号,根据桩号所对应的轴线,按尺寸要求测放桩放,并设置样桩,以供桩机就位后定位。2、压桩机械本工程采用静压预应力方桩径,桩截面径为φ400桩长暂定11米,拟采用ZYC-250液压静力压桩,图中桩承台用ZJ表示,方桩的单桩极限承载力标准值为450KN,压入强风化层不少于1米。1)ZYC-250液压静力压桩机技术参数:主压桩缸单独工作:压桩力230TF,最大压桩速度:2.8M/MIN主副压桩缸同时工作:压桩力500.8TF,最小压桩速度:0.8M/MIN2)行走能力:每次行程:纵向3.6M,横向0.6M。每次回转角度:80111
行走速度:前进4.1M/MIN,后退7.2M/MIN3)升降行程1.1M4)适应桩型:方桩:0.25X0.25、0.3X0.3、0.5X0.5M2管桩:Ф300、Ф400、Ф500、MM节桩长度:3M≤L≤12M5)液压系统:额定压力28MPA额定流量230L/MIN起重机部分额定压力20MPA额定流量115L/MIN6)电气系统:功率2X30+37=97KW额定电压380V50HZ额定电流2X57+70=184A7)重量:总重506T最大部件48.5T8)外形尺寸:工作长X工作宽X运输重=12MX8.4MX2.94M9)边桩距离:4.2M如备置压边桩装置,边桩距离1.8M10)按地比压:长船13TF/M2,短船17F/M211)起重机最大变幅力矩60FT.M最大起重量12TF最大起升速度11M/MIN最大回转速度3RPM3、压桩方法1)场内运输道路铺设要平整,管桩堆放合理,周围做好排水系统,保证场地畅通和无积水。2)施工工艺.测量放线定桩位→桩机就位→喂桩至桩机前→安装桩尖→机起吊桩,对桩位→调整桩及桩架的垂直度→施压→复核垂直度继续施压→接桩→测量贯入度→桩机移位。111
3)施工流水作业组织压桩的流水,是合理组织压桩的重要前提,它不但是能否顺利施工、确定压桩,而且与桩的堆放,场地布置等有很大关系。我们在决定该工程的压桩流水时考虑了桩的供应条件,起吊条件,桩架移动无妨碍吊机回旋空间,压桩挤土对周围的影响等因素。打桩顺序我们采用“扩散打法”。根据选用机械的特点,进行单机施工范围的划分,分片包干。整个压桩过程中桩机采用直线行走路线进行施工,使施工质量及施工进度达到最佳状态。4、质量控制1)、配桩和送桩的方法。然后根据地质资料的桩长对每个桩进行配桩,同时在每个桩的施工前,对第一条桩适当地配长些,以便掌握该地方的地质情况。其它的桩可以根据该桩的入土深度或加或减,使能合理地使用材料,节约方桩。2)、工程施打完毕后,按设计要求及施工规范进行垂直荷载实验。3)、压桩标准:额定压力28AMPa。在施工前,先详细的研究地质资料,选择有代表性的三个桩位,进行试桩,第一条连续压到设计极限单桩承压力,第二、第三条只压到设计值的60%左右,(每入土1M读取压力值),停机30∽60分钟后复压,记录复压值(吨位)。等待7∽15天后进行静压试验,由建设、设计、勘察、监理单位人员参加,合格后设计部门即可制定本工程的终压条件。4)、桩位偏差:桩中心位移容许偏差0.5%。5、保证措施1)质量保证措施施压时,锤与桩帽、桩帽与桩之间应有弹性衬垫(如纸皮、麻袋等)缓冲桩头的压力使之不易损坏。桩帽、桩身及送桩器应保持在同一直线上。压桩前应用吊锤观测控制桩身的垂直度,而在压桩过程中也应随时观测,若发现倾斜,应立即调整,保证桩身入土时的垂直度偏差不超过0.5%,成桩后偏差不超过0.5%。111
当下一节桩压到地面25mm左右时,根据配桩方案进行接桩时,应先将桩管吊起对位,控制好垂直度。电焊接桩时,要由两人对称施焊,电流要适中,焊条要有出厂合格证,施焊时焊缝必须密实,不该有施工缺陷(如咬边、夹渣、焊瘤等)。做好施工日志,隐蔽验收记录、原始记录和现场签证等工程技术资料。桩机的保养和维修要由专人负责,以便使工程能顺利进行。2)安全保证措施工人上岗前必需进行安全教育,并要求持证上岗。进入现场必须戴安全帽,并系紧带子。设备安装验收后才能使用,并悬挂安全标志,进入现场的作业人员必须遵守“十不准”规定。上班前必须在桩机各部件及钢丝绳、转动部分加润滑油,各制动部分要灵敏,试机正常后方能施工。桩机行动时,指挥员应注意地面及空中的情况,要保证桩架的稳定、平衡、垂直移动,保证安全。重物要有专职指挥,起吊时重物及扦把下严禁站人。机电设备维修时必须见切断电源,停电后方能进行。严禁酒后操作。所有用电设备必须安装漏电保护装置,保证一机一闸一漏电开关,漏电开关采用两级以上设置,实行三相五线制。电箱和机具采用黄绿双色线进行接零保护,电箱能防雨,门锁齐全,出线电缆化,一律架空,不拖地。施工现场严禁无关人员进入,现场设立警告牌。3)安全用电组织措施建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。111
建立技术交底制度。向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,载明交底日期。建立安全检测制度。从临时用电工程竣工开始,定期对临时用电工程进行检测,主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并作好检测记录。建立电气维修制度。加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、内容、技术措施、处理结果、维修人员、验收人员等。建立工程拆除制度。建筑工程竣工后,临时用电工程的拆除应有统一的组织和指挥,并须规定拆除时间、人员、程序、方法、注意事项和防护措施等。建立安全检查和评估制度。施工管理部门和企业要按照JGJ59-88《建筑安全检查评分标准》定期对现场用电安全情况进行检查评估。建立安全用电责任制,对临时用电工程各部位的操作、监护、维修分片、分块、分机、落实到人,并辅以必要的奖惩。建立安全教育和培训制度。定期对专业电工和各类用电人员进行用电安全教育和培训,经过考核合格者持证上岗。禁止无证或随意串岗。强化安全用电领导体制,改善用电技术队伍素质。07.3砌石工程砌石工程主要包括:浆砌块石挡墙6455m3,M7.5浆砌条石面层1078m3,,。07.3.1浆砌块石挡墙工程工艺流程为:石料加工修凿→M7.5砂浆入仓→石料入仓→M7.5砂浆再入仓→石料再入仓→养护(1)第一皮采用座浆砌筑,灰缝厚度控制在5mm内,砌筑时块石应放置平稳。(2)浆砌用块石应新鲜、坚硬,防护墙面石要求基本上有两个平整面,冲洗干净,保持湿润。先铺砂浆,后摆砌块石,再插入砂浆振实。要求分层浆砌,先砌面石,再砌腹石。浆砌时,缝距一般4-5cm,腹石要求大面朝下,块石之间形成上大下小缝隙,以利砂浆灌入及振捣密实。111
(3)浆砌块石砌筑要求达到“平整、稳定、密实、错缝。”“平整”:同一层面块石大致相平,相邻块石高差小于30mm,墙背大致平整。沉陷缝缝面平整,缝中夹沥青杉板,二段砌石不得互相咬搭。“稳定”:石块安砌稳定。“密实”:水平缝、竖缝灌浆砌饱满密实,块石面与砂浆粘结不小于90%。铺浆均匀,石块间严禁直接接触。“错缝”:同一砌层内的相邻石块和上下层的石块错缝砌筑,避免通缝。(4)养护:在完成墙体砌筑后,在12-18小时之后及时进行洒水养护,经常保持外露面的湿润、养护时间不少于14天。07.3.2浆砌条石面层工程工艺流程:石料加工修凿→M7.5砂浆坐浆→摆放→M7.5砂浆再坐浆→石料再摆放→养护浆砌条石采用人工铺筑法砌筑,砂浆稠度为30~50mm,在浆体转角处和交接处应同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并应砌成斜槎。浆砌条石应做到:(1)条石基础砌体的第一皮应采用丁砌层座浆砌筑。(2)条石砌体的灰缝厚度不大于30mm。(3)砌筑条石砌体时,条石应放置平稳,砂浆铺设厚度应略高于规定的灰缝厚度6~8mm。(4)条石砌体应上下错缝搭砌,若同皮内全部采用顺砌,则每砌两皮后,应砌一皮丁砌层;若在同皮内采用丁顺组砌,则丁砌石应交错设置,其中距应不大于2m。(5)条石砌体应采用同皮内丁相间的砌筑形式,中间部分要求与外边砌体错缝搭接长度不小于200mm。(6)砌筑挡墙应按图纸要求收坡或收台,并设置排水孔。(7)石料强度为MU30,水泥砂浆强度为M7.5,挡墙外露面采用1:2水泥砂浆勾平缝,缝宽3cm,勾缝须待填土基本稳定后再行施工。(8)111
砌体勾缝后12~18h内及时养护,采用洒水后覆盖塑料薄膜的方法,养护时间不少于14 d。(9)砌体施工缝间隔时间较长时,待砂浆达到2.5MPa后方可继续砌筑,砌筑前凿除水泥砂浆乳皮,清除杂物,冲洗干净。继续砌筑时,先铺一层水泥砂浆,再分层砌筑。07.460KN/m有纺土工布铺设07.4.1、本工程引用的技术标准及规程规范:(1)《土工合成材料应用技术规范》GB50290-98(2)《土工合成材料试验规程》SL/T235-1999(3)《水利水电工程土工合成材料应用技术规范》SL/T225-98(4)《土工试验方法标准》GB/T501223-199907.4.2、基础处理技术要求1.有纺土工布每批产品都必须有出厂合格证及有资质试验单位抽样测试合格证,不得采用不合格、未经测试的产品。2.土工布要求横向铺设,铺设要求平整、无折邹,土工布搭接宽度宜在50cm以上。3.无纺土工布铺设后不得破损,如有破损应加固,土工布严禁在日光下长时间暴晒。07.4.3土工布铺设顺序与方法施工工艺流程如下:111
土工布检测土工布拼接基础清理定位铺设土工布土石混合料回填施工操作要点:用拖拉机将已拼接好的土工布运至施工现场。将卷好的土工布人工扛至所要铺设的起始边线定位。松开土工布所卷的起始边,然后用“丁字竹片”将土工布起始边固定在基础面上,间距3m用块石临时镇压,以保证土工布铺设后不起褶皱。土工布一边展开,一边将土工布卷往前滚动,在土工布的横边用“丁字竹片”固定在地面上。铺设应平顺,松紧适度,并应与地面密贴。铺设过程如有损坏处,应及时修补或更换。人工铺设土工布严禁穿硬底鞋。铺设完成后应尽快覆盖回填料,避免土工布长时间受阳光照射发生老化现象。07.4.4土工布铺设技术要求1.土工布的缝制与搭接:土工布采用强度大于150N的尼龙线缝制,双面缝制,缝制面强度应大于土工布强度的60%,缝制搭接宽度为10cm;水下土工布的搭接宽度大于100cm,陆上搭接宽度大于50cm。2.土工布的铺设面上应清除一切树根、杂草和尖石,人工铺设人员不应穿硬底鞋,铺设过程如有损坏,应修补或更换。3.土工布铺设应保持平顺,松、紧适度;对地基条件差、变形较大的基面,应预留一定的富裕量;111
4.土工布铺设方向与堤轴线垂直,垂直堤轴线方向不允许搭接。5.土工布铺设后应及时施工表面石渣垫层和矿渣回填,填筑土方时应由坡脚向坡顶方向顺序施工,当回填的覆盖层厚度大于50cm,才允许采用轻型机械行驶,不得使用重型机械作业。6.应对每批次进场土工布进行其物理性能、水力学性能、力学性能和耐久性进行抽样检验,合格以后方可使用。07.5回填工程回填工程包括:矿山统渣料回填夯实17949m3,片石垫层804m3。根据招标资料初步分析,本标段的石渣(统渣、片石)垫层均考虑采用5t自卸汽车运输至填筑现场,采用挖机配合人工整平的施工方法。一、片垫层回填1、施工顺序施工准备测量放样片石抛投测量铺垫断面验收片石装运补铺位置抛铺不满足填筑施工要点:(1).机械选型:为确保工期进度,结合设备情况,选择了5t自卸式汽车。(2).垫层料来源:根据招标文件,石渣从当地建材市场购买,再采用5t自卸汽车运至指定地点进行填筑。2、技术要求111
(1)石渣料要求新鲜,饱和抗压强度大于40Mpa,含泥量小于5%,最大直径小于15cm。(2)石渣铺设最小厚度应不小于设计尺寸要求,表面平整度±2cm,不得有漏铺,以免影响基础排水固结效果。(3)平整度不符合设计要求。二、矿渣回填矿渣料源采用购自附近料场的新鲜石料,采用装载机装料,由自卸汽车运至需要回填的施工部位,根椐监理人的指示对回填部位进行施工。有特殊要求的部位,可根椐施工实际情况对其按照石渣填筑施工的要求进行填筑施工,或按监理人的指示进行施工。1、施工要求(1)填筑料中不允许夹杂草、木等有害物质。(2)矿渣回填采用同类料,当采用不同的透水性的土石料填筑时,将透水性大的土层置于透水性小的土层下面,应避免将各种填料任意混杂使用。(3)填筑料在装卸时应特别注意避免分离,不允许从高坡向下卸料,靠近边坡的部位应以较细的石料铺筑,严防架空现象。(4)采用自卸汽车运输,应保持车厢、轮胎的清洁,防止残留在车厢轮胎上的泥土带入清洁的填筑料料源及填筑区。(5)施工过程中应保证观测设备的埋设安装和测量工作的正常进行,并保护观测设备和测量标志的完好。(6)各层填筑前,应对各种填筑部位的设计尺寸和外边坡测量放样,确保其断面尺寸符合要求。2、质量检查与验收(1)由质量责任工程师负责质量管理、控制、检查验收等工程质量工作。(2)填筑前对基础及填料的物理力学性质抽样检验。(3)现场生产性试验选定的施工碾压参数及其各项检查均符合设计要求。(4)碾压达到要求的密实度。(5)施工期对填筑面的各项施工工艺和参数进行检查,使其均符合要求。111
(6)对每一层填筑面,应按规定进行工程隐蔽部位的验收。(7)对填筑材料的质量检查和检验应同时进行,不合格的填筑料严禁进入施工区。(8)填筑工程全部完工后,及时向项目监理申请完工验收,并提交完工验收资料,包括:1)填筑工程竣工图。2)填筑工程基础地质编录资料。3)填筑的试验检验和现场生产性试验成果。4)填筑体的材料填筑质量报告。5)施工期的观测成果。6)质量事故处理报告。7)工程隐蔽部位的检查验收报告。8)项目监理要求提供的其它资料。3、施工安全(1)坚持“安全第一,预防为主”的原则,建立建全安全保证体系,制订相应的安全管理办法和规章制度。(2)配备专职安全员,随时检查施工安全情况。(3)坚持每周一次的安全教育与学习。(4)在施工区和施工道路上设置足够的安全标志和安全信号。(5)所有参加施工人员必须接受岗前教育,否则不准上岗,特种作业人员必须持上岗证。07.6砼工程本标段砼工程包括:C25砼底板、C15砼垫层、C25砼压顶、C2挑台梁板、C25钢筋砼梁,工程量为:2899m3。07.6.1、施工准备工作1、砼拌制方式本工程所有砼均采用外购商品砼。111
2、模板工程用于砼浇筑的模板优先选用特制的定型模板及钢木组合模板。模板的设计、制作和安装必须使砼得以正常浇筑和捣实,使其形成准确的形状和尺寸,模板拆除后的砼面应光洁和美观。模板及其支撑必须有足够的强度,能承受砼浇筑和捣固的侧压力和振动力,并应牢靠的维护原样。模板的安装位置必须准确、牢固、不变形、不位移。模板表面应光滑平整,接缝严密、不漏浆,以保证砼的外观质量。模板在拆除后必须清理、涂油,变形的模板须校正后才可使用。模板制作安装的允许偏差不得大于技术规范的要求,模板拆除必须按技术规范要求,在砼养护达到规定的强度后进行。3、砼运输及入仓方法1)砼运输由厂家采用搅拌运输车直接运到浇筑现场。砼运输过程中应尽量避免砼的二次搬运,砼运输过程中应保持其均质性。如在运到浇筑地点有离析现象时,必须在浇筑前二次搅拌。4、砼的振捣砼采用插入式及平板式振捣器振捣密实。砼振捣应均匀、密实,并注意以下各点要求:(1)、根据构件的具体情况,振捣前应详细交待操作要点,组织专人分段负责。(2)、砼入模后应作平仓方可进行振捣,每层砼未振实前,不得加添新砼。(3)、为了防止砼中的石子被钢筋卡住使砼不再下落造成下部空洞,必须选用插钎检查捣实后,再加强振捣。(4)、边角部位应加强人工插捣和机械振捣。(5)、振捣器振捣时,其间距一般为40cm,振至砼不再继续下沉表面不再冒气泡止。(6)、插入式振捣器应快插慢拨,拨出时不可太快、太猛,以免留下孔迹和空洞。5、砼的养护111
(1)、砼在浇筑完毕后的12小时内,应加以覆盖和洒水,当气温低于0.5℃时,应覆盖保温,不得向砼洒水,可先覆盖一层塑料膜,再加盖保温层;炎热天气砼表面宜先覆盖草袋,并加强洒水养护。养护用水不能使用海水,必须使用满足规范要求的淡水。(2)、砼的养护时间根据水泥品种、气候确定,一般不应小于14天。(3)、砼试块的制作砼试块制作按规范要求进行,试块制作后在养护池进行养护,并及时送试验室进行强度试压。07.6.2、砼工程冬季和夏季、雨季施工措施1、冬季施工措施低温季节施工时,必须有专门的施工组织设计和可靠的措施,以保证砼满足设计规定的强度、抗冻、抗裂等各项指标的要求。(1)原材料的加热、输送、储存和砼的拌和、运输、浇筑设备及设施,均应根据气候条件,采取适宜的保温措施;(2)掺入一定量的早强剂,提高砼的早期强度,延长砼搅拌时间;(3)砼浇筑尽量安排在白天气温较高的时段进行;(4)避开0℃以下天气浇筑砼,砼浇筑结束后及时用塑料薄膜、草袋等覆盖保温,并延长拆模时间。(5)砼掺加防冻剂;(6)在浇筑过程中,注意控制并及时调整砼的温度,尽量减少波动,保持浇筑温度均匀。2、夏季施工措施如遇高温时浇筑砼应采取以下措施:(1)砂石料仓在结构上采用仓底出料的办法,尽量提高堆料高度,在料仓上搭设凉棚,防止骨料遭太阳曝晒,气温较高时,料仓喷雾代水降温。111
(2)严格控制仓面砼的浇筑工艺,高温季节,在阳光照射下,砼浇筑仓内温升很快,往往使砼初凝时间达不到预定时间,因此在砼浇筑时,用彩条编织布搭设临时遮阳凉棚,遮住阳光直射面,严格控制砼浇筑温度,同时减少每次的浇筑层厚及方量。3、雨季施工措施(1)砂石料仓要求排水通畅,运输工具有防雨措施,仓面上搭设遮雨棚。(2)及时了解天气预报,合理安排施工,中雨以上的雨天不得新开砼浇筑仓面。(3)小雨浇筑砼时应适当减少砼拌和用水时和出机口的砼坍落度,加强仓内排水和防止周围雨水流入仓内,做好新浇筑砼面尤其是接头部位的保护工作。(4)在浇筑过程中,遇大雨、暴雨,应立即停止进料,已入仓砼应振捣密实后遮盖,雨后先排除仓内积水,对受雨水冲刷的部位应立即进行处理,如砼还能重塑,应加铺接缝砼后继续浇筑,否则按规范规定的施工缝处理方法进行处理。07.6.3、砼施工质量保证措施及安全技术措施1、质量保证措施(1)思想上牢固树立精品工程意识,在全体施工人员中树立外观质量与内在质量同样重要的观念,使搞好观感质量成为每个施工人员的自觉行为,技术人员在编制方案、制定措施时即认真考虑、精心策划,操作人员在施工时精心施工,从而达到砼工程质量内实外美。(2)从原材料上把关,严格控制砂石骨料及水泥等原材料的质量,按规范要求进行检验。(3)砼配料要求按设计配合比进行,控制称量的误差;浇筑时控制砼入仓时的均匀性,控制砼下料高度,一般不得超过2米,超过要求采用经溜筒下料。(4)指定专职施工人员专门从事砼浇筑层次和顺序的安排,严格控制铺筑层的厚度和仓内平仓及振捣的质量。(5)在保证质量前提下,努力提高浇筑速度,动员职工和民工,一切为前方着想,要求交接班的时间尽量缩短,必要时,砼掺加缓凝剂。(7)现场派专人值班。浇筑期间,木工、钢筋工、架子工均应现场值班,随时控制各工序施工质量。111
(8)根据砼的工程内容,落实质量责任制到班组长、施工员、试验室人员、专职质量检查人员,具体分工落实,发生质量事故,落实到人。(9)建立严格的质量管理奖惩制度,做到奖罚分明。07.6.4、安全技术措施1、做好上岗前安全教育,严格按安全操作规程施工,消除一切事故隐患。2、禁止非施工人员进入现场,进入现场施工人员必须戴安全帽。3、所有的施工辅助设施均须经安全检查后方可投入使用,雨天应有防滑措施,临空处设置围栏。4、安装触电保护器,确保用电安全。5、严禁高空坠物伤人。6、禁止带电移动机械设备,带电安装。7、建立安全管理奖惩制度,做到奖惩分明。07.7边坡防护工程本项工程包括:松木桩打设,工程量为:2375根;竹编板安装,工程量为:950m2。07.7.1松木桩施工根据本工程的地形地质条件,为了加强挡墙基础开挖边坡地基承载力与稳定性,对开挖边坡采用松木桩加固方法处理。考虑到现场施工情况及插打速度与质量效果,采用PC-200型挖机进行打设,松木桩在进场前,严格控制松木桩质量,包括桩径、桩长、直度,所有进场松木桩必须符合要求方准投入使用。在打桩前,先进行测量定位,用明显标记将桩位按设计位置进行标示,松木桩打设过程中由挖掘机、人工相互配合,人工安排3名,吊装一名,插打过程中2人扶桩对准定位标记后由现场指挥人员下令挖掘机进行下按至一定深度,然后由抓斗背面进行锤击,直至打直至设计深度或无法再打入深度。在锤击过程中,挖掘机驾驶员需及时控制打入垂直度,确保垂直度偏差不超过0.5%,锤击过程中如发现桩头劈裂或断裂影响质量的需拔出换桩重新插打。松木桩插打完毕后,对于松木桩施工后往上冒的表面一层淤泥需进行清表处理,直至设计高程。07.7.2竹编板施工111
竹编板采用市场购买的方式,用5T卸汽车运输至施工现场,人工搬运至边坡加固处整齐堆放,施工时用多少搬运多少。当基开挖段达到一定距离后,先按一定距离打设松木桩,松木桩打设间距按竹编板的长度一半距离控制,松木桩打设完成后由人工将竹编板靠上松木桩并和开挖基底紧密接触,采用铁丝或专用的连接件将竹编板上、中、下部位和松木桩绑扎或固定为一体,竹编板块与块直间也需紧密绑扎连接,绑扎完成后采用人工或小型机械将底脚覆土固定。竹编板完成高出基础面高度为0.8m。以此来保护基础开挖后施工场地的稳定性,同时也可兼顾部分挡水功能只需增加一层防水土工膜。07.8质量控制07.8.1石料的选取砌石工程所选用的石料均采用质地新鲜、坚硬完整、强度高、耐风化,具有良好抗水性的岩浆岩块石,石灰岩、泥灰岩、粘土岩以及已风化的块石均不使用。07.8.2砂浆质量控制水泥砂浆由水泥、砂、水按一定比例配制而成,水泥、砂、细石料的质量均符合施工详图的强度等级与和易性的要求,并具有良好保水性能。砂浆必须拌和均匀,每次拌和料在其凝结之前使用完毕,其配合比须经过试验确定,并征得监理工程师的同意。必须严格按配料单进行配料,称量的偏差:水泥、水及外加剂不得超过2%,但不应采取增加水泥用量的方法。砂的配料误差小于3%,细石料的配料误差小于3%。砂浆采用机械拌和,自投料完算起,拌和时间不得小于2min。拌和时,掺用适量的膨胀水泥或外掺膨胀剂,有助于提高水泥砂浆的抗裂能力,但必须经过试验满足要求以后,方可使用。07.8.3砌石施工过程中的质量控制砌石采用铺浆法砌筑,水泥砂浆的沉入度宜为4~6cm,当气候变化时,再相应调整。砌筑前,石料洒适量水使其湿润,使其表面充分吸收。砌筑时,石块分层卧砌,上下错缝,内外搭砌。砌体外露面在砌筑12~18h之内进行养护,经常保持外露面的湿润。养护时间不少于14111
天。砂浆砌石砌筑时,先铺砂浆后砌筑,砌筑时,严格施工,保证其在同一层面上大致砌平,石块安置必须自身稳定,大面朝下,适当摇动或敲击,使其平稳。施工时座浆及竖缝砂浆填塞饱满密实。铺浆均匀,竖缝填塞砂浆后插捣至表面泛浆为止,且严格控制石块的直接接触。相邻石块错缝砌筑,上下相邻砌筑的石块,也错缝搭接,避免竖向通缝。必要时,每隔一定距离,立置丁石。真正做到砌筑的平整、稳定、密实。粗料石砌筑时,同一层砌体内外搭接,错缝砌筑,迎水面全部采用丁石错缝砌筑,背水面条石体采用一丁一顺,或一丁二顺。砌体应做内外搭砌,上下错缝,拉结石、丁砌石交错设置,分布均匀,毛石分皮卧砌,无填心砌法,放置平稳,灰缝一致,符合施工规范规定。块石砌筑修理边角,保证平、竖缝符合下表要求。类别砌缝(cm)砂浆砌体块石平缝2~2.5竖缝2~4当最低气温在0~5°C时,砌石作应注意表面保护,当最低气温在0°C以下或最高气温超过30°C时,应停止砌筑。无防雨棚的仓面,遇大雨应立即停止施工,妥善保护表面,雨后应先排除积水,并及时处理受雨水冲刷部位。雨天施工不使用过湿的石块,以免砂浆流淌,影响砌体质量,并做好表面保护。夏季施工应加强砌体的养护,外露表面必须保持湿润,加草袋等物遮盖避免日晒。砌石表面勾缝的砂浆采用细砂、高标号水泥、较小的水灰比。清缝在料石砌筑24h以后进行,缝宽大于砌缝宽度,缝深大于缝宽二倍。勾缝前将槽缝冲洗干净,并保持缝面湿润。勾缝的砂浆单独拌制,拌制好的砂浆向缝内分几次填充并用力压实,直到与坝面齐平,然后抹光,勾缝表面保持21d湿润。勾缝速度快,保证砂浆初凝后砌体不得扰动,且勾缝表面保持块石合的自然接缝,力求砌体表面美观、溅染砂浆清除干净。砌石结构尺寸和位置的允许偏差:轴线位移不得超过50mm,基础和顶面标高不得超过20mm,墙面坡度不得超过0.5%H,2m长度上表面平整度不得超过30mm。07.8.4砌石外观质量控制措施1.石料必须新鲜、完整、无风化剥落和裂纹,砌体表层的石料,砌筑表面必平整,否则应对石料进行修整。2.砌体表面平整度严格控制在施工规范允许误差之内。111
3.对砌筑施工人员进行交底,提高质量意识。07.8.5混凝土质量控制措施1.所有的砂石料、水泥、水、外加剂等材料都必须符合规范要求,并按规范规定进行取样试验,合格后方可进场使用。2.所有混凝土级配均须进行混凝土配合比试验,以确定合理的混凝土级配,保证混凝土指标满足设计和施工要求。3.混凝土浇筑中应按规定进行混凝土的抽样试验,抽样为每浇筑100m3混凝土取样一组,每组三块,每台班不少于一组。4.防止混凝土浇筑过程中出现漏浆现象,浇筑前必须做好模板的接缝处理。5.为防止混凝土料出现离析现象,混凝土料在静置30分钟后必须进行重新拌和,已出现初凝现象的混凝土料不得用于混凝土浇筑。6.禁止采用纯水泥浆进行混凝土面的找平和修补,抹面施工应当及时进行,不得在混凝土面上洒干水泥进行提浆。7.必须尽量避免在雨天进行混凝土浇筑;在浇筑过程中如出现下雨,应及时进行覆盖,已防止混凝土表面被雨水冲淋。夏季混凝土浇筑应避开中午高温时段,尽可能安排在夜间进行。8.冬季施工中,当气温低于0℃时,混凝土料就按规定掺入防冻剂。07.8.6雨季及台风季节施工(1)配备一定数量(雨布、塑料薄膜等)的遮雨材料,雨量过大应暂停室外施工。特别是砼浇捣,如一定要浇捣,则须搭设防雨棚。并及时遮盖砼面层,雨过后应及时做好面层的处理工作。(2)工作场地四周设置排水沟并要及时疏通,并备好不少于4只的抽水机。雨期、汛期加强抽水,确保施工正常进行,以防积水。工作场地、运输道路、脚手应采取适当的防滑措施确保安全。(3)砼浇捣前应了解2-3d的天气预报,尽量避开大雨,而且根据结构情况的可能,适当考虑几道施工缝的留设位置,以备浇筑过程中突遇大雨造成的停工。(4)雨天时如必须进行钢筋焊接时,应搭设防雨棚后方能进行。111
(5)机电设备应采取防潮、防雨、防淹措施,安装接地安全装置,机动电闸箱的漏电保护装置要可靠,机械设备应有防雨棚,其电源线践要绝缘良好,要有完善的保护接零。(6)已安装的金属材料管道要进行检查是否锈蚀,并作好防腐措施。对怕雨淋的材料要采取防雨措施,可放入棚内或屋内,要垫高。(7)安排落实专用防台、防汛物资,放在专用仓库内备用,不得挪作他用。防台、防汛期间,每天安排不少于2人轮流值班,发现险情及时上报,并组织力量及时抢救。(8)在台风来临之前应对脚手、井架等加强安全检查,确保附墙与缆纲绳安全牢固,必要时要加缆风绳临时固定。清除施工面内可能被大风吹落的物件。台风来临时应停止一切工作。07.8.7夏季施工(1)合理调整施工作业时间,尽可能避免中午施工。(2)夏季温度高,水分蒸发快,为保证水泥水化充分及防止干缩裂缝,在砼浇筑后8小时内覆盖并浇水养护,时间大于等于7天。(3)调整缓凝剂用量,来推迟砼的初凝时间(视当时气温而定)。在施工时,砼泵管用草包绑扎,并派人不断浇水降温,对于原材料宜进行降温处理,降低泵送速度,可减少磨擦力及压力损失。(4)砌筑用的砖要充分浇水润湿,砂浆随拌随用,夏季由于温度高,应提高砂浆的保水性、和易性,对砌完的墙体,待其砂浆初凝后应在墙上浇水养护。(5)雷雨天要防止雷电袭击,在施工现场的大型机械设备应采取适当的防雷装置,接地线、接地体必须双面焊(长度大于等于6d),电阻不超过10Ω。(6)做好防暑降温工作,合理安排休息时间,尽量减少中午高温工作时间。07.8.8施工进度保证措施1.及时测量放样、合理安排流水作业,各道工序交叉施工,相互衔接,充分利用劳力、机具设备。2.111
加强与砂石料、块石、水泥等材料供应商及施工队的联系,提前上报材料需用计划,保证不误工期。3.及时收听天气预报,抢晴天、抢雨隙,抓住有利时机,环环相扣,步步为营。雨季施工应适当调整计划,并挖好排水沟,保证工作排水畅通,雨后及时开工。4.根据施工总进度计划要求,配足施工力量,安排多个工作面同时组织流水作业施工。第08章施工期防台度汛安全措施本工程计划施工工期为360日历天,须跨跃1次汛期施工,本工程施工区域是受热带风暴影响几率较高的地区,因此如何落实防汛、防台措施,控制施工过程中被热带风暴或台风破坏的风险,减少度汛损失而又保证工期,是本工程施工的关键。针对本工程的具体特点和台汛期工程施工的进展情况,制定相应的防台度汛安全措施,确保本工程台汛期施工的安全。08.1施工规划根据施工总进度计划安排,本工程的施工期要经历2014年~2015年的梅汛期施工,其中7月15日至10月15日为台汛期,对本工程的危害最大。需根据当年6月底以前工程施工面貌和7~10月台汛期间需进行施工的工程项目,编制出相应的度汛防台措施,并报主管部门审批,然后根据批文作好相应施工安排。08.2防台标准本工程等别为Ⅳ等,主要建筑物级别为4级,防洪标准为20年一遇。08.3防台度汛安全措施08.3.1防台度汛总原则1.思想上要重视,项目部成立防台度汛领导小组,项目经理任组长,项目副经理、总工任副组长,下设防台度汛办公室,办公室由施工队长、技术质量人员、施工现场调度人员组成,机构规属现场调度室统一管理,在每年汛期前根据年度施工进度安排及汛前的工程施工面貌,编制防台度汛预案及应急措施。在台风汛期,要密切注意气象预报、水位、风级的情况,安排专人主动与当地气象部门联系,收集台汛信息,台风来临期间安排人员24小时值班,时刻观察汛情动向。2.111
工程进场后及时与当地防台度汛部门取得联系,收集当地的历年台风资料,联系工程施工期间台汛期的所有施工机械设备的安全避风港,并保持与当地政府部门在防台抗台行动中步调一致,统一指挥。3.本工程施工期间的所有施工临时设施的设计均严格按照国家沿海强台风地区的规范要求设计,建筑物布置的朝向尽可能避免与台风风向正面冲击。施工现场尽可能避免搭设简易工棚,若有也必须在台汛前拆除掉,主要的临时设施在台汛来临前进行翻修加固处理,供电线路架设牢固。4.每年的台汛期来临前,必须对现场的主要施工机械设备完成保养与检修,确保施工机械设备的完好率,保证台汛期间设备能够随时投入使用,并备足抢险工器具、备用电机等,随时应对各种意外情况。5.施工抢险坚持以人为本原则,把人身安全放在首位,加强生活区的安全防护措施,施工现场保留精干力量,施工辅助闲杂人员提前撤离到安全地区。08.3.2施工安全度汛防护措施根据施工总进度计划安排,针对在7~10月份主要在建项目的施工特点及整个工程所处的施工面貌,制订以下年度防台安全措施。(1)台汛期来临前备用料场内提前备足袋装石渣料,准备随时调用。(2)当气象预报有风暴袭击工程区域时,应停止辅布作业,加紧对已铺设布块的压置固定,加快垫层石渣的跟进施工,或紧急用已预备的大量袋装石渣包进行抛投以防风浪冲损。(3)堤防施工区域内设置好明显的警示标志,防止无关人员误入施工区。(4)在台汛期前,合理安排工序,确保在台汛期来临前全部完成基础底板以下部位的施工。(5)台汛期来临前,备用料场内备足大块石料,并准备一定数量的人工预制块体,随时准备应急使用。(6)台风来临前,现场所有施工机械设备、物资等尽量撤离到临设基地或安全地带,施工现场拉闸断电,以免发生事故。尽量将因台风造成的损失减少到最低限度。(7)111
每次台风过后,对堤坝必须作全面的检查,对台风所造成的损坏及时采用大块石料修复。(8)台风来临前,现场所有施工机械设备、物资等尽量撤离到临设基地或安全地带,施工现场掉闸断电,以免发生事故。尽量将因台风造成的损失减少到最低限度。第09章冬雨季施工措施09.1冬季施工技术措施根据当地年气温资料,室外日平均气温连续5天稳定低于5℃或最底气温低于-3℃时,就作为进入冬季施工。冬季施工时,场地、道路、脚手架、通道及时清除冰雪,挑板应钉防滑条各种接地支撑应牢固稳定,并应检查,以防土体冻融交替时发生变形、松动、下沉。09.1.1土石方机械保养在低温季节,为防止土石方开挖机械设备发动机冻坏。应使用防冻机油。09.1.2混凝土工程1、混凝土工程的应采取保温措施,不得在受冻的基面上进行直接施工。2、应严格控制混凝土的水灰比及入仓温度,入模温度不得低于5℃,混凝土出料后至入模前运输过程应采取保温措施。分层浇筑混凝土时,已浇筑的混凝土温度在被上一层混凝土覆盖前,不得低于2℃,浇筑完毕后混凝土结构采用蓄热法进行养护,混凝土表面加盖塑料薄膜,其上及模板外侧加盖草袋,其厚度根据实际气温和测温情况决定。在养护期间,至少每6小时测温一次。模板和保温层应在混凝土冷却到50C后方可拆除。当混凝土与外界温差大于20℃时,拆模后的混凝土表面应采取使其缓慢冷却的临时覆盖措施。09.1.3钢筋加工冬季钢筋在室外焊接时,应有防雪挡风措施,焊后的接头,严禁立即碰到冰雪。09.2雨季施工技术措施1、雨季前,应对施工场地原有的排水系统进行检查,疏竣或加固,必要时应增加排水设施、保证水流畅通。111
2、应储备足够的备用抽水机设备、草包、木桩、支撑材料等防洪抢险物资。3、加强汛期值班制度,同应有专人值班防险。4、雨季施工的工作面不宜过大,应当适当缩短,以加快施工周期。已准备好的工作面应及时进行下道工序。如已受雨水浸泡,则应人工清除污水,雨水过大应停止施工。5、填方施工中,取土、运土、铺填、压实等各道工序应边续进行,雨前应及时压光已填土层或表面压光并做成一定坡势,以利排除雨水。各种接地支撑应经常检查,以防雨水浸泡土体发生下沉,变形等现象。6、土方工程应避免雨天施工。如施工中遇到暴雨等情况,应采取临时措施。对于施工完毕不久的污工表面应覆盖彩条布等防雨材料,避免雨水冲刷污工表面。第10章工程质量保证措施10.1工程质量目标10.1.1本工程质量目标:确保本工程质量等级达到合格。10.1.2建立健全工程质量保证体系,有效地进行施工现场的质量控制,做好施工前的技术准备工作,明确施工时应遵循的技术规范和技术标准。10.1.3为达到工程质量合格等级标准,施工执行ISO9001质量标准。严格工艺,精心操作,逐项检查,确保质量。特别做好工程材料、设备以及工程的所有部位及其施工工艺全过程的质量检查,做好日常记录,编制质量报表定期报送监理工程师。10.2质量管理体系和保证措施10.2.1质量管理领导小组建立项目部质量管理领导小组,由项目部经理任组长,总工程师和副经理任副组长,成员有质检、技术、综合办、质量管理工程师等职能部门负责人和相关专业人员组成。其职责是:(1)策划本工程的质量管理,针对本工程的施工阶段的重要性,讨论、决策本工程的重大质量关键问题;(2)制定本工程的质量管理办法,以及检查、奖罚措施;(3)研究、解决本工程中可能遇到的新技术、新工艺的使用;111
(4)研究、决策工程施工中可能出现的问题。附:项目部质量管理机构图质量管理小组组长:项目经理副组长:总工程师质检办公室业主、监理各相关办公室达标及质量管理质量检查施工队质检试验室各施工队各施工班组接受指示汇报交流统筹兼顾内部沟通10.2.2主要领导人员的质量职责(1)项目部经理a)本工程质量第一负责人。全面负责本工程的质量管理工作,对本工程的施工质量负终身责任;b)建立质量管理机构,组织制订各类人员的《质量责任制》,制定奖罚措施,完善质量管理机制;c)111
组织施工中所需资源的配置和管理,正确处理进度、质量、安全、环境和效益之间的关系,使工程质量始终处于受控状态;d)定期召开质量领导小组和质量工作会议,针对施工中存在或出现的问题,及时采取纠正和预防措施,确保工程质量受控;e)贯彻执行公司的质量方针和目标,确保工程质量目标的实现。(2)项目部副经理a)协助经理负责质量管理工作,建立和完善质量管理机制;b)对进场建筑材料质量和施工过程质量控制,负主要领导责任;c)参与质量方针和质量目标的管理,对分管范围内施工的本工程的质量目标负全责。(3)总工程师a)全面负责本工程的技术、质量、测量和计量工作,对工程的技术管理和技术保障负直接责任;b)组织落实本工程经批准的质量计划,主管本工程的技术、质量、测和计量部门的质量管理工作;c)组织编制并审查本工程的施工方案、作业指导书,并组织实施。对施工过程中出现或需要的新技术、新工艺、新材料和新设备,定期召开技术研讨会,攻克技术难关;d)负责技术文件的控制管理,组织内部质量检查和验收工作,以及竣工资料的整理、汇编和移交工作;10.2.3相关管理部门的主要质量职责(1)职责规定各相关科室负责人即为本科室质量管理第一负责人。根据项目部制订的《质量责任制》,将与本部门相关的质量职责进行分解,使各科室人员,对于相应科室涉及到的质量管理工作负全责。同时建立人员替代制度。(2)物资材料供应111
这是确保质量的第一关,对进场原材料确保符合质量要求和满足施工进度的需要负直接责任。按规范要求和相关规定对进场原材料进行验证、检验和试验,并按规定的程序进行搬运、标识、贮存和保管。同时做好进场原材料的质保书、产品说明书等相关资料的收集、整理和保管工作。对钢筋和模板的加工质量负责。(3)质量检查(试验)部门这是控制施工质量的关键部门。负责质量管理体系的日常管理工作。按规定进行检验、测量和试验,确保不合格的工序在纠正前不能进行下一工序的施工。参与进场材料的检验和试验。对经手出具的检验、测量、试验报告结果和数据负直接责任。赋予本部门一票否决权。在质量管理工作中,推行“三检制”并予以实施。附:“三检制”检查流程图不符合要求返工后再检施工班组下一工序互检项目技术负责检查记录质检部门检查签认业主或监理进行下一工序隐蔽工程验收质量评定(4)工程管理部门对本部门设计和编制的图纸、技术措施(作业指导书)等技术文件的符合性(符合规范要求、符合实际施工条件)及其质量负直接责任。进行图纸会审、作业指导书编制和技术交底,包括技术、质量、安全等措施与要求的交底。建立测量控制系统,对经手出具的测量报告结果和数据负直接责任。附:测量质量管理程序图111
测量施工基线、控制网水准点引测网复测验收验收记录(5)技术办公室本部门是质量控制的重要部门。对施工过程中的施工质量负直接责任。在施工的过程控制中,严格按照相关的《作业指导书》进行控制。进行现场技术交底。并对施工过程中的质量进程检查,若发现偏离状态,立即按《作业指导书》的要求进行纠正。(6)施工作业队各施工作业队队长为质量第一负责人,对其相应的工作内容的施工过程,负全部质量责任。施工队设立一名兼职质量检查员,负责本队的施工质量检查。施工队按照相应规范和作业指导书的要求,对施工过程进行控制。并对其施工的质量负直接责任。施工作业队将其工作目标和工作内容划分到作业班组,并对班组进行有效的控制。(7)施工班组班组长为本班组质量管理第一负责人,对所施工的工程质量负全责。班组设立一名兼职的质量检查员,负责本班组施工工程的质量检查工作。(8)操作者施工操作者应掌握和清楚的知道自己的工作内容,对自己施工的工作质量负责,并接受质量奖罚。10.2.4质量管理体系的实施111
1、教育和培训在进场三个月内,对全体管理干部和职工进行ISO9001:2000版标准的学习和培训,针对本工程的特点建立和实施质量管量体系。2、检查和管理由质量代表负责、质量管理工程师组织,进行日常的质量保证体系的检查、运行和管理工作。3、质量自我检查每月一次,由质量代表组织,质量管理工程师(专职)和本工程内审员(兼职)参加内部质量自我检查。4、内部质量审核公司质检部每半年安排对本工程的进行质量管理体系内部审核,以提高本工程的质量体系运行能力和运行水平。5、质量管理体系监督审核由省质量体系审核中心安排对本工程进行监督审核,以验证本工程执行质量体系的适宜性、有效性和充分性。6、改进和提高通过自我检查、内部质量审核和监督审核,不断发现问题。针对发现的问题,进行原因分析,举一反三,制定纠正和预防措施,并限期验证,进行改进。促进质量管理体系的逐步完善、持续改进和不断提高。10.2.5质量管理保证措施1、由公司施工科学研究所在本工地设置的试验室负责全工地原材料、土工织物、填筑料、砂石骨料、混凝土级配、混凝土试块等试验检测工作。2、坚持不懈地、扎实持久地推行全面质量管理,设立T.Q.C小组,并开展正常活动,坚持对职工的质量教育,强化职工质量意识,提高职工的质量责任心。并根据施工情况,按工序、分阶段有针对性地组织职工学习施工规范、操作规程和有关设计技术要求。3111
、严格工序质量控制,严格执行工程质量三检制,层层把关。实行班组自检,施工队复检,质检办和监理工程师终检,并按照招标文件中规定的有关规范要求填写评定内容,做到质量不达标准,不提交验收。每道工序均应签发合格证,上道工序未经验收合格不得进行下道工序施工。隐蔽工程均须按规定进行分部工程验收,并填写验收记录。4、坚持“四个环节检查”不放松:开工前检查、原材料检查、施工过程中检查、验收前检查。5、工程质量的优劣,原材料、成品料的质量是关键。为确保整个工程达到优良,在保证材料合格率方面采取如下措施:(1)坚决按招标文件等技术规范要求中规定的参数执行。(2)工程中使用的各种材料均应有出厂合格证和质量保证书,不合格的材料坚决不使用。(3)材料进入工地仓库前由工地试验室进行有关的试验,合格者方可入库。入库材料按各种不同的材料、规格、品种分区分片堆放,确保不受潮、不锈蚀、不变质,否则退回或不使用。出厂合格证及试验合格证等均由质安科资料员保管。(4)工程材料,出库前按规定进行有关的质量鉴定,合格后才可使用。6、认真做好原始记录工作,做到资料齐全、准确、整洁,工程完成后由质安科整理与竣工资料一起移交给甲方。质量事故应及时报告监理工程师,不合格工程(段)坚决返工,不留隐患。7、在整个施工过程中,接受监理工程师对工程一切部位施工、质量的监督和检查,包括查阅施工原始记录,复核测量成果及现场取样。并向监理工程师提供工程所用材料性质、技术指标、质量自检月报,主动配合发包单位和质检部门的督促和指导。8、公司将抽调曾参加过类似本工程施工过的、有实践经验的、责任心强的技术管理骨干投入本工程。9、实行质量指标与班组、个人经济责任制挂钩,制定严格的奖惩制度,行使质量否决权,不断提高全体职工的责任感。10.3质量技术保证措施111
10.3.1质量检验计划及程序根据本工程的单位、分部、单元工程的划分,制订详细的《质量检验计划》。按此计划对工程各施工工序进行检验和验收。在《质量检验计划》中,设有检验点、见证点和停止点。质量记录表格使用工程局《记录表式一览表》中的表格。三检表、验收单、混凝土级配单、混凝土浇筑通知单等,按行业、顾客、政府部门提供的记录表式,必要时可以自行设置并经批准后使用。质量记录按相应的要求进行填报。检验程序是:检验点由操作者和班组进行检查和填写,上报质检部。见证点和停止点由质检部根据班组和施工质检员的记录,由质检部验收,并由工程监理进行签证。隐蔽地质工程验收,由地质工程师签证。阶段性验收由相应的验收小组(委员会)进行。工程项目的质量检验,均执行公司产品的监视和测量控制程序。10.3.2作业指导书根据本工程的施工图、相关标准和规程、规范的施工技术要求和特点,结合公司类似项目的施工经验,由技术部门组织,根据工程繁简程度、工程量情况、操作者的熟练程度等要求,制订本工程所需要的若干份作业指导书,主要内容包括:工程概况,编制依据,职责,施工进度计划,施工准备及施工方案,施工资源,质量、安全、文明施工保证措施,引用文件或标准,施工记录及竣工资料,记录。在本工程中,针对下列各项工程,制定具体化的作业指导书,每项工程的作业指导书份数,视现场施工情况和需要决定。主要的作业指导书有:施工测量控制作业指导书;预制管桩施工作业指导书;松木桩打设施工作业指导书;土方开挖及河道疏浚作业指导书;土工布铺设作业指导书;块石砌筑作业指导书;钢筋制作施工作业指导书;抗台度汛施工作业指导书;冬雨季施工作业指导书;矿渣填筑作业指导书;10.3.3关键施工过程本工程的关键过程有:护岸基础土方开挖、河道疏浚土方开挖、预制管桩施工、垫层施工、砼底板浇筑、浆砌块石挡培、矿渣回填111
等。对以上关键工程的控制重点是:除建立详细的作业指导书外,设立监控措施:对整个工程施工按计划、实施、验证和改进(PDCA模式),对工程质量特性进行监控。10.3.4质量技术保证措施1.严格实行技术交底制度,按设计图纸与施工规范要求,按本工程投标文件、技术和设计规范及质量标准要求制定实施措施。2.编制工程的质量管理实施细则,包括分项工程、分部工程及单位工程的划分、评定、审核、质量检验方法、验收规定及具体质量控制、保证措施。3.编制创优质工程规划及措施,制定本工程质量管理制度。4.采用先进的施工技术和施工设备,严格工艺作风,确保高质量、高速度的完成本工程。5.堤轴线放样采用全站仪,确保测量放样质量。6.灌注桩工程、松木桩工程、土工布铺设、垫层及砼底板浇筑等工程施工隐蔽前应按设计及规范要求认真检验,并及时组织分部工程验收。7.由项目部测量人员借鉴本公司施工的水利水电工程测量控制经验在堤内建立一个施工平面控制网来满足和保证工程施工中各个阶段、各种测量放样、沉降观测设施埋设、竣工测量等要求。8.严格按照规范要求,对轴线位置放样后,经验收合格才能铺设土工布。各分部工程项目轴线以全站仪和激光经纬仪进行控制放样,并必须经常复核检查,随时提供断面情况,以便及时校正。9.为防止系统停电或高峰停电等情况,备足自发电设备,确保施工质量和工程连续进行。10.为确保施工填筑质量,与观测单位做好联系,控制填筑加荷速率。12.3.5人员培训对参与关键工程施工的人员,针对本工程的特点,进行上岗前的再培训,使参与施工的人员能够清楚地了解和掌握本工程的施工特点和施工方法,具备相应的能力,掌握提高质量水平的控制要点。10.4材料和设备的采购和检验111
10.4.1材料和设备的采购、验收和保管1、材料和设备的采购物资部门根据工程所需物资对最终产品质量的影响的重要程度,划分成重要物资和常规物资。并组织对物资供方进行评价、选择。评价内容为:经营资质(生产许可证等)、生产资质或供货业绩、质量保证能力及相关业绩等,以保证供方提供的产品能符合规定的要求。按合同进度及施工过程进度计划制定采购计划,按本合同要求报送工程师审批后实施采购。并随月进度报告提交以后3个月的材料采购计划,材料采购在合格供方中采购,签订采购合同,明确物资品名、型号规格、数量、质量要求、到货时间。设备部门应根据施工进度的安排以及技术规范规定的技术要求,提出工程设备的采购清单,按工程师批准的采购清单进行比价和选择,办理订货,满足施工要求和施工进度要求。2、材料和设备的验收质检部门对物资供方提供的物资产品进行监视和测量,包括型号、数量、规格、外观质量、产品合格证、质保书、产品说明书等。质检部门应对本合同工程材料的合格性负责,对每一批材料包括水泥、钢筋、钢材、混凝土外别剂、混凝土骨料和其他使用的材料都必需进行抽样检验和试验,只有检验、试验合格的材料才能验收入库,做好验收记录(包括但不限于材料的品名、规格、数量、包装以及封记的完整性等)。并将试验结果提交给工程师。保证所购物资符合技术规范的标准和等级要求,满足生产需求。采购设备的验收,由设备部门组织相关人员进行,填写设备验收表,并对设备的使用效果进行跟踪。对业主提供的材料,由物资部与质检部共同对产品进行验证,有要求时通知业主参加。经检验合格后,使用指定的贮存场地和库房,作好标识,分类存放,妥善保管,负责火工产品的分解、分包或改装,做好库存实物台帐工作。对业主提供的设备,由设备部门负责验收,若发现损坏或数量不足时,及时向工程师书面报告。111
3、材料和设备的保管对采购和业主提供的财产(包括材料、设备等)在搬运、贮存、使用、直至交付过程中,采取适当有效的防护措施。在贮存过程中每月检查物资的贮存状况,按要求进行维护、确保其不损坏、不变质。若发现损坏或变质的材料应立即从贮存地点撤离,并按照许可的方式销毁。10.4.2建立现场实验室为了确保本工程的施工质量,做好各单位工程的混凝土施工质量控制,在工地要建立能适应工程施工需要的土建试验室,并具体制定相应的技术管理和质量控制制度,按照《混凝土施工规范》、《混凝土质量控制标准》、有关的建筑材料试验规范、规程与评定标准以及本工程技术规范等有关规定,对现场材料和混凝土施工进行质量检验和质量控制,使混凝土拌和物质量满足设计和施工要求,使该工程混凝土施工质量达到“技术规范”规定的质量评定指标要求。10.4.3试验室质量管理措施试验室要建立相应的质量保证体系和岗位责任制。试验人员要牢固树立“百年大计,质量第一”思想,努力提高技术业务素质,认真把好混凝土和填筑质量关。要具体制定《混凝土原材料质控检验项目及抽样频率要求》、《混凝土质量控制标准》及《现场试验室人员岗位责任制及奖罚规定》等规章制度,切实做好混凝土质控工作。要加强技术培训和考核,坚持试验人员持证上岗制度。要加强试验设备管理,认真做好计量器具的检定和校验工作,确保计量的准确性。要严格试验室管理和正确使用试验仪器设备,使其性能和精度满足有关试验的现行标准要求。试验和检验中,应严格按照有关操作规程进行作业,确保试验工作安全可靠,试验成果准确有效。10.5质量检验人员参与本工程的质量检验人员,均具备:在类似工程中从事质量检验工作5年以上,熟悉本工程质量检验所需的规程、规范和《强制性条文》。有强烈的责任心和事业心的专业质量检验人员。10.6信息管理与竣工资料111
建立专职的资料室,负责工程图纸、技术资料、来往函件等信息的收集与管理。在总工程师的领导和组织下,编制与建设单位商定的《竣工资料目录清单》,明确各项所需信息及资料的提供人员、提供时间和提供的信息及资料质量,按业主的要求收集和提供符合要求的信息及资料。资料室有权对不符合档案要求的信息和资料退回重新整理,对逾期未能提交相应信息及资料的部门进行催交。资料室对所经手的信息及资料的完整性、准确性和时间要求负直接责任。111
第11章安全、文明施工及环保措施11.1安全健康环境目标杜绝死亡事故;杜绝重大施工机械设备损坏事故;杜绝负主要责任的重大及以上安全事故;杜绝重大火灾事故;杜绝持续严重超标排放的环境污染事故。11.2安全文明施工管理组织机构及主要职责11.2.1成立由项目部经理,项目部班子成员、各职能部门负责人和施工队负责人组成的项目部安全文明施工领导小组,对项目部安全生产的重大问题进行研究、协调、决策、处理。其主要职责如下:1.适时组织开展全工地综合性安全文明施工大检查,全面整治工地安全文明施工秩序;2.定期召开项目部安全文明生产例会,听取安全文明管理部门、施工队有关安全文明施工情况汇报,掌握工程施工安全文明施工动态,研究当前突出的重大安全文明施工问题;3.实行日常小组成员现场轮流值班制度,及时协调解决日常施工中突发的安全文明施工问题。11.2.2设立项目部安全生产、健康环保管理部门——安全健康环境办公室。负责项目日常安全生产、职业健康及环境管理工作,其主要职责如下:1.宣传、贯彻安全生产方针、政策、法律、法规,制订项目安全生产规章制度,并贯彻落实;2.深入施工场所检查安全防护设施状况,及时纠正作业人员的违章行为,并对不安全因素提出整改意见;3.编制项目部年度安全技术措施计划,并监督落实;4.做好进场人员的三级安全教育工作,协助有关部门做好职工职业健康安全技术培训工作;5.发生工伤事故时,负责工伤事故的统计报告、调查处理;6.做好日常安全管理资料的收集、整理工作,分类建档,及时上报有关安全生产资料、报表;111
7.负责对项目部所属单位的年度安全生产考核工作;8.对工程项目的危险源进行识别,并制定紧急救援预案;9.加强工地环境保护意识,做好环境保护工作。11.2.3设立项目部综合办公室,负责对项目部治安、交通、消防的日常管理工作。其主要安全生产文明施工管理职责如下:1.制订项目部交通、消防、火工材料等的管理规定,并监督实施;2.保证工地危险部位消防器材的完好、有效;3.组织工地义务消防队员开展工作;4.负责场内机动车辆的年检及危险路段的安全;5.定期组织驾驶人员进行安全学习。11.2.3设立项目部设备物资办公室,负责对机械设备及有关配件和有关物资材料的计划采购及日常管理工作。其主要安全生产、文明施工管理职责如下:1.制订项目部机械设备安全管理规定,并监督实施;2.编制机械设备的安全操作规程;3.保证机械设备安全防护装置的完好;4.负责采购职工个人劳动防护用品,并对其质量符合安全要求负责;5.负责采购现场有关安全防护用品、用具,并对其质量符合安全要求负责;6.严格遵守有关安全管理规定,对油库、氧气瓶、乙炔瓶的仓储安全负责;7.对施工各阶段所需建筑材料做好计划,并保证各类材料有计划进场,置放有序,不妨碍工地交通畅通。11.2.4设立项目工程管理、技术办公室,负责项目部日常施工协调工作,其主要安全生产、文明施工管理职责如下:1.在布置落实生产任务的同时,监督落实安全措施,正确处理好进度与安全的关系,不违章指挥;2.做好工程安全度汛措施的落实工作和防汛抗灾的组织工作;3.维护现场安全生产、文明施工秩序。11.3安全生产保证措施111
11.3.1组织保证、制度保证、措施保证健全项目部的安全生产管理网络,即:在项目部安全生产领导小组的全面领导下,以项目部安全生产管理职能部门为核心,以施工作业队安全员为依托、以施工班组兼职安全员为基础,使安全管理工作纵向到底;同时,注重党委、工会、团委全方位的监督保证作用,使安全管理工作横向到边,形成安全生产工作党、政、工、团齐抓共管的局面。安全健康环境施工办公室设专职安全员2名,各施工队设专职安全员1名,各班组设兼职安全员1名。建立以项目部《安全生产责任制》为核心的各项安全生产、文明施工规章制度,并不断完善,保证实施。对单位工程、分部工程或特殊工序认真编制有针对性的安全技术措施,并向参加施工的全体人员进行安全交底,履行交底人与被交底人的书面签字手续。项目部实行层层签订年度“安全生产责任书”制度。即:项目经理与施工队负责人;施工队负责人与班组长;班组长与个人均签订“安全生产责任书”,使安全生产责任落到实处。11.3.2落实责任、定期检查、广泛教育、严格考核做好项目部定期安全、文明生产检查工作,项目部每月组织一次全工地安全、文明生产检查,施工队每半个月进行一次安全、文明生产检查,班组实行班前安全检查。同时做好季节性、阶段性、专业性安全检查。并做好整改措施落实情况的验证记录。对所有进场人员均进行三级安全教育,提高施工人员的安全生产素质,并建立个人教育档案。不拘形式,广泛开展各项安全活动,积极参加全国“安全活动月”、公司“安全活动月”活动,努力提高施工人员的安全生产意识。项目部根据各单位“安全生产责任书”的履行情况,对所属施工队进行年度安全生产考核奖罚。及时总结安全、文明生产工作经验,对在安全、文明生产工作中作出突出贡献的人和集体及时进行表彰,营造良好的安全生产、文明施工氛围。11.3.3安全防护管理措施1.建立和全面落实以行政正职、各级领导为核心的安全第一责任人的各级安全生产责任制和安全生产领导机构,健全安全防护管理系统。建立治安保卫系统,并设治安员。111
2.严格遵守国家现行的有关安全生产和安全防护技术规程、文件,针对本工程特点,制定专用安全技术措施,编制适合本工程需要的安全防护手册,并做到人手一册。3.做好生产全过程的安全管理工作,建立各项安全生产制度,按时召开安全会议,加强安全防护教育,做到安全教育经常化、制度化,对职工进行安全防护规程的技术培训,做到参加施工人员,人人懂安规,事事守章程,处处讲安全,特殊工种持证上岗,严禁酒后开车、开船,以礼待人,确保安全行车、行船。定期进行安全大检查,对安全管理、施工现场的石方开挖、石方运输、填筑等人员和机械作业等进行检查,发现隐患及时予以清除。认真开展安全月、周活动,管理人员、工长和安全员必须参加,并详细记录,树立高度安全意识,做好安全考评工作,奖优罚劣,不合格者不得上岗。4.按照机械保养维修规定,定期检查保养维修各种有关设备,在冬季施工时,制订施工机具、水管等防冻措施,务使机械完好率“达标”,班前班后进行机械操作、汽车运输等作业安全工作检查,及时处理隐患。5.车辆在倒车和卸车地点必须有专人指挥,防止拥挤、互相碰撞;道口和转弯处要设路标,确保安全施工。6.加强材料、设备、工器具、居住点、库、棚、施工现场等处的消防、保卫和防洪防台维护管理工作,并严格遵守国家行政处罚法和治安管理条例,以保证本工程临设区及现场安全施工。7.实行安全生产重奖重罚制度,下达生产指标时,同时下达安全考核指标,安全生产与队、班组、个人经济责任挂钩,实行安全否决权。8.根据本工程水上作业多的特点,制定水上安全作业规程、船舶调运及管理制度。11.3.4安全防护技术保证措施1.认真执行安全技术措施和反事故技术措施,进入施工现场必须戴安全帽及其他劳动保护用品,及时发放和正确使用劳动保护用品。2.111
现场电源线一律按规定架空,装置固定的配电盘。随时对漏电及杂散电流进行监测。所有设备配置触电保护器,加工机械配制必要的保护装置。对易受雷击的电器设备及建筑物均应设置接地或避雷装置。3.做好防火工作,材料库、油料库、插板船及各种工棚设置灭火器,并经常检查保养,使其处于良好状态,焊接切割等明火作业必须在安全地点进行。4.砌、抛石应带手套,石料应拿牢放稳,待石块着地坐稳后才可松手。运输块石的绳索工具要牢固,作业人员之间应相互配合动作一致。5.注意在清除场地、抛石、铺设土工织物等基础处理工程及填筑工程、砌石工程、混凝土工程等的施工中各环节的安全工作。6.做好施工现场安全设施工作,如警戒线标志、防护设施及各种警戒信号,建筑物和第三者的安全。7.确保在汛期、台风到来之前做好机械及设备的安全撤离工作。8.做好不良地段的施工准备工作和相应的应急措施。9.及时与当地气象部门联系,获取该施工区内短、中期水文、气象资料,掌握灾害性气象预报,预防暴雨、台风等自然灾害对人员和施工建筑物的破坏。做好防护工作,设立统一的防汛抢险组织,接受当地防汛指挥部门及业主的领导和调度,采取有效措施,确保工程和人身财产安全,确保工程按计划进行。10.加强观测点的安全保护工作,防止观测点被碰撞损坏。11.4文明施工措施11.4.1文明施工目标施工人员遵章守纪,施工场区道路畅通,排水畅通,保持场地无积水。施工材料置放有序,施工机械定点停放,作业场地工完场清,场区安全标识齐全,生活区域清洁卫生。11.4.2挂牌施工施工现场进口处设置“五牌一图”,即:施工单位及项目名称牌、安全生产六大纪律宣传牌、防火须知牌、安全无重大事故计数牌、建筑施工十项安全措施牌、施工现场总平面图。11.4.3施工人员111
施工人员严格执行操作规程,严格遵守安全文明生产纪律,进入施工现场按劳保规定着装和使用安全防护用品,禁止违章作业。11.4.4施工机械施工机械设备按施工平面管理,定点停放,机容车貌整洁,消防器材齐备。11.4.5材料置放材料进场按施工进度计划要求,并在指定场所分门别类置放有序,决不随意乱堆乱放。11.4.6防护设施施工用各类脚手架、吊篮、通道、爬梯、护栏、安全网等安全防护设施完整、可靠,安全标志醒目。11.4.7警示标志施工现场的临边、上下层立体交叉作业场所通道等危险部位以及危险品仓库安全警示标志齐全。11.4.8和睦相处遵守当地政府的乡规民约,尊重当地群众的风俗习惯,与当地政府和群众建立良好关系,和睦相处,以保证工程施工按合同要求顺利进行。11.4.9相互协调搞好施工单位之间的相互协调工作。教育职工、干部协调与兄弟单位的关系,使施工做到井然有序,确保工程顺利完成。11.4.10清理场地工程完工后、应尽快拆除临设,清理场地,确保工完料尽场地清、按期按要求归还临设和施工用地。11.5环境保护措施计划11.5.1建立健全环保管理体系111
建立以行政一把手为主要负责人的各级文明环保领导小组,经常组织有关人员进行检查、监督。在布置落实生产任务的同时,监督落实安全生产、文明施工、环境保护等工作。实施环境保护、文明施工目标管理,使其与有关领导、队长、班组个人经济责任制挂钩,实行重奖重罚。11.5.2环境保护和水土保持目标施工期间,不可避免地进行土石方开挖、土石方运输、混凝土拌和浇筑、生产设施的修建与使用、生产生活废污水的排放、生产生活垃圾的产生等,对环境保护与水土保持有极大的影响,因此按照招标文件的要求严格遵守国家有关环境保护和水土保持的法律、法规,严格实施环境保护:生产废水、生活污水污染水源防止和处理;做好固体垃圾、噪音、粉尘、废气和有毒有害气体的防治工作;施工区和生活区的卫生设施以及粪便、垃圾的治理措施,保持施工区、生活区清洁卫生;施工弃渣的利用和堆放,确保开挖边坡和碴场边坡稳定,防止水土流失,保证施工人员和附近群众的安全健康;完工后的场地清理措施,确保施工区范围内水土保持、环境不被污染和破坏。11.5.3临时设施临时设施搭建严格按施工总平面图的布置,本着“需要、实用、统一、美观”的原则,并符合有关消防规定,严禁乱搭乱建。在生活区设立隔油池、化粪池;在生产区设立生产废油处理池。严禁污染生活和生产水源。11.5.4道路、管线施工道路平整、畅通,路基坚实,安全标志、设施齐全,并有专人养护,道路的宽度、坡度、转弯半径符合安全要求,配置洒水车,不定期洒水,防止扬尘污染环境。风、水、电管线、通讯设施、施工照明布置合理,标识清晰,维护责任到人。11.5.5治理措施1、认真遵守国家有关环境保护法规,积极开展尘、毒、噪治理,施工废水经处理后达标排放。2、对施工强噪声源如交通运输、开挖、混凝土浇捣、混凝土拌和以及施工工厂等场所,采取相应措施以降低噪声的污染。3111
、办公室、仓库、宿舍等场所保持清洁卫生,划分卫生包干区,定期打扫。职工食堂、饮食店、小卖部等符合国家卫生法规,有防鼠、防蝇设施,定期消毒,不销售过期、霉变的食品、饮料。4、严格管理施工场地内产生的有害物,采取有效措施,配备专职环卫人员,制定环卫制度,定时清扫、清运垃圾,建立定期定点堆放建筑垃圾和生活垃圾区,按建设单位要求运至指定堆场掩埋或焚烧处理。严禁在工区、生活区周围环境中随地倾倒垃圾。5、工程完工后的规定期限内,拆除施工临时设施,清除施工和生活区及其附近的施工废弃物,并按业主和监理人批准的环境保护措施计划完成环境恢复。111
第12章投标说明及承诺1、投标说明1.1施工组织设计编制依据1.根据《永嘉县瓯北镇罗浦礁大河(张堡东路-罗浦路)河道治理工程—江北街至龙桥路南岸标段》招标文件;2.根据招标文件明确的国家及有关部门的设计规范,施工技术规程、规范,质量检验评定标准及验收办法;3.根据我公司对现场踏勘、调查咨询、资料的整理和分析等;4.根据我公司的科技成果、施工成果、机械装备、技术水平、及多年来从事类似工程的施工经验。1.2施工组织设计编制原则1.安全第一的原则:在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。特别是在挡墙基础土方开挖、河道疏浚、预制管桩、松木桩及竹编板边坡防护、土工布铺设、砼底板浇筑、浆砌石挡墙砌筑施工等作业中,必须在安全措施落实到位,技术方案可靠,确保万无一失的前提下组织施工。2.优质高效的原则:加强领导,强化管理,优质高效。根据我方在施工组织设计中明确的质量目标,贯彻执行ISO9002质量体系标准,积极推广、使用“新材料、新工艺、新设备、新技术”,确保质量目标的实现。同时在施工中强化标准化管理,控制施工成本,控制工程造价。3.方案优化的原则:科学组织,合理安排,优化施工方案是工程施工管理的行动指南。在施工组织设计编制中,对本合同工程中的预制管桩、松木桩、土工布铺设、砼底板浇筑、浆砌块石挡墙砌筑等工程项目的关键工序进行多种施工方案的综合比较,确保各道工序的合理有序的施工。4.确保工期的原则:根据本合同工程的工期节点要求,编制科学、合理、周密的施工方案,合理安排施工进度,利用专用的项目管理软件对施工的全过程实行计算机动态管理及控制,确保工期目标的实现。5.科学配置的原则:根据本合同工程的工程量及各项管理目标的要求,在施111
工组织上实行科学配置,选派有施工经验的管理人员和工程技术人员,组织专业化的施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,建设资金做到专款专用。选用优质材料,确保人、财、物、设备的科学合理配置。6.合理布局的原则:根据本合同工程的工程量和管理目标的要求以及根据招标文件提供的现场施工平面,在规定的施工区域内合理布置临时设施,本着就近布置、方便使用、优化设置的原则,合理布置,满足施工需要。2、对本工程的施工管理承诺2.1工程工期目标承诺严格执行招标人根据工程总体网络计划进度安排,本工程施工总工期为360日历天。在满足合同工期的条件下,应根据工程建设实际情况,服从招标人总体网络进度计划作相应调整。为方便编制网络计划,本工程开工日期初步拟定为2014年11月10日(具体开工日期以监理人发出的工程开工令为主),本工程完成竣工日期为2015年11月4日。总工期为360日历天。2.2工程质量目标承诺本工程的质量总目标为:合格工程。2.3安全健康环境管理承诺安全第一,预防为主;以人为本,工程合格。2.4安全健康环境承诺本工程在施工过程中,杜绝死亡事故;杜绝重大施工机械设备损坏事故;杜绝由投标人负主责的重大及以上安全事故;杜绝重大火灾事故;杜绝持续严重超标排放的环境污染事故。2.5文明施工承诺本工程争创文明施工标准化工地。2.6安全健康环境总体承诺111
切实贯彻执行国家颁布的安全健康、环境保护法,加强项目安全环境保护的综合管理工作,实行文明生产,保护和改善施工现场的环境,防止由于工程施工造成施工区附近地区的环境污染和破坏。项目部配备专职安全员,施工班组配备兼职安全员;制订防毒、防火、防洪、救护、防触电、防高处坠落、防交通事故等安全措施和预案;操作工人上岗前进行安全操作考试和考核,合格后方可上岗;加强对危险作业区的安全检查,及时消除事故隐患。3、项目经理、技术负责人和主要施工管理人员到岗率承诺3.1、项目负责人:项目负责人一般常驻工程场地,每月在工程场地的时间不少于22日。项目负责人中途易人,须事先征行发包人的同意。3.2、项目技术负责人:项目技术负责人一般常驻工程现场,每月在工程场地的时间不少于22日(特殊情况经监理人批准报发包人同意例外)。3.3、重要隐蔽工程(指堤防基础工程)验收项目负责人或技术负责人及质量员必须在场。111
附表一:拟投入本标段的主要施工设备表拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机PC-2004日本2008200500m3/台班整个工程2静压力桩机ZYC-2504河南20099711米/min桩基工程3推土机T-1201天津2003120良好回填工程4蛙式打夯机2.8kw5成都2005良好回填工程5振动碾13-14T3上海2004良好砼工程6柴油打桩机2-4t3上海2006良好边坡防护工程7自卸汽车3.5T-10T15二汽2008100100m3/台班整个工程8柴油发电机组120GF2上海200475良好整个工程9砂浆拌和机3北京2009良好整个工程10搅拌机JZC3501路桥20011510m3/h整个工程11手提式缝纫机10温州2008良好整个工程12平板式振捣器P2-506杭州200650整个工程13插入式振捣器HZ30.508杭州20041020整个工程14履带起式起重机10T2北京2007良好整个工程15洒水汽车4000L2北京2006良好整个工程16胶轮车35温州2008良好整个工程17空压机柴油型4上虞20073m3/min整个工程18风镐3萧山2004良好整个工程19离心水泵10路桥200413kw良好整个工程20电焊机30kva5宁波2004良好整个工程21钢筋加工机械5杭州2000良好整个工程22自卸式拖拉机1t5上海2006良好整个工程23工程车1.0T4温岭2004良好整个工程111
附表二:拟投入本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1全站仪C-1001德国2009500工程测量尼康2水准仪J22福建2011400工程测量苏光3天平、案秤DS32上海2012200称重天津4混凝土抗压试模10g10温州新采购0砼强度试验5砂浆抗压试模1503国标5温州新采购0砂浆标号试验6土样标准筛7532金华201380土方试验7坍落度仪/2南京201450混凝土试验8砼回弹仪HT-225A2宁波2009300砼试验9红外线测温仪2上海208700常规试验111
附表三:计划开、完工日期和施工进度网络图111
附表四:施工总平面图111
附表五:临时用地表临时用地表用途面积(m2)位置需用时间项目部办公室及生活用房1000创业桥左侧南岸空地360日历天民工住房1000创业桥左侧南岸空地360日历天发电间30创业桥与江北桥中间施工场地360日历天钢木加工厂200创业桥与江北桥中间施工场地360日历天施工仓库200创业桥与江北桥中间施工场地360日历天五金机电库50创业桥与江北桥中间施工场地360日历天实验室50创业桥左侧南岸空地360日历天合计2530业主征地范围内111'
您可能关注的文档
- 沥青路面施工组织设计
- 沪蓉西高速25标实施性施工组织设计
- 河北中抗制药有限公司三期工程施工组织设计
- 河北中抗制药有限公司三期工程施工组织设计曹长安
- 沪蓉西高速公路施工组织设计
- 河北省沿海高速公路某合同段冬季施工组织设计_secret
- 河南国基建设集团有限公司施工组织设计管理办法
- 河南某古建保护工程施工组织设计
- 河南省电信器材公司高层住宅楼施工组织设计3贯标用)
- 河道整治施工组织设计实施性)
- 河道污水截流工程施工组织设计_3
- 河道整治工程施工组织设计
- 油气码头护岸工程施工组织设计
- 沾益县某道路绿化工程施工组织设计
- 沿河湾二级道路工程施工组织设计
- 泰跃●金河施工组织设计
- 泵站及管道施工组织设计
- 泸定县新城建设工程-滨河路工程施工组织设计
