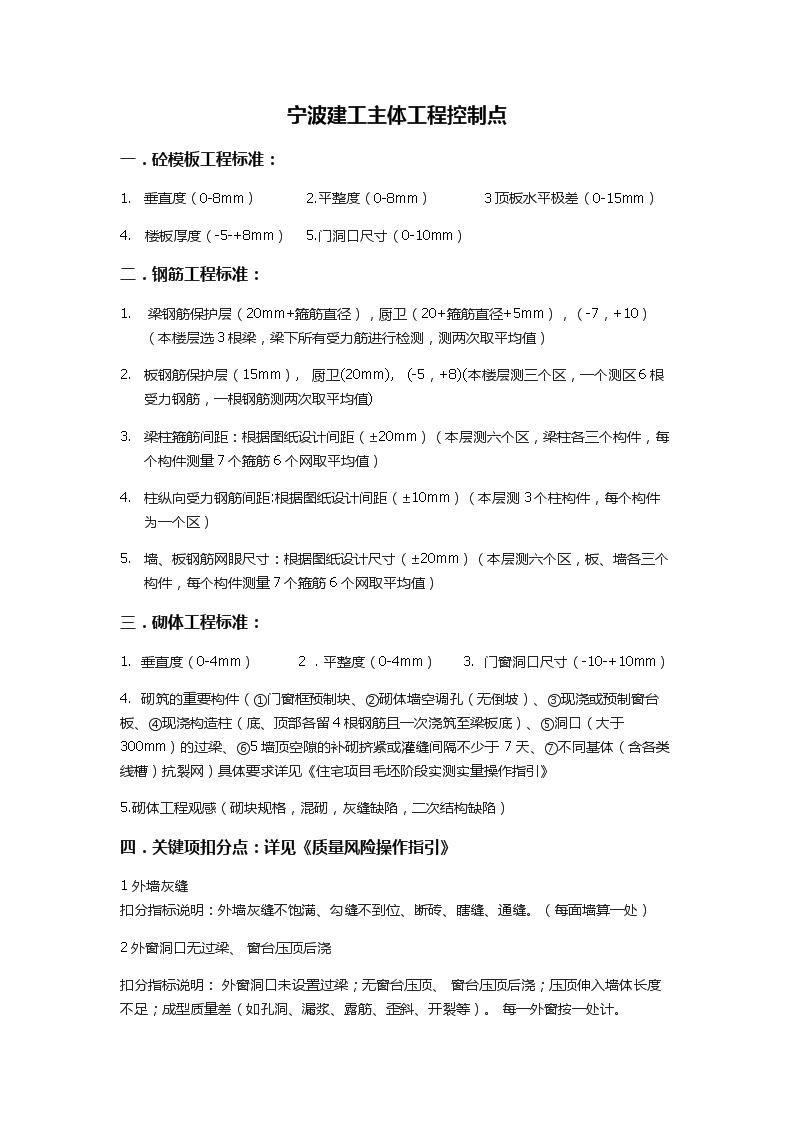

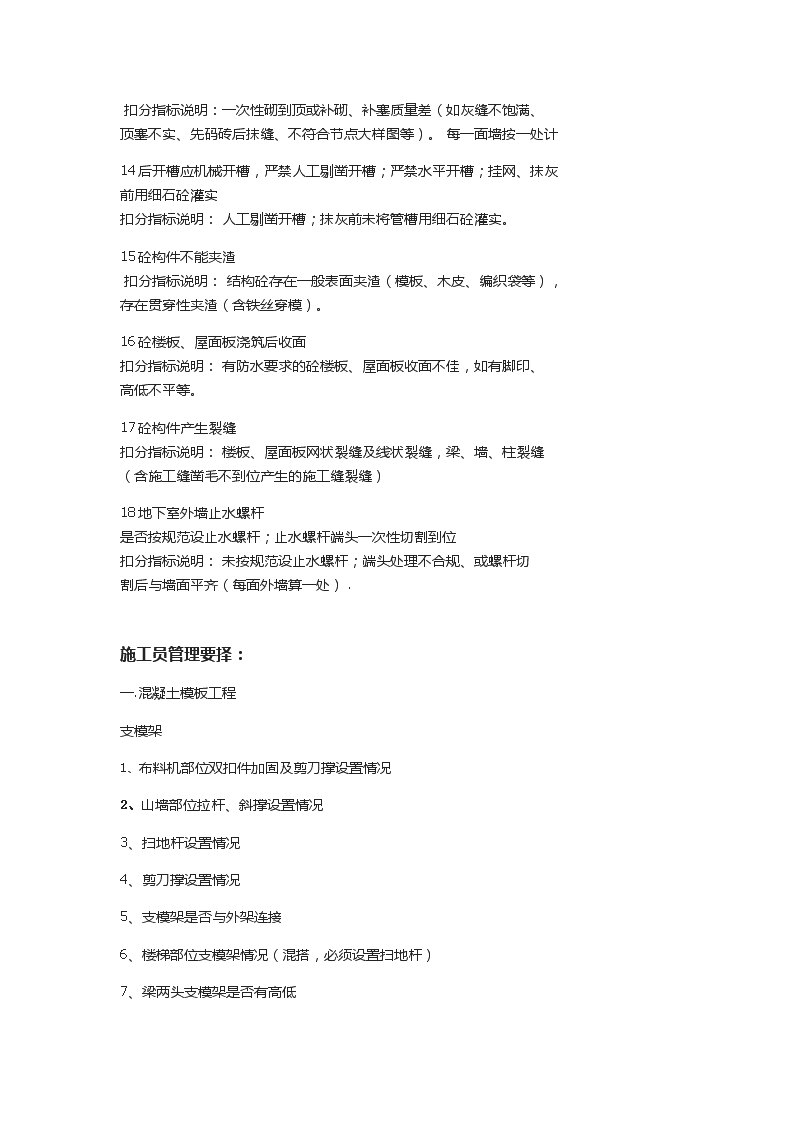

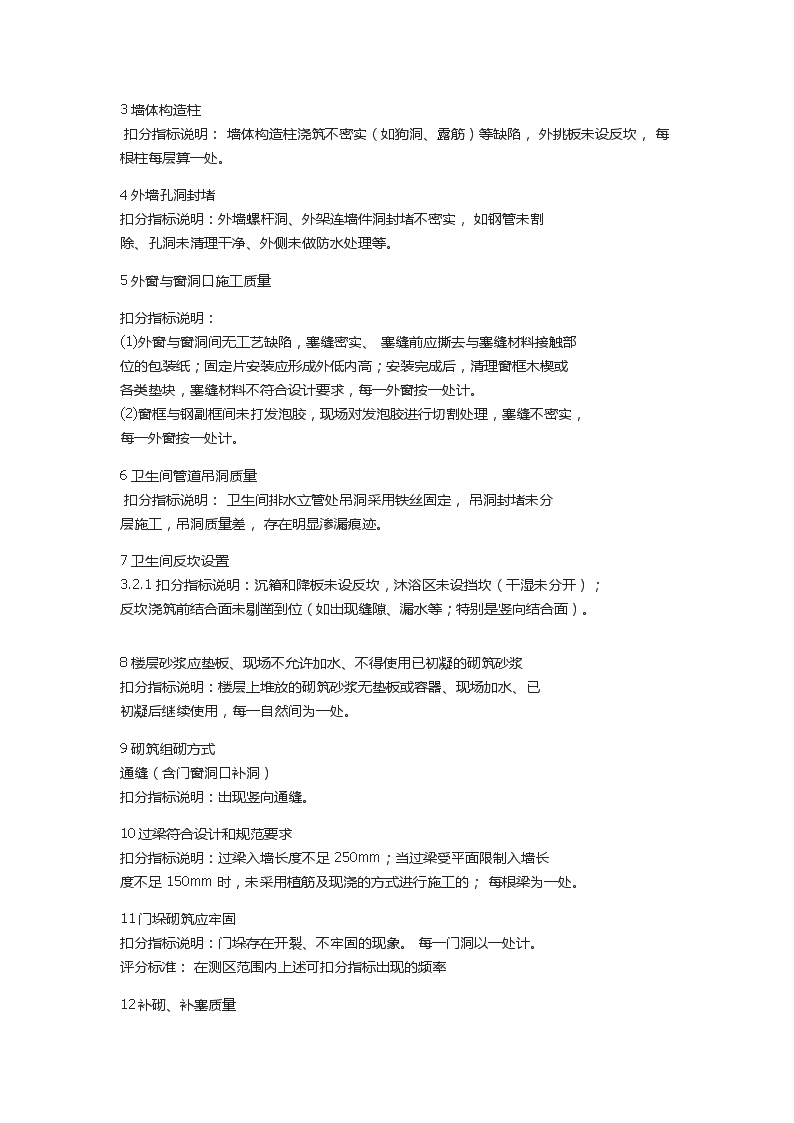

'宁波建工主体工程控制点一.砼模板工程标准:1.垂直度(0-8mm)2.平整度(0-8mm)3顶板水平极差(0-15mm)4.楼板厚度(-5-+8mm)5.门洞口尺寸(0-10mm)二.钢筋工程标准:1.梁钢筋保护层(20mm+箍筋直径),厨卫(20+箍筋直径+5mm),(-7,+10)(本楼层选3根梁,梁下所有受力筋进行检测,测两次取平均值)2.板钢筋保护层(15mm),厨卫(20mm),(-5,+8)(本楼层测三个区,一个测区6根受力钢筋,一根钢筋测两次取平均值)3.梁柱箍筋间距:根据图纸设计间距(±20mm)(本层测六个区,梁柱各三个构件,每个构件测量7个箍筋6个网取平均值)4.柱纵向受力钢筋间距:根据图纸设计间距(±10mm)(本层测3个柱构件,每个构件为一个区)5.墙、板钢筋网眼尺寸:根据图纸设计尺寸(±20mm)(本层测六个区,板、墙各三个构件,每个构件测量7个箍筋6个网取平均值)三.砌体工程标准:1.垂直度(0-4mm)2.平整度(0-4mm)3.门窗洞口尺寸(-10-+10mm)4.砌筑的重要构件(①门窗框预制块、②砌体墙空调孔(无倒坡)、③现浇或预制窗台板、④现浇构造柱(底、顶部各留4根钢筋且一次浇筑至梁板底)、⑤洞口(大于300mm)的过梁、⑥5墙顶空隙的补砌挤紧或灌缝间隔不少于7天、⑦不同基体(含各类线槽)抗裂网)具体要求详见《住宅项目毛坯阶段实测实量操作指引》5.砌体工程观感(砌块规格,混砌,灰缝缺陷,二次结构缺陷)四.关键项扣分点:详见《质量风险操作指引》1外墙灰缝扣分指标说明:外墙灰缝不饱满、勾缝不到位、断砖、瞎缝、通缝。(每面墙算一处)2外窗洞口无过梁、窗台压顶后浇扣分指标说明:外窗洞口未设置过梁;无窗台压顶、窗台压顶后浇;压顶伸入墙体长度不足;成型质量差(如孔洞、漏浆、露筋、歪斜、开裂等)。每一外窗按一处计。 3墙体构造柱扣分指标说明:墙体构造柱浇筑不密实(如狗洞、露筋)等缺陷,外挑板未设反坎,每根柱每层算一处。4外墙孔洞封堵扣分指标说明:外墙螺杆洞、外架连墙件洞封堵不密实,如钢管未割除、孔洞未清理干净、外侧未做防水处理等。5外窗与窗洞口施工质量扣分指标说明:(1)外窗与窗洞间无工艺缺陷,塞缝密实、塞缝前应撕去与塞缝材料接触部位的包装纸;固定片安装应形成外低内高;安装完成后,清理窗框木楔或各类垫块,塞缝材料不符合设计要求,每一外窗按一处计。(2)窗框与钢副框间未打发泡胶,现场对发泡胶进行切割处理,塞缝不密实,每一外窗按一处计。6卫生间管道吊洞质量扣分指标说明:卫生间排水立管处吊洞采用铁丝固定,吊洞封堵未分层施工,吊洞质量差,存在明显渗漏痕迹。7卫生间反坎设置3.2.1扣分指标说明:沉箱和降板未设反坎,沐浴区未设挡坎(干湿未分开);反坎浇筑前结合面未剔凿到位(如出现缝隙、漏水等;特别是竖向结合面)。8楼层砂浆应垫板、现场不允许加水、不得使用已初凝的砌筑砂浆扣分指标说明:楼层上堆放的砌筑砂浆无垫板或容器、现场加水、已初凝后继续使用,每一自然间为一处。9砌筑组砌方式通缝(含门窗洞口补洞)扣分指标说明:出现竖向通缝。10过梁符合设计和规范要求扣分指标说明:过梁入墙长度不足250mm;当过梁受平面限制入墙长度不足150mm时,未采用植筋及现浇的方式进行施工的;每根梁为一处。11门垛砌筑应牢固扣分指标说明:门垛存在开裂、不牢固的现象。每一门洞以一处计。评分标准:在测区范围内上述可扣分指标出现的频率12补砌、补塞质量 扣分指标说明:一次性砌到顶或补砌、补塞质量差(如灰缝不饱满、顶塞不实、先码砖后抹缝、不符合节点大样图等)。每一面墙按一处计14后开槽应机械开槽,严禁人工剔凿开槽;严禁水平开槽;挂网、抹灰前用细石砼灌实扣分指标说明:人工剔凿开槽;抹灰前未将管槽用细石砼灌实。15砼构件不能夹渣扣分指标说明:结构砼存在一般表面夹渣(模板、木皮、编织袋等),存在贯穿性夹渣(含铁丝穿模)。16砼楼板、屋面板浇筑后收面扣分指标说明:有防水要求的砼楼板、屋面板收面不佳,如有脚印、高低不平等。17砼构件产生裂缝扣分指标说明:楼板、屋面板网状裂缝及线状裂缝,梁、墙、柱裂缝(含施工缝凿毛不到位产生的施工缝裂缝)18地下室外墙止水螺杆是否按规范设止水螺杆;止水螺杆端头一次性切割到位扣分指标说明:未按规范设止水螺杆;端头处理不合规、或螺杆切割后与墙面平齐(每面外墙算一处).施工员管理要择:一.混凝土模板工程支模架1、布料机部位双扣件加固及剪刀撑设置情况2、山墙部位拉杆、斜撑设置情况3、扫地杆设置情况4、剪刀撑设置情况5、支模架是否与外架连接6、楼梯部位支模架情况(混搭,必须设置扫地杆)7、梁两头支模架是否有高低 8、立杆间距是否符合专项方案要求(地下室大面为0.75,柱帽为0.55,标准层为0.9米局部1.2米)9、扣件扭矩检查合格率为75%(40-60N)10、卫生间吊模的位置及尺寸复核11、浇筑前板面梁底楼梯等部位的冲洗模板1、定位筋是否顺直2、剪力墙水泥支撑是否到位(螺杆处设置一道,板缝处两边各设置一道,墙梁交界处等)3、门洞口尺寸符合图纸尺寸且对顶支撑到位4、梁、墙截面尺寸是否正确5、剪力墙垂直平整度是否整改到位6、剪力墙最下面三道螺杆是否拧紧7、楼梯上三步是否有清理口并凿毛,要求垃圾清理到位8、墙柱与梁交接处方钢压实(最好通长设置)9、控制拆模时间(特别是楼梯,配两套楼梯模板、厨卫部位)10、楼梯间,厨卫部位剪力墙内侧模板上口平直,严禁偏位上下错台(每栋楼必须弹好大角线,记录偏位数据绘制好表格发给技术科)11、剪力墙模板每隔一层必须清理砼并滚涂脱模油模板12、前三层配板模板时,板面的模板尺寸控制必须控制好,标准层剪力墙模板打孔必须横平竖直(6排)13、明确标准层每道剪力墙、每根梁相对应的木工制作人员,绘制号表格二.钢筋工程1、严控剪力墙,柱钢筋的偏位情况(最边缘钢筋与剪力墙线1.5CM)2、剪力墙前后两道水平筋平直,绑扎牢固(水电班组预留洞不能随意绑扎,水平筋需另加钢筋绑扎)3、梁底垫块,板底垫块是否符合要求(板的马镫间距为60CM、梁的垫块间距为40CM) 4、洞口板面加筋位置(放样定位)、根数与图纸是否相符(上下加筋需绑扎)5、楼面四个角放射筋分布,根数长度是否与图纸相符6、面筋、剪力墙分布筋、拉钩间距是否与图纸相符7、梁柱箍筋个数、排布间距是否符合要求8、钢筋保护层铁架放置位置是否正确(不同板厚铁架不同且每层固定同一位置,图纸上注明)。9、电渣压力焊的焊缝饱满度及柱底焊渣清理情况10、布料机脚用铁架做为垫块禁止压住钢筋三.砼工程1、不同标号的砼分开浇筑并控制数量2、厨卫阳台等有高低的部位收面顺直(角铁框需定位)3、剪力墙部位砼收平并拉毛4、楼梯间部位、休息平台、踏步修平整压光5、砼工程严控露筋、空洞、夹渣等缺陷6、控制砼振捣密实,严防楼板开裂及渗水,收面压光注意养护(禁止出现脚印)7、修补按修补方案进行。(孔洞用补强砂浆,狗洞露筋先凿除表面疏松混凝土,浇水湿润,混凝土灌密实,麻面用水泥浆批涂整齐)8、砼严禁私自加水,发现砼出现不正常现象及时沟通处理9、层高板厚的控制,班组控制,施工员跟踪(50线)10、剪力墙浇筑完毕后12小时内浇水养护并覆盖薄膜,薄膜内需有凝结水四.砌体工程1.严格按照排版图施工2.门窗洞口尺寸的控制(±10mm)3.拉结筋的设置(有90度弯钩,两皮砖设置一道且加气块上要割槽)4.灰缝大小统一(统一控制在3MM左右),均匀,上下对齐 5.加气块砌墙粘结剂的饱满程度(搅拌粘结剂、沙灰需在模板上)6.加气块的勾缝情况(严禁出现通缝,瞎缝,灰缝不密实等情况)7、砌体下面3皮小砖,需切割的砌块统一放在最下面8.墙体的外观质量情况(规格、缺棱断角、污染、混砌,灰缝缺陷、二次结构缺陷)9.梁底、板底干硬细石砼塞缝情况10、每面墙砌筑人员在墙上用粉笔写上名字、每面墙由固定人员砌筑五.二次结构:施工员需放的线(1.一米线2.导墙砌体位置线3.导墙高度线4.墙身线5门窗洞口、构造柱、过梁、压顶控制线6.植筋线)1.翻边、导墙部位凿毛清理情况及支模后塞缝情况(特别是楼梯间凿毛情况)2.二次结构砼振捣情况(要求复振)3.要求砼的坍落度控制在12CM±2CM4二次结构砼表面拉毛情况5.二次结构拆模后质量缺陷情况,严禁粉刷及大面积修补(修补采用补强砂浆并留影像)6.二次结构模板每两层清理一次及刷脱模油7.严禁铁丝支模8.构造柱上口做喇叭口(班组自备小型振动棒,严禁用铁锤敲打构造柱浇捣混凝土)9.卫生间吊模偏差2CM以上的,卫生间侧壁由木工凿毛支模,泥工浇筑导墙时一起浇筑10.二次结构的成品保护'
