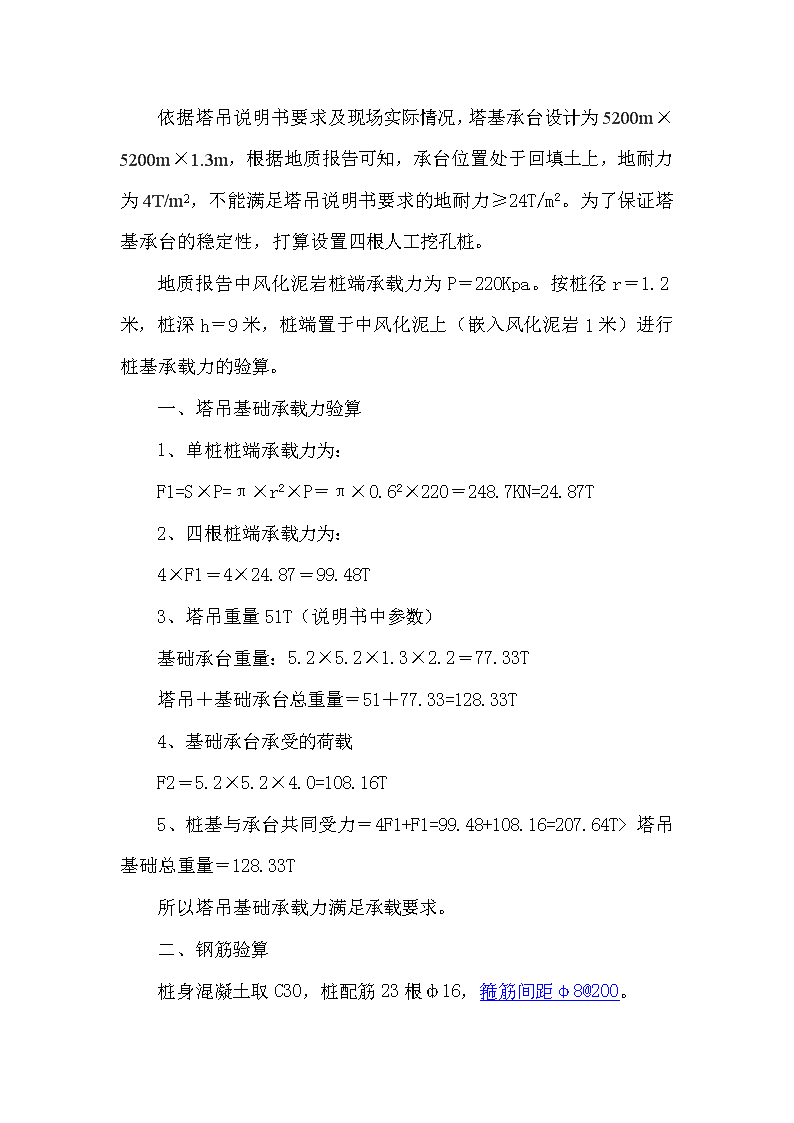

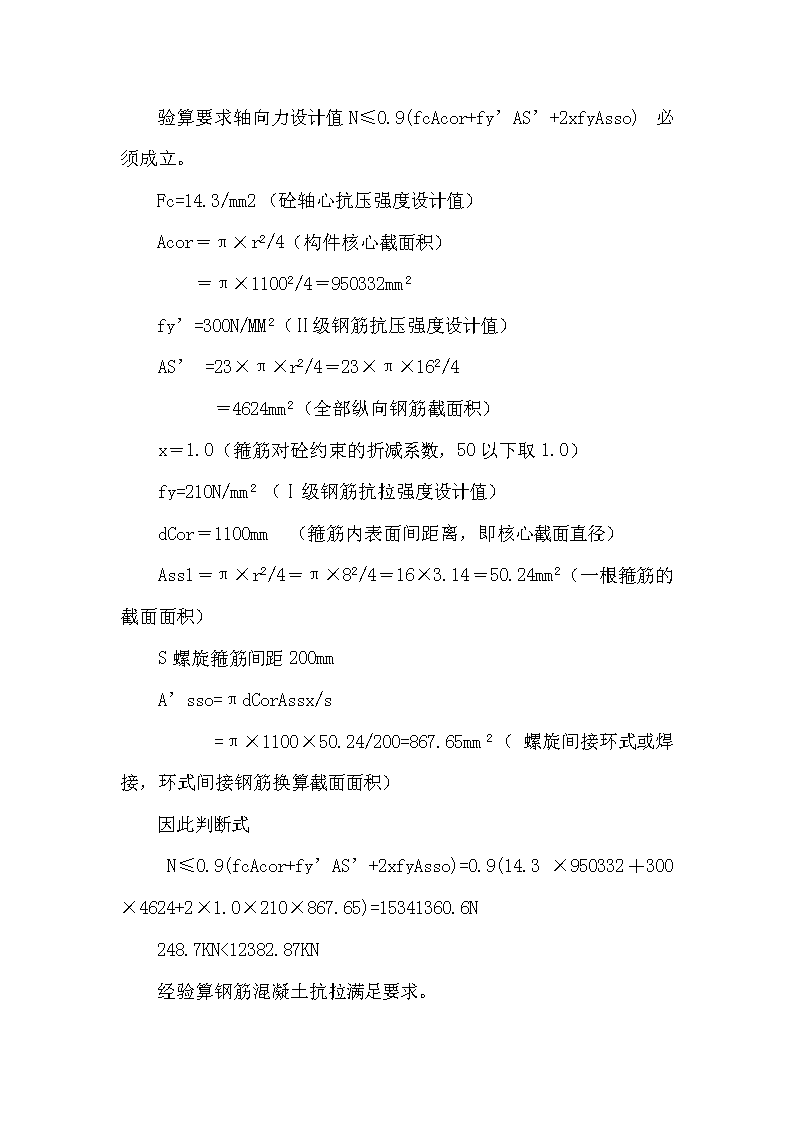

'XXXXXX办公楼工程塔吊基础承载力计算书审定:审核:编制:XXXXX建筑工程公司XXXX年X月XX日 依据塔吊说明书要求及现场实际情况,塔基承台设计为5200m×5200m×1.3m,根据地质报告可知,承台位置处于回填土上,地耐力为4T/m2,不能满足塔吊说明书要求的地耐力≥24T/m2。为了保证塔基承台的稳定性,打算设置四根人工挖孔桩。地质报告中风化泥岩桩端承载力为P=220Kpa。按桩径r=1.2米,桩深h=9米,桩端置于中风化泥上(嵌入风化泥岩1米)进行桩基承载力的验算。一、塔吊基础承载力验算1、单桩桩端承载力为:F1=S×P=π×r2×P=π×0.62×220=248.7KN=24.87T2、四根桩端承载力为:4×F1=4×24.87=99.48T3、塔吊重量51T(说明书中参数)基础承台重量:5.2×5.2×1.3×2.2=77.33T塔吊+基础承台总重量=51+77.33=128.33T4、基础承台承受的荷载F2=5.2×5.2×4.0=108.16T5、桩基与承台共同受力=4F1+F1=99.48+108.16=207.64T>塔吊基础总重量=128.33T所以塔吊基础承载力满足承载要求。二、钢筋验算桩身混凝土取C30,桩配筋23根ф16,箍筋间距φ8@200。 验算要求轴向力设计值N≤0.9(fcAcor+fy’AS’+2xfyAsso)必须成立。Fc=14.3/mm2(砼轴心抗压强度设计值)Acor=π×r2/4(构件核心截面积)=π×11002/4=950332mm2fy’=300N/MM2(Ⅱ级钢筋抗压强度设计值)AS’=23×π×r2/4=23×π×162/4=4624mm2(全部纵向钢筋截面积)x=1.0(箍筋对砼约束的折减系数,50以下取1.0)fy=210N/mm2(Ⅰ级钢筋抗拉强度设计值)dCor=1100mm(箍筋内表面间距离,即核心截面直径)Ass1=π×r2/4=π×82/4=16×3.14=50.24mm2(一根箍筋的截面面积)S螺旋箍筋间距200mmA’sso=πdCorAssx/s=π×1100×50.24/200=867.65mm2(螺旋间接环式或焊接,环式间接钢筋换算截面面积)因此判断式N≤0.9(fcAcor+fy’AS’+2xfyAsso)=0.9(14.3×950332+300×4624+2×1.0×210×867.65)=15341360.6N248.7KN<12382.87KN经验算钢筋混凝土抗拉满足要求。'
