*****水利水电工程法人验收工作计划项目法人:****工程建设项目部2017年2月20日
一、工程概况(一)工程位置:(二)工程主要建设内容:(三)工程建设有关单位:(1)项目主管部门:(2)项目法人:(3)质量监督单位:(4)设计单位:(5)监理单位:(6)承包人:(7)运行管理单位:(四)合同签订情况2016年3月1日,签订设计合同。2017年1月9日,签订工程建设施工(一标)合同。2017年2月28日,签订工程建设施工(二标)合同。2017年5月15日,签订工程建设设备采购及安装(三标)合同。2017年2月,签订工程建设监理合同。工程计划开工日期:2017年1月14日,完工日期:2017年7月15日。二、工程项目划分本项目共划分1个单位工程,4个分部工程,50个单元工程。

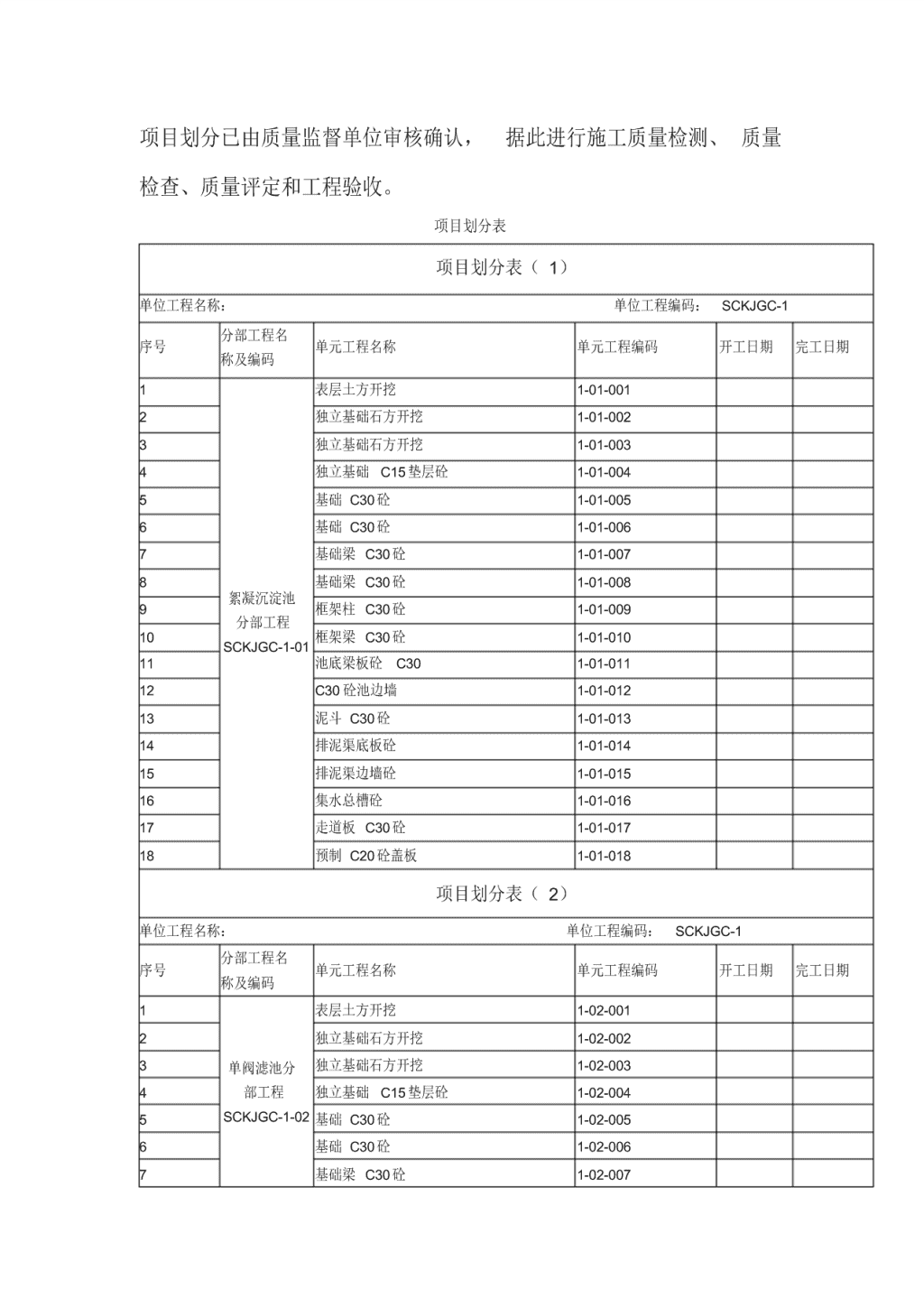

项目划分已由质量监督单位审核确认,据此进行施工质量检测、质量检查、质量评定和工程验收。项目划分表项目划分表(1)单位工程名称:单位工程编码:SCKJGC-1分部工程名序号单元工程名称单元工程编码开工日期完工日期称及编码1表层土方开挖1-01-0012独立基础石方开挖1-01-0023独立基础石方开挖1-01-0034独立基础C15垫层砼1-01-0045基础C30砼1-01-0056基础C30砼1-01-0067基础梁C30砼1-01-0078基础梁C30砼1-01-008絮凝沉淀池9框架柱C30砼1-01-009分部工程10框架梁C30砼1-01-010SCKJGC-1-0111池底梁板砼C301-01-01112C30砼池边墙1-01-01213泥斗C30砼1-01-01314排泥渠底板砼1-01-01415排泥渠边墙砼1-01-01516集水总槽砼1-01-01617走道板C30砼1-01-01718预制C20砼盖板1-01-018项目划分表(2)单位工程名称:单位工程编码:SCKJGC-1分部工程名序号单元工程名称单元工程编码开工日期完工日期称及编码1表层土方开挖1-02-0012独立基础石方开挖1-02-0023单阀滤池分独立基础石方开挖1-02-0034部工程独立基础C15垫层砼1-02-0045SCKJGC-1-02基础C30砼1-02-0056基础C30砼1-02-0067基础梁C30砼1-02-007
8基础梁C30砼1-02-0089框架柱C30砼1-02-00910框架梁C30砼1-02-01011池底梁板砼C301-02-01112C30砼池边墙1-02-01213顶板C30砼1-02-01314C30进水渠底板砼1-02-01415C30进水渠边墙砼1-02-01516C30滤板梁砼1-02-01617滤料回填1-02-01718预制C20砼盖板1-02-018项目划分表(3)单位工程名称:单位工程编码:SCKJGC-1分部工程名序号单元工程名称单元工程编码开工日期完工日期称及编码1厂区土方回填1-03-0012排水渠砼C201-03-0023厂区阀门井C15垫层砼1-03-0034厂区阀门井C20底板砼1-03-0045砖砌体边墙1-03-0056预制C20砼盖板1-03-0067砖砌围墙1-03-0078附属建筑分浆砌石挡墙基础开挖1-03-0089部工程浆砌石挡墙1-03-00910SCKJGC-1-03浆砌石护坡1-03-01011池底梁板砼C301-03-01112取水泵房基础梁砼1-03-01213取水泵房砌砖1-03-01314取水泵房屋面梁板砼1-03-014三、工程建设总进度计划根据工程施工中的关键工作和重点内容统筹安排,编制施工总进度计划,确保各节点时间按期完成。
附表:工程建设总进度计划序号项目名称计划工期1反应沉淀池2017.1.14~2017.5.312过滤池2017.1.14~2017.7.153附属工程2017.5.20~2017.7.154机电设备安装2017.6.1~2017.7.15四、法人验收工作计划1、验收依据:(1)《水利建设项目验收管理规定》(水利部令第30号)(2)《水利水电建设工程验收规程》(SL223-2008)(3)《水利水电工程施工质量检验与评定规程》(SL176-2007)(4)《水利工程质量检测技术规程》(SL734-2016)(5)工程招标文件、投标文件(6)建设工程承包合同、水利工程建设监理合同(7)施工图纸、设计技术资料2法人各项验收工作计划:依据《水利水电建设工程验收规程》(SL223-2008)的相关规定,结合项目划分和施工进度计划完成情况,制定工程建设阶段法人验收工作计划,详见附表。
验收主持单验收参加成果性文验收程序验收工作内容验收标准项目位单位件重要隐蔽单元工程自检重要单元工程项目法人、合格后,提前隐蔽项目法1)现场实测实量,检查外观,标高、外观尺寸、(关键部质检、监理、24h通知监理合格标准:单元、工序质量必须全部合(关人单位内在质量是否满足设计要求,是否存在缺陷。位单元工勘测设计单位、项目法人格,单元工程评为合格;键部或委托2)揭示出的地质条件是否与原设计一致,并满程)质量(含地质)、单位验收内容、优良标准:单元重要工序全部达到优良,位单监理单足构筑物对地质的设计要求。签证表》施工、运行地点该单元可评为优良元工位3)核查单元、工序施工质量评定资料。并报质量管理单位等程监督机构核备。合格标准:1)施工单位向1)所含单元工程的质量全部合格。质量监理单位提交事故及质量缺陷已按要求处理,并经检“分部工程验1)检查分项工程的质量检验与评定是否符合有验合格;收申请报告”关规定;2)原材料、中间产品及混凝土(砂浆)2)监理单位审2检查工程完成情况;试件质量全部合格,金属结构及启闭机查“分部工程验《分部工项目法人、3)鉴定工程质量是否满足国家强制性标准要求制造质量合格,机电产品质量合格。项目法收申请报告”,程验收签分部质检、监理、以及是否达到合同约定的标准;优良标准:人或委同意验收后,施证书》并工程勘测设计、4)对分部工程质量进行评定;所含单元工程质量全部合格,其中70%托监理工单位制备验报质量监验收施工、运行5)对遗留问题提出处理意见;以上达到优良,重要隐蔽单元工程和关单位收全套资料。督机构核管理单位等6)对验收中发现的问题提出处理要求并落实责键部位单元工程质量优良率达90%以上,3)项目法人单备。任处理;且未发生过质量事故。位确定验收时7)讨论并最终形成“分部工程验收签证书”。2中间产品质量全部合格,混凝土(砂间、地点、通知浆)试件质量达到优良(当试件组数小质量监督机构。于30时,试件质量合格)。原材料质量、4)召开验收会金属结构及启闭机制造质量合格,机电议。产品质量合格。单位项目法人、1)施工单位向(1)单位工程验收应具备的主要条件是:合格标准:《单位工项目法工程质量监督机监理单位提交1)主要分部工程已经完成并通过分部工程验1)所含分部工程质量全部合格;程验收签人单位验收构、监理、“单位工程验收;2)质量事故已按要求进行处理;证书》
勘测设计、收申请报告”2)其他分部工程已经完成或基本完成,遗留尾3)工程外观质量得分率达到70%以上。施工、运行2)监理单位审工不影响分部工程的质量评定结论;4)单位工程施工质量检验与评定资料基管理单位等查“单位工程验3)分部工程验收遗留问题已经处理完毕并经过本齐全;收申请报告”,验收,未处理的遗留问题应有充分的理由并有下5)工程施工期及试运行期,单位工程观同意验收后,施阶段处理意见;测资料分析结果符合国家和行业技术标工单位制备验4)验收所需的资料满足要求,包括施工图纸以准以及合同约定的标准要求。收全套资料。及竣工图纸;优良标准:3)项目法人单5)施工场地已经进行清理;1)所含分部工程质量全部合格,其中70%位确定验收时6)合同中约定的其他条件。以上达到优良等级,主要分部工程质量间、地点、通知(2)单位工程验收的主要工作是:全部优良,且施工中未发生过较大质量质量监督机构。1)检查工程完成情况;事故;4)召开验收会2)检查分部工程验收遗留问题处理情况;2)质量事故已按要求进行处理;议。3)对单位工程质量进行检验与评定;3)外观质量得分率达到85%以上;4)对遗留问题提出处理意见;4)单位工程施工质量检验与评定资料齐5)对验收中发现的问题提出处理要求并落实责全;任处理单位;5)工程施工期及试运行期,单位工程观6)检查可以投入使用的单位工程是否具备安全测资料分析结果符合国家和行业技术标运行条件;准以及合同约定的标准要求。7)讨论并最终形成“单位工程验收鉴定书”。1)施工单位向(1)合同项目完成验收应具备的主要条件是:合格标准:监理单位提交1)合同范围内的工程项目和工作已经按合同文1)所含单位工程质量全部合格;“合同项目完件的要求完成,但经项目法人(或项目管理单位)2)质量事故已按要求进行处理;工验收申请报同意列入保修期完成的尾工除外;3)各单位工程施工质量检验与评定资料告”2)工程项目已经完成合同文件要求进行的各种基本齐全;项目法人、2)监理单位审验收;4)工程施工期及试运行期,单位工程观质量监督机《合同项合同核“合同项目完3)施工现场已经进行了清理并符合合同文件要测资料分析结果符合国家和行业技术标项目法构、监理、目完工验完工工验收申请报求;准以及合同约定的标准要求。人单位勘测设计、收签证验收告”,签署意见4)已经试运行(或部分投入使用)的工程安全优良标准:施工、运行书》报项目法人单可靠,符合合同文件的要求;1)所含单位工程质量全部合格,其中70%管理单位等位。5)工程有关观测仪器和设备已经按设计要求安以上达到优良等级,主要单位工程质量3)项目法人审装和调试,并已经测得初始全部优良,且施工中未发生过较大质量批监理审核意值及施工期各项观测值;事故;见,同意验收,6)历次验收发现的问题及质量缺陷已处理完毕;2)质量事故已按要求进行处理;制备验收资料。7)验收资料已整理完毕并满足验收要求,包括3)单位工程施工质量检验与评定资料齐
4)项目法人单施工图纸和竣工图。全;位确定验收工8)合同中约定的其他条件。4)工程施工期及试运行期,单位工程观作组成员、验收(2)合同项目完成验收的主要工作是:测资料分析结果符合国家和行业技术标时间、地点、通1)检查合同范围内工程项目和工作完成情况;准以及合同约定的标准要求。知质量监督机2)检查施工现场清理情况;构。3)检查验收资料整理情况;5)召开验收会4)检查施工期工程投入使用或试运行情况;议。5)检查合同完工结算情况;6)审查有关验收报告;7)确定合同范围内项目遗留尾工和处理意见;8)对验收中发现的问题提出处理要求并落实责任处理单位;9)对合同项目工程质量进行检验和评定;10)讨论并最终形成“合同项目完成验收鉴定书”。1)施工单位向项目法人单位提交“合同项目项目法人、1)检查历次验收发现的问题及质量缺陷处理情合同保修期满验收质量监督机况;《合同项项目申请报告”项目法构、监理、2)检查保修期内工程质量情况,是否达到设计目保修期保修2)项目法人审工程满足设计要求及运行使用要求。人单位勘测设计、要求及运行使用要求。满验收鉴期满核同意后,通知施工、运行3)讨论并通过“合同项目保修期满验收鉴定书”定书》验收验收组成员。管理单位等3)项目法人单位组织验收召开验收会议。
