- 47.50 KB
- 4页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

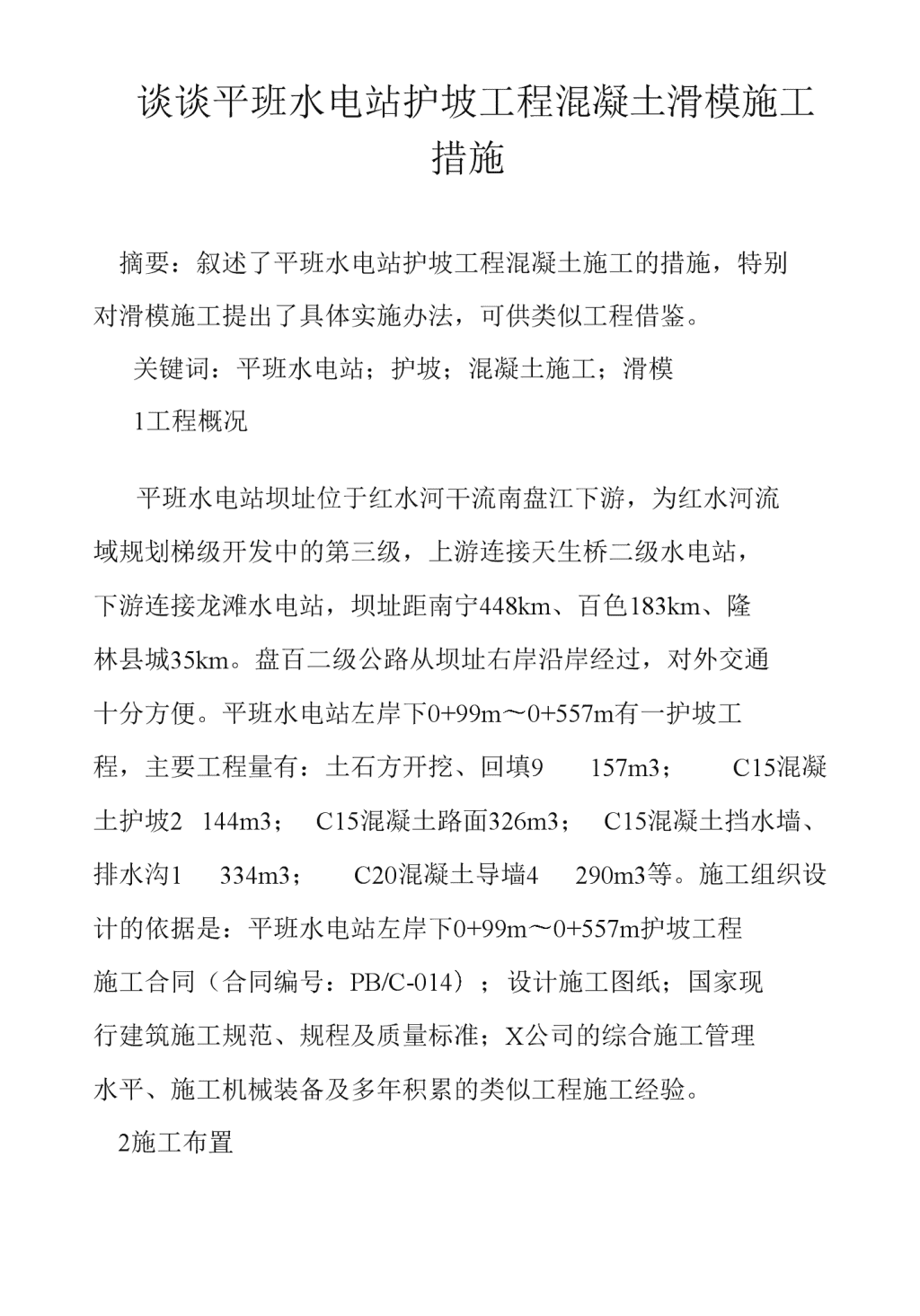

谈谈平班水电站护坡工程混凝土滑模施工措施摘要:叙述了平班水电站护坡工程混凝土施工的措施,特别对滑模施工提出了具体实施办法,可供类似工程借鉴。关键词:平班水电站;护坡;混凝土施工;滑模1工程概况平班水电站坝址位于红水河干流南盘江下游,为红水河流域规划梯级开发中的第三级,上游连接天生桥二级水电站,下游连接龙滩水电站,坝址距南宁448km、百色183km、隆林县城35km。盘百二级公路从坝址右岸沿岸经过,对外交通十分方便。平班水电站左岸下0+99m〜0+557m有一护坡工程,主要工程量有:土石方开挖、回填9157m3;C15混凝土护坡2144m3;C15混凝土路面326m3;C15混凝土挡水墙、排水沟1334m3;C20混凝土导墙4290m3等。施工组织设计的依据是:平班水电站左岸下0+99m〜0+557m护坡工程施工合同(合同编号:PB/C-014);设计施工图纸;国家现行建筑施工规范、规程及质量标准;X公司的综合施工管理水平、施工机械装备及多年积累的类似工程施工经验。2施工布置

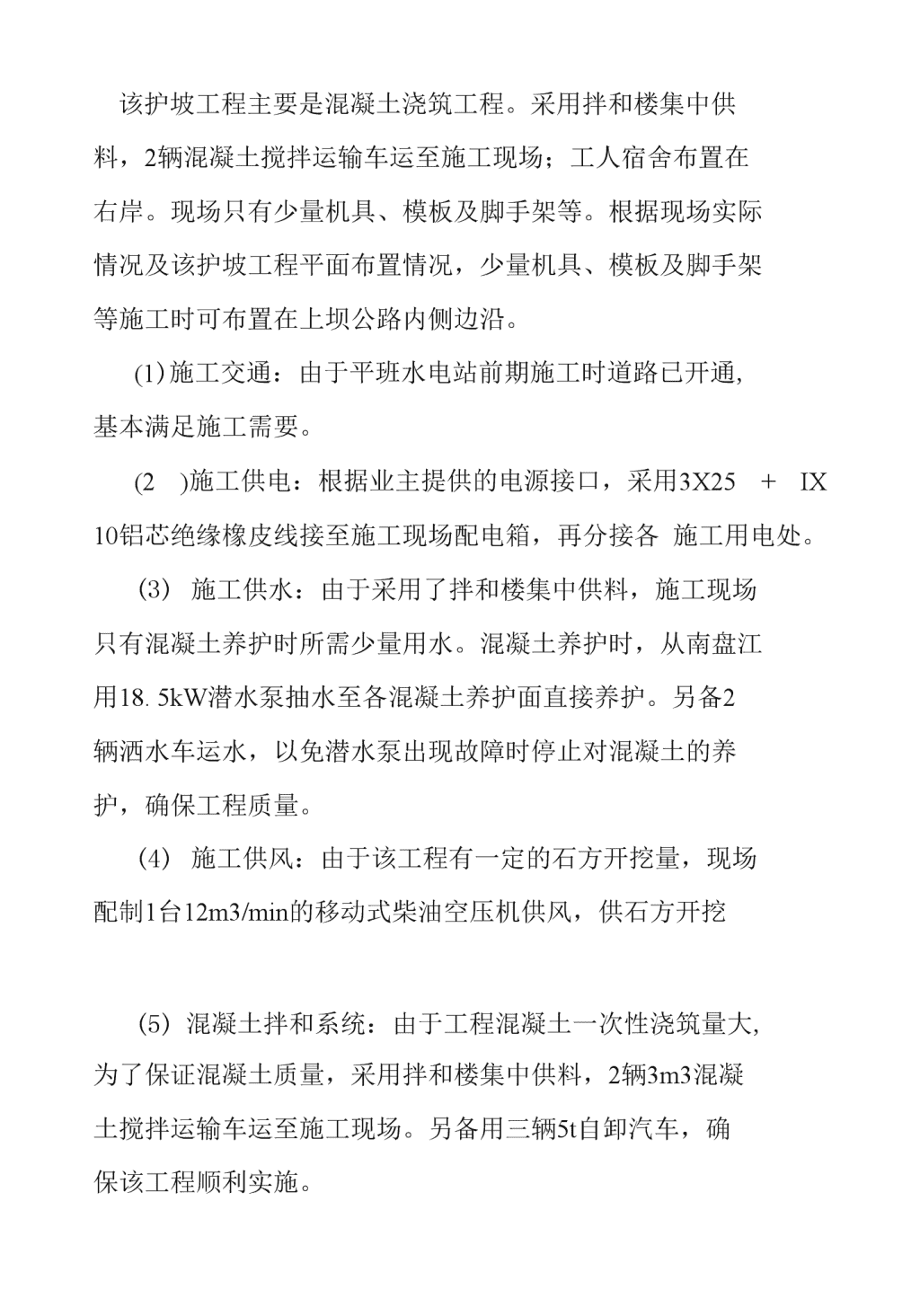

该护坡工程主要是混凝土浇筑工程。采用拌和楼集中供料,2辆混凝土搅拌运输车运至施工现场;工人宿舍布置在右岸。现场只有少量机具、模板及脚手架等。根据现场实际情况及该护坡工程平面布置情况,少量机具、模板及脚手架等施工时可布置在上坝公路内侧边沿。(1)施工交通:由于平班水电站前期施工时道路已开通,基本满足施工需要。(2)施工供电:根据业主提供的电源接口,采用3X25+IX10铝芯绝缘橡皮线接至施工现场配电箱,再分接各施工用电处。(3)施工供水:由于采用了拌和楼集中供料,施工现场只有混凝土养护时所需少量用水。混凝土养护时,从南盘江用18.5kW潜水泵抽水至各混凝土养护面直接养护。另备2辆洒水车运水,以免潜水泵出现故障时停止对混凝土的养护,确保工程质量。(4)施工供风:由于该工程有一定的石方开挖量,现场配制1台12m3/min的移动式柴油空压机供风,供石方开挖(5)混凝土拌和系统:由于工程混凝土一次性浇筑量大,为了保证混凝土质量,采用拌和楼集中供料,2辆3m3混凝土搅拌运输车运至施工现场。另备用三辆5t自卸汽车,确保该工程顺利实施。

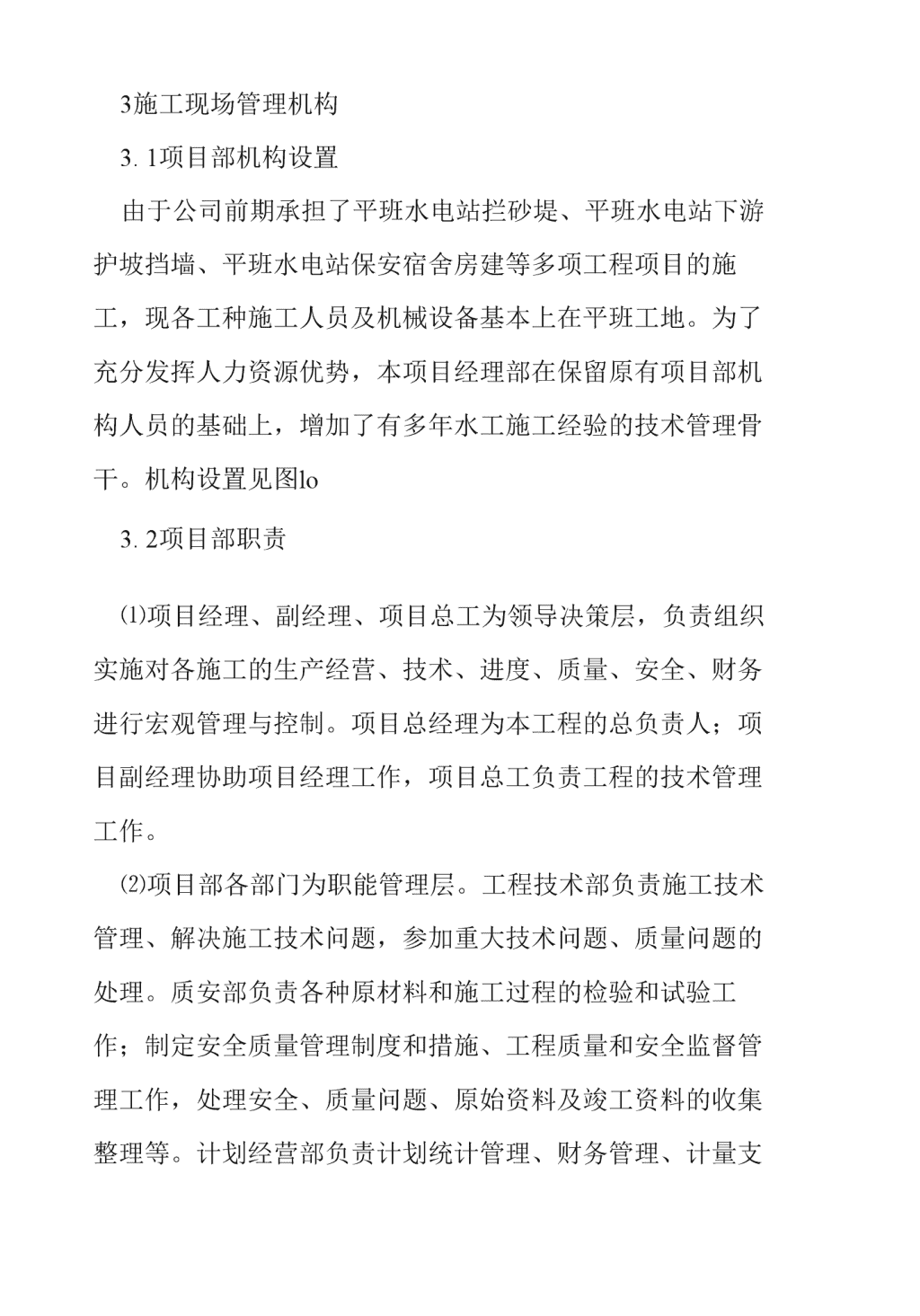

3施工现场管理机构3.1项目部机构设置由于公司前期承担了平班水电站拦砂堤、平班水电站下游护坡挡墙、平班水电站保安宿舍房建等多项工程项目的施工,现各工种施工人员及机械设备基本上在平班工地。为了充分发挥人力资源优势,本项目经理部在保留原有项目部机构人员的基础上,增加了有多年水工施工经验的技术管理骨干。机构设置见图lo3.2项目部职责⑴项目经理、副经理、项目总工为领导决策层,负责组织实施对各施工的生产经营、技术、进度、质量、安全、财务进行宏观管理与控制。项目总经理为本工程的总负责人;项目副经理协助项目经理工作,项目总工负责工程的技术管理工作。⑵项目部各部门为职能管理层。工程技术部负责施工技术管理、解决施工技术问题,参加重大技术问题、质量问题的处理。质安部负责各种原材料和施工过程的检验和试验工作;制定安全质量管理制度和措施、工程质量和安全监督管理工作,处理安全、质量问题、原始资料及竣工资料的收集整理等。计划经营部负责计划统计管理、财务管理、计量支
付等。机电物资部负责设备的修理、零配件及物资采购和保管工作等。办公室负责接待与对外联系,以及协调地方关系。⑶各专业施工队为现场作业层,负责按有关技术标准、规范以及公司质量体系文件、作业指导书进行工程项目施工。具体为:土石方施工队负责土石方挖运、回填碾压施工;混凝土施工队负责护坡、路面、挡水墙排水沟、导墙混凝土浇筑施工;测量班负责地形、放样测量工作;架子班负责模板安装工作,脚手架搭设;混凝土生产班负责混凝土生产、运输工作。4主要施工技术措施4.1施工程序组织人员进场,做好地形测量、接电源到施工现场等前期准备工作;组织有关技术人员、施工员及测量人员对图纸进行会审,并进行技术交底工作,放样出该护坡工程的全部轴线,完成原材料报验工作。施工时按轴线位置放样出开挖线,开挖线确定后对挖方段进行施工,根据施工断面采用机械开挖出渣、回填碾压。开挖、回填碾压达到设计尺寸及地质要求,经自检合格,整理好资料后,请设计代表和监理工程师验收,完成开挖、回填工作。
