- 793.00 KB
- 141页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

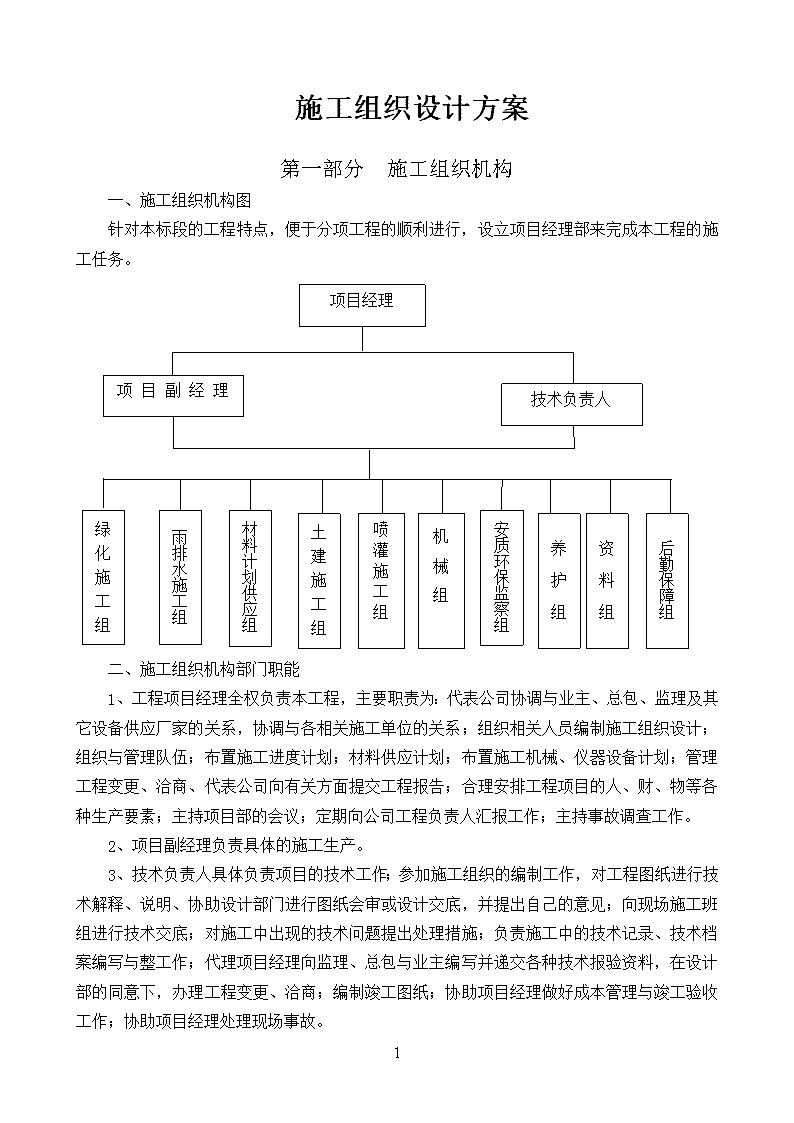

'施工组织设计方案第一部分施工组织机构一、施工组织机构图针对本标段的工程特点,便于分项工程的顺利进行,设立项目经理部来完成本工程的施工任务。安质环保监察组养护组雨排水施工组材料计划供应组绿化施工组土建施工组喷灌施工组资料组项目副经理技术负责人项目经理机械组后勤保障组二、施工组织机构部门职能1、工程项目经理全权负责本工程,主要职责为:代表公司协调与业主、总包、监理及其它设备供应厂家的关系,协调与各相关施工单位的关系;组织相关人员编制施工组织设计;组织与管理队伍;布置施工进度计划;材料供应计划;布置施工机械、仪器设备计划;管理工程变更、洽商、代表公司向有关方面提交工程报告;合理安排工程项目的人、财、物等各种生产要素;主持项目部的会议;定期向公司工程负责人汇报工作;主持事故调查工作。2、项目副经理负责具体的施工生产。3、技术负责人具体负责项目的技术工作;参加施工组织的编制工作,对工程图纸进行技术解释、说明、协助设计部门进行图纸会审或设计交底,并提出自己的意见;向现场施工班组进行技术交底;对施工中出现的技术问题提出处理措施;负责施工中的技术记录、技术档案编写与整工作;代理项目经理向监理、总包与业主编写并递交各种技术报验资料,在设计部的同意下,办理工程变更、洽商;编制竣工图纸;协助项目经理做好成本管理与竣工验收工作;协助项目经理处理现场事故。141

4、养护组负责绿化养护管理的工作。统计组负责年、季、月施工生产计划的编制,掌握项目各生产单位的进度情况,分析影响进度的因素,提出整改措施;负责计量支付工作和内部承包核算工作。后勤保障组主要负责项目的对外联络、与周边社区的综合文明施工、共建、文秘、人事劳资、治安、保卫、职工食堂以及内部行政事务;文秘工作指负责文件资料的统一管理,编制内部管理制度,拟发请示、报告、总结;人事部工作指负责干部和工人调配、考勤管理及工资奖金分配,组织职工培训;行政事务工作指负责生活、办公用品的采购和发放,业务部用车管理,食堂和炊事员管理等。材料计划负责材料订货采购、租赁;编制材料供应计划,经主管领导批准后负责实施;整理保管好一切材料的资料和报告证件等,建立管理台帐,做好各项材料消耗和库存信息统计工作;制定物资管理标准和实施办法,对工程使用材料的质量和管理负全责;制定(限额)发料标准,办理材料成本核算和费用结算;记录材料使用情况,做到可追溯性标准;根据工程进展情况,合理配备、协调施工机械,加强机械管理及维修,使其始终处于受控状态。根据工程总量和工期要求,结合企业自身的劳动定额,本投标人安排项目部管理技术人员先期进场施工,技术工人全部由本投标人调集。三、主要材料配置及调配计划根据总工期要求,我们将根据施工形象进度计划的安排,按每月所拟完成的工程量,做好主要材料的计划、供应、调配,并根据现场的实际进度,随时调整材料的进场计划,以确保施工的正常进行。141
第二部分各分部分项工程的主要施工方案第一节施工放线的施工方案为了保证本工程的平面位置和几何尺寸符合设计图纸要求,并达到合格标准,对平面及高程控制如下:由项目经理组织负责平面坐标及高程传递,项目施工人员负责施工现场平面、道路、广场地形及地形标高测量,项目部技术质量部门负责平面坐标及高程的设控验收。一、测量方案测量人员在与业主方、规划设计单位、监理单位交验水准点和坐标基准点后,对在本施工范围内的桩位进行必要的保护,并及时做好导线复测,导线点的加密,水准点的复测和加密等测量工作;对所交导线点,水准点进行现场拴桩。在附近固定物上做好拴桩标记,并填写拴桩记录。在条件允许的情况下,对有关桩位砌筑保护,并立标牌注明,注意保护字样。1、施工测量技术要求1.1本工程施工测量依据及相关标准、规范、规程:1.1.1《园林绿化工程施工图纸》;1.1.2《建筑工程施工测量规程》(DBJ01-21-95);1.1.3《工程测量规范》(GB50026-2000);1.1.4《测绘产品检查验收规定》(GHI002-95);1.1.5《工程测量成果检查验收和质量评定标准》(YB9008-98)1.2对业主提供的控制点进行复核测量,符合精度要求后再进行工程的施工测量。1.3场区内按施工情况需要增设水准点,测量精度按不低于二级水准测量精度进行测量。2、测量主要仪器设备经纬仪、水准仪、测量标杆、水准标尺、小线等。3、施工测量成果的检查和检测为了确保设计的等高线位置和标高,必须有严格的检查和检测制度,施工控制测量成果,自检和驻地监理审批,向监理工程师提出检测申请。检测均按照规定的同等级精度作业要求进行,及时提出成果报告,一般检测差应小于2倍中误差。4、施工测量措施4.1控制网的测量:用全站仪对组成控制网的各点间测量,均采用四个测回。4.2数据处理:控制网所测得的数据进行平差计算,求得边与角的中误差,满足测量精度要求后方可使用。4.3桩点保护:控制网中所设置的各点均采用混凝土包顶端带十字的Φ16以上螺丝钢,露出混凝土高度不大于15mm,以免变弯而影响测量精度。141
4.4施工过程中边桩测量:在施工过程中,根据控制桩置镜精确测量区中线及边线,同时埋设护桩的恢复。施工边桩要定期进行复核测量,消除开挖沉降或土方填筑对其带来的负面影响。4.5测量管理措施:开工前对测量人员进行测量知识、测量规范,测量仪器使用等方面进行培训,测量人员应认真理解图纸,发现问题及时上报,得到书面答复才能按图进行测量放样。二、现场及地形高程测量根据业主提供的高程控制点,用水准仪引测高程,并将高程测设标注到绘制的测设图上,用以计算土方工程量。三、平面定位对于曲线形道路在场内可做出圆心的情况下,可先测出中心位置,钉立中心桩,沿中心桩根据图纸设计半径画弧,定出道路中心线,如场内有构筑物阻挡,无法钉立中心桩的情况下,先测设道路中心线两交点坐标并钉立控制桩,连接两点做直线,找出中心点,将经纬仪置于中心桩开始旋转,按视线方向,从仪器处量取放样图所给定道路中心距离,依次定出曲线上各控制点,使曲线平滑。四、高程测量在道路变坡点处,增设高程控制桩,其它同平面定位。技术要点:根据道路铺装设计平面图,采用水准仪精确放样,编制施工测量、放样表及中线交点及转交点桩位的设置,沿边线每隔3-5米(变坡、转弯和超高点)在路肩部位挖一个50-100厘米的横槽,槽底深度为路槽槽底标高。考虑到路槽土开挖后压实可能下沉,故开挖深度应较设计深度有所减少,一般路槽减少开槽量为5-10厘米,根据路槽土质情况适宜高整即可。五、轴线控制根据建设方提供的坐标控制点,依据图纸设计方格网上坐标在施工区域范围内测设纵、横两道主控制线,设置控制桩,并用混凝土加以保护定位。用石灰粉在施工工域放出道路、地形的轮廓线。六、土方高程控制根据设计高程和测设标高,计算出挖土深度,以及地形堆筑高度,并定期用水准仪或全站仪对土方标高进行复测,以达到设计高程。141
第二节地形调整的施工方案一、土方平衡及调配1、施工准备主要机具:1.1主要大型机械:挖掘机、推土机、装载机、自卸汽车、翻斗车等;1.2一般工具:铁锹、手推车、平碾、蛙式打夯机、钢尺等。2、土方开挖及平整2.1作业条件2.1.1土方开挖及平整前,将施工区域内的地下、地上障碍物、杂物清除和处理完毕。2.1.2在机械施工无法作业的部位和修整边坡坡度,地形精细修整等,均应配备人工进行。2.1.3根据挖方、堆方工程量,选用施工机械,以发挥施工机械的最高效能。2.1.4保留树木应做防护,如用草绳包扎、设置护栏等。2.1.5场地的定位控制线桩、标准水平桩及灰线尺寸,必须经过检验合格后,才能作为施工控制的基准点。2.1.6施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。2.1.7夜间施工时,应有足够的照明设施,在危险地段应设置明显标志,并合理安排开挖、推平顺序,防止错挖或超挖。高压线下应有专人负责。2.1.8熟悉图纸,做好技术交底。2.1.9施工机械进入现场所经过的道路和卸车设施等应事先经过检查,必要时进行加固或加宽等准备工作。3、操作流程确定开挖、推土顺序和边坡—→分段分层开挖、推土—→修边清理。开挖应从上到下分层分段依次进行,随时做好一定坡势,以利排水,并应做好支撑准备,以防塌陷。4、成品保护4.1对定位标准桩、轴线引桩、标准桩点、桩木等运土、推土时不得撞碰,并应经常测其平位置,水平标高和坡度是否符合设计要求,定位标准桩和标准水准点边应定期复测和检查是否正确。4.2土方开挖、推土时,应防止邻近物、道路、管线等发生下沉和变形,必要时应与设计或建设单位协商,采取防护措施。并在施工中进行沉降或移位观测。141
4.3施工中,如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工;如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护,在设有地上或地下管线、电缆的地段进行施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。二、机械回填土1、工艺流程:基底地坪的清整—→检验土质—→分层铺土—→机械碾压密实—→检验密实度—→修整验收1.1填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。1.2检验土质:检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范围内。如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。1.3填土应分层铺摊:每层铺土的厚度应根据土质、密实度的要求和机具性能确定,但每层厚度不超过60cm。1.4碾压机械压实填方时,应控制行驶速度,本工程拟采用碾压机械分层碾压,分层厚度不大于60cm,并随碾压随找平。1.5碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行,每层接缝处应作成斜坡形,碾迹重叠0.5~1.0m左右,上下层错缝距离不应小于1m。1.6填方超出基底表面时,应保证边缘部位的压实质量。运土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m ,如设计要求边坡修平拍实,宽填可为0.2m。1.7在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。1.8回填土方每层压实后,应按规范进行取样检验,测出干土的质量密度、压实度,达到要求后,再进行上一层的铺土。1.9填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补土夯实。2、质量标准2.1基底处理必须符合设计要求或施工规范的规定。2.2回填的土料,必须符合设计要求或施工规范的规定。2.3回填土必须按规定分层夯压密实,取样测定压实后的干土质量密度,其合格率不应小于90%,不合格的干土质量密度的最低值与设计值的差,不应大于0.08g/cm3,且不应集中,环刀取样的方法及数量应符合规定。141
3、成品保护3.1施工时,对定位标准桩、轴线控制桩、标准水准点及桩木等,填运土方时不得碰撞,并应定期复测检查这些标准桩点是否正确。3.2夜间施工时,应合理安排施工顺序,要有足够的照明设施,防止铺填超厚,严禁用汽车直接将土倒入基坑(槽)内,但大型地坪与堆山工程不受限制。3.3基础的现浇混凝土应达到一定强度,不致因回填土而受破坏时,方可回填土方。4、应注意的质量通病4.1未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类、试验日期、试验结论及试验人员签字。未达到设计要求的部痊,应有处理方法和复验结果。4.2回填土下沉:因虚铺土超过规定厚度,或夯实不够遍数,甚至漏夯。基底有机物或树根、落土等杂物清理不彻底原因,造成回填土下沉,为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。4.3回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将橡皮土挖出,重新换好土夯实处理。4.4在地形、工程地质复杂地区内填方,且对填方密实度要求较高时,应采取措施(如排水暗沟、护坡桩等),以防填方土粒流失,造成不均匀下沉和坍塌等事故。4.5填方基土为渣土时,应按设计要求加固地基,并要妥善处理基底下的软硬点、空洞、旧基以及暗塘等。4.6回填管沟时,为防止管道中心位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m以上,在不损坏管道的情况下,方可采用机械回填和夯实。在抹带接口处,防腐绝缘层或电缆周围,应使用细粒土料回填。4.7填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等,与建设单位共同确定(沉降量一般不超过填方高度的3%)。三、人工回填土细整1、填土前应将地面上的垃圾等杂物清理干净。2、人工采用蛙式打夯机,每层铺土厚度为200~250mm,人工打夯不大于200mm。每层铺摊后,随之耙平。3、回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,并且严禁采用水浇使土下沉的所谓“水夯”。4、修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补土夯实。141
第三节苗木种植工程施工方案施工工序园林绿化种植的施工顺序一般为:地形细整—→定点放线—→乔木栽植—→灌木种植—→地被草坪栽植—→施工期养护—→养护管理期养护—→竣工验收移交一、选材1、表土、肥料、水等应符合本工程要求;2、植物品种2.1所有植物应考虑当地气候特点,选择在天津市及周边地区定植三年以上且符合本工程设计要求效果的苗木,带冠种植;适合于当地气候条件易于生长的、并有丰满干枝体系和苗壮的根系。植物应无缺损树节、擦破树皮、受风冻伤害或其他损伤,植物外观应显示出正常健康状态,能承受上部及根部适当的修剪。无特殊规定或图纸标明,所有植物应在苗圃采集。2.2乔木应具有挺直的树干,发育良好的枝杈,根据其自然习性对称生长。不应有大于直径20cm未愈合的伤痕。2.3运到现场的乔木高度应符合图纸要求,其胸径(树高出地面1.2m处)应按施工图纸要求。2.4不允许采用代替品种,除非证实在承包期内的正常种植季节采集不到规定的植物。只有经监理工程师同意后,才允许种植代替品种。2.5露地栽培花卉应符合下列规定:一、二年生花卉,株高应为10-40cm,冠径应为15-35cm。二、地形细整根据建设方提供的施工场地,对照设计施工图进行场地细整。1、地形要求,应使整个地形的坡面曲线保持排水通畅,堆筑地形时,根据放样标高,由里向外施工,边造型,边压实,施工过程中始终把握地形骨架,翻松辗压板结土,机械设备不得在栽植表层土上施工。2、微地形粗整形完成后,人工细做覆盖面层,保持表面土质疏松,并清理杂物。人工平整时从边缘逐步向中间收拢,使整个地形坡面曲线和顺、排水通畅。回填土的含水率应控制在23%左右,不允许含有粒径超过10cm的石块,雨天停止作业,雨后及时修整和拍实边坡。若施工场地有垃圾、渣土、建筑垃圾等要进行清理。3、必须使场地与四周道路、广场的标高合理衔接,使绿地排水通畅。4、种植场地种植土最低厚度必须符合下列要求。141
园林植物种植必需的最低土层厚度植被类型草本花卉草坪地被小灌木大灌木浅根乔木深根乔木土层厚度(cm)30304560901505、对场地进行翻挖、松土、对杂草需用锄头、铁锹连根拔除、杂草很多时用除草剂进行消除,以符合植物和设计要求。6、如果用机械整理地形,应事先与建设单位或相关单位联系,了解是否有地下管线,以免机械施工时造成管线的损坏。7、场地整理时应考虑土壤的压实程度与设计标高的关系,土壤压实后密实度达80%以上,以免种植后,淋水下陷厉害造成场地不平整。三、定点放线1、施工人员接到设计图纸后先到现场核对图纸,了解地形地貌和障碍物情况并找到定点放线的依据和方法。2、首先按工程布置的图纸标出种植地段、种植位置及品种的轮廓,并进行放样,按现场监理工程师提供的水准点、坐标基准点结合图纸,确定放样基准点。3、用经纬仪完成施工坐标控制网放设,对所有基准点打桩定点,复杂地点及建筑用地应加密控制网。4、分别对绿化苗木栽植位置等进行放样,每次放样后,报请监理工程师进行审核,核准后、进行下一道工序的施工。5、种植地段应修整到符合监理工程师指示的线形和坡度,应具有舒畅的外形。在种植中所有大土块、石块、硬土及其他杂物和不适于种植的材料,均应由承包人自行移走。处理好的表土和底土应分开,并得到监理工程师认可。6、对交叉施工造成的放样破坏及时进行复样,保证施工精确度和进程。整个放样工序按:基准点确定—→控制网放样—→放样—→核实—→使用—→复线—→使用的途径进行。四、树穴开挖1、挖坑挖槽的质量标准:挖坑挖槽的位置要准确,坑应根据根系、土球大小、土质情况而定,刨坑刨槽要直上直下桶形,不得上大下小或上小下大,不然造成窝根或填土不实。坑径一般可按规定的根系或土球直径大30-40厘米。常绿乔木类种植规格(cm)树高土球直径种植穴深度种植穴直径141
15040—5050—6080—90150—25070—8080—90100—110250—40080—10090—110120—130400以上140以上120以上180以上落叶乔木类种植穴规格(cm)胸径种植穴深度种植穴直径胸径种植穴深度种植穴直径2—330—4040—605—660—7080—903—440—5060—706—770—8090—1004—550—6070—807—880—90100—110花灌木类种植穴规格(cm)冠径种植穴深度种植穴直径20070—9090—11010060—7070—902、刨坑、刨槽的规格要求刨坑、刨槽位置要准确,坑径应根据根系、土球大小及土质情况而定,刨坑、刨槽要直上直下成桶形,不得上大或上小下大,以免造成窝根或填土不实。好土、弃土分别放置,分别放置,及时将多余的无机料和施工垃圾清理干净。2.1坑径一般可比植物的根系或土球直径大0.2-0.3m。2.2如遇土质过粘、过硬或含有有害物质如石灰、沥青等,则应适当加大坑径。3、刨坑的操作方法:3.1刨坑时要找准位置,以所定位置为中心按规定坑径划一圆圈作为刨坑的范围。3.2挖坑时应将表土与底土分别放置,如土质有好有坏亦应分开堆放。堆放位置以不影响苗木栽植为宜,刨坑到规定深度后在坑底堆土堆,以利根系疏展。3.3刨坑时如发现地下管道,电缆等地下设施应停止操作,并及时向有关领导报告及时解决。3.4在斜坡上挖坑应先做成一平台,平台应以坑径最低处为标准做平台,然后在平台上再挖坑。141
3.5在运出植物前,应由园艺人员按起苗、调运等技术要求负责将植物挖出、包扎、打捆,以备运输;任何时候,植物根系应保持潮湿、防冻、防止过热、落叶树在裸根情况下运输时,必须将根部包涂粘泥浆,使根的全部带有泥土然后包装在稻草袋内。所有常绿树及灌木的根部,均应连同掘出的土球用草袋包装。运到工地及种植前,这些土球应结实,草包应完好。树冠应仔细捆扎以防止枝杈折断。3.6植物以单株、成捆、大包或容器内装有一株或多株植物运到工地时,均应分别系有清楚的标签,标明植物名称、规格、尺寸、树龄或其他详细资料。五、起苗及包装1、起苗的质量标准:为保证树木成活,提高绿化效果,要选生长健壮无病虫害,树形端正,根系发达的树苗。先在苗圃号苗并在重要苗木向阳面喷漆做标记。1.1乔木土球应达到其胸径的7-10倍或树高的1/3;常绿类乔木土球应达到其胸径的7-10倍或树高的1/3;灌木土球应达到其胸径的7-10倍或树高的1/3;灌木土球应达到其高度的1/2。或按设计要求规定土球大小起苗。1.2掘带土球苗,应保证土球完好,土球要削平整,50厘米以上土球底要小,一般不要超过土球直径的1/3,土球包装均要严,草绳要打紧不能松脱,土球底要封严不能漏土。1.3打包:土球规格在40厘米以下,土质坚硬可在坑外打包,先将蒲包放好,捧出土球放入包内,但搬运土球时不要只提树干,放入包内将包包严,再按规定将草绳捆紧,土球虽在40厘米以下,但土质松软,沙性大,易散坨的和50厘米以上的土球均应在坑内打包,所用蒲包草绳应在使用前一天浸水,以增加拉力,可使草包打严,草绳勒紧,50厘米以上土球如土质松软的土球,应修好土球后先围腰绳,腰绳宽度应根据土质而定,围好腰绳再用蒲包将土球包严,用草绳将蒲包固定,进行打包,打好包后再围上腰绳,腰绳宽应根据土球大小而定。一般为6-10道,最后进行封底,封底前在顺树倒的方向坑底处先挖一小沟并将封底草绳紧紧栓在草绳上,然后将树推倒,用蒲包封严,用草绳错开勒紧,捆成双十字形或五角形。六、苗木运输及假植1、装、运、卸、假植树木时均要保证树木根系,土球的完好,不得折断树木主尖、枝条,不要擦伤树皮,卸车后应立即栽植苗木,因故不能立即栽植的苗木应埋土假植保护好根系。2、为保证赛时效果,正常季节带冠移植大规格苗木必须带土球。吊运苗木时必须严格按照规程、规范操作,吊车的荷载吨位要大于土坨和树体的总重量。装车时土球(木箱)朝前,树冠向后,保证土球完整,不散坨。运输保持树木平稳,不滚动,不损伤树皮和主枝。3、运苗装车前押运人员应按所需树种、规格、质量、数量认真检查核实挂牌后再装车。凡运距较远的苗木,应用草苫或湿草袋盖好根部以免风干而影响成活。4、苗木运到工地后按指定位置卸苗,卸苗要从上往下顺序卸车,不得从下乱抽,卸时应轻拿轻放,不许整车往下推以免砸根系和枝条。卸土球苗40厘米以下可直接搬下,但要搬动土坨不应只提树干同时保护好树体及土球不受损伤。5、卸车后不能立即栽植时,应临时将根部埋土或用苫布草袋盖严,也可事先挖好宽1.5—2米141
,深40厘米的假植沟,将苗码放整齐,一层苗一层土将根部埋严,如假植时间超过七天以上则应适量浇水保持土壤湿润,带土球苗临时假植应尽量集中将树直立,土球垫稳,假植时间较长则应在土球和枝叶上经常喷水以增加空气中湿度和保持土球土壤湿润,但水量不宜过大以免将土球泡软再搬运时土球变形影响成活。6、苗木卸车完毕及时报请监理工程到现场对苗木进行验收。七、苗木栽植与养护管理1、在种植时,先在坑底填约150mm厚的表土,同时要掺中腐熟的有机肥料作为底肥,注意要在底肥上覆盖一层土,不至于直接接触苗木根系而损伤根系。禁忌使用耕作层以下的深层生土(阴土)。苗木栽植前先对苗木进行自检,然后报请监理工程师进行抽检,不合格苗木不允许进场。2、苗木栽植前2天,对比较干旱的树穴先灌穴,待水全部渗下去后方可栽植,同时为提高成活率,可使用一定浓度的ABT生根粉以促进新根的萌发。注意先把土球上的包扎物打开,再将稀释后的溶液喷施或浇灌根部,并适量施用植保粉。3、栽前对苗木进行修剪,修剪的原则是灌木保持其自然树形,短截时保持树冠内高外低,疏枝应保持外密内疏。栽后修剪时,应以疏除为主,修剪总量不超过1/4-1/3,保持主枝、侧枝分布均匀。银杏等具有明显主干的树种,在保证主枝顶芽不受伤害的前提下,重点以疏枝为主,侧枝可结合整形适当短截;元宝枫、国槐、栾树、白蜡等苗木的修剪,应保留树冠的基本骨架,保持主、侧枝先端一致,树冠整齐。修剪后较大创口应涂抹保护剂,起到杀菌、促使伤口愈合的作用。4、栽植位置要符合设计图纸要求:树木高矮干径大小要搭配合理,树体要保持上下垂直,不得歪斜,树形好的一面要迎着主要观赏方向。5、栽带土球苗木时,应提草绳入坑摆好位置后放稳再剪断腰绳和草包保持土球不松不散,并应尽量将包装物取出,然后填土踩实,踩实时不要直接踩压土球。6、栽植较大规格的常绿树或落叶乔木时,应立支柱对树体进行保护,并不能使支柱与树干直接接触以免磨伤树皮,立支柱的方向应在下风口。支撑要捆绑牢靠,高度一致、整齐美观,支撑对于不同的树种应分别采用不同的支撑方式,分别有四角支撑、三角支撑和一字支撑,支撑时为了保护好树体支撑点的树皮要进行必要的必要的缠绕保护,材料采用棕皮式或草绳等,支撑杆采用高度一致、粗细均匀的竹杆或杉木杆。,7、绿篱成块种植或色块种植时,应由中心向外顺序退植,坡式种植应由上向下种植大型块植或不同色彩丛植时,宜分区、分块种植。8、栽后24小时内必须及时浇上第一遍透水,第二遍水要连续进行,第三遍水在第二遍水5—141
10天后进行。灌水量要充足(注意第一次浇水后将树穴下陷部位及时回填种植土并捣实)。浇完第三次透水后,进行苗木的扶直整理工作,要对苗木支撑进行修整和修改,之后根据树种性质分别确定浇水时间。9、待第三遍水渗下后及时进行中耕扶植或封穴,并在树干周围堆成30cm高的土堆,以保持土壤中的水分和防止风吹树干造成空隙而影响成活,中耕封穴的同时,应将土填实并将树木扶直。10、苗木栽植完及时报请监理工程师验收,并递交苗木养护管理的详细计划及日程。八、养护管理1、根据天气情况和土壤水分状况以及苗木本身的需水量,适时浇水。2、缓苗过程结束后苗木开始生长,适当追施肥料,中耕除草。3、经常巡逻值班,防止盗苗,发现死苗或缺苗,及时补栽。4、根据病虫害发生情况,适时对苗木进行病虫害防治。5、冬季封冻前浇足冻水,并清理苗木附近杂草防火灾毁苗。141
第四节大树移植施工方案本绿化工程在设计中采用了大规格景观树来进行园林造景。稀有、大规格、全冠为本项园林工程施工的难点所在。因此,该项施工必须作为重点进行安排施工,才能最终保证本次施工良好效果。一、选苗由于大规格苗木较稀有且苗圃中存量较少,因此在选苗时,应做到:1、苗壮、芽饱满、无病虫害、苗木生长势好大规格乔木由于生长年限较长,因此有的生长不良,芽不饱满且多病虫害,移栽后由于受伤,树势较弱,病虫害蔓延,不易生长。因此选树时必须选择树势生长健壮,芽子饱满、无病虫害,在满足设计规格的同时尽量选树势生长旺盛的苗木,移栽后苗木恢复快,成活率高,且能保证景观。2、冠形饱满,树干较直大规格乔木,由于生长年限较长,且多在野外偏僻处,苗圃苗较少。因此,较少得到人工抚育,大部分树冠由于生长环境,树势、土壤、遮荫、自然界竞争等多种因素影响,容易造成偏冠,树干弯曲。而本工程所用材料为城市景观大道,因此必须选择冠形圆满,无偏冠,干形较直,无破损的苗木,才能达到预期效果。3、土层深厚,易带土球大多数大规格苗木多生长在土层瘠薄、粗放管理之处,挖苗时土球不易挖掘,而且,由于树龄较长,根系延伸远,毛细根少,因此,起苗时,尽可能选择粘土土质,土层深厚,土球不易散裂的苗木,才能保证成活率。4、能适应栽植地点的环境条件,做到适地适树。5、苗木原环境条件适宜挖掘、吊装和运输操作,土壤不易松散,能成形。选定的大树,用油漆或绳子在树干胸径处做出明显的标记。以利识别选定的单株和栽植朝向;同时,要建立登记卡,记录树种、高度、干径、分枝点高度、树冠形状和主要观赏面,以便进行分类和确定栽植顺序。6、苗木必须是已在苗圃断根屯集了2年以上或容器栽植苗,尽量不在非绿化季节临时断根带冠移植。掘起屯集苗时,应在大于原来土球直径30cm左右处下挖,保护土球外围新生根。7、本工程采用的油松、白皮松等名贵树种,以及银杏、悬铃木季节性栽植较强树种,采取提前半年以上选择苗木,并在适宜的季节移植到苗圃内,进行容器培育5个月以上,促生根系后再运抵工程现场栽植,以保证良好的树冠及较高的成活率。二、起苗时间141
根据植物生物学特性和生态学习性,各种苗木有其不同的特性,因此在起苗时,应根据不同苗木,在不同的时期挖掘。最好选择在生长季节移栽,因此时根系再生速度快,树木易成活。由于已过了苗木最佳栽植季节,所以本次工程移植苗木必须加大土球,在保证整体景观的效果下加强修剪、遮荫、保湿等措施。三、切根处理通过提前切根处理,促进侧须根生长,使大树在移植前即形成大量可带走的吸收根。这是提高移植成活率的技术关键。在移植前,以树干为中心,以胸径的3-4倍为半径画一个圆形或方形的边线,把圆形或方形的东、南、西、北分成4段,在树体的南和北或东和西两段向外挖宽30-40cm的沟,深度50-70cm(视根的深浅而定)。挖掘时,如遇较粗的根,应用锋利的修枝剪或手锯切断,使之与沟的内壁齐平。如遇5cm以上的粗根,为防大树倒伏,一般不切根,而是在土球壁处行环状剥皮并涂抹20-50mg的生长素(萘乙酸等),促发新根。沟挖好后,填入肥沃土壤并分层夯实,然后浇水。数月后即可挖运栽植。四、挖掘1、准备工作:应准备吊车、油丝绳(或吊装网包)、吊带、草绳、木板、抱杆、粗网绳、铁锨、锯、剪刀、油漆等。2、整枝:挖掘前,根据树形及设计要求,将树冠中病、枯枝、重叠枝进行疏除,弱枝强剪、强枝弱剪,以利恢复树势,同时,根据园林树木修剪造形原则,对树冠,进行适当修剪,去掉树干、基部萌条。修剪造成的伤口应涂以保护剂,如含有0.01%-0.1%的萘乙酸膏。3、支撑、牵拉:根据大树粗度、高度,用粗大竹杆(一般毛竹杆)或粗木杆对树体进行支撑,一般为三角形或四角对称支撑,用麻绳绑牢,必须保证大树在挖掘时不致突然倾倒,以防伤人或损伤树木。4、挖掘:4.1土球大小:常绿和落叶大规格苗木必须带土球(台)移植。胸径为12-18cm,土球直径1.2-1.5m,胸径为25cm以上应采用箱板移植,土台、箱板的规格为胸径的8-10倍。土球(台)高度一般为土球直径的4/5左右。因此在起苗时,土球大小严格按照业主及招标文件的要求,若在夏季,对苗木反季节移栽,土球直径还应加大。4.2土球挖掘:根据苗木规格确定土球大小后,在土球外沿向外延伸10-20cm开始挖掘。先将树体根部周围土球范围内所有浮土去掉,四周开始挖掘,挖掘宽度以方便人员操作为宜,土球一般上宽下窄,原则以尽量减少毛细根损伤为佳。遇到大的侧根或主根,不能用铁锨或钝皿铲断,而应用锯仔细锯断,细根用剪刀剪断。土球大小要求为:r=30cm以下的苗木带Φ1.5m的土球;r>30cm的苗木带Φ2.0m的土球。141
挖掘时应循序渐进,以防土球散裂;若土壤为沙质土,土球易裂,可边挖边用草绳严密缠绕土球。土球大部分挖完,修平整,用草绳横向严密包裹后,可用吊车进行吊扶,以防大树倾倒。将土球稍微吊离土层,再用草绳横向缠绕,形成“井”字或“#”形。草绳缠绕时应使用湿草绳,用力拉紧嵌入土球,然后固定,防松脱。五、吊装1、保护树杆:先用草绳对树干紧密缠绕,再用网包进行缠绕后吊装;若无网包,也可在草绳缠绕后,用宽度20cm,厚度3-5cm,长度1m左右的木板四块贴在树杆上,用油丝绳直接吊装,该措施特别在早春季节,树皮容易滑脱,可有效防止擦伤树皮。同时必须对树冠进行包裹、保护,以免在运输和栽植过程中造成枝叶损伤。2、吊装:吊装时,起吊部位最好在树体重心部分,以使树体与土球保持平衡。起吊时,应轻起轻放,不宜过快。树木装进汽车时,要使树冠向着汽车尾部,根部土块靠近司机室。树干包上柔软材料放在木架上,用软绳扎紧,树冠也要用软绳适当缠拢,树体在车上放稳后,在树干与车厢接触部分,用纸板或麻布等垫实,以防擦伤树干;同时用麻绳系牢,防止运输时树体滚动。吊装时,树体下严禁站人,防止吊绳断裂或滑脱,造成事故。3、用油漆涂抹伤口:对去掉的大枝伤口或擦伤部位,用油漆进行涂抹,保护伤口,防止病菌侵入。六、运输大规格苗木在运输时,许多苗木树冠超高、超宽。在运输途中,应尽量选择较宽的路线,且车速不应过快,防止颠破土球。非适宜季节吊运时应注意遮荫、补水保湿,减少树体水分蒸发。运输途中特别注意沿途跨路电线,防止扯断或触电!七、树穴开挖1、要栽植的苗木,其树穴应提前准备,根据放线定点要求和苗木规格,树穴应比大苗土球直径大20cm以上,深度比土球深30cm以上,以利于栽树时调整树的姿态。2、树穴挖好后,进行灌水,水应灌足,使树穴充分吸水,这样,栽树时,树穴水分不易流失,可充分浸泡土球,大树运输前,树穴内应无积水。并对穴土进行杀菌、除虫处理。八、栽植苗木运到工地后,应随到随栽。最好在阴天或傍晚进行,移植前后,可根据不同树种的特性,采取有针对性的控制树体水分蒸腾措施(如喷施抗蒸腾剂、包裹树干、搭建荫棚等)。141
1、修整树冠,保护伤口:大苗运到工地后,对在运输途中造成的树冠损伤及时修剪,并根据工地实际,本着园林观点对树冠重新整形,并用泔油涂抹伤口,防止水分散失和病菌侵入。2、起吊:起吊前,树体保护措施与挖掘装车时保护措施相同,但起吊部位应在重心之前,即靠近树冠分枝点处,这样,起吊时树体直立,土球下垂,方便栽植、调整树姿。3、扶正:利用吊车帮助,再用人工,对树体进行调整,端正位置,确立最佳观赏面和土球深度。4、去掉土球包装物:树体调整完毕,应去掉土球包装物,以利根系恢复、生长;但若土球易散裂,也可不去,但应将土球周围草绳划断,露出土球,以利生根。5、支撑:树木在栽植完成浇水前必须支撑,一般采用竹杆、杉木杆,长度在树高的1/2-2/3,根据树种粗度、冠幅大小而定。支撑与树干接触部位用棕皮,棕丝或草绳缠绕保护树皮,支撑下端与土壤接触部必须砸实并用木桩与支撑绑扎牢固。6、埋土、灌水大土球苗木不宜采用“三埋两踩一提苗”的常规措施,应该边埋土边灌水,使泥土灌满树穴与土球每一个缝隙,以防根系“架空”,不利根系生长。或用铁管多点插入树穴底部从下到上灌水,以保浇透浇匀。7、不耐水湿的树种(如雪松)宜采用浅穴堆土法栽植。这样根系透气性好,有利根系伤口愈合和新根萌发。8、视栽种时间和树种需要,对部分新植树木冬季采取防寒措施。九、封穴1、灌水:大规格树木土球灌水时,必须一次性灌足,用树枝或铁棒轻轻插入土球,以检查土球是否松软或浸透,大土球四周在灌水时,最好轻轻插入几个孔(最好保证土球不散),以利于水浸透土球;若一次灌水不足,土球四周泥土形成泥浆,最终附在土球表面,则以后灌水时土球更不易浸透。2、堆穴:待水完全渗透后,将树穴四周围堰土在树基部堆成中间高四周高的树穴并踏实。3、覆盖:用地膜以树基为中心,对树穴进行覆盖,覆盖时应严密,不重不漏,特别对接缝处,再用土进行覆盖,否则进风后易鼓起,树穴开裂,露风露气,根系容易失水不易成活。十、树体缠绕用草绳对树干由基部严密缠绕,直至分枝点处,冬春两季,草绳外面再用地膜进行缠绕。夏秋两季将地膜去掉。该项措施既利于树体保温,又利于减少水分蒸发,在高温干旱季节,向树体喷水,又有利于树体吸水,促进树木生长。十一、养护1、保持树体水分代谢平衡141
1.1包干:用草绳、蒲包、苔藓等材料严密包裹树干和比较粗壮的分枝。上述包装物具有一定的保湿性和保温性。经包干处理后,一可避免强光直射和干风吹袭,减少树干、树枝的水分蒸发;二可贮存一定量的水分,使枝干经常保持湿润;三可调节枝干温度,减少高温和低温对枝干的伤害,效果较好。或采用塑料薄膜包干,此法在树体休眠阶段效果是好的,但在树体萌芽后应及时撤换。因为,塑料薄膜透气性能差,不利于被包裹枝干的呼吸作用,尤其是高温季节,内部热量难以及时散发会引起高温,灼伤枝干、嫩芽或隐芽,对树体造成伤害。1.2喷水:树体地上部分(特别是叶面)因蒸腾作用而易失水,必须及时喷水保湿。喷水要求细而均匀,喷及地上各个部位和周围空间,为树体提供湿润的小气候环境。可采用高压水枪喷雾,可将供水管安装在树冠上方,根据树冠大小安装一个或若干个细孔喷头进行喷雾,效果较好。或采取“吊盐水”的方法,即在树枝上挂上若干个装满清水的盐水瓶,运用吊盐水的原理,让瓶内的水慢慢滴在树体上,并定期加水,既省工又节省投资。但喷水不够均匀,水量较难控制。一般用于去冠移植的树体,在抽枝发叶后,仍需喷水保湿。1.3遮荫:大树移植初期或高温干燥季节,要搭制荫棚遮荫,以降低棚内温度,减少树体的水分蒸发。在成行、成片种植,密度较大的区域,宜搭制大棚,省材又方便管理,孤植树宜按株搭制。要求全冠遮荫,荫棚上方及四周与树冠保持50厘米左右距离,以保证棚内有一定的空气流动空间,防止树冠日灼危害。遮荫度为70%左右,让树体接受一定的散射光,以保证树体光合作用的进行。以后视树木生长情况和季节变化,逐步去掉遮荫物。2、促发新根:2.1控水:新移植大树,根系吸水功能减弱,对土壤水分需求量较小。因此,只要保持土壤适当湿润即可。土壤含水量过大,反而会影响土壤的透气性能,抑制根系的呼吸,对发根不利,严重的会导致烂根死亡。为此,一方面,我们要严格控制土壤浇水理。移植时第一次浇透水,以后应视天气情况、土壤质地,检查分析,谨慎浇水。同时要慎防喷水时过多水滴进入根系区域。第二方面,要防止树池积水。种植时留下的浇水穴,在第一次浇透水后即应填平或略高于周围地面,以防下雨或浇水时积水。同时,在地势低洼易积水处,要开排水沟,保证雨天能及是排水。第三方面,要保持适宜的地下水位高度(一般要求—1.5米以下)。在地下水位较高处,要做网沟排水,汛期水位上涨时,可在根系外围挖深井,用水泵将地下水排至场外,严防淹根。141
2.2保护新芽:新芽萌发,是新植大树进行管理活动的标志,是大树成活的希望,更重要的是,树体地上部分的萌发,对根系具有自然而有效的刺激作用,能促进根系的萌发。因此,在移植初期,特别是移植时进行重修剪的树体所萌发的芽要加以保护,让其抽枝发叶,待树体成活后再行修剪整形。同时,在树体萌芽后,要特别加强喷水、遮荫、防病治虫等养护工作,保证嫩芽与嫩梢的正常生长。2.3土壤通气:保持土壤良好的透气性能有利于根系萌发。为此,一方面,我们要做好中耕松土工作,以防土壤板结。另一方面,要经常检查土壤通气设施(通气管或竹笼)。发现通气设施堵塞或积水的,要及时清除,以经常保持良好的通气性能。移植时,没有安装通气设施的,应予补装。3、树体保护新移植大树,抗性减弱,易受自然灾害、病虫害、人为的禽畜危害,必须严加防范。3.1支撑:大规格乔木由于树冠大、重心高,而根系较小,依靠树体自身不能固定,易被风吹倒或发生倾斜,即使树体摇动,也易造成根部晃动,使根部不能生根或露气后使根部腐烂。因此,大树栽植完毕,必须进行支撑。大树支撑一般用大毛竹杆或杉木杆,因树体规格、高度而定。本项目大树一般用毛竹杆或杉木杆采用三角形或四角对称支撑,竹杆底部用短木桩和支撑固定,使其不易风吹滑动,竹杆与树体支撑部用麻绳绑牢固,树木支撑部位要用棕皮或草绳缠绕保护,以致不损伤树皮,。支撑完毕,用力摇动树体,树体牢固,不摇动。3.2防病治虫:坚持以防为主,防治结合的原则,根据树种特性和病虫害发生发展规律,勤检查,做好防范工作。一旦发生病情,要对症下药,及时防治。3.3施肥:施肥有利于恢复树势。大树移植初期,根系吸肥力低,宜采用根外追肥,一般半个月左右一次。用尿素、硫酸铵、磷酸二氢钾等速效性肥料配制成浓度0.5%到1%的肥液,选早晚或阴天进行叶面喷洒,遇降雨应重喷一次。根系萌发后,可进行土壤施肥,要求薄肥勤施,慎防伤根。3.4防冻:新植大树的枝梢、根系萌发迟,年生长周期短,积累的养分少,因而组织不充实,易受低温危害,应做好防冻保温工作。一方面,入秋后,要控制氮肥,增施磷、钾肥,并逐步延长光照时间,提高光照强度,以提高树体的木质化程度,提高自身抗寒能力。第二,在入冬寒潮来临之前,做好树体保温工作。可采用覆土、地面覆盖、设立风障、搭制塑料大棚等方法加以保护。4、输液促活技术141
移植大树时,必须带土坨,但是大树的吸收根仍然多数失去,留下的老根再生能力差,新根发生慢,吸收能力难以恢复,虽然截枝去叶,但是大树仍然要蒸发大量水分,当供应(吸收)水分数量小于消耗(蒸腾)水分数量时,就会导致树木脱水而死亡。为了维持大树移植后水分供应与消耗的平衡,常采用外部给水(土壤浇水和树体喷水)措施,但是往往效果不佳,甚至造成渍水烂根。如果采用树体内给水的输液新技术,就可解决移植大树桩水分供需矛盾,从而促其成活。其技术要求如下:4.1液体配制输入的液体以水分为主,水中可配入微量的植物激素和磷钾矿质元素,为了增加水的活性,可以使用磁化水或冷开水。每千克水可溶入ABT5号生根粉0.1克,磷酸二氢钾0.5克。生根粉可以激发树体内原生质的活力以促进生根和发芽,磷钾元素能促进植株生活力的恢复。4.2注孔准备用木工钻在植株基部钻输液洞孔数个,孔向朝下与树干呈30度夹角,深至髓心为度。输液洞孔数量多少和孔径的大小应与树干大小和输液插头直径相匹配。一般树干注射器和喷雾器输液的需钻输液洞孔1至2个,挂瓶输液的需钻输液洞孔2至4个。输液洞孔的水平分布要均匀,垂直分布要相互错开。4.3输液方法常用的有三种:注射器注射:将树干注射器针头拧入输液洞孔中,把贮液瓶倒挂于高处,拉直输液管,打开开关,液体即可输入,当无液体输入时即可关上开关,拔出针头,用胶布封住孔口。喷雾器压输:将喷雾器装好配液,喷管头安装锥形空心插头,并把它插紧于输液洞孔中,拉动手柄打气加压,打开开关即可输液,当手柄打气费力时即可停止输液,并封好孔口。挂液瓶导输:将装好配液的贮液瓶挂在洞孔上方,把棉芯线两头分别伸到贮液瓶底和输液洞孔底,外露棉芯应套上输塑管,防止污染,配液可通过棉芯输到树桩全身。4.4其它事项使用树干注射器和喷雾器输液的,其次数和时间应根据植株需水情况施用。挂瓶输液的可依需要增加贮液瓶内的配液。当树干生新根抽梢后,停止输液,并用波尔多浆涂封孔口。有冰冻的天气不宜输液,以免植株受冻害。此外,在人流比较集中或其它易受人为、禽畜破坏的区域,要做好宣传、教育工作,以防破坏树木。同时,设置竹篱等加以保护。新植大树的养护方法、养护重点,因其环境条件、季节、树体的实际情况不同而有所差异,需要因时、因地、因树灵活地加以运用,能收到预期的效果。总之,稀有大规格苗木由于其购买难度大,造价高,树龄长,移植困难,在施工中,应严格按照操作程序,谨慎操作。大树移植十大操作步骤,是保证大树移植成功的重点保障措施,其根本目的就是通过程序化操作,尽量减少水分蒸发,同时促进根部吸收水分,保证苗木成活。141
第五节时令花卉栽植施工方案花卉为园林绿化、美化和香化的重要材料。尤其草本花卉,花色艳丽,装饰效果强,美化速度快,不仅可以创造优美的工作、休息的环境,还使人们在生活之中,劳动之余得以欣赏自然,有助于消除疲劳、增进身心健康,达到为人们生活和生产服务的目的。不仅绿化、美化了环境,还起到防尘、杀菌和吸收有害气体等卫生防护作用。大面积的地被植物,可以防止水土流失,保护土壤。一、地形整理整地的质量与花卉生长有重要关系,可以改进土壤物理性质,使水分空气流通良好,根系易于伸展,土壤松软有利于土壤水分的保持,不易干燥,可以促进土壤风化和有益微生物的活动,有利于可溶性养分含量的增加。通过整地可将土壤病菌害虫等翻于表层,暴露于空气中,经日光与严寒等灭杀之,有预防病虫害发生的效果。在原机械平整场地的基础,在花卉栽植区域进一步用机械粗平,因场内倒运土方过度密实的地块深翻40~50cm,同时需施入大量有机肥料。整地应先翻起土壤、细碎土块,清除石块、瓦片、残根、断茎及杂草等所有垃圾。基本粗平后,撒施充分腐塾的有机肥不少于5kg/㎡,然后用旋耕机深翻30cm以上。整地在设计许可的范围内提高了排水坡度以利排水防涝。二、定点放线用经纬仪、标杆、测绳、钢尺等仪器和工具参照已施工完毕的园路、广场等设施位置,按设计图纸要求测放出花卉栽植轮廓线。三、起苗起苗应在土壤湿润状态下进行,以使湿润的土壤附在根群上,同时避免掘苗时根系受伤。如天旱土壤干燥,应在起苗前一天或数小时充分灌水。裸根移植的苗,用手铲将苗带土掘起,然后将根群附着的土块轻轻抖落,勿将细根拉继或使受伤,随即进行栽植。栽植前勿使根群长时间暴露于强烈日光下或强风吹击之处,以免细根干缩,影响成活。带土移植的苗,先用手铲将苗四周铲开,然后从侧下方将苗掘出,保持完整的土球,勿令破碎。有时为保持水分的平衡,在苗起出后,可摘除一部分叶片以减少蒸腾。但若摘除叶片过多,由于减少光合作用面积,会影响新根的生长和幼苗以后的生长。四、花卉选择运输花卉应选择健壮无病虫害的植株。因花卉抗逆性较差,所以运输距离一定要缩短,同时注意运输途中的保湿、保温、通风等设施。五、栽植141
1、栽植时间尽量选择无风的阴天进行,如工期紧张也应在上午10时以前,下午2时以后进行,避免中午阳光暴晒,并且在移植时应边栽植边喷水,以保持湿润,防止萎蔫。2、栽植时应先按设计密度要求计算出株距(如16株/m2一般情况下株距为25cm),然后按株距要求栽植出轮廓线,然后再由外向内依株行距逐行栽植。裸根栽植时应将根系舒展于穴中,勿使拳曲,然后覆土。为了使根系与土壤密接,必须妥为镇压。镇压时压力应均匀向下,不应用力按茎的基部,以免压伤。带土球的苗栽植时,填土于土球四周并镇压之,不可镇压土球,以避免将土球压碎,影响成活和恢复生长。3、花卉栽植深度应与原苗圃栽植深度相平或略浅,尤其是在回填土地段,以防止因栽植过深而造成根系积水,影响长势甚至死亡。4、栽植完毕后,以细喷壶充分灌水。第1次充分灌水后,在新根未生出前,亦不可灌水过多,否则根部易腐烂。小苗组织柔弱,根系较小而地上部分蒸腾量在,移植后数日应遮住强烈日光,以利恢复生长。5、运抵现场后的花卉12小时不能栽植完成的须临时假植,采用遮荫,喷水养护等措施。六、栽植后的养护管理1、整理修剪:栽后将上年的枯枝败叶修剪清除干净,为防止病虫害的传播需烧掉或深埋。1.1修枝:剪除枯枝、病枝、残枝或过密细弱的枝条,促进通风、透光,节省养份,改善株型。1.2摘叶:叶片过于茂密,影响开花结果,因此要摘去部分老叶,下脚吕和部分生长过密的叶。1.3摘心:摘除某些枝条的顶芽,尤其是幼苗期早行摘心,可促进分枝,使植株丛状,可增加花的数量或使花变大,提高观赏价值。1.4除芽:即除掉过多的腋芽减少不必要的分枝,以集中养份,使花朵更美丽。1.5去蕾:摘除过早发生的花蕾或过多的侧蕾,使养份集中,使花美而大。1.6整形:根据各种花卉的外观形状,除去参差不齐的叶片,保持植株的外形美观。2、浇水、排水、浇灌用水以清水为佳,以河水、湖水最为适宜,深井水在夏季时应经过贮晒1-2天方可使用。夏季浇水应避开中午,以早晚为宜,深秋冬季浇水应在晴天上午十点左右进行。浇水时尽量以喷洒的方式,不宜直接浇在根部,要浇到根区的四周,以引导根系向外伸展,以免影响正常开花或缩短花期。夏季降雨后应及时排水,以免因积水而造成根部腐烂死亡。3、施肥:花卉栽后经过10-20天后的缓苗以后,花前、花后各追施肥料一次,种类以经过沤制的饼肥加水稀释后在土壤较为干燥时进行开沟或穴施,施后第二天浇清水,以免“烧根”141
。全年施肥5-6次,但要薄肥勤施。注意观蕾切忌施肥,否则会引起落花。在花卉观蕾前或落花后,还可用喷雾器叶面喷施浓度为0.1%~0.3%的磷酸二氢钾、尿素、硫酸亚铁等肥料,以补充钾、铁等元素。4、中耕除草:雨后或浇灌后但土壤不能太湿时应及时中耕,以保证土壤的通气性,提高花卉的长势,深度以不伤根为原则。花卉长势旺盛时节因根系密布且较浅,中耕易浅,以3-5cm为宜,避免过深伤根。除草应在杂草发生之初,尽早进行。因此时杂草根系较浅,入土不深,易于去除,否则日后清除费力;杂草开花结实之前必须除清,否则,1次结实后,需多资历除草,甚至数年后始终不能清除;多年生杂草必须将其地下部分全部掘出,否则,地上部分不论刈除多少,地下部分仍能萌发,难以全部清除,也可结合中耕进行。5、病虫害防治:花卉病虫害的发生较苗木更为严重,尤其像蚜虫,红蜘蛛、白粉病、黑斑病等花卉与苗木之间相互传播,在防治花卉病虫害的同时,也要对树木进行防治,同时适当增加花卉防治的次数。选用农药种类时应以低毒,无味且对花卉无药害为原则,如用菊酯类农药为好,像敌敌畏、氧化乐果等高毒,易产生药害的农药则禁止使用。141
第六节草坪建植施工方案草坪施工的内容,就是要求根据已确定的设计来完成一系列的草坪建植过程。这一施工过程,主要包括地形整理、放线定点、布置给排水设施、铺种草坪草和后期管理等工序。一、场地准备铺设草坪和栽植其它植物不同,在建造完成以后,地形和土壤条件很难再行改变。要想得到高质量的草坪,应在铺设前对场地进行处理,主要应考虑地形处理、土壤改良及做好排灌系统。1、土层的厚度草坪植物的根系80%分布在40cm以上的土层中,而且50%以上的是在地表以下20cm的范围内。为了使草坪保持优良的质量,减少管理费用,应尽可能使土层厚度达到40cm左右,最好不小于30cm,在小于30cm的地方应加厚土层。2、土地的平整与耕翻这一工序的目的是为草坪植物的根系生长创造条件。步骤是:2.1杂草与杂物的清除,清除目的是为了便于土地的耕翻与平整,但更主要的是为了消灭多年生杂草,为避免草坪建成后杂草与草坪草争水分、养料,所以在种草前应彻底加以消灭。2.2初步平整、施基肥及耕翻,在清除了杂草、杂物的地面上应初步作一次起高填低的平整,平整后撒施基肥,然后普遍进行一次耕翻。2.3更换杂土与最后平整。在耕翻过程中,若发现局部地段地质欠佳或混杂的杂土过多,则应换土。为了确保新设草坪的平整,在换土或耕翻后应灌一次透水或滚压2遍,使坚实不同的地方能显出高低,以利最后平整时加以调整。2.4为提高土壤肥力,最好施一些优质的有机肥料做基肥。但勿直接用家畜肥粪,因其中含有大量杂草种籽,会造成以后草坪中野草孳生,后患无穷。2.5碱性土或含石灰、受到污染的土壤有害草坪生长,应将40cm厚的此种表层土全部刨松运走,另换壤土,以利于草坪植物的生长发育。为防治地下害虫,保护草根,可于在施肥的同时施以适量农药,必须注意撒施均匀,避免药粉成团块状,影响草坪植物成活。二、排水及灌溉系统草坪与其它场地一样,需要考虑排除地面水,因此,最后平整地面时,要结合考虑地面排水问题。不能有低凹处,以避免积水。草坪多利用缓坡来排水,在一定面积内修一条缓坡的沟道,其最低下的一端可设雨水口接纳排出的地面水,并经地下管道排走,或以沟直接与湖池相联。理想的平坦草坪的表面应是中部稍高,逐渐向四周或边缘倾斜。141
三、草坪种植施工1、播种法1.1种子的质量质量指两方面:一是纯度,二是发芽率。一般要求纯度在98%以上,发芽率在85%以上。1.2种子的处理为了提高发芽率,达到苗全、苗壮的目的,在播种前可对种子加以处理。1.3播种量应根据草种、种子发芽率来确定种子播种量,种子有单播和2~3种混播的,单播时,一般用量为10~20g/㎡。1.4播种1.4.1选择无风或微风天气进行,机械播种播2-4次,保证播量准确,播撒均匀。1.4.2为取得更好的效果必要时可进行植前施肥,对整好的场地,均匀撒施熟化的有机肥3kg/m2、复合肥0.08kg/m2,再进行土壤翻耕,然后用铁耙将表土耙平、耙细保证细整后的坪床不出现坑洼高低不平的现象,以免浇水或雨天积水而造成草坪生长不良。细整后的坪床准备播种。1.4.3白三叶播种量以发芽率及土壤条件来决定。发芽率高、土壤条件好则可减少草种播种量、反之增大草种播种量。一般为10-15g/m2,用播种机撒播均匀。1.4.4覆土镇压:播种后,用覆土耙进行覆土2次以上,覆厚0.2cm,之后用50-80kg滚筒进行镇压2次,确保草种与土壤接触紧密、坪床具有一定的紧实度。1.4.5覆盖:选用草苫子进行覆盖,保湿、防止种子流失、减少径流对地表的冲刷而导致地表板结。1.4.6播后24小时内进行第一次喷灌,喷湿土壤5-10cm,1天喷2-3遍,保证坪床湿润,直至种子发芽。1.4.7发芽后20天,保证2-3天对草坪进行一次喷灌,之后每3-5天对草坪进行一次喷灌,直至成坪。1.4.8揭除覆盖物:待幼苗出土整齐后,选择阴雨天或晴天的傍晚进行,并注意揭除后的养护工作,防止造成幼苗脱水伤害。1.4.9草坪草生长到5叶期时,用速效氮(4-8g/m2)对草坪进行第一次追肥。1.4.10当草坪生长至10-12cm时,对草坪进行第一次修剪,选用悬刀式剪草机修剪,剪高7-8cm。1.4.11苗期进行3-5次杂草防除工作,采用化学防治与人工拔除相结合。1.4.12做好苗期病虫害防治工作,如幼苗凋萎病、根腐病及食叶、食茎害虫的发生。141
2、草皮分栽铺植2.1以生长健壮的草坪做草源地,草源地的土壤若过于干燥,应在掘草前灌水。掘取草根,其根部最好多带一些宿土,掘后及时装车运走,将草要堆放在阴凉之处,堆入要薄,并经常喷水保持草根潮湿,必要时可搭荫棚存放。2.2草皮建植采用分栽草根与铺草块的方式进行铺植。2.3草块选择无杂草、生长势好,无病虫害的草源。2.4草皮移植前24小时修剪并喷水,镇压保持土壤湿润,较好起草皮。2.5起草皮规格规格宜为30cm×30cm,厚度掌握在3—5cm适宜,否则运输不易,铺植时草皮根系也不容易与原地形土壤相结合而扎根。2.6草皮运输时应在运输车上用木板分置2—3层,以免卸车草皮破损。2.7草皮铺植于地面时,草皮间应有3-5cm的间距,后用0.27T重的碾压器压平,也可用圆筒或人工脚踩,使草皮与土壤结合紧密,无空隙,易于生根,保证草皮成活。2.8草皮压紧后浇第一遍透水,保证坪床5—10cm湿润,使草皮恢复原色或失水不易过多,之后每隔3—4天浇一次水,以保证草皮的需水量。2.9保证滚压和浇水,直到草皮生根而转到正常的养护管理。141
第七节管道工程的施工方案一、工艺流程熟悉施工现场—→施工放线—→开挖沟槽—→管材报验—→管道安装—→水压试验—→管沟回填—→场地清理—→提交竣工资料报请验收。二、施工工序及施工要点1、喷灌管道施工施工顺序测量放线→开挖管沟→沟底处理→下管稳管→钢管焊接→砌筑井室→部分回填→试压、冲洗消毒→回填夯实→交验1.1施工放线1.1.1放线准备工作:1.1.1.1核查施工现场是否与图纸相符,包括图上距离与实际距离是否一致,放线的关键点与实际位置是否相符。1.1.1.2确认场地平整,处理所有影响放线的障碍物。1.1.2用经纬仪进行控制网测设,根据方格网用直角坐标法定出放线原点,打桩标识将设计图在原地貌上测设并用石灰粉标识。1.1.3坚持先整体后局部,先主管后支管,放线过程中边放线边核实,控制放线误差不超过有关要求及设计规定。1.1.4对交叉施工造成放线破坏,要及时进行恢复,保证施工精确度和进程。1.2管沟开挖1.2.1严格按放线线路开挖管沟,不得任意偏斜曲折。沟槽深度按设计进行。沟槽宽度在方便安装管道情况下尽可能窄,以对保护管道有利。1.2.2以机械开挖为主,加快施工进度,保证效率,结合人工,进行局部和细部处理,提高工程质量和精度。1.2.3考虑现场为回填土且深度较大,开挖时宜作适当放坡(据土质及深度按有关规定执行),特殊地方宜做挡土设备,以防塌落。1.2.4剔除沟槽内的砖石碎块,残根淤泥等杂物,沟底遇石层或坚硬物,应加挖深10cm,并填良质土夯实找平,遇淤泥处加挖深20cm后,用良质土回填并夯实找平,保证管沟底密实平直。1.2.5用水准仪控制管道沟底坡度,利于排水放空。1.3管道安装1.3.1检查做好安装准备工作,确认所有安装的每一个管件无机械损伤。141
1.3.2安装由专业人员负责,非专业技术人员,不参与安装操作,操作按行业操作规程执行。1.3.3在安装前应确认好各种管材的供货商,其规格符合设计图纸的要求,待管道挖好后埋入管子。1.3.4粘接面洁净,无尘土、油污、水渍,用胶适量以形成一层胶膜为宜,用胶均匀,杜绝出现漏刷部位。胶合剂挥发速度较快,刷胶后插接应迅速,以免胶膜干固,胶着面经加压,接着力会增加,要尽往内插紧,并持续5秒左右,对大口径管,持续加压时间应相应增加。1.3.5在工作暂停或休息时间,管口应封盖以免石子、土块、碎屑等进入管道,影响使用质量。1.4钢套管安装钢套管采用在过路或需要对PVC管材加以保护的部位进行敷设,选材用焊接钢管防腐处理,防腐刷沥青漆两遍方式处理,钢套管一般在路口处要比路距离两侧超出1米为宜,距离长的套管要进行焊接,焊接要有专业焊接工操作,施工中必须符合有关焊接规范以保证施工质量。1.5试压1.5.1试压前应回填一部分土,回填高度为1/3倍埋深、夯实,试压前应编写水压试验程序。1.5.2试验水压为使用压力的1.5倍,保持10-20分钟,无渗漏,压力表降压不超过0.1Mpa,则可通过,若有漏水或破裂情况发生,应及时修补,并查找原因,并继续试水,直至符合要求。1.5.3管线较复杂的分段进行分区试压。1.6回填回填包括试压前回填,是在安装完成并试压证实安装质量合格后进行,回填应坚持“先慢后快,先细后粗,分层回填,层层夯实”的原则,即回填管道周围时要慢,管道两侧填土要均匀,不能改变已布设管道的位置,尤其保持立管竖直。先回填细土,如现场无足够量细土,则应进行碎土过筛,防止坚硬石块或其它尖锐物与管壁接触,回填过程中应层层夯实,每次回填深度不超过0.3m,先期夯实不要用力过大,以免损伤管道。回填完成后的剩余土方,应运送清除为后续施工项目提供场地。1.7对阀门井、自动喷溉设施、设备等构造物,按设计选用的国标进行施工,并按国标图中的技术标准要求检查验收。1.8交工验收141
作好灌溉部分竣工图,将竣工材料整理齐全提请监理工程师验收。2、排水管井施工2.1施工顺序测量放线→开挖管沟井坑→沟坑底处理→基础→下管稳管→接口→砌检查井→部分回填→闭水试验→回填夯实→装井座井盖及雨水口→检查验收2.2沟槽开挖2.2.1按照设计图纸要求,测出排水管道的中心线,并将中心线控制桩引到施工作业现场外做好保护。在施工过程中,经常利用该控制点检查、校正管道位置。2.2.2管道沟槽底宽除管基宽度外,两边应留有0.8米宽,其中0.5米宽为工作面,0.3米宽用于排水沟。沿排水沟每隔30米挖一集水井,配潜水泵抽排积水。管沟边坡根据开挖沟槽过程中的地质情况进行放坡。2.2.3采用机械分段分层开挖。在挖土时,为防止机械扰动槽底原始土层,沟槽底预留10-20厘米原土层用人工清理至设计标高。为方便施工,槽顶一侧堆置土方,堆置位置在远离槽顶边1.5m以外,以免因荷载过大而引起沟槽塌方,另一侧留出用于材料运输和管道安装。2.2.对有地下水的沟槽,要从低向高开挖,以便抽排积水,如发现沟槽底部有不良土基时,要及时请示监理单位、设计院等协商处理。2.3管井施工2.3.1排水管道铺设前先打平基,等平基达到一定强度再稳管、打管座及接口施工。管道基础和检查井分别按设计图及标准图施工。2.3.2钢筋砼管的运输、下管采用8t或16t汽车吊吊装,人工配合。吊装前要先对管材进行检查,修补缺陷,并经监理工程师认可合格后方能下管安装。2.3.3排水管道采用重型钢筋砼承插排水管。接口、抹带前将承口内部及插口外部洗刷干净,接口环形缝要均匀一致,填料要填捣密实。2.3.4管道铺设遵循从低处向高处的原则,稳管时管轴线和坡度用仪器检测,管底与管基紧密接触,管道安装和铺设中断时,应用塞子或堵板将敞口封闭。2.3.5检查井砌筑应在井基砼强度达到70%、稳好管子、做好接口后砌筑。排水检查井内的流槽也应在井壁砌到管顶时随时修建,用砖砌筑并抹水泥砂浆,防止积水与阻塞。2.3.6污水管道安装完毕后,要及时进行闭水试验,试验合格并经监理工程师核准签验后,方可填土。2.4沟槽回填2.4.1回填前应先排除积水,检查管座是否与管道紧贴,并应保护管道接口不受损坏。2.4.2141
在管道安装完、管基砼及井室砌体砂浆强度达到设计要求的70%后,分两步回填:管道两侧管腔及管顶以上0.5米处应先填筑采用人工填夯,管顶上部0.5米以内不得回填直径大于100毫米的块石或坚硬的土块,分层摊铺,分层夯实,夯实均匀,防止漏夯;然后再填筑以上部分。如槽内宽度允许,采用压路机进槽碾压,每层碾压厚度必须控制在30厘米以内。2.4.3回填土方时,管道两侧和井室四周要同时分层对称回填,对称夯实,以防管道受力不均匀发生移位或损坏井室。2.4.4回填夯实时每层土均应取样检验,达到设计及规范要求后方可填筑上一层。2.4.5井座、井盖施工时应与路面施工协调配合,及时调整其标高。三、安装过程需注意事项1、禁止非专业技术人员安装管件,若非专业技术人员进入施工区操作,不刷胶造成漏粘,安装不当造成废品,或虽正确操作生产出多余半成品。2、选派责任心强的技术员进行安装,操作人员责任心不强,不按规程操作,抛掷管材会造成机械损伤,安装时未检查,为整个系统的密实性埋下隐患;粘接面不洁净,使胶接剂不能充分起作用,或刷胶不均匀,造成试验不能通过,反复修改,延误工期,影响其它项目施工。基于以上要点,施工前应加强技术培训和责任心教育,严格按操作规程作业,确认每一道工序合格,搞好交接检验工作,专人负责、层层把关。3、水管安装完,尚未试压前,应在管道上覆土,以求保护,防止石块或其他坚硬物坠入管沟,损伤管道。141
第八节电缆敷设施工方案一、放线向监理工程师递交工程放线开工报告。充分了解设计图纸,并到现场了解地形地物及各种障碍物,确定放线的依据和方法。按图纸设计要求将电缆敷设线路测放到实地中。并报请监理工程师验收核准。二、开挖电缆沟递交所用电缆及配套设施的检验合格报告及施工开工报告。了解现场实际工程量。勘察敷设线路,了解地面和地下障碍物,及时作出解决方案。由于电缆接头处是电缆线路运行最容易出故障的地方,因此中间电缆接头的位置应放在置于维修的地方。电缆沟的开挖宽度和深度,应严格依照图纸设计的规格施工。开挖电缆沟,遇到转弯处应挖成圆弧状,以便保证电缆敷设时有足够的弯曲半径。电缆沟的深度宜为900mm左右,以保证电缆表面深度≥700mm需要。电缆沟施工完毕,经自检合格后,报请监理工程师验收核准。三、预埋电缆保护管直埋电缆敷设在下列部位处应穿管保护电缆:电缆需穿路时,穿钢管保护。电缆需从直埋电缆沟引出地面时,为防止机械损伤,用金属管加以保护。四、电缆管的加工和敷设应按以下要求施工钢管电缆管的内径应大于电缆外径的1.5倍。其它材料保护管内径应为1.5倍再加100mm。保护钢管的管口应无毛刺和尖锐棱角,外表涂防腐漆。保护管埋深应≥0.7m。直埋电缆保护管引进电缆沟、人井时,管口应加以封堵,以防渗水。五、敷设电缆首先应将直埋用的电缆沟铲平夯实,再铺一层厚度不小于100mm的砂层或软土。当所需敷设电缆都放进沟时,应将其整理整齐,不宜相互交叉重迭,以便电缆的散热,在中间接头处和终端处应留有余量,电缆整理好后,应立即进行中间电缆头和终端头的连接,并进行绝缘耐压试验。六、缆沟回填电缆覆盖时,上部先铺150mm厚的砂层或软土层,并加盖保护盖板,并盖砖加以保护,覆盖宽度应超过电缆两侧各50mm。经隐蔽验收后,可以向电缆沟内回填土,并分层夯实。七、标志设立在回填土时,应在电缆沟的下列位置设置电缆标志桩或方位标志。在直线段每隔50-100M处。电缆接头处,转弯处,进入建筑物处。当设置有人孔井,也应设置标志桩,标志桩应埋设在电缆沟中心,为预制砼结构,并且在标志桩上注明编号。141
第九节拆除工程的施工方案本拆除工程包括拆除铺装面层、基层19664.28平方米,拆除道路路牙2986.8米,面层为透水砖、花岗岩等,基层材料为级配砂石、混凝土垫层等。一、拆除工程的施工准备1.技术准备工作(1)被拆除物的竣工图纸,弄清铺装的面层、基层厚度及结构情况,建筑情况,水电及设备管道情况。(2)学习有关规范和安全技术文件,编制施工组织设计。(3)明确周围环境,场地,道路,水电设备管道,危房情况等,并附简图。(4)向进场施工人员进行安全技术教育。2.现场准备(1)清理被拆除建筑物倒塌范围内的物资,设备,不能搬迁的须妥善加以防护。(2)疏通运输道路,接通施工中临时用水,电源。(3)切断被拆建筑物的水,电,煤气管道等。(4)检查周围建筑物,尤其是危旧房,必要时进行临时加固。(5)向周围群众出示安民告示,在拆除危险区域设置警戒标志。3.机械设备材料的准备拆除所需的机械工具,起重运输机械,爆破拆除所需的全部爆破器材以及爆破材料危险品临时库房.分别列出《主要机械设备需用表》,《主要材料需用表》。4.劳动力准备成立组织机构,明确技术负责人和专职安全员,绘制组织机构图,组织劳动力。三、拆除工程的安全技术规定1.拆除工程在开工前,须组织技术人员和工人学习安全操作规程和拆除工程施工组织设计。2.拆除工程的施工,必须在工程负责人的统一指挥和监督下进行.工程负责人须根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。3.拆除工程在施工前,应该将电线,瓦斯煤气管道,上下水管道,供热设备等干线,支线切断或迁移。4.工人从事拆除工作的时候,应该站在专门搭设的脚手架上或者其他稳固的结构上操作。5.拆除区域周围应设立围栏,挂警告牌,并派专人监护,严禁无关人员逗留。6.拆除建筑物,应按自上而下的顺序进行,严禁几层同时拆除.当拆除某一部分的时候应该防止其他部分的倒塌。141
7.拆除过程中,现场照明不得使用被拆除建筑物中的配电线,应另外设置配电线路。8.拆除建筑物的栏杆,楼梯和楼板等,应该和整体进度相配合,不能先行拆除.建筑物的承重支柱和横梁,须在所承担的全部结构和荷重拆掉后才可以拆除。9.拆除建筑物一般不采用推倒方法,遇有特殊情况必须采用推倒方法的时候,必须遵守下列规定:(1)砍切墙根的深度不能超过墙厚度的1/3,墙的厚度小于两块半砖的时候,不许进行掏掘。(2)为防止墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑牢。(3)建筑物推倒前,应发出信号,待所有人远离至建筑物高度2倍以上的距离后,方可进行。(4)在建筑物倒塌范围内若有其他建筑物时,严禁采用推倒方法。10.被拆建筑物的楼板平台上不允许有多人聚集和堆放材料,以免楼盖结构超载发生倒塌。11.在高处进行拆除工程,要设置流放槽.拆除较大的或者沉重的构件,要用吊绳或者起重机械配合并及时吊下或运走,禁止向下抛掷.拆卸下来的各种构件材料须及时清理,并分别堆放在指定位置。12.拆除石棉瓦及轻型结构屋面工程时,严禁施工人员直接踩踏在石棉瓦及其他轻型板上进行工作,必须使用移动板梯,板梯上端必须挂牢,防止高处坠落。13.采用控制爆破方法进行拆除工程应按下列要求:严格遵守《土方及爆破工程施工与验收规范》中关于拆除爆破的规定,编制爆破施工方案,按规定报相关部门审批后实施。在人口稠密,交通要道等地区爆破建筑物,应采用电力或导爆索起爆,不得采用火花起爆.当采用分段起爆时,应采用毫秒雷管起爆。须用微量炸药的控制爆破,虽可大大减少飞石,但不能绝对控制飞石,仍应采用适当保护措施.如对较矮建筑物采取适当覆盖,对高大建筑物爆破设置安全区,避免对周围建筑物和人身的危害。爆破时,对原有蒸汽锅炉和空压机房等高压设备,应将其压力降到1~2个标准大气压.爆破各道工序要认真细致地操作,检查与处理,杜绝各种事故发生.爆破须设置临时指挥机构,分别负责爆破施工与起爆有关安全工作。141
第九节土建铺装的施工方案一、各施工工序的主要技术要点1、施工前的准备1.1详细熟悉设计文件:学习和领会设计思想,注意设计文件中所采用的各项技术指标、图集,有疑问之处及时与设计单位取得联系并进行确认。1.2编制详实的施工方案:根据总工程进度计划及现场各种情况,编制详实的道路铺装工程施工方案。2、现场准备工作2.1在进行土方地形的施工时,应在地下管道埋设完成并验收合格后方可进行。2.2水、电通至现场,并能正常使用,施工便道通畅无阻。2.3各种材料的现场准备、运输、存放、保管工作。3、施工放线3.1方格网测设:根据设计总平面图上各种建筑物、道路、管线,结合现场地形情况与施工现场总平面图,先选定方格网的主轴线、面全面布设方格网。3.2道路中线测设:将线路中心线位置测设到实地上并做好相应标志,主要内容有:测设中线上的交点和转点,测定线路转折角,测设曲线主点等。3.2.1直线道路的中线测设:参照图纸设计中的放线图用直角坐标法,通过经纬仪、钢尺测设出各段道路中线的起点、转折点、终点等线路三主点,以及转折角复测无误后,定桩。3.2.2曲线道路的中线测设:用经纬仪、钢尺、标杆等工具,采用直角坐标法,每间隔3米测设一个中线点,用平滑曲线连接各点,对照图纸复测无误定树桩。3.3道路铺装边线的测设3.3.1直线道路:根据设计中道路的宽度,测设道路边线的起点转折点、终点,然后连接成线,即为道路边线。3.3.2曲线道路边线测设:根据道路宽度,在各个中线点垂直于曲线切线的直线上定出边线点,用平滑曲线连接各点,即为道路边线。4、修筑路槽4.1放平桩(横向样槽):道路边线设定后,在路槽内开挖横向样槽,间距以3~5米为宜。放平桩后还应放纵向样槽,即在路槽中心和两侧沿线纵向开挖样槽,以便于施工人员准确施工。4.2开挖:平桩放好后,先由松土机沿路槽边缘线,按螺旋形驶路线,由一侧开始逐渐将全路翻松,翻松后的渣土由推土机以十字形或三字形推土方式,将渣土推到路肩上,直至将路床按设计要求挖深。141
4.3修整:路槽挖出后用路拱板进行检查,经过人工修整适当铲平或培填至设计标高要求。路槽范围内的管沟等应分层填土夯实。4.4碾压:路槽修整后用蛙式打夯机或压路机碾压,直线路段由路边逐渐向中心,曲线路段由弯道内侧向外侧进行,以便随时掌握质量,碾压至规定密实度无明显轮迹即可。5、基层施工本工程土建部分基础施工内容主要为灰土垫层、级配砂石、混凝土垫层,毛石基础等5.1灰土垫层:5.1.1工艺流程检验土料和石灰粉的质量并过筛—→灰土拌合—→槽底清理—→分层铺灰土—→夯打密实—→找平验收5.1.2首先检查土料种类和质量以及石灰材料的质量是否符合标准,然后分别过筛。5.1.3灰土拌合:灰土的配合比应用体积比,除设计有特殊要求外,一般为2∶8或3∶7。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致5.1.4灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土握紧成团,两指轻捏即碎为宜。5.1.5基坑(槽)底或基土表面应清理干净。5.1.6分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法来操作。5.1.7夯打密实:夯打的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍5.1.8灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎。上下两层灰土的接槎距离不得小于500mm。5.1.9灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土质量密度,达到设计要求时,才能进行上一层灰土的铺摊。5.1.10找平与验收:灰土最上一层完成后,应拉线或用靠尺检查高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。5.1.11雨、冬期施工5.1.11.1基坑(槽)或管沟灰土回填应继续进行,尽快完成。5.1.11.2雨天施工时,应采取防雨或排水措施。5.1.11.3冬期打灰土的,不得含有冻土块。5.2砂砾石、地瓜石基础施工工艺5.2.1工艺流程检验沙石质量—→分层铺筑沙石—→洒水—→夯实或碾压—→找平验收141
5.2.2对级配砂石、地瓜石进行技术鉴定。5.2.3砂石材料铺前,最好根据材料的干湿情况,在料堆上适当洒水,以减少摊铺粗细分离的现象。虚铺厚度随颗粒级配,干湿不同情况,一般为压实厚度的1.2-1.4倍。5.2.3.1平地机摊铺:每30-50米左右作一标准断面,宽1-2米,洒上石灰粉,以便平地机司机准确下铲,汽车或其它运输工具把砂石料运来后,根据虚铺厚和路面宽度按每个料应铺面积进行卸料。然后用平地机摊铺和找平。平地机一般先从中间开始下正铲,两边根据路拱大小下斜铲。由铲刀刮起的成堆石子,小的可以扬开,大的用人工挖坑深埋,约刮3-5遍即可。5.2.3.2厚度相等的木块、砖块控制摊厚度,随铺随挪动。砂砾摊铺要求均匀,如发现粗细颗料分别集中,应掺入适当的砂或砾石处理。5.2.4洒水:摊铺完一段(约200-300米)后用洒水车洒水,用水量应使砂石料全部湿润又不致造成路槽发软为度。用水量一般在5-8%,冬季为防止冰冻可少洒水或洒盐水(水中掺入5-10%氯盐,根据施工气候确定掺量)。5.2.5夯实或碾压:洒水后待表面稍干时,即可用10-12吨压路机进行碾压。碾压每分钟60-70米,后轮重叠1/2,碾压方法与石块碎石相同。碾压1-3遍初步稳定后,用路拱板及小线检验路拱及平整度,及时去高垫低,一般掌握宁低勿高的原则。找补坑槽要求一次打齐,不要反复多次进行。如发现个别砂窝或石子成堆,应将其挖出,重调整级配合后再铺。碾压过程中应注意随时洒水,保持砂石经常湿润,以防松散推移。碾压遍数一般为8-10遍,压至密实稳定,无明显轮迹为止。5.2.6找平和验收:5.2.6.1施工适应分层找平,夯压密实5.2.6.2最后一层压完成后,表面应拉线找平,并且要符合设计规定的标高。5.3毛石基础5.3.1检查放线:毛石基础大放脚摆底前与砖基础大放脚一样,应及时做好基槽的检查与修正偏差和基槽边坡的修正。5.3.2基础或垫层标高修正:毛石基础大放脚垫层标高修正同砖基础。基础大放脚垫层标高要利用皮数杆拉线,检查垫层标高是否合适,如果高低偏差值比较大,则要用C10细石混凝土找平,严禁在砂浆中加细石及砍砖包盒子。如偏差值比较小,可在砌筑过程中逐皮纠正。找平层修正宽度应两边各大于大放脚50mm,找平层应平整,以保证上部砖大放脚首皮砖为整块砖,且水平灰缝厚度控制在10mm左右。5.3.3摆底:毛石基础大放脚,应根据放出的边线进行摆底工作。5.3.4收退:毛石级出收退,应掌握错缝搭砌的原则。141
5.3.5正墙:毛石基础大放脚收退的正墙身处,同样应做好定位和抄平工作,并引中心线至大放脚顶面和墙角侧边再分出边线5.3.6抹找平层和结束毛石基础。6、砌体施工6.1工艺流程砂浆搅拌↓作业准备→试排撂底→砌料石→验评6.2砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸、颜色进行试排确定组砌方法。6.3砂浆拌制:砂浆配合比应用重量比,水泥计量精度在±2%以内。宜采用机械搅拌,投料顺序为砂子→水泥→掺合料→水。应随拌随用,拌制后应在3h内使用完毕。砂浆试块料石砌筑:6.3.1组砌方法应正确,料石砌体应上、下错缝,内外塔砌料石基础第一皮应用丁砌。料石砌体水平灰缝厚度,应按料石种类确定。6.3.2料石墙长度超过设计规定时,应按设计要求设置变形缝,料石墙分段砌筑时,其砌筑高低差不得超过1.2m。6.4冬雨季施工:6.4.1当预计连续10d内日平均气温低于5℃或当日最低温低于-3℃时,即进入冬季施工。6.4.2冬季施工宜采用普通硅酸盐水泥,按冬施方案并对水、砂进行加热,砂浆使用时的温度应在+5℃以上。7、园路施工:园路工程的重点在于控制好施工面的高程,并注意与园林其他设施的有关高程相协调。在施工中,园路路基和路面基层的处理要达到设计要求的牢固和稳定性,而路面面层的铺地,则要更加精细、加强质量的要求。7.1灰土垫层施工:7.1.1施工程序:铺土→铺灰→拌和与洒水→碾压→初期养护7.1.2要求石灰剂量30%,即石灰:土=3:7;7.1.3石灰土的压实度是影响强度的重要因素之一,因此,对石灰土必须加强压实。141
7.2砼垫层施工:按设计材料比例、配制、浇注、震捣混凝土、施工完成后,即时开始养护。养护期通常为7天左右。7.3面层施工:本工程主要为透水砖、花岗岩、卵石、青石板面层。用浆铺法铺筑。用厚度为1.5-2.5cm的湿性结合材料,垫在路面面层混凝土垫层上面或路面基层上面或路面基层上面作为结合层,然后在其上砌筑面层。在完成的路面基层上,重新定点、放线,每10m为一施工路段,根据设计标高、路面宽度定放边桩、中桩,打好边线、中线。设置整体现浇路面边线处的施工挡板,确定砌块路面的砌块列数及拼装材料方式。7.3.1根据设计图纸,路面及广场的铺筑应从基准点开始,并应以基准线为基准,按设计规定的图案铺筑。7.3.2铺筑时,不得站在垫层上作业,可在刚铺筑的面砖上,垫上一块0.3㎡的木板,站在木板上铺筑。7.3.3路面砖的接缝宽度应为3±1㎜的要求。铺筑到路边应产生不大于20㎜的缝隙时,可适当调整路面砖之间的接缝宽度来弥补,不宜使用水泥砂浆填补。7.3.4需用细石混凝土填补的地方,应在当日规定强度等级的细石混凝土填补。填补的细石混凝土的强度等级不宜小于M20;其色彩应与路面一致。7.3.5无路缘石路面其侧向定位的施工应采用混凝土止挡法或路面砖粘结法固定地面砖。7.3.6接缝应按通过路面砖基准点,应设置两条相互垂直的路面砖基准线,其中一条基准线与路缘石夹角宜为0度或45度。7.3.7铺完路面砖后,应采用小型振动碾压机由路边缘向中间路面碾压2-3次。一字型铺筑时,振动碾压机前进方向应与路面砖的长度方向垂直,前时速度应与步行速度相当,并不宜使路面砖受到扰动。7.3.8卵石排列间隙的线条要呈不规则的形状,千万不能弄成十字形或直线形,以免影响美观。卵石的疏密应保持均衡。8、其他面料铺装参照有关技术规范以上几种铺装要求执行。9、路沿石安装的施工要求及技术要点:9.1道牙基础应和地槽同时挖填夯实。9.2安装平稳牢固,并用颜色相近的水泥砂浆勾缝。9.3道牙安装线性平滑,转角、曲线部位切割安装,保证接缝宽度一致。141
9.4道牙基础宜与路床同时填挖碾压,以保证有整体的均匀密实度。结合层用1:3的白灰砂浆2CM。安道牙要平稳牢固,后用M10水泥砂浆勾缝。二、高程控制整个施工过程中,严格按设计高程进行施工,避免因高程测设失误而造成路面积水现象的发生。三、质量通病及控制措施1、路面下沉、裂缝:大多因基础密实度不够,基础部分严格控制材料及施工操作规范。2、路面积水:高程控制不严或测量失误造成。3、行列直线度偏差较大:面料规格尺寸偏差较大或施工中操作不规范。严格按设计要求的规格备料,施工中严格按操作规范施工。4、平整度差:面料规格偏差或施工不规范造成,控制措施同上。四、技术要求1、园路定桩放线应依据设计的路面中线,宜每隔20M设置一中心桩,开挖基槽应按设计路面宽度,槽底平整度的误差不得大于2M。2、铺装按设计坡度要求做,不产生积水现象。3、铺装各种预制砖块、石材应轻轻放平,宜用橡胶锤敲打、稳定,不得损伤边角。抽调公司相关专业人员组建具有丰富经验的专业施工队伍,安装安全牢固,美观大方。及时清洁保养,维护保持良好的观赏效果。同时聘请有关专家、专业人士进行现场指导,始终把质量放在第一位,真正体现设计预期的景观效果。141
第十节园林小品的施工方案一、施工应注意的问题模板支设要求有足够的强度和稳定性,构造简单,便于拆装,接缝严密,不得漏浆。钢筋绑扎劳固,符合设计要求的型号及密度,绑扎与安装符合技术规范,砼包裹厚度不低于最低要求。砼浇筑,自由倾落大于2m时须用串桶或溜槽,浇筑应分层连续进行每层最大厚度不超过50cm;用平板或插入式振捣器振捣密实,间隔时间大于2h时,做结合缝处理。浇筑完成后,应在12小时内加以覆盖和浇水,养护期不少于7天。二、其他部分施工时,按照有关规定及设计要求进行。1、模板工程1.1施工材料:模板均用18厚七夹板,模板支撑及加固系统采用50×100木枋、碗扣式支撑架、φ48钢管、14对拉螺栓等。为防止漏水,外墙板支模加固用的对拉螺栓要加止水阀。1.2模板均在现场加工成型,现场拼装,并刷隔离剂。加工时尺寸要准确,并派专人检查。安装时模板表面要平整,接缝要严密。1.3模板支撑:顶板支模采用碗扣式支撑架,侧墙板采用钢管或钢管斜撑。1.4模板及承撑系统支设完后,应加强检查,保证能稳固地承受新浇砼的重量、侧压力及施工荷载,保证结构的形状尺寸、相互位置正确。2、钢筋工程2.1钢筋进场必须有出厂合格证和复检报告,进口钢材必须做化学成份检验,并将合格证书和钢材复检报告提交监理工程师,合格后方可使用。钢筋均集中在现场加工,加工成型的半成品应挂牌标识,分堆整齐,经质检员检查合格后方可运至施工点绑扎安装。2.2钢筋绑扎必须符合设计及施工规范要求,并设垫块来保证保护层厚度。砼垫块应采用与结构相同砼制成,并与所有镀锌绑扎钢丝嵌入该结构内。2.3钢筋焊接操作人员必须持证上岗,各种焊接接头需现场随机取样送检。2.4绑扎钢筋时,对顶、底板有上、下层钢筋网的板钢筋,按1×1m的间距加设蹬筋;侧壁两层钢筋之间设拉筋。钢筋均为I级钢筋。2.5业主监理工程师对安装的钢筋检查合格并签认隐蔽验收记录后,方能进行砼浇筑。3、砼工程3.1结构砼均采用商品砼,砼全部采用汽车式砼输送泵直接泵送至浇筑点;砼强度等级C10-C30,要求采用普通硅酸盐水泥或矿渣硅酸盐水泥,水泥标号≥525#。3.2在浇注砼前,商品砼供货方应提供水泥、砂、石的复检报告及砼配合比报告单。在施工现场按规范要求做好砼试块,并认真做好砼试块的养护工作,同时必须作好砼施工记录;砼试块送检应做到有见证送检。141
3.3为满足泵送工艺对砼和易性要求,保证泵送顺利,同时为了早拆模,砼中可分别掺入一定比例(由试配确定)的早强减水剂和粉煤灰。3.4在浇筑砼前,应对模板及支撑系统进行校正、加固,对模板浇水使之湿润,同时检查钢筋、预留洞等是否漏埋(留),位置是否准确,是否签认了隐蔽工程验收记录等。浇筑砼时应跟踪检查,发现异常情况应及时妥善处理。3.5砼运至浇筑地点后,应立即浇筑入模,以控制砼的均质性和密实性;箱涵侧壁采用串筒或斜槽、下料。砼应分层连续浇筑,当必须间歇时,时间应控制在前层砼凝结之前,不得产生人为的施工缝。3.6对施工缝部位的砼,在下一次浇筑砼前必须凿毛并冲洗干净,并用同标号水泥砂浆接浆5厘米厚,粘附在钢筋上的水泥浆用钢丝刷清除干净。3.7采用插入式振动棒振捣。振捣时要将砼振捣密实,振捣时间以表面砼不再显著下沉,不再出现气泡,表面泛起灰浆为准。3.8砼养护:砼浇筑完毕且初凝后,应派专人养护使之经常保持湿润,养护至少7天。4、施工缝和伸缩缝的设置:4.1施工缝的设置施工缝设置部位:施工缝留置在底板腋角斜钢筋顶部,侧墙板中埋3×400钢板止水带,埋设位置在墙板中心线处。施工缝处理:砼充分凝固后,应立即使用硬质刷将施工缝表面打毛,露出大粒径骨料,不得将骨料刷松。在第二次浇筑时,应清除所有松散材料并用水进行冲洗表面直到完全清理,之后,还应清除所有的积水,并用同标号水泥砂浆接浆5厘米厚。4.2伸缩缝的设置设计要求暗渠每间距30m设伸缩缝一道,确定伸缩缝的具体位置,伸缩缝按设计要求进行处理。三、其它园林小品(如花架、梁、柱、亭、步桥、桌椅等)的施工抽调公司相关专业人员,组建具有丰富经验的施工队伍,安装安全牢固,美观大方,及时清洁保养,保持良好的观赏效果。同时聘请有关专家、专业人士进行现场指导,始终把质量放在第一位,真正体现设计预期的景观效果。四、涂料的粉刷1、基层处理:各墙体表面的浮砂、灰尘、疙瘩等要清除干净,表面的隔离剂、油污等应用碱水清刷干净,然后用清水冲冼掉墙面上的碱液等。2、喷、刷胶水:刮腻子之前在墙面上先喷、刷一道胶水,要注意喷、刷要均匀,不得有遗漏。141
3、填补缝隙、局部刮腻子:用水石膏将墙面缝隙及坑洼不平处分遍找平,并将野腻子收净,待腻子干燥后用1号砂纸磨平并把浮尘等扫净。4、刷、喷浆:待第二遍浆干后,用细砂纸将粉尘、溅沫、喷点等轻轻磨去,并打扫干净,即可刷喷交活浆。交活浆应比第二遍浆的胶量适当增大一点,防止刷喷浆的涂层掉粉。五、技术说明1、花架放线位置须与现场结合,尺寸可做适当调整。2、构件加工须平直、光滑,混凝土构件须刮腻子,硬木构件须刨光油漆。3、木格片加工要求平直、光滑,刷清漆二度。4、铸铁花式须与厂家联系定样,施工中须先考虑与构件固定问题。5、混凝土支模要求表面洁净光滑。141
第十一节特殊季节的施工方案苗木栽植具有很强的季节性,最佳季节为春季和秋季,但工程因其特殊性和为了达到一定的景观效果,也常在夏季和冬季进行苗木栽植,象这样在非适宜栽植时间的特殊季节施工更要加强技术措施的投入和保证体系的建立。一、特殊天气的技术措施1、苗木栽好后应强化养护管理。为了避免刚栽植的树木被风刮倒,应在高大树木的迎风方向设置风架或防风帐。在夏季施工时,为防止苗木被灼伤,在栽植时应避开炎热天气,宜在早上或傍晚施工,同时要在苗木四周设置遮荫网,同时对已栽植的苗木注意浇水;还要经常对地面和树苗叶面喷洒清水,增加空气湿度,降低植物蒸腾作用。2、雨天施工时,应采取防雨或排水措施。如在施工现场设置排水沟和围堰,防止苗木被水浸泡而导致死亡。3、6-9月,大部分时间气温在28℃以上,高温高湿,是最难管理的时期。如管理不当造成根干缺水、树皮龟裂,会导致树木死亡。这时的管理要特别注意:一是遮阳防晒,可以树冠外围东西方向几字型,盖遮阳网,这样能较好的挡住太阳的直射光,使树叶免遭灼伤;二是根部灌水,信预埋的塑料管或竹筒内灌水,此方法可避免浇半截水,能一次浇透,平常能使土壤见干见湿,也可往树冠外的洞穴灌水,增加树木周围土壤的湿度;三是树南面架设三角支架,安装一个高树1米的喷灌装置,尽量调成雾状水,因为夏、秋季大多吹南风,安装在南面可经常给树冠喷水,使树干树叶保持湿润,也增加了树周围的湿度,并降低了温度,减少了树木体内有限水分、养分的消耗。没条件时可采用滴灌法,即在树旁搭一个三角架,上面吊一只储水桶,在桶下部打若干个孔,用硅胶将塑料管粘在孔上,另一端用火烧后封死,将管螺旋状绕在树干和树枝上,按需要在管上打孔至滴水,同样可起到湿润树干树枝、减少水分养分消耗作用。二、绿化种植的影响因素:1、苗木选择:为提高苗木的成活率.选择苗木时,应从以下几方面入手。1.1选用移植过的树木:最近三年已经定植过的树木,其新生的细根都集中在根蔸部位,树木再移植时所受影响较小,在非适宜季节中栽植的成活率较高。1.2用假植的苗木:假植几个月以后的苗木,其根蔸处开始长出新根,根的活动比较旺盛,在不适宜的季节中栽植也比较容易成活。1.3用土球最大的苗木:从苗圃挖出的树苗,土球应比正常情况下大一些;土球越大,根系越完整,栽植越易成功。如果是裸根的苗木,也要求尽可能带有心土,并且所留的根要长,细根要多。141
1.4盆栽苗木下地栽种:在不适宜栽树的季节,用盆栽苗木下地栽种,一般都很容易成活。2、修剪整形:对选用的苗木,栽植之前应当进行一定程度的修剪整形,以保证苗木顺利成活。2.1裸根苗木整剪:栽植之前,应对根部进行整理,剪掉断根、枯根、烂根,短截无细根的主根;还应对树冠进行修剪,为保证前期效果,应采取短截、疏枝方式。2.2土球苗木的修剪:带土球的苗木不用进行根部修剪,只对树冠修剪即可。修剪时,为保证前期效果,可不重剪,但栽植后须设遮阴防治日晒和过度蒸发。3、栽植技术处理:为了确保栽植成活,在栽植过程中要注意以下一些问题并采取相应的技术措施。3.1种植穴要按一般的技术规程挖掘,穴底要施基肥并铺设细土垫层,种植土应疏松肥沃,把树苗根部的包扎物除去,在种植穴内将树苗立正栽好,填土后稍稍向上提一提,再插实土壤并继续填土至穴顶。最后,在树苗周围做出拦水的围堰。3.2灌水:树苗栽好后要立即灌水,灌水时要注意不损坏围堰。土围堰中要灌满水,让水慢慢浸下到种植穴内。为了提高定植成活率,可要所浇灌的水中加入生长素,刺激新根生长。生长素一般采用奈乙酸,先用少量酒精将粉状的奈乙酸溶解,然后掺进清水,配成浓度为200ppm的浇灌液,作为第一次定植水进行浇灌。141
第十二节养护管理期的施工方案本项目工程竣工验收合格后,即进入养护管理期。为切实巩固绿化成果,保障绿化效果,发挥其功能和作用,必须加强养护管理期的养护管理力度。且“2008”工程绿化建设项目应全部按照《城市园林绿化养护管理标准》中的特级质量标准进行养护。重视各类植物的病虫害防治工作,贯彻“预防为主,综合防治”的方针,依照生物防治、物理防治和化学防治相结合的原则控制各类病虫害的发生。在奥运期间,严禁使用对环境有较强污染作用的各类化学杀虫和杀菌药物。奥运森林公园等地,应当通过加强养护,增强树势;保护鸟类,利用天敌;把握时机,物理消灭等方法,最大限度地体现人与动物、植物和谐共存的关系。各类植物养护具体要求如下:1、落叶树:新梢生长健壮,叶片大小、颜色正常。一般条件下无黄叶、焦叶、卷叶,正常叶片保存率在95%以上。2、针叶树:针叶宿存3年以上,结果枝条10%以下。3、花灌木:株型丰满,叶色正常,开花及时。对于能在夏季二次开花的花灌木,如月季、棣棠、珍珠梅、锦带花等可通过采用适时修剪、追肥等措施,提高奥运会期间开花质量和观赏效果。4、垂直绿化植物:观花的垂直绿化植物花后要及时修剪、施肥。建筑及桥体的垂直绿化也应根据需要适当修剪,不能无控制发展。5、屋顶绿化植物:适时浇水,及时修剪。采取控制施肥和抑制生长技术,防止植物生长过旺而影响观赏效果,加大建筑负荷和维护成本。6、草本花卉:一、二年生花卉移栽后10天内应加强养护,避免缺水萎蔫,保证植株恢复和长出新根。花坛、花带应轮廓清晰,整齐美观,色彩艳丽,均匀无缺失,无残花败叶。宿根花卉花后应及时修剪,防止倒伏。7、草坪及地被植物:应做到地面满覆盖,整齐美观,无斑秃,无影响景观的杂草。暖季型草坪注意成坪前的水分管理和杂草拔除。冷季型草坪掌握“春缓、夏保、秋促”的养护原则,避免在奥运期间发生大面积的草坪病害。乡土地被更要通过养护措施维护优势树种的地位。绿化养护的主要工作包括:补植、土、肥、水管理、防治病、虫、杂草、修剪及保护管理更新复壮等。根据以上具体要求,我们主要采取以下措施:一、认真落实养护管理人员组成。141
根据工程建设的实际,选派对工程环境熟悉、技术好、素质高、工程能力强的人员组成养护队(组)留驻工地,进行工程缺陷责任期的养护管理。项目经理总负责,副经理靠上抓,配备数名绿化工程师做好技术指导,留驻数名技术人员具体操作施工。二、配备施工机械设备,满足养护管理需求。在工程验收后,要认真落实并配备好工程养护管理期的养护机械、设备、设施等。同时做好调试、维修,保持良好的技术状态,确保工程需要。具体配备灌水设备、绿篱修剪机或割灌机等设备。三、切实搞好养护管理的技术管理。1、土壤管理:每年第一次松土应在杂草旺盛生长之前进行,以后各次视地区不同分别在生长中、后期进行。松土方式可采用全面松土、带状或块状松土等。松土深度一般以5-10cm为宜。2、施肥:追施肥料,平衡营养。对绿化栽植的树木、草坪,加强营养诊断观察分析,并结合灌水进行追施肥料,保持营养平衡,生长健壮。具体追施的肥料以腐熟有机肥为主,乔木、大灌木平均按5Kg/株每次追施,小灌木平均按0.5Kg/株,草坪平均按3-5Kg/m2追施。3、浇水:浇水的水量、次数、间隔以具体的季节和土壤缺水情况来确定。夏季浇水宜在清晨和傍晚进行,含盐量或矿化度较高的水源不宜采用。冬季应在封冻前浇一次冻水。早春前应浇返青水。施肥后应及时浇水,以利于肥料溶解和吸收。4、预防病、虫害与各种灾害的发生对树木、草坪病虫害本着“预防为主、防治结合”和“治早、治小、治了”的原则,切实加强病虫害的预防。病、虫、杂草危害应采用生态、栽培技术、生物、物理、化学和植物检疫等措施,进行综合防治。可深栽或浇透冻水,预防冻拔、霜冻、日灼等灾害;湿润地区,可采取保水防冻整地,以及进行适当的土壤管理等。5、乔、灌木、花卉管护的特殊要求5.1乔木管护的特殊要求修剪:幼树只宜弱剪;成年乔木应综合运用各种修剪方法,使其生长均衡;成熟期树木宜强剪,利用徒长枝更新复壮,通过修枝和抚育,使树木的根冠高比适当。在冬季,入冬前应封堰。5.2灌木管护的特殊要求先开花后长叶的花灌木,应在春季开花后修剪并保持理想树势;花开于新稍和观赏枝叶的灌木,应在冬季或早春修剪,枝条稠密的种类应适当修剪。萌发力强、冬季易干梢,以及生长势衰弱的灌木,宜在冬季地面平茬。141
根据不同的生长期,应避免水肥过多引起后期徒长。5.3花卉和攀援植物管护的特殊要求花卉生长期应及时浇水,适时追肥。追肥的方法可依据种类及植株生长情况选择,采用沟施、穴施、随水冲施等方法。严寒季节可适当采用覆盖、培土、灌水、浅耕、密植等方法,对露地栽培的两年生种类及不耐寒的多年生种类进行防寒处理。并应调节各枝的生长势,着重引诱枝条均匀分布。5.4地被植物管护的特殊要求地被植物的管护按其种类和生长环境不同而异。地被植物每次修剪的高度可参照设计图纸要求进行。修剪应避开炎热、大风等不利的天气和时间。地被植物的浇水应浸透土壤深达根部。北方地区早春及入冬前应浇返青水和封冻水。地被植物应合理施肥。有机肥每隔1-2年施用1次,一般在秋季施用追肥一般每年2-3次,化肥和其他微量元量肥按需施用。施肥应因地制宜,小雨前后施肥最佳。5.5草坪养护管理草坪,作为园林绿化的基调,对于整个园林建设工程具有重要作用,因此建植应精益求精,而其养护管理水平又是维护其高质量草坪性的决定因素,为此,我们除执行《城市园林绿化养护管理标准》(DB11/T213-2003)中的绿地养护管理标准(特级)和《北京市“2008”园林绿化建设指南》进行养护管理时,还加强以下几方面的工作:5.5.1强化浇水的科学性,根据所种草坪草的需水规律进行后合理灌溉,适时浇水,既能增加草坪的抗性又能培育出发育健壮、美观、整齐的草坪。5.5.2建立病虫害的预防预测机制,从5月底至10月上旬,定期有针对性的喷施杀菌剂和杀虫剂,在病虫害发生的高峰时期,采取特别措施,对于病虫害要重点防治地下害虫及危害茎叶害虫的发生。5.5.3防除杂草,采用化学防除,人工拔除及生物防治相结合的方式。5.5.4适量补充N、P、K肥,在草坪进入夏季生长期时,加大浇水频率,喷施氮肥,促进草坪的营养生长。5.5.5加强秋季越冬的冻水浇灌工作,确保草坪安全越冬,延长绿期和提前进入返青期。5.5.6及时对草坪秃斑进行补栽,保证草坪的覆盖率达到95%以上。5.5.7做好草坪的卫生保洁工作,保证草坪的清洁与美观,以形成一块绿化、美化效果好的草坪。5.6绿化植物的栽植和养护过程中,所用植物材料和每一步工序都应经过业主验收、签字,将原始资料分类保存,归入竣工档案。141
待整个工序施工、自检合格后,绘出竣工图(即实际施工图),写出竣工资料、竣工报告,提交竣工申请,经监理工程师审核验收。141
第十三节冬、雨、夜施工及农忙保勤措施为此,为保证工程质量和降低工程造价,在安排施工时,特殊季节采取以下措施。一、雨季施工保证措施雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季正常进行施工,不受季节性气候的影响。雨季的重点放在施工中易出现的边坡冲刷、浸泡、含水量过大以及如何保证施工效率等问题采取有效措施,做到雨季施工的连续性和保证工程质量。1、施工作业面准备好砂土供垫道之用。2、料场地面应碾压密实,下部首层木防垫宽厚一些,以防雨后地面下沉,十雨前覆盖好苫布。料场四周设自然排水沟,不得存有积水。3、对材料应入库存放,或临时垫高码跺并上搭雨棚,不得水浸和雨淋;应对临时设施进行全面检查,做好防漏防雨、安全用电工作;现场施工测量仪器,测量时用伞遮挡,防止暴晒或雨淋,用完后及时装箱放在室内通风、干燥处保存。4、材料部门在进入雨施之前,根据雨施计划,提前把雨施材料按计划进场,以防止雨季提前来临造成不必要的损失。5、成立汛期领导小组,项目经理任组长;对现场所有排水设施,要派专人定期检查、疏通,特别是集水坑处,要派专人负责,定期抽水,以保工程顺利进行。6、抽水设备的电器部分必须做好漏电的保护措施,严格执行接地、接零和使用漏电开关三项要求。施工现场电线应架空拉设,用三相五线制。二、夜间施工措施制定合理的夜间施工方案,合理调配人力和机械设备,尽快完成施工任务,减少夜间施工的时间,本标段工程项目中草坪建植不安排夜间施工。夜间施工主要是苗木和草坪浇水养护,提前制订方案,报业主和监理工程师批准。1、备齐足够的可供夜间施工应用的劳动力、照明设备、水源等,满足施工的需要。2、设置专人统一指挥施工人员和来往车辆,使夜间施工作业有条不紊地进行。3、设置专人进行施工现场的安全检查和安全防护。4、设专人检查、维修供电设备线路施工机械,确保供电设备正常运转。三、农忙保勤措施施工工期适逢农忙季节(秋收),可适当提高工人工资。四、冬季施工措施1、掌握天气预报的气象趋势及动态,开工前与当地气象部门签订服务合同,以利安排施工,做好预防的准备工作。141
2、根据本工程施工的具体情况,确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作。根据施工项目和天气变化情况准备和采购具有防火、阻燃功能的冬施物资。3、安全环保组检查用火制度落实情况,在重要位置设置灭火器;现场对临时供水管道及其他易冻胀物采取保温防冻措施;对施工车辆进行冬季保养,加注防冻剂,选用冬季低标号燃油,防止车辆出现问题,保证施工的正常使用。机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备。4、检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施作过冬篷,准备好加温及烤火器件。5、由于北京冬季寒冷干旱,春季风沙较大,对于新栽植的雪松在冬季要进行搭风障防寒措施,春季风沙较大时要晚些撤离风障。6、清理现场,搭建必要的冬季隔风、蓄热设施;做好现场热源供应设施的安装与封闭,做好现场供水管道及出水口的保温抗冻;落实冬季用火证检查、批准制度,严格防范冬季煤气中毒事件发生,定期通风换气;注意现场的防火工作,设置明显的防火标识,设备足够的消火措施,现场严禁明火取暖,4级风以上时不得有明火施工,如果施工必须有严格的防火措施。6、做好苗木防寒保暖、搭风障措施等,做好假植苗的浇水养护工作。7、土建工程冬季施工要做好材料保暖加温处理,砼搅拌时要按比例加防冻剂、减水剂、增强剂等,砼浇筑后要采取保暖措施,如蒸气法或苫盖保温;砂浆要注意保暖、防止冻结,如水泥、砂子碎石等建筑材料加温、搅拌时使用温水等措施。141
第十四节园林苗木病虫害防治措施一、危害园林苗木正常发育的各种虫害:1、食叶类虫害。如袋蛾类,这些食叶虫害危害树种甚多,如果不及时防治可在短期内将树叶吃光,危害树木的正常生长,影响观赏效果,可用氢、菊、酯等,或采用“赤眼峰”进行生物防治。同时,建立预测预报制度,尤其是美国白蛾等毁灭性害虫的监测和防治。防治时抓住时机,在幼龄防治。2、吸食树木汁液的害虫。如蚜虫类、蚧壳虫类、红蜘蛛等。2.1蚜虫危害树种多,发生时间长,主要群集在叶被和嫩枝,严重时可引起煤污病,甚至引起落叶。防治方法:在蚜量不太严重时,可喷清水冲洗。较重时可喷1500-2000倍的40%氧化乐果,幼树可于5月上旬在树木周围吸收根最多处,挖3-5个弧行沟,埋施15%涕灭威颗粒剂,树木干径每厘米用药1-2克。2.2介壳虫危害的树木长势明显减弱,严重者出现黄叶,枯枝,甚至死亡。防治方法有:于危害期在树木周围须根最多处,埋施15%涕灭威颗粒剂,干径每厘米用药1.5-2克,覆土后浇足水;或灌施1000倍40%氧化乐果油,干径每厘米用药1.5-2公斤,渗完后覆土;于若虫孵化活动盛期喷1000-1500倍的20菊杀油,或1000倍的40%氧化乐果油。2.3蛀干害虫类。如天牛类,白杨透翅蛾等,此类害虫防治难度大,对树木危害严重,天牛类以幼虫钻蛛树干,树枝,在木质部形成密集的虫道,破坏树木疏导功能,造成树木死亡,对天牛类害虫一般采取以下方法防治:在春季或秋季幼虫活动期,往有新鲜粪便的虫孔内灌注线虫液;在幼虫活动期,用磷化铝毒签塞人有新鲜粪便的虫孔;在幼虫活动期,将敌敌畏等具有熏蒸作用的药物,注入有新鲜粪便的虫孔,燃后用胶泥密封;在幼虫活动期,用强力注射器往虫蛀的树干内注射氧化乐果等药物;在5-7月份成虫羽化期人工捕捉成虫,或用灯光诱杀成虫;于幼虫孵化尚未潜入期,可喷2000倍的20%菊杀油,或1000-1500倍的50%杀敏松油等白杨透翅蛾一般危害杨树枝条,危害部位较高,每年冬季可结合修剪,将带虫枝条剪除,并烧毁,以消灭虫源。二、园林苗木的各种病害防治以白粉病,黄花病,煤污病,黄萎病,锈病,褐斑病等比较多见。1、白粉病:多危害迎春,蔷薇、海棠等树种,受害植物叶片皱缩,枝梢弯曲,密被白粉,阻碍叶片的光合作用,严重时造成枯梢,枯叶,花蕾不能马上开放,影响植株生长,开花和观赏。可喷1500-2000倍的15%粉锈宁、可湿性粉剂等。141
2、黄化病:受害树木的叶片早黄,早落,影响树木生长和观赏效果。防治方法是在八月份给树木追施氮、铁速效肥。可采取根施、叶面喷施的方法。根施法:先按1份尿素、1份硫酸亚铁、10份水的比例配制肥液,然后以树冠垂直投影的外源内侧吸收根多的地方作为一个环,根据树木6大小7在环上挖弧形沟3-5个,沟f深以见到较多的吸收根为宜。最后按照每10厘米胸径浇20斤肥液的标准,将肥液均匀浇入沟中,渗完后覆土。叶面喷施法是:先按1份尿素,1份硫酸亚铁、1000份水的比例配制肥液,然后喷于叶面。3、煤污病多在6、7月份发生,主要危害黄栌、丁香等树种。病菌分泌的毒素破坏或堵塞导管,破坏疏导功能,哪枝导管受害,哪枝立即出现症状,致使叶片枯黄脱落,病虫发展较快,易造成树木死亡。防治方法有:加强中耕松土,改善土壤通透性,注意雨季排水,增强树势,减少发病条件。发现病株,重者及时伐除、烧毁,并每平方米用4-6克70%物氯硝基苯粉剂消毒土壤:轻者克浇灌200-400倍的50%代森铵溶液,每平方米浇2-4公斤药水。141
第十五节应用新科技保证质量一、采用新型科研成果,提高苗木成活率。1、采用ABT-3生根粉。本型号生根粉对于常绿针叶树种及名贵难生根树种的快速生根、提高成活率具有明显效果。2、采用KD-1型保水剂。采用保水剂可加强土壤的储水保水能力,提高苗木的成活率。3、使用膨化鸡粪。经过高温膨化,鸡粪中的病菌、虫卵可被杀死,使鸡粪成为高效安全的有机肥,然后浇水,确保苗木对水分的需求。4、施用新型高效缓释肥。在特别干旱贫瘠的工作面上,使用新型高效缓释肥,可有效避免使用速效有机肥造成的对苗木的伤害,又能避免土壤板结,促进苗木健壮生长。二、采用新技术措施,提高苗木成活率。1、加大树穴。使用挖掘机和人工相结合的办法挖树穴,既提高了工作效率又加大了树穴蓄水能力。提高了苗木的抗旱能力。2、地膜覆盖。在冬季和初春季节苗木栽植完毕,灌两遍透水后,及时封穴,并用地膜覆盖树穴,既提高地温又减少根部水分蒸发,减少了植物由于生理性干旱所造成的死亡,有效提高苗木的成活率。3、设置风障。由于本地区风力较大,为避免树木倾斜倒伏,应在风口处设置风障。进而提高成活率。4、设置遮荫网。在夏季施工时,由于北方天气的温度比较高,不利于苗木的生长,因此在施工时,应尽量避开炎热天气,宜在早上或傍晚施工,并在苗木四周设置遮荫网。5、设置排水沟或围堰。由于夏季雨水较多,因此在施工时应在苗木的四周设置排水沟和围堰,以防苗木被涝。6、树干保护。在早春,对树干用湿草绳缠绕后,外面再覆一层地膜,既保温,又保湿,可有效提高苗木成活率。7、使用抽枝宝。抽枝宝是当前果树栽培中最新技术成果,特别对较名贵但又抽枝困难的苗木,有明显促枝效果,在园林树木移植中也可使用。141
第三部分确保工程质量的技术及组织管理保障措施第一节质量目标质量目标:确保奥运村北部地区临时设施绿化工程施工质量合格。认真贯彻执行公司的质量方针和质量要求,在组织体系中落实质量管理的人员到位,以岗位责任制落实施工过程的质量管理,始终贯彻实施公司的质量、环境、健康、安全综合管理方针,杜绝工程重大质量事故的发生。确保单位工程一次验收合格率100%,苗木成活率100%,草坪覆盖率100%。141
第二节创优规划一、创优目标1、确保总体工程质量合格。2、确保全部工程达到国家、北京市现行的工程质量验收标准。3、严格按照市建指办下发的“关于加强北京市2008工程园林绿化建设工作的通知[2006]3号”文件精神全面贯彻落实。确保绿化养护工作严格按照北京市地方标准《城市园林绿化养护管理标准》(DB11T213-2003)中特级养护质量标准。项目经理二、创优组织机构图总工程师项目副经理施工组物资供应科安质监察科质检员三、创优规划严格按业主和监理工程师的要求进行施工,按ISO9001:2000质量体系标准贯彻于施工全过程,高标准、严要求,科学管理,精心施工,加快速度,降低成本,确保全线创优良工程,争创精品工程。即:1、全线工程创优,无工程死角2、各类原材料质量合格率100%;3、杜绝重大质量事故的发生。141
第三节质量保证体系根据本标段的具体特点,制定全方位的质量控制体系。一、质量保证体系严格按照施工质量规范的要求,以质量手册为核心和指导,以作业指导书为操作的具体指南,所有质量活动都有质量计划并具体反映到质量记录中,整个施工过程标准化、规范化、有章可循、责任分明。本公司对质量管理实行公司、项目经理部两级管理,公司审核监理部由主管副总经理、总工程师及相关职能部门人员组成,负责组织工程质量计划,指导质量工作的实施,对施工质量工作进行安排、检查和总结;项目经理部质量管理成员由项目经理、项目技术负责人及相关负责人组成,参与工程质量策划,根据质量总体策划大纲,指定阶段质量实施目标,并组织和督促责任部门进行质量工作的实施,并对阶段目标的实施情况定期监督、检查和总结。二、质量保证程序方案责任工程师质量工程师监理工程师进入下道工序技术交底三工序操作审批不合格不合格不合格不合格141
三、质量管理机构图项目经理项目副经理总工程师物资供应科施工组安质监察科141
四、质量保证体系图实现质量目标检查落实奖惩兑现质量评定质量保证体系思想保证组织保证技术保证施工保证制度保证质量培训安质检查科创优规划经济责任制用户至上质量检查组现场质检员岗前质量培训岗前技术培训制定创优措施检查创优效果制订奖惩措施签订责任状合格转序ISO9001质量体系量体系141
第四节质量保证措施为确保本工程达到所要求的质量目标,根据以往的施工管理经验以及本工程的特点,采用项目法管理机制,委派管理经验丰富的工程师担任本工程的项目经理,各相关职能部门全力配合。工程质量管理安全按照ISO9001质量体系进行全过程的质量控制。在本工程的建设中,要求全体施工人员牢固树立“质量第一”的意识,贯彻“质量第一求效益,用户之上为信誉”的企业宗旨,以“精心施工、严格要求、事前控制、杜绝返工”的指导思想,认真对待每个施工环节。为保证所承建工程质量处于受控状态,制订本质量措施。运行本质量管理规划的同时,严格执行国家现行有关技术标准规范的规定。本质量管理措施制定的依据:以ISO9001质量标准为依据,针对工程的具体特点而制定。确定工程质量的主要措施:一、建立质量责任制1、建立健全质量责任制,上至项目经理、总工程师,下至作业队的工人,均制定质量责任制,形成质量管理工作系统。2、按照质量管理组织机构,配齐质量管理的各级机构的工作人员,将质量意识强、施工经验丰富、组织能力强的人员充实到质量管理的各级机构或部门。3、全面按照投标文件中确定的具有丰富的类似项目工程施工经验的队伍和技术、管理人员投入本项目,以保证施工顺利进行和质量创优。4、建立健全各种质量管理的规章制度及制订质量标准及操作工艺,并通过质量监督检查工作确保贯彻落实,每季度定期举行一次工程质量评比。5、分阶段确定本项目质量攻关项目,并组建相应质量小组,保证质量得到有效的控制。二、人力资源管理1、执行ISO9001质量标准,并对项目部具体要求,制定详实可行的质量职责和权限,选拔经验丰富的管理人员和工程技术人员,采取奖惩制度,确保各级人员有效行使自己的职责和权限。2、对各级施工人员要根据具体情况进行培训,包括专业技术培训、安全、文明施工培训等;保证管理人员、特种作业人员上岗证持有率100%,普通工人和民工岗前教育率100%。三、建立材料进场检验管理制度严格把好材料质量关,所有的进场材料,必须经检查合格并出具合格证后方可进入施工现场。1、根据现场平面布置图,认真做好材料的码放,力求做到方便施工,避免或减少二次运输。141
2、材料进场时,根据进料计划、送料凭证、质量保证书或产品合格证,进行数量、质量的把关验收,验收时要做好记录,办理验收手续。3、对不符合计划要求或质量不合格的材料,应拒绝验收。四、思想教育保证措施在本项目参战员工中,广泛经常开展“责任、市场”质量观教育,使广大员工深刻认识到:百年大计,质量第一;质量责任重于泰山;质量就是市场,必须不断建造精品工程,施工企业才能赢得市场,才能生存发展,企业员工才有收入来源,才能不断改善和提高物质和文化生活水平。深入开展全面质量管理教育,使参战员工更深刻认识人、机、料、法、环五大因素对工程质量的重大影响,从而围绕五大因素研究并实施不断提高工程质量的措施和办法。五、技术管理保证措施1、建立并实行以总工程师为首的技术负责制,同时建立各级技术人员的岗位责任制,做到分工明确,责任到人,使施工程序和方法符合施工规范和施工技术管理制度的要求,以此确保工程质量创优。2、认真编制施工组织设计运用统筹法、网络计划技术等现代管理方法,在周密调查研究取得可靠数据的基础上,编制切实可行的实施性施工组织计划,并报业主(或监理工程师)批准。在严格按网络计划组织实施的同时,实行动态管理。根据变化了的情况及时作为必要调整,使整个施工过程时时处于受控状态。3、做好施工前的技术准备工作3.1组织施工方案会审,开工前组织技术负责人及各个施工作业小组及各专业工种队长进行施工方案会审,集思广益,查找是否有差、错、漏现象,提前发现问题、分析问题,以便解决问题。3.2认真进行技术交底。施工方案会审后,由总工程师、单项工程技术人员逐级进行书面及口头技术交底,确保作业人员掌握各项施工工艺及操作要点、质量标准,技术交底对各负责人要签认。3.3抓好技术资料管理。施工过程做好详细记录,各种原始资料搜集齐全,用于组织后期施工、编制竣工文件和施工技术总结,为做好技术档案和技术情报工作打下基础。六、施工保证措施1、施工准备阶段1.1根据本投标文件制定的质量目标和各项保证措施,分层次制订全部或单项工程的创优规划和更为详细的创优保证措施,为工程创优明确方法、途径和标准。141
1.2设立工地试验标准段,配备专业的试验人员,以保证施工试验和检测的需要。2、施工测量保证措施2.1我们将在项目上组织一个技术小组对在传统工艺上出现的一些施工中的质量通病,进行分析、查找原因,讨论出如何解决办法,并在以后的工作中加以避免,查阅资料解决施工中的难点问题,大胆革新,采用新工艺、新技术、新材料用最小投入获得更高质量的工程。2.2准备工作所有进入现场的测量器具无论是否经过计量检定,均重新到指定的计量检定部门进行检定;与建设方办理交接桩手续;检查红线桩和水准点;承担测量工作的单位和个人应具备相应的执业资质;编制测控布置;建立测量数据库;对测量人员进行技术交底。验线工作由规划验线、监理验线和施工单位的主管部门验线三级组成。相互重叠的各级验线工作应尽可能的同上进行,以缩短工作时间。验线工作与放线工作要做到人员、仪器和测量方法三分开,独立进行。验线的精度要高于放线。严禁验线与放线同时进行。在施工工序安排上要给验线留出必要的时间,严禁不经验线就擅自施工的现象发生。验线工作按精度级别和难易程度由专业验线组和质检员分别负责。验线工作必须有下道工序的工长参加,并填写交接单。3、土方挖运质量保证措施3.1用挖土机挖作业面时,应附以人工配合修整坡面,尽量减少边坡超挖和挠动边坡土体松,尽可能使边坡平整并符合设计要求的坡角。3.2开挖土体含水率过大,掺加渣土、级配砂石、白灰等拌和料,使土体达到最佳含水率。3.3严格按施工方案规定的施工顺序进行土方开挖施工,应注意先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。3.4挖深均匀,不出坑、不凸起,装载均匀不掉块。3.5开挖线不清楚、不动铲、不装车,及时反映给项目部要求画线后开挖。4、堆筑土山工程质量保证措施4.1根据工程特点按其整个宽度水平分层分区施工,每层铺土厚度和压实遍数,视土的性质、密实度和所使用压实机具的性能而定,一般应进行现场碾压试验确定。根据所选用的压实机械和填土性质,每层摊铺厚度控制在300-500mm,根据工程经验,填土预留一定的下沉高度。4.2为保证填土压实的均匀性、密实度和避免滚子陷住,提高碾压生产率,在重碾压机碾压之前,宜先用轻型的压实机械(如推土机、自卸车等)低速行驶2-4遍,使表面平实。碾压机械的行驶速度不宜超过额定行走速度,并要控制压实遍数。141
4.3回填应分层对称,防止造成一侧压力,出现不平衡,破坏基础或构筑物。土方的碾压应从边缘开始,逐渐向中间推进,避免边缘土被向外挤压而引起塌落现象。4.4回填土应夯压密实,应在夯压前对干土适当洒水加以润湿。在地形、工程地质复杂地区的填土,且对填土密实度要求较高时,应采取措施以防填方土粒流失,造成不均匀下拥塌等事故。4.5填方应按设计要求预留沉降量,如设计无要求时可根据工程性质、填方高度、填料种类、密实要求和地基情况等与建设单位共同确定。5、苗木种植工程质量保证措施5.1带冠移植大规格落叶乔木必需带土球,吊运时吊车荷载吨位要大于土球和树体总重量,装车时土球朝前,树冠向后,保证土球完整,不散坨。运输中树木不滚动,不损伤树皮和主枝。5.2栽植前要进行适当修剪,所有大规格落叶乔木必须保证树冠完整,修剪以疏枝为主,修剪总量不超过1/4-1/3,保持主枝、侧枝分布均匀。有主干的树种如银杏等,要以疏枝为主,侧枝可结合整形适当短截,不伤害顶芽。5.3栽植时,树坑要视土球大小决定树坑大小,垂直下挖。栽植时可使用生根粉。严禁使用耕作层以下的深层土。5.4栽植后要设立支架保护,支架要牢固,高度一致,整齐美观,捆绑时要加垫层,不伤害树皮。栽植后要及时浇水,浇完三遍水后,要进行苗木扶植整理。5.5移植大规格苗木要在阴天或傍晚进场,对不同树种特性,采取有针对性的控制树体水分流失,可采取避苫、喷蒸腾剂、搭荫蓬。5.6植物材料按计划要苗,随到随种,必要时假植,不使植物苗木失水。6、工程资料和文件管理保证体系6.1质量保证资料按照以下五部分进行整理收集:6.1.1主要原材料的质量合格证、试验报告、检验检疫证6.1.2施工试验报告和记录6.1.3施工记录6.1.4工程预检记录6.1.5工程隐检记录6.2工程技术资料管理收集主要按照下五个部分整理:6.2.1编制奥林匹克森林公园南区2号地四标段园林绿化工程施工各分项工程施工作业设计6.2.2编制施工进度网络计划141
6.2.3质量通病预防措施及治理整改措施6.2.4设备及材料使用登记表6.2.5施工涉及到的设计变更、洽商等。7、施工过程监督及检查7.1建立健全公司、指挥部监督检查和项目部、班组自检的质量监督检查制度,强化以项目质量检查工程师为核心的工程质量监察系统,选拔坚持原则、不循私情、秉公办事的人员担任各专、兼职质量检查,确保和维护其权威性。7.2实行工序质量考核负责制,上道工序必须经检查验收满足本项目的质量标准并经签认后方可转入下道工序的实施。7.3对关键工序项目,实行旁站监督,全部施工必须置于质检人员的现场监督之下。7.4主动配合支持监理工程师的工作,积极征求监理工程师的意见,坚决执行监理工程师决定,共同把质量关,联合创优。七、质量控制技术措施1、确保原材料质量1.1草种必须附有检测检疫证、合格证,草种使用前必须做发芽率试验。1.2草种保管必须符合国家规定的种子仓库的相关技术标准。1.3苗木必须经过检疫,生长健壮,土球完好,无病虫害。1.4所有基建材料必须达到国家优质标准。2、先期进行标准段施工施工前先进行标准段试验,经监理工程师批准后,选择最佳方案。3、草坪、花卉、苗木的养护及时到位,并加强缺陷修复。八、竣工服务承诺制度1、在合同规定的责任期内,进行保修、维护、植物养护管理等服务。2、为保证特殊单项工程的正常使用,提供必要的技术咨询服务。3、进行工程回访,听取用户意见,发现问题及时维修、维护。4、对重要部位进行专项观测,并做好统计工作。141
第五节质量通病防治措施通病一:对设计意图理解不透彻,导致施工完成的园林工程不能体现园林设计的完美效果。分析与防治:园林设计是园林艺术的第一次创作,园林施工是园林艺术的第二次创作。因此,只有充分领会设计理念的基础上才能达到园林艺术的亲水、亲绿、亲美的效果。组织不同专业的设计和施工人员研究和会审图纸深入理解设计意图、技术要求、施工难点,作到整个工程与周围环境的合谐。通病二:重施工,不重养护。如果说园林设计是园林艺术的第一次创作,园林施工是园林艺术的第二次创作。那么园林工程的整形修剪及养护管理则是园林艺术的第三次创作。加大后期管理的力度,合理配置人员和机械及资金,作好园林工程的整形修剪和养护,可提高整个园林工程的质量,更完美地体现园林景观效果,完成园林艺术的第三次飞跃。通病三:苗木死亡造成死苗的原因是不注意保持苗木的水分平衡。植物的生长及正常的生理活动都依赖水分。有机物质通过韧皮部由水分来完成传输;无机物质通过木质部由水分来完成传输,水分平衡是保证移栽苗木成活的必要条件。防治措施:在我们绿化施工过程中,任何一个环节都应注意保持植物所需的水分平衡,提高苗木成活率,才能减少损失。1、起苗的过程通常在起苗的时候会先进行根部浸泡,让植物体内储存大量水分。浸泡的另一个用途就是防止在挖掘过程中损伤毛细根,因为植物的根系吸收水分主要靠毛细根吸收水分。2、运输过程注意保水保湿。用湿锯末或湿麻袋片包裹苗木。苗木运到卸车时要小心搬运,减少苗木损伤。苗木到工地后要进一步检验和选苗。去除失水过多和损伤的苗木。3、栽植前泡水和杀菌:有利与苗木根系的修复。4、栽植后的修剪:栽植后对植株进行合理修剪,减少蒸腾作用。5、防冻。6、防干热风。7、防积涝。通病四:行道树的选择不严格141
在选择行道树的标准要考虑的因素除了在设计时应考虑的:抗性、荫浓、发芽早、落叶迟、且落叶延续期短,花果不污染街道环境耐修剪、干皮不怕强光曝晒,不易发生根蘖、病虫害少、寿命较长、根系较深等因素。在施工过程中我们选择行道树要考虑的因素有:枝下高、林缘线、树冠、干径是否通直粗细一致、树高是否一致、有无病虫害、树型是否优美等。但我们在实际的施工过程中工作人员往往做不到对每一棵苗木都作到上述标准的严格选择。防止措施:加强培训,熟练操作。严格监理。141
第五部分施工总体进度的计划以及技术和组织管理保障措施第一节工程施工进度计划一、工程进度安排的原则1、根据本工程施工现场的自然条件,合理配置生产要素,科学计划安排,精心组织施工,在确保安全、质量的前提下,满足业主对工期的要求。2、实事求是,量力而行,最大限度的发挥我公司的优势,采取先进、成熟的技术措施,在提前完工的情况下,保证该工程达到优良水平。3、统筹兼顾,合理安排工期,组织均衡生产,提高设备、器材利用率,做到少投入,多产出,确保整个工程顺利进行。必要时交叉施工要为下一工序做好准备工作,将各工序之间地相互影响降到最小限度。二、工程进度目标本工程拟定2006年10月8日开工,2006年底完成苗木(乔灌木)种植工程的30%,完成北部的地形调整工程,管道工程的施工。2008年初完成其他工程的施工。共577日历天。养护期为绿化分部工程竣工验收后两年。141
三、总体施工进度计划横道图时间进度内容2006年2007年2008年2008.5.1-2008.12.3191011121234567891011121234施工准备地形调整施工放线拆除工程管道工程电缆安装铺装工程乔木栽植灌木栽植花卉/草坪建植竣工整理养护管理说明:我公司决定按业主要求的工期按时完工,即于2006年10月8日开工,于2008年4月30日竣工,养护管理期为绿化分部工程竣工验收后两年。“”表示施工;“”表示养护期。141
第二节工期保证措施工程施工中,我们将根据设计文件和有关施工规范、规程、精心编制实施性施工组织设计,确定合理的施工方案,科学规划,狠抓关键线路,突出重点,确保主体。同时总揽全局,统筹兼顾,科学管理,确保工程保质保量按期竣工。我们从以下几个方面,予以有利保证:一、从优化施工方案上保证本工程土方调运工程量大,且含大量苗木、地被,苗木最佳栽植季节已过去,施工中要保持各分项施工交叉进行。因此有序分层次的安排各项施工是保证工程进度和工程质量的关键环节。1、分段进行,平行施工,抓好各工施工工序的交叉点,合理安排,重点突破。2、科学管理,优化施工组织,抓住关键工序,按地形整理、绿化种植、土建铺装、现场围挡等专业分工,统一组织施工。3、必要时可昼夜施工,实行轮班制。二、从组织机构、资源配置上保证1、调遣精兵强将,强化项目管理。在中标后,各级人员准时到位并根据本工程特点,确定优秀的专业化施工队伍;投入性能优良的施工机械设备按时进场,及时进行安装调试,确保按时开工。同时,项目所需资金拨付到位及时,保证工程的顺利进行。项目经理部按项目管理的各项要求开展工作,强化项目管理,强化施工全过程的监督、检查、指导。并选用优质的施工材料,提高工程质量,降低施工难度,避免返工。2、为保证计划完成,我公司将选派曾经担任类似工程的项目经理担任该工程的项目经理,该同志具有丰富的现场施工组织管理经验,能够合理规划,统筹安排,保证工程的工期按要求时间完成。3、制定详细的材料采购计划,保证材料供应及时,专设材料供应组,专项负责材料采购工作,严格按照总体施工进度计划中要求的时间将材料运达现场。三、从施工计划上保证1、统筹规划,确保施工计划的严肃性。2、狠抓重点工程进度,确保按期竣工。3、加强对种苗质量的采购、运输、保管和供应,确保工程的需要,坚决杜绝停工待料现象的发生。141
4、严格按照工期网络计划进行施工工序的安排,结合各项技术措施计划,认真编制施工进度计划,加强施工的组织领导,严格按审定的施工组织设计合理安排施工,做到旬有计划,日有安排。重要工序要做好施工组织设计和施工计划并呈报监理工程师审批后才实施。充分利用有利条件和适宜季节,合理安排施工计划并呈报监理工程师审批后才实施工序,缩短流水作业步距,加快工程进度,以确保工期。同时经常检查施工进度计划的执行情况,及时修正施工进度计划,使施工进度计划随时具有指导生产的效力。关键线路的关键工序,在条件允许和保证质量的前提下,采用两班作业,加快施工进度,保证合同工期的实现。四、从工序安排上保证1、采用先进的施工方法,合理安排施工程序;做好每个工序的准备工作,使各工序合理转序。2、为最大限度地挖掘关键线路的潜力,各工序施工时间尽量压缩。各工种之间建立联合签认制度,保证各专业良好配合避免互相破坏或影响施工,造成工序时间延长。3、严格控制各工序施工质量,确保一次验收合格,杜绝返工,以一次成优的良好施工质量获取工期的缩短。4、制定详细合理的施工计划。抓住关键工序,对影响总工期的工序和具体环节给予人、财、物的充分保证,确保整个工程进行顺畅和连贯。5、为了充分利用施工空间、时间,用流水段均衡施工工艺,合理安排工序,在绝对保证安全质量的前提下,充分利用施工空间,科学组织土方挖运施工与苗木移植、苗木栽植等工程的交叉作业。五、从安全生产上保证1、贯彻国家安全生产政策和各类安全法规,增强职工安全法制观念,并认真组织贯彻落实制定的各项管理制度。2、加强临时的防火措施和易燃、易爆物品的保管、领发制度,配备足够消防器材,发现事故隐患或苗头要及时排除,杜绝重大事故的发生。3、严禁无证上岗。在施工过程中,特别注意用电安全,严禁在施工场地、宿舍区内乱接电线,防止触电事故发生。各分队成立安全小组,设专职安全员负责日常安全生产的检查和监督,以便施工顺利进行,确保工期。4、安全质检人员应及时检查,隐患及时处理,做好检查记录,并有权对违章作业的下达停工整改指令。安全质检人员应在技术交底会上或每周检查会上对安全工作进行交底,并且要宣贯安全操作规程,使广大职工时刻保持警惕,严防事故的发生。5、项目经理部负责与当地派出所、治安防范组织保持经常联系,取得支持,确保施工顺利进行,抓好宣传工作,取得附近村民的谅解和支持。六、从后勤供应上保证加强机械设备和车辆的养护、维修、搞好职工食堂,防病治病,保障职工身体健康,保证正常出勤率,保障施工正常运转,确保工期。并保持一定的后备施工力量,以备必要时投入使用,从而保证进度计划的实现。141
七、从工作机制上保证1、坚持领导干部跟班作业制度。发现问题及时处理,协调各工序间的施工矛盾,减少扯皮,保质、保量完成任务。2、健全奖罚制度,开展施工竞赛,比质量、比安全、比工效、比进度、比文明施工、对保质保量安全完成周、月计划的施工队,给予表扬和奖励,反之给予批评、处罚,以提高施工人员的积极性。3、抓住时机,掀起施工高潮,开展以比质量、比安全、比工期、比效益、比创新的社会主义劳动竞赛,掀起施工高潮。4、每天下班前项目经理召开碰头会,解决当天难点,每5天检查一次计划执行情况,每10天按班组评比一次,表扬先进,找出差距,迎头赶上,确保工期。劳动力注意机动调整,不至于出现劳动力闲置、窝工现象。八、从外部环境上保证创造宽松的外部环境。加强与业主、监理的联系,正确处理好与当地政府,沿线群众及兄弟单位的关系,尊重当地风俗习惯,求得当地政府和群众的支持,争取得到各方面的全面支持和有力配合,为施工生产创造一个良好的外部环境,保证工程施工不受影响。积极主动与奥运08办和工程所在地建委、环保、城管、交通、派出所、街道、居委会等政府主管部门联系与沟通,得到他们的支持和帮助,为施工提供有力的支持。九、从资金上保证落实资金管理,以工程合同为准则,搞好资金的管理,督促、检查工程施工合同的执行情况,使财力能够准时投入,专款专用,保证施工生产正常进行。对工程中需用资金的施工阶段,要合理调配好资金的使用,使资金链不断流,充分运用公司自筹资金、工程预付款、施工进度的款、验收款的拨付合理使用,保证工程进度。十、建立确保工期的应急预案1、根据情况随时准备加班、加点。并做好后勤保障,提高工人生活水平。2、公司贮备备用人员,高峰或抢工期时随时增加人员。3、根据情况安排夜间施工。4、积极协调各方关系,随时了解交通时政信息,以便及时做出调整决策。141
第六部分确保安全防护、文明施工的具体保证措施第一节安全防护措施施工安全是关系到公司财产、业主利益和劳动者生命安全的大事,公司多年来一贯强调“安全第一、防护为主”的生产方针,其目的就是使国家、集体的财产及广大劳动者的人身安全有切实可靠的保障。在工程施工过程中,因作业条件、生活环境和工艺要求的限制和影响,更具复杂性和危险性,因此要求我们在施工过程中必须自始自终的坚决执行国家颁布的有关安全防护措施,切实作好自身的劳动安全防护工作,确保安全生产。在本工程施工安全总目标为:杜绝重大伤亡事故,实现“五无”(无重伤、无死亡、无倒塌、无中毒、无火灾)。一、安全生产管理体系1、公司主管工程副总经理和安全监控部门作为公司一级的安全生产、文明管理监控机构,负责对现场指定的管理制度和运作实施情况进行检查监督。通过严肃有效的行政管制,使项目经理部始终处于正常良好的运行状态。2、施工现场成立项目经理为主的安全生产领导小组。项目经理为该工程项目的安全生产第一责任人,项目经理部设立项目副经理和专职安全人员,由他们统一抓各项安全生产管理措施的落实工作3、各生产班组建立相应的安全生产管理小组,设立兼职安全员,配合专职安全员工作。二、落实安全生产责任制公司设安全生产委员会,副经理为安全生产第一负责人,公司安质部为主管安全的职能部门,项目设安全生产领导小组,项目经理为安全生产直接领导人,项目设安全主任、专职安全员,负责项目的安全生产日常管理工作,各工种兼职安全员,负责本工段的施工安全管理工作。公司、项目管理责任明确,严格各级安全责任制,落实到人头,确保安全工作。公司项目有人管、有人过问、有人抓现场的管理制度能落实到实处,使安全工作时刻处于受控状态,保证安全生产的顺利进行。三、贯彻执行安全生产检查制度1、现场用供电系统,非电工不得操作,电工每天对供电设施进行检查。2、施工机械不得碰撞支护结构及供电、排水系统。3、正在施工中的区域做好防护装置及保护设施,不得任意拆除、随意挪动各种防护设施、警示牌和安全标志等。4、保持施工现场的道路畅通无阻,夜间应设照明,并加强值班巡逻。5、作业台架及安全护拦等做定期检查,及时维护,预防安全事故的发生。6、未经施工现场负责人批准,任何人不得在施工现场内住宿。141
7、成立施工安全领导小组,设立专职安全员,安全员有权对现场内任何违反安全操作规程及规定的人员进行处罚。8、施工现场用电应严格按照用电安全管理规定,加强电源管理,预防发生电气火灾。四、安全生产的管理措施1、健全安全机构,明确工地及各种安全责任人,建立领导安全值班制度,作好值班记录,发现问题及时整改。2、施工现场安全教育,树立安全生产的正确认识,培养安全生产必须具备的基本知识和技能。3、及时发现事故隐患,堵塞事故漏洞,防患于未然,项目经理部必须建立安全检查制度,实行定期的、季节性的、专业安全检查以及每周的安全巡检。安全检查以查思想、查领导、查制度、查隐患为主,。4、在施工易发伤亡事故(或危险)地段设置明显的、符合国家标准要求的施工安全警示标志牌及标志,要设立项目的标语、警句提示进场人员注意安全。5、现场采用封闭围挡,高度不小于1.8m,围挡材料可采用彩色定型钢板、砖、砼砌块等墙体。6、现场出入的大门应设有本企业标识或企业标识;在进门处悬挂工程概况、管理人员名单及监督电话、安全生产、文明施工、消防保卫五板;施工现场总平面图。7、进入施工现场的施工人员佩带安全帽、防护手套等安全防护措施。8、保卫组负责施工期间的一切用火、用电及易燃、易爆物品的管理,严格控制火源、水源严格用火审批手续。检查发现不安全因素,主动采取预防措施,堵塞漏洞,加强管理,确保施工现场安全。9、制定安全防护及操作规章,教育施工人员增加安全防范意识,学习安全生产的相关规章10、设立负责安全防护的专门人员,进行督促检查排除主要隐患,保证持证上岗制度:特殊工程必须持有上岗操作证,严禁无证上岗。11、在工地现场成立施工安全组,项目经理作为本工程的全权直接责任人。全面负责本工程的安全实施。12、建立本项目的安全作业、岗位职责、操作规程制度、并在施工现场立牌提示,由小组施工队长负责。13、做好施工现场的防火、防盗、防风、防爆等工作。材料、构件、料具等堆放时,悬挂有名称、品种、规格等标牌;水泥和其他易飞扬细颗粒建筑材料应密闭存放或采取覆盖等措施。易燃、易爆和有毒有害物品分类存放。141
14、安全工作必须做到预测预控,对不安全因素提前做出预见性分析,并及时采取相应的技术措施,有针对性的预防和控制。15、定期进行安全教育,并进行安全检查,对安全隐患坚决制止。141
第二节文明施工措施一、制定文明施工管理制度根据招标文件及业主的有关要求,结合本工程施工特点,本投标人特制定出适合本工程的文明施工管理制度,力争在文明施工中再创佳绩。二、文明施工管理体系文明施工领导小组当地有关部门业主、监理文明施工稽查小组项目文明施工管理小组项目经理专职文明施工督导员各施工班组各队文明施工管理组各队专职文明施工组三、文明施工保证措施1、现场文明施工措施1.1积极开展文明施工窗口达标活动,施工现场布置合理有序。1.2施工现场的机具、料具和施工材料堆放整齐,工地生活设施清洁文明;工地现场开展以创建文明工地为主的思想政治工作。1.3严格按规范施工,对施工便道要经常洒水,防止尘土飞扬并做好施工用水的处理工作。1.4建立奖惩制度,对保持好的施工组奖励,对不好的施工组进行处罚。1.5积极与当地政府、环保等部门协作共同抓好环保工作。1.6与当地政府和群众广泛开展共建活动,积极推进两个文明建设。141
1.7施工现场应保持道路畅通;排水沟、排水设施通畅;现场运输道路硬化处理,保持平整坚实、畅通、现场设置良好的排水措施,在大门口设置车辆清洗池,对出场车辆进行清洗,以防尘土、泥浆被带到场外;保护原有绿化苗木。1.8施工现场设置密闭式垃圾站,施工垃圾、生活垃圾应分类存放。施工垃圾必须采用相应容器或管道运输。1.9各种施工材料按施工现场平面布置图分类码放整齐,符合要求,不得妨碍施工交通和场容。施工现场的材料保管,要依据材料性能采取必要的防雨、防潮、防晒、防冻、防水、防爆、防损坏措施。贵重、易燃等特殊物品要及时入库,专库专管,加设明显标志,并建立严格的领退料手续,搞好限额领料工作,严格执行材料节奖超罚制度。2、办公及生活区卫生2.1施工现场办公、生活区与作业区分开设置,保持安全距离。2.2工地保证开水供应,不食用生水,茶水桶内部清洁无垢。2.3工地办公室、现场宿舍实行卫生值制度,保持办公室和宿舍等处的室内环境整洁卫生,做到无痰迹,烟头纸屑等,要符合卫生和安全要求。2.4宿舍内工具、工作服、鞋等应定点集中摆放,保持整洁,床下不得随意堆放杂物。2.5食堂保持内外环境整洁,工作台和地无油腻。食物存放配备冰箱和熟食罩,生熟分开,专人管理,保清洁卫生。炊事人员持健康合格证并经培训上岗。食堂一切用具,用后洗净,不得有污垢、霉变物。定期进行消毒、防尘、灭蝇、灭鼠活动。食堂应有加盖的泔水桶或垃圾袋。2.6厕所卫生设专人管理,每天清洁,保持整洁。厕所内定期下药,杀毒,并做好记录。2.7工地配备急救药箱,医务人员每周一次巡视工地,做好季节性防病卫生宣传工作。2.8兼职卫生员要协助医护人员抓好防病卫生工作,做好记录,高温季节经常到食堂验收食品,防止食物中毒。生活垃圾定期清除、外运并妥善处理。2.9消防器材配置合理,符合消防要求。3、文明施工内业资料3.1根据文明施工要求,做好相应的内业资料。如文明施工基础资料及施工许可证的记录、申报、保管工作。3.2办公室布置文明施工有关的图、表。3.3定期举行文明施工管理活动,检查前期文明施工情况,发现问题及时整改,并做好记录。141
第三节环境保护认真贯彻《环保法》和《水保法》及国家现行的有关环境保护法律,搞好环境保护,防止污染,维护生态平衡。严格控制新污染和逐步治理老污染,净化我们的生活空间,美化我们的生活环境。坚持“以防为主、防治结合、综合治理、化害为利”的原则,采取有利措施,防止污染和破坏自然环境。环境保护措施:一、排水1、施工期间始终保持工地的良好排水状态,修建有足够泄水断面的临时排水渠道,并与永久性排水设施相连接,不形成淤积和冲刷。2、施工平面布置尽量利用永久征地,减少对耕地或林木的破坏,避免水土流失,保持生态平衡。二、防止和减轻水、大气污染1、保护水质施工废水、生活污水不排入农田、耕地、饮用水灌渠道和水库。施工期间或完工后,妥善处理废料以减少对河流、溪流的侵蚀,防止进入河道或溪流。冲洗集料或含有沉积物的操作用水,采取过滤、沉淀池处理等措施,确保排放指标符合要求。2、控制扬尘施工作业产生的灰尘,除在场地作业的人员配备必要专用劳保用品外,随时进行洒水以使灰尘公害减至最小程度。易于引起粉尘的细料或散料进行遮盖或适当洒水。运输时用帆布、盖套及类似物品遮盖。不在工地燃烧各种垃圾及废弃物。3、减少噪声、废气污染对噪音较大的工序安排在昼间施工,并在工地四周临界处按要求设置噪音监控点,定期进行噪音测试。对参加施工人员加强教育,减少人为施工噪音出现,增强全体施工人员防噪音不扰民的自觉意识。三、保护树木及绿色植被施工中,加强对道路用地之外的现有绿色植被的保护,不破坏现有绿色植被。保护道路两旁的古树名木,即使在道路用地范围内,有可能时也要尽量设法保护。施工期间严格控制破坏植被的面积及树木的数量,除了不可避免的占地、砍伐以外,不再发生其它形式的人为破坏。四、保护土地和自然资源141
妥善处理废物,尽量避免破坏林木、农田及其它工程设施。重视堆砌土堆的复耕,有条件时,在弃土堆顶面绿化或平整成耕地。对施工人员加强保护自然资源及野生动物的教育,严禁偷猎和随意砍伐树木。施工时,对当地自然资源严加保护,决不随意开采。五、保护公共设施在本工程施工期间采取一切措施加以保护。对施工人员加强保护教育,严禁破坏公用设施。141
第四节临时用电安全措施1、根据现场情况,参照有关规范执行,确保用电安全。如:《施工现场临时用电安全技术规范》(JGJ46-88);《建设工程施工现场供用电安全规范》(GB50194-93)。2、施工现场必须有足够的低压照明设施,主要通道入口,上下入口均应设照明装置。夜间施工必须有足够的照明灯具。3、配电线路按照TN-S系统要求配备五芯电缆、四芯电缆和三芯电缆。并按要求架设临时用电线路的电杆、横担、瓷夹、瓷瓶等,或电缆埋地的地沟。对靠近施工现场的外电线路,设置木质、塑料等绝缘体的防护措施。4、按三级配电要求,配备总配电箱、分配电箱、开关箱三类标准电箱。开关箱应符合一机、一箱、一闸、一漏。三类电箱中的各类电器应是合格品;按两级保护的要求,选取符合容量要求和质量合格的总配电箱和开关箱中的漏电保护器。5、垂直方向交叉作业防护,设置防护隔离棚或其他设施。6、所有用电设备一律接地接零,保证施工现场保护零线的重复接地应不少于三处。电动机械的小型工具,均应有安全漏电保护装置,所有用电设备不使用时一律拉闸断电,所有配电箱均应上锁,架设和拆除供电线路一律由电工负责操作,严禁其他人员乱拉电线。7、施工现场不得架设裸线,电线跨过主要施工道路时,最低架空高度不得低于6米,其他地方不低于5米。8、电工在安装、维修、拆除施工用电缆时,必须有两人以上同时操作,不得单独从事高空作业。9、在施工期间应收集天气预报情况,以便安排工作并采取响应的措施。10、配备专业电工1-2名。11、收集当地有关供电的技术资料。12、搞好员工用电安全常识教育。13、作好技术资料记录。14、定期检查,有效预防,杜绝不安全事故发生。141
第五节保护道路、管线、电线、电缆、光缆的措施1、爱护已施工完毕的道路,不上大型机械或履带式机械撵压2、原有管线或施工完毕的管线设立明显标志,放在车辆通过的地方,采取屏障保护措施3、对于地下管线(电缆、光缆等),向有关部门索取相关资料,施工时设立明显标志,派专人负责看护;4、加强对施工人员的保护道路、电线、电缆等保护的安全意识教育141
第六节文物保护措施一、对全体职工加强文物保护的思想教育,提高思想认识,做到人人知道文物保护的重要性及处理办法。二、施工前首先与业主和文物管理部门取得联系,得到同意后再进行破土动工。三、施工前向当地居民了解施工场地文物情况,做到心中有数,施工中注意观察谨慎作业,不损坏文物。四、施工中如发现文物、古墓、古建筑基础和结构、化石、钱币等有考古、地质研究等价值的物品,立即停止施工,保护施工现场并在24小时内通知业主代表,并与国家有关文物管理部门取得联系,派专人看守保护。五、配合业主和文物管理部门对文物等进行处理。141
第七节车辆、机械设备安全管理措施1、选用专业人员严格按规范操作,操作相应的机械设备。2、注意机械设备的安全管理措施,并设专人负责管理。3、定期检查检修各种机械设备的运转使用状况,及时保养,出现问题及时解决,杜绝隐患。4、使用机械设备前做好施工现场的安全管理,必要时设置隔离区。5、机械设备启动时,检查各项安全措施是否合格,杜绝机械设备带“病”施工。141
第八节扬尘治理措施1、施工现场做好防风工作,合理安排施工内容,遇有四级风以上天气时,不进行土方回填、转运以及其他可能产生扬尘污染的施工作业。2、在施工现场周边按照规定设置围挡,对施工现场内的施工道路进行硬质覆盖;合理堆放土堆、料堆,对砂石、灰土等物料采用绿色密目网苫盖,避免扬尘、粉尘污染。3、进行现场搅拌混凝土、装卸产生扬尘的物质、平整场地等活动时,采取湿式作业等有效防尘措施。4、使用密闭式车辆从事土方、渣土和施工垃圾的运输。施工过程中产生的建筑垃圾、残土及时清运。对不能立即清运的建筑垃圾、残土,采取封闭、遮盖等有效防尘措施。禁止高处抛撒建筑垃圾。5、施工现场出入口设置冲洗车辆的设施,确保车辆不带泥沙出现场。土方、渣土和施工垃圾接照规定进行清运消纳。6、运输水泥、煤炭、煤矸石、煤渣、煤灰、砂石、灰土、垃圾等,要装载均衡,不超出车箱体,并喷洒抑尘剂或密闭覆盖,不得沿途泄露、抛洒。在存放以上物品时,也采取遮盖等有效防尘措施。7、现场配备洒水车,及时洒水降尘。8、制定恶劣天气控制扬尘应急预案,施工期间对施工现场进行检查,做好检查记录。9、开展自查自纠工作,对存在的总是现场进行整改。10、道路绿化施工确保“黄土不落地”,产生的弃土、垃圾随时清运、清扫。11、土方挖运阶段,配备洒水车,对现场施工道路采取适量淋水降尘措施,降低粉尘对环境的污染,雨季做好沟渠疏通,防止对道路造成污染,局部路段可以采取喷洒抑尘剂增强抑尘效果。12、现场不得私自乱设食堂,由项目部集中建立,统一管理。严禁食堂、开水房、洗澡、取暖采用烧煤方式。13、做好对司机的宣传工作,并签订防止遗洒责任书。14、对施工材料的包装袋应及时分类回收,施工中产生的废铁、螺栓头等进行回收。避免造成环境污染及材料浪费。15、安排清扫道路的工人和清扫车辆,将现场出入口及路上遗洒的渣土和粉屑清除干净。16、土方车辆必须经过拍槽,清除槽帮粘土以后合扰铁盖,经过隔离路段,软材铺垫路段后,方可上路,以防遗洒扬尘。17、与区市容部门签订包保责任书,请市容环卫部门给予监督检查。141
第七部分主要施工材料(苗木)准备预案第一节主要施工材料(苗木)进场计划表一、主要苗木计划名称承担任务采购和进场时间来源一、绿化苗木苗木栽植常绿乔木侧柏、白皮松、油松等苗木栽植2006年10月北京市及周边地区定植三年以上的苗木落叶乔木悬铃木、合欢、元宝枫、毛白杨、银杏等苗木栽植2006年10月2007年3-4月灌木栽植石榴、红瑞木、华北紫丁香、胡枝子、珍珠梅等苗木栽植2007年3-5月花卉及地被草坪白三叶、野牛草、山麦冬、连钱草等地被铺设2007年4-6月二、苗木检验计划奥运工程施工质量要求高,我公司在苗木进场前,都要进行苗圃实地号苗。选用在北京周边地区定植三年以上的苗木,树形优美、无病虫害,乔木要带全冠。设计对苗木胸径的要求跨度较大(如D10-12cm),我们则选用D12cm苗木,以达到立地成景的效果,体现“绿色奥运”。材料员对进入施工现场的苗木必须进行检验,检验不合格的苗木材料一律不得使用。检验合格后,必须报现场项目经理批准后方可栽植。三、资金及材料供应计划:1、根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需绿化材料用量计划;根据用量计划做好备料、供料工作,做好资金和材料的进场准备。2、根据施工总平面布置要求,确定和准备进场材料的暂放场地,并做好保管工作。3、根据施工组织设计,按照工程进度控制计划要求,进行工料深化分析,相应编制材料进场和资金使用计划,以保证各种资源能满足工程需要。4、物资材料计划应明确材料的品种、规格、数量和进场时间,现场工料储备应有一定的库存量,以保证工程提前或节假日运输困难时,工程对各种材料的需要。141
第八部分主要施工机械设备配置计划表和劳动力配备计划表第一节主要施工机械设备配置计划表序号机械/设备/仪器名称规格型号单位数量新旧程度(%)备注自有租赁1、工程指挥车1.1捷达11002、土石方机械2.1轮胎式装载机斗容量1.7m3辆22.2履带式单斗挖掘机卡特320辆22.3小型挖掘机50辆12.4打夯机夯击能力20~62N.m台12.5多合土搅拌设备250T/H台13、运输机械3.1运输车解放、斯太尔15T辆63.2起重机徐工16T辆13.3机动翻斗车1T辆24园林机械4.1绿篱机斯蒂尔HS75台21004.2草坪修剪机本田6马力台21004.3割灌机斯蒂尔-FS100台21004.4播草器台61004、电源4.1柴油发电机组30KW台180临时用电5、测量仪器5.1水准仪台11005.2电子经纬仪ET-02台11005.3测量标杆、塔尺、测绳、钢卷尺、卡尺等套2100141
第二节施工机械设备管理措施1、施工设备使用前进行性能检测,合格后方准使用;在进行检修保养时,必须熄灭发动机或切断电源,防止发生意外;2、施工机械操作安全规程,定期对场内机械维修、保养,严禁带病作业。各种机械的安装和使用须符合原厂使用规定,并办理验收手续,经检验合格后,方可使用,并定期进行检测。3、各种机械操作人员和车辆驾驶员,必须持有操作合格证,不准操作人员操作与操作证不相符的机械;不准将机械设备交给无操作证的人员操作,对机械操作人员要建立档案,专人管理;4、驾驶室或操作室应保持整洁、严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带病运转或超负荷运转;。5、操作人员必须按照本机说明书规定,严格按照工作前的检查制度和工作中注意观察及工作后的检查保养制度,做到工作前检查、工作中观察、工作后检查保养,认真填写机械运转记录。6、自卸车在场内行驶时,时速不得超过5公里,方向、制动器、灯光等应灵敏有效,行车中严禁带人;7、挖掘机、压路机、推土机、起重机、平地机等大型机械设备专人操作,严禁非司机动用;施工过程中专人指挥,严禁无关人员接近,确保安全。指挥施工机械的作业人员,必须在操作人员可以看到的安全地点,并明确规定的指挥联络信号进行指挥;8、使用钢丝绳的机械,在运转中严禁用手套或其他物件接触钢丝绳,用钢丝绳拖、拉机械或重物时,人员应远离钢丝绳。起重作业应严格按照《建筑机械使用安全技术规程》(JGJ3346)和《建筑安装工人安全技术操作规程》(1980-20)规定的要求执行;9、定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“三不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。141
第三节劳动力配备计划表工种级别按工程施工阶段投入劳动力情况施工准备定点放线场地平整施工养护管理给排水技术员222土建工2064050装饰工10201瓦工1010安装工2020绿化工64010020花卉工156010草坪工202810养护工2020电焊工25管道工28820电工22驾驶员32235机械师2425测量员5425质检员11111经济员11111统计员11111劳务人员40206020060在满足业主要求的前提下,根据本标段具体特点结合各施工队伍的具体情况合理安排工期和人员的调配。注:1、本计划表是以每班八小时工作制为基础编制的。2、劳动力进场除保证数量外,尚要保证施工人员的技术素质,工人进场前必须进行严格的培训。141
第九部分临建搭设预案第一节施工平面布置一、施工平面布置的原则1.1在满足施工需要前提下,尽量减少施工用地。1.2施工现场布置要紧凑合理,充分考虑本工程施工现场的实际情况,合理布置各加工制作现场、临时办公用房、工具房、库房、材料堆放场、临时厕所及临时水电管线布置等,施工总平面布置依据施工要求及环保和消防的要求。保护好施工现场的原有设施。合理布置各项施工设施,科学规划施工道路。科学确定施工区域,尽量减少交叉作业。1.3尽量降低运输费用,保证运输方便,减少二次搬运。1.4尽量降低临时设施的修建费用,充分利用已有或拟建房屋、管线、道路为施工服务。1.5有利施工、方便生活,居住区至施工区的距离要近。1.6符合劳动保护、技术安全和防火要求。二、施工平面布置的方式2.1运输道路的布置:道路应与仓库、料场的位置结合布置,并与场外道路连接。2.2仓库的布置:布置接近使用地点,其纵向应与线路平行,装卸时间长的仓库及料场用地要尽量远离道路,以免影响交通。2.3场内临时道路的布置:尽量利用永久道路,必须修建的临时道路,要把仓库、料场和施工点贯穿起来,对过路的管线要先铺设。2.4项目部办公区、生活区的布置:办公区及生活区设在甲方指定位置,工人宿舍等生活区和办公区分开布设,食堂布置在生活区为宜。141
第二节施工平面布置图141
第十部分临时用地表序号用地项目名称单位面积需用时间备注1项目管理办公室㎡4002006.9.30-2008.4.302工人宿舍㎡6002006.9.30-2008.4.303食堂㎡1002006.9.30-2008.4.304库房㎡1002006.9.30-2008.4.305会议室㎡402006.9.30-2008.4.306水、电工具房㎡402006.9.30-2008.4.307厕所㎡202006.9.30-2008.4.308料场㎡10002006.9.30-2008.4.309机械停放场地㎡2002006.9.30-2008.4.3010临时用水蓄水池㎡202006.9.30-2008.4.30141
第十一部分与工程设计及监理单位配合和协调园林绿化工程的施工是园林设计体现在现场的又一次深化和提升,所以在施工中,施工单位要和设计单位进行沟通和交流,充分熟悉设计图纸,领会设计意图,精细放线,做到定位准确,同时要和现场充分结合,体现园林艺术特色的景观效果,对于设计和现场不符的情况,要及时和设计单位沟通,提出设计变更意见和建议,依照程序审查后,确定最佳的变更方案,对于设计单位对原设计存在的缺陷提出的设计变更,要积极配合完成实施。现场施工中对施工定位、放线要接受设计单位的监督和检查,对进场的苗木,要提前和设计人员联系申请验收,达到设计效果后再进场施工。苗木栽植完成后,要邀请设计人员现场与图纸比较,有问题及时整改。监理单位是受业主委托对工程项目的质量、造价、进度进行全面控制和管理的监督机构,因此工程项目实施中,施工单位要坚决服从监理单位的管理,配合监理的工作,严格监理程序,从工程项目开工前,按要求向监理工程师报送施工组织设计、进度计划、质量保证措施等,对现场项目管理机构和质量管理体系、技术管理体系和质量保证体系要接受监理审查,以确保工程项目施工的顺利进行。对于需要提交报送的测量放线控制成果及保护措施接受检查,及时提报工程开工报审表和相关资料。在施工中要定期参加由监理主持召开的工地例会和根据需要召开的主题会议,解决施工过程中的各种问题。对已批准的施工组织设计需要调整、补充或变动时,要经专业监理工程师和总监理工程师签认后才能进行施工,对重点部位、关键程序的施工工艺和保证措施,新材料、新工艺、新设备的采用、拟进场工程材料、设备都必须经监理工程师确认后才能进场施工。按报审的施工总进度计划,年、季、月度施工进度计划,接受监理单位的进度控制,配合监理单位对现场的验收和计量,按施工合同的约定向监理提报工程量清单和工程款支付申请表,经总监理工程师审定后,作为建设单位支付工程款的依据。对施工中存在的工程变更和签证,要及时准确、详细地向监理工程师提交变更单和签证单,包括工程变更要求、工程变更说明、工程变更费用及所涉及到工期等内容。工程施工完毕后,施工单位按要求向监理工程师提报工程竣工资料,配合竣工验收,并对验收中存在的问题进行限期整改,达到最终竣工验收合格。施工单位、设计单位、监理单位是工程施工中的有机整体,我单位的现场项目经理部要积极配合设计单位、监理单位的工作,协调好三者之间的关系,明确自身的权、责、利,为保证工程施工质量进度及最佳景观效果打下良好的基础。141
第十二部分与招标人的配合和协调园林工程施工中,招标人即业主单位是整个工程管理的主体,工程施工现场的土地、道路、水、电、通讯线路等基础资料及工作的准备,协调都需要施工单位借助业主协调,以满足和保证施工的需要。施工中,为保证总体工程的施工质量和进度以及工程施工成本的控制,施工单位要服从业主的管理,积极配合业主的工作,同时要响应业主对奥运工程建设的特殊性和北京区域独特性的要求,从形式和内容上,从外在宣传和内部管理上保证工程实施。1、认真熟悉设计图纸,领会设计意图,对设计的景观效果和现场不符合或有施工问题时,积极向业主提出设计方案的意见和建议,不致使施工后返工造成重复投资的问题,为业主着想,分忧解难。2、对业主提供的工程地质、地下管线资料,水准点和坐标控制点等资料要主动配合业主进行现场交验签认,并妥善保管和保护,尊重业主的劳动成果。3、积极参加业主组织的图纸会审和设计交底会议,定期参加业主组织召开的工地例会,并做好详细的记录。4、配合业主协调处理施工场地周围地下管线和邻近建设物、构筑物、古树名木、文物的保护工作。5、服从业主的管理,认真贯彻执行和落实业主的相关指令,文件精神和制度。6、项目管理机构要健全,落实科学,合理的施工组织设计和进度计划,接受业主的监督和指导,对工程施工中存在的问题要主动上报业主备案,同时要与业主沟通和交流,以解决施工中存在的问题。7、要积极配合完成业主安排的随时性工作,同时做好重大活动和节假日期间的应急预案,保证活动期间的安排和施工有条不紊,顺利实施。8、工程交、竣工后,要做好对业主后期服务的承诺,进行季节性和技术性的回访。141
第十三部分施工组织设计需要的其他资料第一节绿地养护检查内容1空地未松土或松土不到位18苗木有倾斜或倒伏现象2浇水不及时或浇水不到边、到头19绿化带内有积水3绿地内有杂草20灌木(绿篱等)整形修剪不及时或不到位4苗木抹芽不及时21蔷薇等花卉花后修剪不及时,未剪败花和花梗等5绿地内有缺苗现象22地面有冲坑或不平整6地被植物(草坪、草花)有裸露地面23苗木被折断或其它人为破坏未及时处理或处理不当7地被植物(草坪、草花)补苗不及时、不整齐24树木防寒处理不到位、不及时8绿地内有死树未及时清理25设施维护不及时不到位,如浇灌具有破损9绿地内有纸屑、烟头、砖块、石头等垃圾26绿地内不浇水时大小阀门未上锁10树上有绳、衣、塑料袋等悬挂物27苗木支撑不到位、不牢固11绿地内有自行车等车辆杂物停放现象28苗木有露根现象12围栏歪斜或遭到破坏29绿地内有井盖,阀门井盖等未盖或未盖好13围栏维修不及时或上有衣物等悬挂物30阀门井内有存水14施工现场卫生清理不及时或不到位31绿化带内打土坝不整齐15苗木少肥、叶片发黄32草坪腐草不及时清理16苗木修剪不及时、不到位,有死枝、死叶,下垂枝,树冠以下的干部和根部萌发新枝33苗木叶、花、枝等有卷曲,有被害虫咬食,有发黑、发黄、发白等不正常现象,乔木有蛀孔等17草坪施肥不均,一片绿、一片黄绿地养护以上述33项为主要养护检查内容,按周、月、季度分区域进行定期检查,出现五个不合格项目即为该养护未达标,限期责令整改。141
第二节节约投资、降低施工成本的主要措施1、本工程属于国家级重点工程,必须树立“以质量为本”的原则,绝对不能以牺牲质量而降低施工成本。2、依据本工程的特点,结合工程施工项目管理进行科学、合理、有效地预测控制,以实现既定的成本目标。3、充发利用公司在园林行业已形成的产业链优势,合理配置资源,降低管理和现场施工费用。4、严格把关材料源头,从材料来源上杜绝不合格苗木进场,使苗木验收100%通过,以免返工出现退苗、拔苗等现象,降低材料费用。5、强化质量意识,施工工序合格率100%,合格转序,杜绝不合格项目的出现,从技术上保证工程质量,提高苗木成活率,降低成本。6、采用科学合理的工期安排,以尽量在保证质量的前提下缩短工期,减少人工投入,降低管理费用,降低机械、材料费用。7、制定科学的用工制度,提高劳动生产率,降低人工费用。141
雪花啤酒厂排水工程施工组织设计编制:审核:审定:日期:目录第一章总体概述21.1、工程概况2141
1.2、施工组织总体设想21.3、施工组织方案针对性4第二章项目管理人员配备及劳动力、机械设备和材料投入计划62.1、项目管理人员配备62.2、项目管理人员岗位职责62.3、劳动力投入计划102.4、材料投入计划112.5、设备投入计划11第三章施工总平面布置及临时工程143.1、施工总平面布置143.2、临时工程14第四章开挖施工174.1、测量放线174.3、大开挖管施工19第五章检查井施工及闭水实验22第六章施工进度计划和进度保证措施256.1、关键项目的工期限制256.2、工期管理组织机构256.3、工期保证措施27第七章质量保证措施32第八章安全文明保证措施40141
第一章总体概述1.1、工程概况一、工程项目名称、项目划分1、项目名称榆次华润雪花啤酒有限公司排水工程2、项目划分排水管道布置于南外环道路北侧,全长3209.5米。其中:雪花啤酒厂至太洛路路口1525米,采用Φ500砼管,排水坡度0.095%;太洛路于南内环交叉口至思凤街1648.33米,采用Φ700砼管,排水坡度0.083%;二、结构形式1、开挖管工程管材采用砼管,水泥砂浆法进行连接。2、排水检查井排水井为砖砌检查井,盖板预制。1.2、施工组织总体设想一、工程质量本工程我公司将按质量体系标准的要求进行施工管理,提高精品意识,争创精品工程。施工中严格按建设部颁布现行的工程质量检验评定标准和有关设计及施工技术规范、施工图纸进行施工。总体工程质量目标达到合格标准。二、施工工期141
本工程招标工期为40天,针对本工程的实际情况,并综合考虑我公司的综合实力和内部协调能力,我公司郑重承诺:合理编制施工进度计划及调度我公司资源,精心施工,确保在40天内完成本工程任务。三、安全生产针对本工程实际情况,我公司将以公司质安部为龙头,对安全生产实施动态管理,严格贯彻实施各项安全生产管理制度,安全生产实现工程施工全过程“六无”:即无死亡、无重伤、无倒塌、无中毒、无重大机械交通事故;施工期间职工负伤率控制在0.3‰以下。四、文明环保施工我们愿意和业主及有关部门携手合作,共建文明工地,严格按照《晋中市安全文明施工管理标准》执行实施。1、在施工中,加强现场施工管理。2、为保证现场的安全文明施工,我公司在施工过程中将尽量降低施工噪音和减低尘埃,及时清除和搬走在施工过程中产生的余泥垃圾,有组织进行施工污水排放,减少对周围环境的影响。五、工程协调管理我公司作为施工方,将坚决服从业主的指挥,尊重监理的意见,主动配合设计的深化工作,配备高素质的施工管理班子,投入充足的劳动力,材料及施工机械设备,与业主、监理、设计一起,同心协力,高速、优质、经济地完成本工程的建设任务,再创精品工程。1.3、施工组织方案针对性一、施工组织设计编制依据1、业主发布的排水工程招标文件。2、由业主提供的排水工程设计图纸。141
3、国家、部、省颁布的有关标准、工程设计规范、施工规范及规程。4、本公司所拥有的技术装备、施工能力及类似工程施工经验。5、踏勘现场所获取的调查资料。二、施工组织设计方案的内容本施工组织设计是根据施工组织设计编制依据,以实现我公司对榆次华润雪花啤酒有限公司排水工程在质量、工期、安全、文明施工等方面的承诺为目标。结合我公司的技术力量、机械装备及劳动力资源等综合因素,分析了工程的特点和影响施工的各种因素,针对本工程的施工组织总体设想、施工平面布置的安排、施工进度计划及保证措施、各分部分项工程的施工方案及质量保证措施、安全文明施工及环境保护措施、施工组织管理体系、劳动力、机械、材料投入计划进行统筹策划,对关键工序的施工方法以及关键施工技术、工艺及工程项目实施的重点、难点和解决方案、季节性施工以及新技术、新产品、新工艺、新材料应用等方面制定切实可行的施工措施。三、施工组织措施1、针对该工程对施工组织、质量要求的特点,由富有施工经验的项目经理负责。2、公司各职能部门全力配合,专门组建工程项目部,由长期从事市政工程施工的工程师任项目经理,并配以施工管理、质量安全、文明施工管理及内业资料等方面的工程技术人员,协助项目经理做好本工程。3、实行项目经理责任制,组建合理高效的施工管理网络。项目经理向公司领导负责,施工组必须服从项目经理的领导和协调。凡涉及工程计划、工程施工方案变更、工程组织等重大问题,请示公司领导决定,一般工程问题由项目经理全权处理。141
4、施工管理网络的运作:项目经理根据施工场地情况决定作业场地的布置及施工顺序,按生产进度要求,向施工负责人安排施工任务。施工负责人主要负责施工安排,协调好工序间关系及工序间的衔接;根据施工情况,合理调整班组结构,保证施工作业的连续和均衡。各工序班长根据施工负责人的安排具体实施,带领本班成员保质、保量、保安全完成任务,并搞好各工序间的关系。质量安全、文明问题及时提请有关方面处理,协助项目经理搞好施工。资料员及时全面的收集相关资料,并整理归档,勿使遗漏丢失。第二章项目管理人员配备及劳动力、机械设备和材料投入计划2.1、项目管理人员配备项目管理班子人员配备情况表项目经理:技术负责人:质量检查员:专业工长:施工员:材料员:资料员:预算员:安全员:141
2.2、项目管理人员岗位职责一、项目经理1、主持编制项目总包现任管理方案,确定项目管理的目标与方针。2、确定项目总包现任管理组织机构的构成并配备人员,制定规章制度,明确有关人员的职责,组织项目经理部开展工作。3、及时、适当地作出项目管理决策,其主要内容包括人事任免决策、重大技术方案决策、财务工作决策、资源调配决策、工期进度决策及变更决策等。4、审批各分包商的技术方案与管理方案,并监督协调其实施行为。5、与业主、监理保持经常接触,解决随时出现的各种问题,替业主、监理排忧解难,确保业主利益。二、项目总工程师1、在项目经理领导下,具体主持项目质量管理保证体系的建立,并进行质量职能分配,落实质量责任制。2、审核施工组织与施工方案,并协调各分部工程之间的技术质量问题。3、与设计、监理保持经常沟通,保证设计、监理的要求与指令在各分包商中贯彻实施。141
4、组织技术骨干力量对本项目的关键技术难题进行科技攻关,进行新工艺、新技术的研究,确保本项目顺利进行。5、组织有关人员对材料、设备的供货、质量进行监督、验收、认可,对不合格者坚决退货。6、及时组织技术人员解决工程施工中出现的技术问题,组织安全管理人员整个工程项目的施工安全,保证施工安全与工程质量。三、项目副经理1、全面组织管理施工现场的生产活动,合理调配劳动力资源。2、负责使项目的生产组织、生产管理和生产活动符合施工方案的实施要求。3、负责项目的安全生产活动,管理项目的安全管理组织体系。4、协调各分部工程及作业队伍之间的进度矛盾及现场作业面冲突,使现场施工有序合理地进行。5、具体抓住项目的进度管理,从计划进度、实施进度和进度调整等多方面进行控制,确保项目如期施工。6、进行施工现场的标准化管理,确保本工地达到文明工地称号。四、技术负责人技术负责人为《项目质量计划》编制、控制的主要制定、指导和控制者。具体组织学习《施工验收规范》、《施工操作规程》,编写各种方案、主持质量分析会议等,监督各施工管理人员质量职责的落实,为工程质量管理提供技术保证。五、质检人员141
质检人员为项目施工质量的直接控制者,具有丰富施工经验、工作认真、能吃苦耐劳、责任心强的同志,验收中必须按设计图纸、施工验收规范、验收评定标准进行严格检查,对不合格项和未达到内部质量控制标准的,必须坚决发出整改或返工通知书,并监督整改至满足质量控制要求。六、专业工长专业工长为施工的直接生产者,具有现场施工的丰富经验,树立质量第一的观念,加强对职工的质量交底和教育,对本专业的作业内容进行勤检查,及时指出不规范的操作方式和质量达标的作业内容,对质量未达到验收要求的施工内容必须整改,将不合格项消除在作业过程中。七、施工员1、有效、动态地对现场施工活动实施全方位、全过程管理。2、合理安排施工搭接,确保每道工序管理,形成最终优质建筑产品。3、实施作业过程中的施工指导,确保工序管理点的顺利实施。4、协调各分项的劳动力管理,合理调配劳动力资源,使工程建设有组织按计划进行。5、有序地组织平面、立体的各种材料和设备的运输、堆放等工作。6、编制项目施工的进度计划,确保进度计划科学管理,并随工程实际情况不断调整计划安排。八、材料员1、按质量要求和施工方案,提供合格的机械设备与材料。2、强化原材料、半成品的质量管理。提高设备的完好率及使用率,杜绝设备带病运行。3、严格控制无质保文件和不符合技术规范指标的材料投入施工,对不合格材料一律拒之门外。九、资料员、预算员1、具体负责工程资料的整理和归档工作,并做好隐蔽的签收工作。2、具体实施项目的合同管理。141
3、编制项目预决算,并进行工程款的收取与支付。4、做好项目成本管理,合理组织资金周转。5、做好成本分析计算,为项目经理提供决策依据。十、安全员、机管员安全员、机管员负责检查安全设施,具有长期管理安全工作的经历,使机械设备处于良好的运转状态,为工程质量管理提供安全设备保证。2.3、劳动力投入计划劳动力投入计划表工种级别按施工阶段投入劳动力0——1011——9091——180施工队长工程师242施工组长高级技工2122测量员助理工程师686顶管工1~2级40安装工1~2级20起重工242砼工1~2级5104电焊工6级220电工6级332司机222防腐工1~2级65141
沉井技工1~2级1030砌窨井技工1~2级10小计4015020劳动力曲线图2.4、材料投入计划材料按期保质保量供应,是保证工程质量优,工期按计划如期实现的基本条件。为此,我们按如下部署组织实施。1、在施工前,各专业技术人员以施工图为依据,分别编制工程所需的物资供应总计划,经审核作为采购备料的依据,该计划应与总进度计划相对应。在施工中,各专业技术人员应分期编制阶段性物资要料计划,提交项目经理审批。2、根据合同要求,项目部应按照供料范围,并依据现场实际进度,提前半个月上报需采购的设备、材料进场计划。3、按材料清单,落实督促按期到货。成立接、保、检小组,认真做好接、保、检工作。4、项目部自供物资。依据备料计划,集中采购,分期供货。于工程使用前一周,搬运至现场。5、小型零星材料按月进度计划编制备料计划,提前15个日历天备料,按周计划限额领料。库存适量的常规小型材料,以便急用。6、做好材料等物资的平衡调整。141
各专业施工员将根据施工进度计划,按施工段,分层次列出设备材料品种、规格型号、数量以及进场时间的详细计划表,上报监理、业主。2.5、设备投入计划施工机械设备需用量计划序号设备名称型号制造年份数量现状自有租赁11机械顶管设备FKW-15A20013套良好自有22降水设备GPS-1020005台良好自有33汽车吊16T20031台良好租赁44轮式装载机2HY-819991台良好自有55推土机802K20021台良好自有66翻斗车JS—IB20002台良好自有77搅拌机350L20042台良好自有88电焊机21KW20012台良好自有99自卸车8T20034台良好租赁110水准仪AC2420032台良好自有111经纬仪DT—02L20032台良好自有141
112挖掘机1M320012台良好租赁113振捣机440200410台良好自有114潜水泵XQ—6200510台良好自有115注浆机SYB50/50-220012套良好自有第三章施工总平面布置及临时工程3.1、施工总平面布置见附件141
3.2、临时工程一、临建设施布置原则本工程临建设施在合理利用现场环境的基础上由施工单位在现场搭设布置,临时搭设标准须符合宿松县建设工程文明施工标准的规定。二、文明施工围蔽、场地硬化等平面布置及达到的标准、等级施工现场按市政工程要求的标准围蔽方案进行围蔽管理,施工基地临设用彩钢板围蔽,并沿业主提供的施工用地边线围蔽,实行封闭式管理。三、生活用、办公用房等临设布置及达到的标准、等级根据本工程的需要,所有施工设施均应布置在现场。四、现场临时用水方案1、现场临时用水施工用水由施工单位和建设单位共同解决,到指定点接水源。2、现场临时用水的保证措施(1)为了确保现场的施工用水,使施工生产顺利进行,项目施工队应组织专门的管理机构,加强管理。(2)对进入施工现场的施工人员进行开源节流教育,阐述节约用水的重要性。五、现场临时用电方案1、现场临时用电本工程施工用电利用附近电网电接入。2、现场用电施工方案本工程施工工期短,作业面广,因此,需求的配电箱密度大,负荷不高,为保障施工现场用电安全,拟采用如下临时用电措施:(1)本工程临时供用电采用变压器组(内设干式变压器、低压配电柜、电容器柜)。(2)施工现场设置配电室以便加强供用电管理。141
(3)施工现场配置1台分配电柜及若干台开关箱以满足用电设备需要。分配电柜设置位置根据需要现场情况定。(4)配电室到分配电柜电缆采用架空敷设,进入建筑物内的电缆也采用架空敷设。(5)总用电负荷:50KVA左右。3、安全用电技术措施(1)配电系统设置总配电屏、分配电箱及开关箱,实行分级配电。(2)同一配电箱内,动力和照明线路应分路设置。(3)开关箱与其控制的固定式用电设备的水平距离不应超过3m。(4)配电箱、开关箱周围应有足够二人同时工作空间和通道,不得堆放任何妨碍操作、维修的物品。(5)配电箱、开关箱应采用镀锌钢板制作,配电箱、开关箱应装设端正、牢固,箱底与地面之垂直距离宜大于0.6m小于1.5m。配电箱、开关应有门锁、有标志。(6)配电箱、开关箱的金属箱体、金属电器安装板以及箱内电器的不应带电金属底座、外壳等必须作保护接零,保护零线应通过接线端子板连接。(7)配电箱、开关箱内的电器必须可靠完好,不准使用破损、不合格的电器。(8)必须实行“一机一闸”制,严禁用同一开关电器直接控制二台及二台以上用电设备。(9)漏电保护器应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧。六、临时用地表141
用途面积(平方米)位置需用时间项目经理部36工地现场工程竣工食堂22工地现场工程竣工宿舍100工地现场工程竣工仓库30工地现场工程竣工值班房、门卫18工地现场工程竣工配电间20工地现场工程竣工厕所26工地现场工程竣工拌和场、料场80工地现场工程竣工合计332第四章、开挖施工4.1、测量放线一、总体测量工作程序测点交接→测点复测→建立施工导线网→布置水准控制点→测定管道控制线→局部放样。二、原测量控制网(点)的复测开工前对建设、设计单位移交的平面控制点和高程控制点,按原测设的网型和等级,并按《工程测量规范》GB50026-93141
的有关技术要求进行复测。复测拟用仪器:平面控制采用I级全站仪;高程控制采用DS3水准仪。复测和计算成果符合精度要求后,报监理工程师认可,其点位才能使用。三、控制系统的建立针对本标工程的特点,建立现场平面及高程控制系统,以便于在施工全过程中进行测量的控制。1、平面控制系统拟采用导线测量的方法建立等级为一级的平面控制系统,即方位角闭合差10为测定系数,测距相对中误差≤1/30000,系统布设时,以业主提供的控制点为导线起始方向,沿本工程外围布设一环形闭合导线,并联测业主提供的控制点。导线点的埋设规格采用GB50026-93《工程测量规范》附录的金属标志图设置。导线点的位置应通视条件良好,间距50~100m,不易受施工道路交通的影响,并保护好定位桩。2、高程控制系统建立以导线为基础,等级为三等的高程控制系统[即环线闭合差为+12√Lmm(L为环线的水准路线长度,单位为Km)],由业主提供的水准点将标高引至各导线点上。3、放线控制本标工程的放线控制主要项目包括以下几个方面:污水管道中线及高程控制。4、放线方法(1)平面放线141
根据招标设计图纸,设计单位已提供线路控制点的大地坐标,线路控制点的平面放线坐标放线的方法进行测设。测设后需对角度和距离进行复核,采用沿线路中心方向放线复测法,保证对中误差小于2mm。(2)高程放线利用导线点上的高程控制系统,用水准仪将标高引至高程控制点。四、水准测量为了确保观测数据的准确性和可靠性,观测时应使用双仪高法,并采用两个以上的水准点进行相互校核。五、仪器的检测和控制网的复核测量人员应小心爱护测量仪器,严格按规范和仪器说明书进行操作。项目部测量组至少每周进行一次在用仪器的常规检验和校正。公司按有关规定,定期把仪器送到指定的检测中心进行检测。平面控制网和高程控制网至少每月复核一次。当点位可能遭到破坏、位移或对该点的精度有怀疑时,应立即与相邻点进行联测,确认精度达到要求才可以继续使用。六、施工测量保证措施1、安排熟练的测量技术人员和工人组成测量组,专职负责测量工作,配备符合精度要求的测量仪器。2、测量人员要严格执行《工程测量规范》的技术要求,并需熟知与施工测量有关的设计文件和图纸,准确进行测量放线。3、严格执行人员责任制,做好复核、复检工作,对设计图纸的数据,及测量计算的数据,经复检无误方用于施工测量。4、凡规定需由监理工程师复检的测量项目,测量后即时联系监理工程师进行抽检。5、做好测量仪器的常规检校和定期送检工作,保持仪器设备良好状态。6、要做好各项测量记录、测量计算单的整理、保管,以备竣工归档。141
7、公司建立二级管理制度,项目部测量结果要由公司技术部派出测量组进行复核,内容包括导线网点、高程控制点、污水管道中心线及标高等,如发现差错,及时纠正。七、测量仪器配备1、电子经纬仪1台;2、水准仪2台;4.2、大开挖管施工一、土方开挖1、机械布置沟槽挖土采用人工配合机械挖土,每个施工区域由一台1.0m3反铲挖土机停在基槽边开挖。2、施工要点(1)挖土前,严格检查灰线位置,挖土时严格控制挖土标高,留出垫层底面上200mm土层作为人工扦土,以防超挖及扰动地基土。(2)挖深小于3m放坡开挖的区段放坡系数采用1:1。(3)本工程挖除达到土方堆在道路红线外。(4)沿基槽两侧设排水沟,宽300mm,深300mm,并每隔一定距离设500mm深集水井,用潜水泵进行排水。二、管道铺设1、施工工艺程序管道基础→排管、接头→闭水试验→管道坞膀→验收2、管道基础(1)基础施工前必须复核高程样桩的标高,在沟槽底每隔4m141
左右钉一根样桩,并用样尺检查桩顶标高,以控制挖土面、垫层面和找平面。(2)基础的底层土应人工挖除,修整清除槽底淤泥和碎土,如有超挖,应用砂或颗粒细的素土填实。(3)管道基础的砂垫层,应按规定的沟槽宽度满堂铺筑、摊平、拍实。(4)管道垫层与基础质量标准:a、管道垫层及基础不得铺筑在淤泥或松填土上。b、管道基础应表面平整,两井之间应顺直。c、易发生流砂现象的砂性土地区的管道必须采用钢筋砼基础或其他设计要求的基础。3、砼管安装(1)一般规定a、砼管采用水泥砂浆接口。b、砼管连接的操作工人上岗前,应经过专门培训,经考试和技术评定合格后,方可上岗操作。c、砼管材存放与施工现场温差较大时,连接前,应将管材和管件在施工现场放置一定时间,使其温度接近施工现场温度。d、砼管道连接时,管端应洁净。每次收工时,管口应临时堵。e、砼管道连接结束后,应进行接头外观质量检查。不合格者必须返工。三、沟槽回填沟槽回填应在闭水试验合格后方能进行。(1141
)在管道隐蔽工程验收合格后,凡具有覆土条件的应及时覆土,以防止管道长时间暴露。(2)管道底部回填20cm中、粗砂,要求压实度不小于90%,两侧压实度不小于95%,管道上口50CM压实度不小于85%,其余用松土回填到标高位置。(3)沟槽回填土应在管道隐蔽工程验收合格后进行,凡具备回填条件时应及时回填,防止管道暴露时间过长造成损失,回填前必须将槽底杂物清理干净,回填时沟槽内不得有积水。(4)检查井等构筑物两侧也应对称回填,必要时可采取限位措施,确保构筑物不产生位移。第五章检查井施工及闭水实验一、检查井施工(1)窨井基础:污水窨井基础要座落在褐黄色粘土层,采用素砼垫层,管道基础与窨井基础连接详图见各自相应的通用图集。窨井基础尽可能与管道基础同时施工,连成整体。(2)砌筑窨井前的准备工作:a、打扫冲洗基础表面,清除杂物,并保持基础表面无泥浆、无积水。b、检查沟管是否稳定,方向和标高是否符合设计要求。c、替换窨井部位的支撑,并根据设计的窨井位置和规定的尺寸做好放样和复核工作。d、砖材必须浇水湿润。(3)窨井砌筑应满足下列要求:a、砌筑的砂浆应符合下列规定:(a)砌砖的砂浆标号必须符合要求,设计无注明时可取用强度为M10141
的砂浆,并按水泥品种选择配合比。(b)水泥应符合有关质量。黄砂取用中、粗砂,并按标准过筛,其含泥量不得大于1%。(c)砂浆稠度控制在8~10cm(标准圆锥体沉入度测定)。(d)砂浆用机械拌和,搅拌时间一般为1~1.5分钟,用人工搅拌砂浆,应采用三干三湿法。必须拌和均匀,做到随拌随用。b、在砌筑的基础面上,应铺筑砂浆(座浆)后方可砌砖墙。c、砌砖应做到墙面平直,边角整齐,宽度一致,井体不走样。d、砌筑时应夹角对齐上下错缝,内外搭接。e、砖缝中砂浆均应饱灌,不得有通缝,缝宽一般为10mm,误差不大于±2mm。f、每砌一层可用草帚适量洒水,并用泥刀将砂浆刮入砖缝,不得直接浇水,以防跑浆。g、若窨井墙体应保持内壁平整。h、砌筑应随时将挤出的砂刮平,并将砖墙表面残余砂浆及时清除干净。i、砖墙继续砌高时,应将顶部冲洗干净。(4)砌筑至一定高度时,应采用1∶2水泥砂浆进行墙体抹面。粉刷前应将墙体浇水湿润,粉刷用水泥砂浆的黄砂应经过筛选,抹面工作应分二道工序进行,先刮糙打底后抹光,抹面宜先外壁后内壁,用直尺刮平,木抹搓平,表面应粗糙或划出纹路,刮糙的水泥砂浆终凝后应及时粉刷二道水泥砂浆并压实抹光。抹面终凝后应做好湿治养护,不得有起壳、裂缝等现象。粉刷接缝是渗漏的薄弱环节,故内外墙粉刷接缝位置不宜在同一零截面上,应予错开。(5141
)窨井砌至要求的高度后即可安放盖板,盖板安装前应根据道路横坡设定。由于窨井砌筑时,不易一次测定路面横坡,同时要防止道路施工碾压的影响,窨井盖板的定位宜分次进行,即先按设计标高砌筑,待路面即将成形时,再调整一次,以更准确地与路面横坡吻合。盖板安装时应先在砖墙顶面铺1∶2水泥砂浆厚25mm,然后将盖板安放就位,盖板四周用1∶2水泥砂浆坞牢,抹成三角接缝,高为50mm。二、闭水试验1、闭水试验要求管道安装完毕且经检查合格后,应进行管道的密闭性检验。宜按市政验收标准进行闭水实验方法。闭水实验段宜选在两检查井之间,为节省试验工作,亦可选取数井一起进行闭水试验。管道两端用砖缝堵,并养护3~4天,使其达到一定强度后,向闭水段的检查井内注水,注水至规定水位后,开始记录。根据井内水面在规定时间内的下降值计算,渗水量不得超过施工规定的范的允许值为合格。2、质量检验验收标准闭水实验时应向管道内充水并保持上游管顶以上2m水头的压力。外观检查,不得有漏水现象。应在管道灌满水后至少相隔24h,渗水量应不大于下列计算的允许渗水量:Q=0.0046Di式中Q——每1Km管道长度24h的允许渗水量(m3);Di——管道内径(mm)141
第六章施工进度计划和进度保证措施6.1、关键项目的工期限制本工程计划工期共40日历天。本工程的关键工序有:工作井和接收井、开挖管、检查井施工,其工期分别安排如下:(工序间可交叉、并行施工)。施工准备:5天开挖管:20天开挖管检查井:10天竣工交验:5天6.2、工期管理组织机构成立以项目经理为组长,有关人员参加的领导小组,健全岗位责任制,从组织上、制度上、控制方法上、防范措施上保证总工期目标的实现。工期管理组织机构见下图。141
项目经理工期领导小组工程部质量安全部技术部材料设备部合同预算部财务部综合部各施工作业队确保各分项工期和总工期141
工期管理组织机构图6.3、工期保证措施我公司以丰富的施工经验及雄厚的实力作保证,从组织管理、技术方案、劳动力调配、设备配置和物资供应方面采取措施,并按业主指定工期要求,确定各阶段工作日,在施工管理上实行责任包干,推行“六定五包”,即定人、定位、定量、定质、定时间、定奖金;包工期、包安全、包质量、包用工、包文明施工;充分利用时间和空间,提高作业效率,确保工程提前交付,为此应做好如下工作:一、合同条款的落实在签定的合同条款中,明确工期时间,以合同的约束力作为施工单位的承诺保证。二、组织机构的落实将本工程列为我公司的重点工程,严格按项目法管理,建立完善的管理体系。并调配经验较丰富和技术水平较高的项目经理、主办施工员和质量安全检查员等组成强有力的项目经理部全面负责本工程施工管理,并选择经验丰富的施工班组完成各专业工种的施工。三、选择性能优良的施工机具141
考虑到现场施工条件及施工总进度要求,将各个分项工程按流水段组织施工,合理配置施工机械设备,提高使用效率,保证各项作业、各工种之间的进度协调。施工机械的准备将从日前着手准确,选择性能优良,先进的施工机具。配备足够的易损件和消耗材料,制定机械操作规程,严格管理,设立机修小组对机械进行保养、维修、管理。届时将按组织计划进场安装、调试、并保证机械完好,使所有进场机械设备均处于最佳状态。四、做好材料管理工作按照施工组织设计的要求,根据工程控制计划要求,进行工料分析,编制相应的材料进场计划;材料采购选择合格的材料供应商;材料进场必须先检验合格后,才能投入使用;施工现场的材料堆放须整齐有序,并作出正确标识;仓库管理有条不紊;材料的入仓、领用、退还等均能清楚地用台帐记录下来;定期对工地的材料做好盘点工作。对于未确定品牌的材料设备,提供质量优质、进货周期短、价格合理的材料设备供业主审批,保证材料设备尽早定货,避免出现停工待料现象。五、强化项目经理部的领导健全各项管理制度和岗位责任制,并将其落实到每个部门和每一个成员,做到层层落实,责任到人,加强三级验收及工种间验收交接工作,确保每个工序的完成都是保质的,不使返工现象出现,使每道工序顺利按时完成。六、科学合理管理工程施工进度141
按照业主和监理单位审批的施工组织设计方案、施工进度计划要求,编制优化的施工网络进度计划、月度计划,按照项目进度控制目标要求,对照实际进度、客观条件进行分析、调整,不断完善管理、合理调整每月计划,使之符合施工网络进度计划;当实际进度拖后时,在保证质量的前提下,增加投入,采取措施,使实际进度与计划进度相一致,确保工程质量、进度。搞好与建设单位、设计单位的配合,定期召开协调会议,对施工进度中遇到和发现的一些问题,及时研究协调。工程进度实行周末检查,并定期召开例会。通过例会制度落实每天进度,实行动态管理,随时调整计划,及时确定对策,使进度计划确实能指导生产并真正付诸实施。工程施工进度计划管理流程如下:施工总进度计划编制月进度计划月计划审核提出意见及存在问题确定月进度计划编制周进度计划计量工程量套用定额算出工日数劳动力总数在主管生产的项目经理领导下,周计划落实到每天,由工长安排完成。确定周进度计划实施月计划审核解决工长提出问题编制专业工种日计划项目经理技术负责人计划员进行计划监督追查原因发现问题调查处理解决安排周计划141
施工进度计划管理流程图七、加强资金的运作工作以工程合同为原则,搞好资金的管理、督促、检查工程总包合同执行情况,使财力能够准时投入,专款专用;资金上充分满足施工全过程的需要,公司也将确保工程连续施工,按期完成。八、发挥微机作用采用项目管理软件进行计划编制,并运用计算机对计划进行动态跟踪管理,使工期计划更科学,更合理。施工过程中,每旬将现场的实际进度完成情况输入,并与计算机的总进度计划进行对比,找出超前或滞后的工程项目,分析原因,及时对各种生产要素进行调整平衡,保证各项工作按计划完成。运用现代化管理方法指导生产,加强信息化动态管理,优化、深化施工组织,以科学为依据,运用统筹方法、网络技术,根据现有资源,组织材料、人力资源的合理配置,保障各阶段施工的连续性,消除窝工、停工现象。九、实行奖罚措施141
按经济规律办事,健全内部经济承包责任制,公司与项目经理部签字协议,根据工程合同条款实行奖罚;项目经理部为调动项目内部全体员工积极性,对各工期控制点制定奖罚措施,将工程的施工进度的奖罚与工程质量、安全、文明施工及各方协商配合的施工情况挂钩,对消极怠工者及时处理,以带动整个工程健康发展,按期完成。十、加强对工人的技术培训定期对工人进行技术培训,新进场工人必须经培训合格后才能上岗,新工序开工前对工人进行技术交底,提高工人的素质和技术水平,提高工作效率,加快施工进度。十一、创造良好的外部环境成立协调小组,积极与业主、监理及各协作单位沟通,配合业主做好前期准备工作,协调好与地方政府有关部门企事业单位的关系,创造良好的外部环境,减少对施工的干扰。十二、施工现场总平面管理设专人负责施工现场总平面管理,合理进行施工现场的平面布置。确保施工现场井然有序;合理安排各个施工阶段的流水作业,减少各工序、各工种之间的相互干扰和搭接时间,提高效率。141
第七章质量保证措施一、质量自检体系1、强化以第一管理者为首的质量自检、自控体系,完善内部检查制度,实行施工技术部门管理、质量检查部门监控的管理、监督分离体制,立足自检、自控,责任落实到人,严格考核奖罚。2、自检体系由项目部、施工队、施工班组三级组成,项目部为自检核心。项目部质量监督人员全面检查,试验室配合,施工队设专职质检员,选派合格的质检工程师,配齐质量管理人员,实行质量一票否决制。3、自检体系依据有关法规、标准规范、设计文件、工程合同和施工工艺要求,细化分解质量目标,采取有效措施,对重点部位、重要工序、关键环节指定专人负责,进行施工质量控制。自检人员须监控各个施工环节的施工质量,随时进行放线测量、材质试验、工序与工艺检查、质量检测等工作,保证质量检查控制的及时性、准确性。4、自检体系以建设单位质量奖罚管理机制为基础,制定和完善岗位质量规范、质量责任及考核办法,促使和激励企业强化质量管理,使企业内部经济效益与质量挂钩。实行项目挂牌、试件验收、测量复核、质量检查、奖金挂钩、质量否决等制度,明确岗位质量职责,层层落实质量责任。5、自检制度141
(1)施工过程中自觉进行自检、互检、交接检,并定期不定期地组织质量大检查,严格奖罚制度,确保创优目标的实现。(2)严格执行队旬检、项目部月检的日常抽检制度。每次检查都与优质工程标准进行对照。(3)任何一项工程完工后,都要进行质量检测验收,检测在项目部内部分两级进行,先由施工队进行全面检测,并认真作好记录,确认质量合格后交项目部审查,并由项目部进行“复检”或“抽检”,确认合格后报监理工程师“复检”审批。(4)在施工过程自上而下严格按照“跟踪检查”、“复检”、“抽检”三个检测等级分别实施检测任务。二、质量检查验收制度1、自检验收制度每位施工人员对施工的分项工程随时进行自检,发现不合格的及时返修,不留质量隐患,每道工序施工完成后必须要进行自检,合格后方可进行下道工序的施工并将自检实测数据填写在自检记录上,交质检人员复查核定。2、互检验收制度施工班组对施工的分项工程互相进行检查,发现不合格处及时相互通报,加以纠正。总工、质检工程师要及时组织班组、质检人员、施工人员互相检查,督促上道工序,搞好本道工序,服务下道工序。3、交接检验收制度141
工序交接检查在双方自检的基础上进行抽检认定后方能办理工序交接检手续,凡不符合质量要求的不准办理交接手续,工序交接由班组长或兼职质检员负责,班组交接由项目负责人或质检工程师组织,在交接检查过程中要树立为下道工序服务的思想。4、隐蔽工程检查验收制度严格按程序检查,以防质量隐患,在班组自检、互检和交接检合格的基础上报质检工程师进行隐蔽检查,最后交监理工程师检查签认后方可隐蔽,隐蔽工程必须按规定填写隐蔽工程检查证并填写施工日志。5、测量换手复核检查验收制度测量资料须经换手复核:控制测量交总工程师审核后报监理工程师批准,现场测量基线、水准点及有关标志均须进行定期复测检验。6、实行严格的“跟踪检测”制度检测工作将根据施工过程按跟踪检查、复检和抽检三种方式进行,绝不放过任何质量隐患。7、原材料及成品或半成品检验制度对采购进场的原材料及成品或半成品由试验室组织有关人员进行验收检查,内容包括:(1)进场货物的品种、规格、数量是否符合采购计划;(2)供应厂家的产品合格证或检验报告是否齐全;(3)产品现场质量检查验收记录;(4)取样进行试验并填写试验报告。对检验合格的产品分类、分批堆放并设立标志卡,坚持按用途对口保管、发放、不得混杂,对易受潮的物品做好防雨和防潮工作;对检验不合格的产品立即清除出场。8、机械仪器设备定期检验标定制度141
测试仪器设备按照施工技术规范进行定期或不定期的检定;新购置的测试仪器设备使用前进行标定,取得标定合格证书后方可使用,由专人负责检查、监督并设立帐卡档案,记录好每次标定的时间和标定的结论,定期进行回访。9、质量检验总程序控制详见下图:原料取样标准试验试验结果评定,是否合格退货试验报告实施控制检验成品检验实施处理提出处理意见原因分析检验结果评定作业结论结束不合格合格不合格质量检验程序图141
分析原因检验过程质量保证检测准备检测质量保证体系人员培训考试(核)配备人员上岗人员技术素质保证选定规程制定细则执行技术标准保证确定试验方案仪器设备检定维护管理仪器设备性能保证校核环境控制参数记录调整检测环境检测环境保证重新检测提出处理意见检测样品取样检测不合格组配检测仪器设备选定检测标准结束检测事故处理数据处理检测复核检测报告审查签发复查数据记录有异议141
检验质量控制流程图三、质量保证措施1、总则(1)做好施工组织设计和施工方案的优化工作,按施工组织设计做好施工的各项准备工作。(2)严格按照施工组织设计确定的合理施工工序进行操作施工,发现问题及时上报,并会同公司有关部门研究解决。(3)质安员实行跟班质量监督,发现问题及时处理。对不按设计要求、施工验收规范、操作规程及施工方案施工,危害工程质量的行为,质安员有权权下令停止施工并限期整改,实行质量否决权。(4)严格上下工序和交叉的交接、验收制度,做到本工程质量不合格不交,上工序不符合要求,下工序不继续施工。分部(分项)工程的检查、验收按建设部相应的质量评定标准执行。(5)合理安排施工工序的穿插,相应穿插的单位要明确责任,要办好交底和验收,加强产品的保护。(6)各施工工序要坚持“自检、互检、专检”的质量检查制度,逐级检查,层层把关,所有隐蔽工程必须经监理或设计人员验收并办好隐蔽记录签证后,才能进行下一道工序的施工。要尊重建设单位、监理人员、质监站,要积极配合,同心协力共同把好质量关,并为检查验收提供方便。(7)加强工程资料管理,由项目资料员负责进行收集、整理,确保资料齐全和数据准确、可靠,按照合同要求编制竣工资料。(8)141
实行样板引路,以样板指导施工。各分项工程实施前,应做样板,经检查满足质量等级后,方可大面积施工。申请开工每道工序完工自检是否合格填写工序质量检验报告监理抽检是否合格分项工程完工自检是否合格填写质量检验报告单,编制分项工程完工证书监理抽检,进行分项工程质量评定,审查完工证书业主审查是否符合要求签认分项工程完工证书返工或整修返工整修或重新填写资料不合格不合格不合格不合格施工质量检查程序图141
上道工序施工完毕进行下道工序作业返修项目经理部自检通知监理工程师现场检查试验室检验监理工程师确认监理工程师签证合格不合格不合格工序质量控制图2、污水管道施工质量通病预防措施(1)把牢进场管材的质量检验关,所用管材必须符合管材质量标准,管材外观检查时,管身不得有漏水,不得有裂缝,管口不得有残缺。141
(2)加强施工管理,加强测量控制,测量工作要坚持复核制度,精心测设全井段的中心和高程的控制点。(3)在拉管过程中为使电子元件免受严重动载,一种基于磁性计的导向系统被用于有冲击作用的定向钻进上。系统的永久磁铁装在冲击锤体上,当其旋转时即产生磁场,磁场的强度及变化由地表磁力计探测,数据交由计算机处理,从而得到钻头的位置,深度及面向角。(4)使用触变泥浆可保持孔壁的稳定,以便于回扩。(5)对所采用的管材,必须经过严格检验,符合产品标准。凡不符合标准者不得使用,特别是卸管后,要再检查有无损伤、裂缝,承插口的企口有无缺口,包括管材圆度偏差,发现上述问题应予剔除。第八章安全文明保证措施一、安全生产目标杜绝因工亡人事故及重伤事故,无机械设备、火灾、重大器材设备被盗等大事故,争创安庆市安全文明工地。二、安全生产管理组织机械及人员组织1、建立安全生产管理组织机构成立以项目经理为首的安全生产领导小组,坚持管生产必须管安全的原则,突出专职安全员的责权,健全岗位责任制,从组织上、制度上、防范措施上保证安全生产,做到规范施工,安全操作。安全生产管理组织机构见下图。141
组长:项目经理副组长:主管安全的副经理项目部安全委员会技术部质量安全部合同预结算部材料设备部工程部财务部物资部综合部队专职安全员班组兼职安全员安全生产管理组织机构图2、工程安全组织机构本工程建立以项目经理部为核心的文明安全施工领导组织,组成以项目经理为首的分级负责的安全生产保证体系。项目经理是安全生产的第一责任人,统筹协调安全管理,指挥并全面负责安全文明生产工作。项目副经理是安全管理的第一直接责任人,代表项目经理部行使安全管理的权力,负责本工程安全标准的制定,执行情况的监督与检查。项目总工程师是安全技术的第一责任者,负责安全技术措施的审核批准。体系下设质量安全组、施工组、材料设备组、后勤组等,是对现场文明安全全过程进行管理监督的有效管理层。141
各工长、专职安全员在指挥部的统一领导下,具体负责安全技术、措施的执行,领导劳务作业队伍开展安全建设,是安全生产有力保证层。三、安全生产管理制度1、建立健全安全生产保证体系安全生产管理组织机构及人员组织配置齐全后及时召开安全生产会议,逐级签订安全承包合同并明确各自的安全目标,制定好各项安全规则,达到全员参加,全面管理的目的,充分体现“安全生产人人有责”,并按“安全生产预防为主”的原则组织施工生产,发现问题及时处理,安全生产保证体系见下图。安全生产保证体系施工监察开工前准备施工中检查竣工时总结方针:安全第一,预防为主目标:无重大事故,无违章作业1.施工组织设计有安全技术措施2.机具设备状况合乎安全要求3.施工人员经过安全技术教育4.建立各级施工安全责任制1.安全技术交流2.施工中各种不安全因素的控制3.坚持和检查安全操作规程的措施4.坚持和检查施工安全挂牌制1.总结施工安全经验2.找出施工安全生产管理的薄弱环节,并提出改进措施3.做好安全生产的评比和奖励日常管理安全生产责任1.建立公司、项目部三级安全生产责任制,各级主要领导为责任人2.各职能部门制订安全生产制度,落实安全措施3.施工中如出现事故,应坚持“三不放过”原则处理安全教育1.三级安全教育2.特殊工种的安全教育3.新工艺安全教育4.改变工种时安全教育工班安全生产制度1.工班安全生产制度2.机具设备安全检查制度3.安全无事故记录统计制度4.班前安全讲话制度5.开展安全日活动奖罚制度1.安全风险抵押金制度2.伤亡事故处罚和处分制度3.表彰安全生产单位和个人制度安全监察部门齐抓共管安全网络党团组织行政工会安全生产监察项目经理部各分部人员各班组人员设备管理人员劳动保护监察交通监察141
安全生产保证体系图2、安全生产责任制141
(1)专职安检工程师直接对项目经理部安全委员会负责,对违规操作和影响施工安全的施工作业具有停工和处罚的权力。(2)专职安检员对管区内的所有施工安全生产负责,由专职安检工程师负责领导。(3)项目部安全委员会在项目经理和主管安全的副经理领导下开展工作,负责对涉及工程项目的施工安全生产工作制定各项制度、措施和实施细则,并负责协调解决各部室或各施工队伍之间有关安全生产的关系问题,一切从“安全第一”的宗旨出发。对于造成安全事故的直接责任人或责任单位,以及相关责任人或领导,不论事故大小在本级项目部职权内安全委员会有权按照“安全处罚”条例严肃处理一查到底。四、实现安全生产目标的技术措施1、施工现场的布置符合防火、防台风、防洪、防雷等安全规定及文明施工的要求,施工现场的生产、生活办公用房、仓库、材料堆放场、停车场、修理场均按批复同意的总平面布置图进行布置。2、现场道路平整、坚实,保持畅通,危险地点悬挂安全标志和符合安全规定的标牌,施工现场设置大幅安全标语。3、现场的生产、生活区设足够的消防水源和消防设施网点,消防器设专人管理,不乱拿乱放,每作业队组成一个由3-5人的义务消防队,留守施工员熟悉并掌握消防设备的性能和使用方法。4、各类房屋、库棚、料场等安全消防距离符合有关规定,现场的易燃杂物随时清理,严禁在有火种的场所或其近旁堆放易燃物品。5141
、施工现场的临时用电严格按照《施工现场临时用电安全技术规范》的规定执行。6、施工中发现危及通航或有危险物品时立即停止施工,待处理完毕后方可施工。7、从事电力、起重作业等特殊作业的人员,各种机械的操作人员及机动车辆驾驶人员,必须经过劳动部门专业培训并考试取得合格证后,方可持证操作。8、施工现场设立安全标志,危险地区必须悬挂“危险”或“禁止通行”、“严禁烟火”等标志,夜间设红灯警示。五、施工现场安全施工控制办法及安全保证措施1、现场安全施工控制办法(1)施工机械安全作业控制办法a、各种机械操作人员和车辆驾驶人员必须取得驾驶证,不准将机械设备交给无机械操作证的人员操作,对机械操作人员建立档案,专人管理。b、操作人员必须严格按照机械说明书的规定,认真履行工作前的检查、工作中的观察和工作后的检查保养。c、保持机械操作室的完整性,严禁在驾驶室存放易燃物品,不酒后操作机械,不带病操作机械,不使机械超负荷运转。d、起重作业严格按照《建筑机械使用安全技术规程》(JGJ33-2001)和《建筑安装工人安全技术操作规程》规定的要求执行。e、定期组织机电设备、车辆安全大检查,对检查中查出的安全问题按照“三不放过”的原则进行调整处理,制定防范措施,防止机械事故发生。f、大型机械设备移动时配备报警装置,提醒现场工作人员注意。(2)机电设备安全使用控制办法141
a、进入工地的所有机电设备都实行验证,根据清单核对数量是否准确。b、机电设备严格按总平面布置图规定的位置安装。操作人员必须持有效证件上岗,作业时做好设备运转记录,按规定进行定期维修保养。2、安全保证措施(1)加强安全教育,提高全员安全意识与技术水平。开工前,根据各项工作的施工特点编制安全措施及各项作业安全细则,组织全体人员学习,并严格遵守。(2)健全安全组织,强化安全检查机构。项目部配备专职安全检查人员,选配责任心强的专职安全员,并赋予相应的职权,充分发挥监督作用,安全管理人员随时检查施工安全,根据安全生产情况,制定防范措施和安全规划。(3)建立安全岗位责任制,做到奖罚分明,采用经济手段对各级施工人员层层签订安全生产责任书,实行重奖重罚。(4)做好各项特殊作业人员及生产、管理的卫生保健工作,实行定期检查,积极预防各种疾病。(5)在工程施工中,和当地电力、电讯部门积极联系配合,了解电力、电讯线路及地下电缆的位置走向,积极做好保护措施,确保电力、电讯设施的安全。(6)严格执行安全检查程序,创建安全标准工地,确保安全目标的实现。(7)积极参加施工人员安全保险并及时办理手续。六、对招标文件内关于本标段工程安全生产施工要求的承诺1、严格执行并落实《安庆市建设工程施工安全责任制》的有关规定。2141
、在本项目中标后委派懂安全、讲安全、负责任的项目经理,组建安全组织管理机构,建立健全安全生产保证体系并逐级签订具有针对性的安全承包责任制,按照实际情况制订各项规章制度及保证措施,有计划地分批进行安全知识讲座和安全操作技能培训,考核成绩合格后操作人员持证上岗,严禁无证上岗作业。3、电工、电焊工、起重工、特殊施工机械操作员等持“特种作业安全操作证”的特殊工种施工人员定期进行安全教育管理和技能再培训,作为项目部安全生产的一项重要任务常抓不懈,保证施工现场安全顺利进行,确保工程项目安全目标的实现。4、加强财务工作管理,一切按财务制度及程序办理,严格执行专款专用的原则,确保安全及劳动保护费用用于安全施工生产上。七、安全生产实施细则1、施工现场安全生产技术管理(1)在工程开工前必须编制包括安全技术措施在内的施工组织设计,技术复杂的项目还要编制专题安全技术方案,经审查报批方可实施,如文明施工、施工防火、施工用电、各种施工机械等。(2)分项工程及施工工序开工前必须逐级进行安全技术交底。安全技术交底应有书面资料(作业指导书或操作细则)。技术交底必须针对性强,并履行签字手续,保存资料,并按交底规定进行作业。(3)特种作业人员必须进行专业培训,持证上岗。且登记造册,作为安全检查资料附件。(4)实行机械安全管理和安装验收制度。(141
各种施工机械、机具和电器设备,在安装前,应当按照规定的安全技术标准进行检测,经检测合格后方可安装;在投入使用前,应按规定进行验收;经验收合格,才准投入使用;在不使用时,应当指定专人负责维护、保养,确保机械安全运作、特种设备要经劳动部门验收、发准用证。)(5)做好围蔽、盖板、护栏等,各种安全装置都必须齐全有效,并不得擅自拆除或移动。2、施工现场安全教育(1)要做好项目部、工区(队)、班组的三级安全教育,新工人要变换工种的工人未经三级教育,并考试合格,不得上岗。特殊工种教育须经劳动部门培训,持证上岗。新工法、新工艺、新设备、新材料要进行专门培训。(2)安全教育的内容:一是通过安全知识教育,包括劳动保护,安全用电知识;二是专用安全知识教育,重要是岗位安全生产知识,安全操作规程;三是特殊工种职业知识(安全)教育;四是有关新工艺等专门知识教育。(3)从事接触有毒、有尘等危害作业的工人要进行针对性的职业教育。3、施工现场安全检查、考核、奖惩(1)实行项目部月(旬)检查制:区(队)旬(周)检查制;班组日(小班)检查制,定期检查和随时巡查制。另外应有季节性或专业性检查。检查内容:查领导、查思想、查制度、查隐患。检查方式:按检查评分表,作好记录。主管安全的领导牵头,有关人员和监理安全工程师参加。(2)发现隐患,要及时整改。对查出的隐患,要登记、跟踪整改。在延缓没有消除之前,必须采取可靠的防护措施;如遇紧急情况,应立即停止作业。(3)安全生产责任制应与经济效益挂钩,奖惩兑现。141
141'
您可能关注的文档
- 高速公路排水防护及挖方段增设防撞护栏绿化工程施工总结
- 大观城市花园园林绿化工程施工组织设计
- 高速公路绿化工程施工组织设计
- 高速公路绿化工程施工工作总结
- 高速公路建设绿化工程施工总结
- 某市政新光微波西侧道路绿化工程施工组织设计
- 某零星改造景观绿化工程施工合同
- 公开招标洛阳文博体育公园项目景观绿化工程施工
- 城市发展环境改善项目绿化工程施工组织设计
- xx景观绿化工程施工组织设计方案(全套)【共十六章页,非常好的一份专业资料,路过别错过】
- 移民新村绿化工程施工组织设计
- 北京延庆区延康路提级改造工程第一标段-绿化工程施工
- 正本杭州园林绿化工程施工投标文件
- 黄石高速公路2018年日常养护路基路面、交安及绿化工程施工
- bot项目园林绿化景观工程特选苗木专项种植及养护绿化工程施工方案
- 科研楼南侧停车场景观绿化工程施工组织设计
- 北京延庆区延康路提级改造工程第一标段-绿化工程施工
- 园建、绿化工程施工方案
