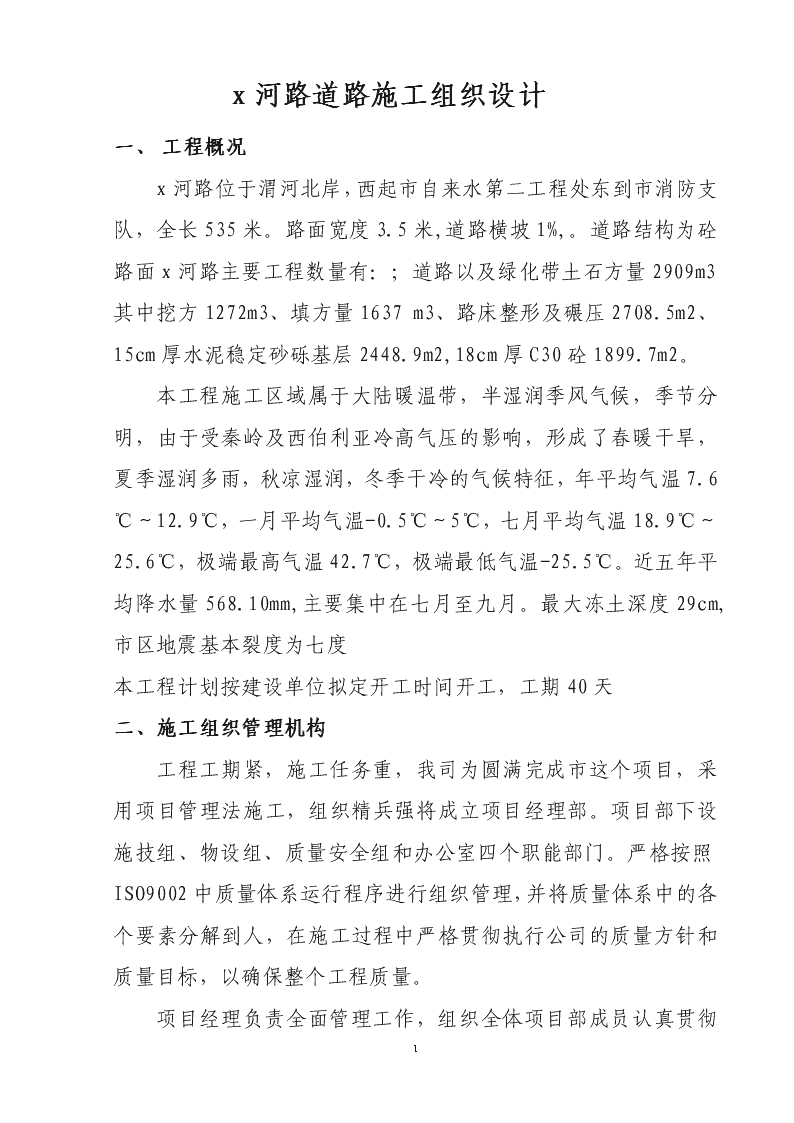

'x河路道路施工组织设计(K0+000~K0+535)编制:x审核:x29
x河路道路施工组织设计一、工程概况x河路位于渭河北岸,西起市自来水第二工程处东到市消防支队,全长535米。路面宽度3.5米,道路横坡1%,。道路结构为砼路面x河路主要工程数量有:;道路以及绿化带土石方量2909m3其中挖方1272m3、填方量1637m3、路床整形及碾压2708.5m2、15cm厚水泥稳定砂砾基层2448.9m2,18cm厚C30砼1899.7m2。本工程施工区域属于大陆暖温带,半湿润季风气候,季节分明,由于受秦岭及西伯利亚冷高气压的影响,形成了春暖干旱,夏季湿润多雨,秋凉湿润,冬季干冷的气候特征,年平均气温7.6℃~12.9℃,一月平均气温-0.5℃~5℃,七月平均气温18.9℃~25.6℃,极端最高气温42.7℃,极端最低气温-25.5℃。近五年平均降水量568.10mm,主要集中在七月至九月。最大冻土深度29cm,市区地震基本裂度为七度本工程计划按建设单位拟定开工时间开工,工期40天二、施工组织管理机构工程工期紧,施工任务重,我司为圆满完成市这个项目,采用项目管理法施工,组织精兵强将成立项目经理部。项目部下设施技组、物设组、质量安全组和办公室四个职能部门。严格按照ISO9002中质量体系运行程序进行组织管理,并将质量体系中的各个要素分解到人,在施工过程中严格贯彻执行公司的质量方针和质量目标,以确保整个工程质量。29

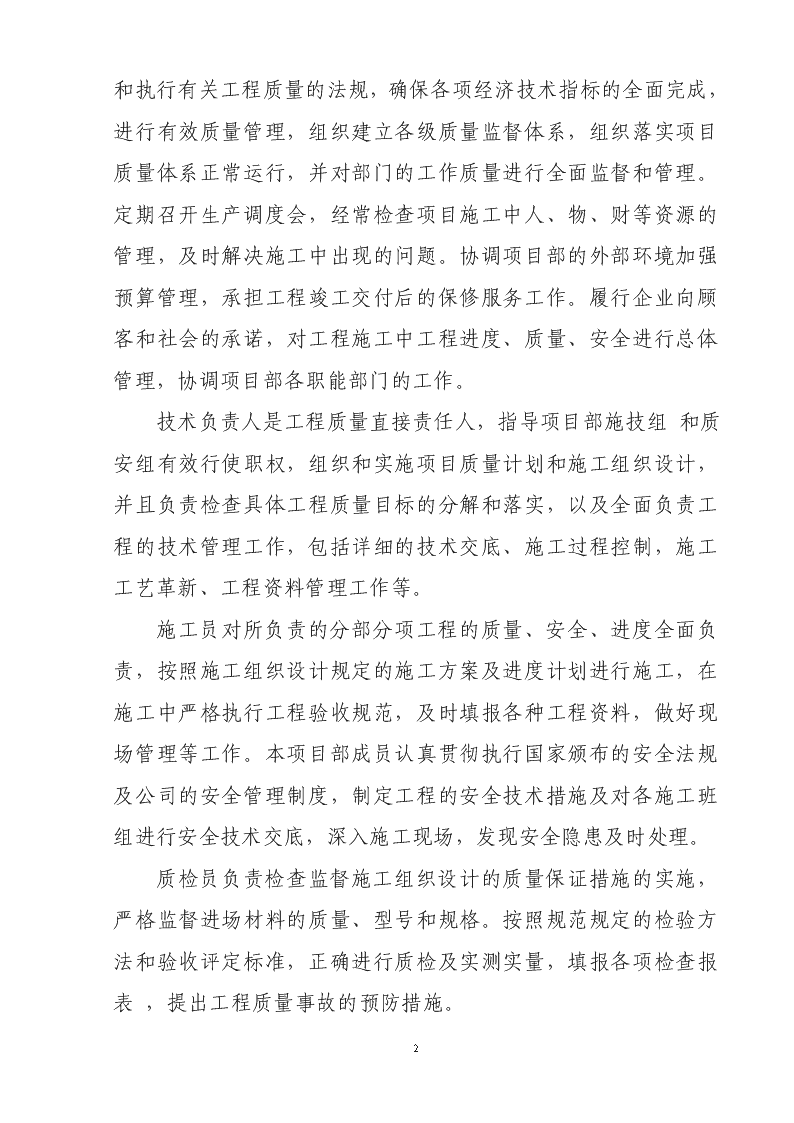

项目经理负责全面管理工作,组织全体项目部成员认真贯彻和执行有关工程质量的法规,确保各项经济技术指标的全面完成,进行有效质量管理,组织建立各级质量监督体系,组织落实项目质量体系正常运行,并对部门的工作质量进行全面监督和管理。定期召开生产调度会,经常检查项目施工中人、物、财等资源的管理,及时解决施工中出现的问题。协调项目部的外部环境加强预算管理,承担工程竣工交付后的保修服务工作。履行企业向顾客和社会的承诺,对工程施工中工程进度、质量、安全进行总体管理,协调项目部各职能部门的工作。技术负责人是工程质量直接责任人,指导项目部施技组和质安组有效行使职权,组织和实施项目质量计划和施工组织设计,并且负责检查具体工程质量目标的分解和落实,以及全面负责工程的技术管理工作,包括详细的技术交底、施工过程控制,施工工艺革新、工程资料管理工作等。施工员对所负责的分部分项工程的质量、安全、进度全面负责,按照施工组织设计规定的施工方案及进度计划进行施工,在施工中严格执行工程验收规范,及时填报各种工程资料,做好现场管理等工作。本项目部成员认真贯彻执行国家颁布的安全法规及公司的安全管理制度,制定工程的安全技术措施及对各施工班组进行安全技术交底,深入施工现场,发现安全隐患及时处理。质检员负责检查监督施工组织设计的质量保证措施的实施,严格监督进场材料的质量、型号和规格。按照规范规定的检验方法和验收评定标准,正确进行质检及实测实量,填报各项检查报表,提出工程质量事故的预防措施。29
试验员负责原材料的送试及检查,负责施工现场施工质量的检测,对所使用的砼配合比进行检查和监督,严格控制各种原材料的用量,确保工程质量。配合监理工程师抽检工作,负责对工地所有试验资料的管理工作。材料员负责工程所需的各种原材料的供应、管理及材料的消耗。对进入现场的材料严格检查质量,及时向有关技术部门提供材料的各种合格证,并要对进场的材料进行标识,防止发生误用,并且要合理堆放、保管、发放和使用。做好材料的消耗和使用管理工作。安全员负责施工现场的一切安全工作,督促本项目部成员认真贯彻执行国家颁布的安全法规及公司的安全管理制度,制定工程的安全技术措施及对各施工班组进行安全技术交底,深入施工现场,发现安全隐患及时处理。机械管理员负责施工现场机械的调度、使用、维修和保养工作,对机械设备的调度进行进行有效管理,确保施工机械设备的正常运转,负责机械的维修和日常保养工作。电工负责施工中的正常用电及临时用电,督促并经常检查和维护用电机具。三、施工准备及临时设施(一)施工准备29
组织工程技术人员认真学习图纸及有关文件资料,熟悉施工现场情况,为设计交底做好准备,组织材料员考察料场;试验人员对考察的原材料做原材料试验,按设计的砼标号试验砼配合比,为施工提供依据;制作有关图表,办公室各类图表上墙,施工现场悬挂,张贴有关图、牌等。(二)临时供水本工程现场临时用水应按施工、生活用水两部分考虑。施工用水分为砼搅拌、砂浆拌和、现场养生、切缝、刻纹用水。根据本工程施工条件,拟从沙河桥处解决并沿线铺设DN50的管道,由专人负责管理。同时配备5T拉水车一台,一备急用。(三)临时用电根据本工程情况,临时用电主要是搅拌机、电夯、水泵、照明、振动器、砼提浆机、切缝机、刻纹机等,电源也附近联系解决,施工沿线需要60KW的用电量,并按施工沿线埋设电杆,架设35m/m2的铝芯线1000m,作为临时低压线路,供现场施工用电,并每隔一根电杆安装配电箱一个。另外,配备50KW发电机一台,解决停电问题。(五)生产临时设施根据工程的要求和施工的需要,水泥稳定砂砾的拌和及C30砼搅拌由HZW40在公司搅拌站完成;材料库、搅拌机的安装位置、施工机械的停放、砂石料的堆放场地,计划在场内合理位置集中解决;钢筋加工、模板加工、各种构件的预制在公司预制厂内完成。附:施工平面布置图四、施工总体安排及进度计划(一)施工总体安排29
根据工程的现场及工程量情况,计划分三个阶段实施完成施工任务。先进行路基及绿化带土石方工程施工,再进行水泥砂砾稳定层施工,最后进行路面砼施工。(二)分阶段安排本工程安排工期40天,全工程拟计划分三各阶段组织实施。1、第一阶段:施工准备阶段施工准备工作计划安排在建设单位拟定开工时间开工五天内,是在接到建设单位通知书到签订合同协议书之间施工准备工作的基础上,继续完善施工现场、驻地建设和线路复测、进行图纸会审、编制实施性施工组织设计、施工配合比完成、技术交底、安全交底和其它技术准备工作。2、第二阶段:主体工程施工阶段道路工程施工计划从x年2月8日开始至x年3月4日结束,安排工期24天。路床整形与碾压计划从x年2月8日至x年2月12日完成;绿化带施工计划从x年2月13日至x年2月16日完成;水泥稳定砂砾基层计划从x年2月17日至2月23日完成;C30砼面层施工计划从x年2月24日至3月4日完成;3、第三阶段:收尾工程施工及工程验收交接阶段从x年3月5日至x年3月8日,计划安排3天时间,主要完成临设、支撑、临时供电、临时供排水设施的拆除,现场恢复、交工复测,工程缺陷处理及整理原始施工记录,整理竣工图纸和竣工文件、工程资料和交工验收。(三)工期保证措施29
1、加强组织管理,确保工程工期a、选用会管理、懂技术、年富力强的同志担任各级主要负责人,严格各方面的规章制度,上令下行,各级组织机构要高质量、高效率地运转,科学地安排施工,整体工程必须最大限度地安排流水作业,抓好供需衔接,做到环环相扣,有条不紊,加快工程进度。b、建立健全岗位责任制,签订包保责任状,以天计划保旬计划,以旬计划保月计划,确实保证各项工程按计划完成。2、科学合理的施工方案是确保工程工期的关键a、工程开工后,组织工程技术人员编制科学、合理、切实可行的实施性施工组织设计,作为工程施工和进度控制的手段。在施工中严格按照进度计划来控制施工进度,并要建立严密的施工进度计划检查制度。b、优化施工方案,改进施工方法,充分利用现有的科技成果,加快工程进度。c、在施工中,广泛开展技术革新和科研攻关工作,广泛开展“小发明、小创新、小革新、小建议、小改进”地五小活动。3、配套的机械设备是保证工期的重要条件a、根据工程量选用配套的机械设备,满足工程进度的需要。机械的型号和能力作为施工进度的先决条件,在开工前对进场机械进行检查维修,确保工程开工后能满足工程的需要。29
b、做好设备的选型和配件供应工作,设备的选型力求实用、多效耐用、宜修的原则,型号宜少不宜杂,以便于统一管理,要有一定数量的备用设备,防止待机误工,在施工中要备足易损件,做到随坏随修。4、施工管理人员的数量和质量是确保工期的必要条件a、工程开工前,根据工程的特点,选择能满足工程需要的施工管理人员,并且考察施工管理人员的素质。b、施工管理人员的能力要保证工程的需要,并且在进场前进行技术方面的培训。5、材料供应方面的保证措施做好材料的供应计划,确保材料供应满足施工需要。6、加强思想教育,从意识上提高管理人员对工期的计划安排a、早进场、早开工。接到中标通知书后,立即对上场职工进行思想动员,迅速做好施工前的各项准备工作。从速选调施工队伍,调遣设备、建设营地、复测现场、熟悉设计文件和技术交底同步进行,做好进场快、开工快、压缩施工准备时间,上足劳力和机械设备,为主体工程施工创造条件。b、加强对全体参战人员的思想教育,树立一个“干”字,立足一个“抢”字,确保一个“好”字,好中求省,好中求快,树立时间就是效益,进度就是信誉的思想,以战斗姿态投入工程施工。7、组织协调方面的保证措施a、协调好项目部内部个职能部门的工作,在施工中不发生推诿扯皮等现象,其次要协调好各专业施工队之间的关系,避免窝工、怠工现象。29
b、协调好同建设单位、监理公司的关系,开好各方面之间的协调会,统一认识,保证工程顺利进行。8、定期召开工程例会,采用简短形式,对工程进度出现的问题,分析原因,提出解决这些问题的实施措施,对以后的施工提供经验。9、雨季随时与气象部门联系,掌握天气预报,把暴雨、洪水对施工的影响减到最少程度10、采取坚持原则和讲求实效的工作方法把外部环境对施工的影响降低至最低程度。11、搞好后勤保障工作,做好物资、机具零配件的采购供应,加强现场生活、卫生、治安管理,使参战职工无后顾之忧工程开工后,根据工程进度编制月进度计划,按照合同进度计划作出月计划完成的工程量及材料用量和劳力安排。建立严密的施工计划检查制度。施工管理人员应根据总进度计划定日、旬作业计划,合理安排工序搭接和施工流向,对于影响进度的关键部位,施工人员跟班作业,如遇特殊原因或不可抗拒因素延误某项工序的进度,则应千方百计抢时间,加班加点进行赶工。五、劳力、机械安排及材料计划根据本标段工程量、工序要求及施工特点,计划安排两支专业化施工队伍,一支道路基层施工队伍各15人,一支砼路面施工队伍20人。本工程拟配备主要机械有挖掘机1台,压路机1台、装载机1台、振动棒2台、平板振动器2台、提浆机229
台,同时配备一定数量的运输机械、起重机械及发电设备。凡本工程所有机械均安排专人操作和保养、项目部设专人负责机械调度工作。劳力安排见进度图。附:机械设备一览表本工程所用主材如水泥、砂砾、等按甲方统一要求定点采购,所用地材通过“三比”就近采购。开工初期,准备临设用料和施工放样用料,然后根据工程量和进度的要求,由施工员提前给材料员报计划,保证及时采购、供应,即不能因材料不足影响进度,又不能因材料堆积过多而造成浪费。六、施工方案及主要工序的施工方法整个工程按流水作业去施工,先进行排水施工,后进行道路工程,要进行人行道及附属工程,水泥稳定砂砾、路面用砼均采用集中场拌,现场人工摊铺成型。(一)施工测量测量放线做为先导工序始终贯穿于施工的各个环节,它是按图施工和保证工程质量的前提。1、测量仪器、用具校核,确保仪器精度。在进入施工现场以前,所有用于本工程的测量仪器应提前送交技术鉴定部门进行校核,确保仪器精度,从而保证施工过程中的测量误差控制。2、对见建设单位基准点和基准线的复核测量29
进入施工现场后对建设单位提供的测量基准点、基准线和水准点进行复核,检查无误后应做好记录,并设置保护桩。将复核测量成果报送总监办审批,经过监理工程师批准后的基准点和基准线才可以用于工程施工测量中。3、现场水准点的设置和高程控制网的建立根据监理工程师批准的基准点敷设临时水准点,在施工现场根据地形和通视情况布置水准点,现场水准点沿线每隔150m左右设置一个,设置完毕进行闭合测量,所有测量工作都必须满足测量允许偏差,并将临时水准点加以固定,在施工过程中经常要校核。水准测量闭合差为±12√Lmm。4、施工平面控制根据发包方提供的基准线采用全站仪建立平面导线控制网,据此布设道路中线,控制桩的设置要根据地形和通视情况布置,并加以固定。导线测量相对闭合差为1/3000,导线测量方位角闭合差为±40。5、工程量的计量测量经过监理工程师批准的测量复核成果才能使用,对工程量的计量测量经双方核签后方可确认。6、在施工中,要经常校核测量道路平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合设计的要求。(二)路床整型1、路床整型与碾压为了保证路基施工忽视那里进行,对一切可能影响施工的地面水,应在挖好排水通道,将水流引至路基施工区以外或者新修的管道内。29
安排挖掘机、装载机与人工相配合将路床标高以上多余土装自卸其者废掉。清理到路床标高后,平地机粗刮平,压路机静压两遍,标明路床弹弱的地方,征得驻地监理同意后,彻底换填。掘除、换填完后,装载机、平地机配合人工整型,一般预留2cm左右虚度,压路机压实到重型标准95%之后,加强养护。在整理成型的路床两侧应修适当的排水沟,以免路床受雨水浸泡。路床各项指标应符合以下要求检查项目规定值或允许偏差检查方法压实度%95每1000m23点纵断高程mm±20每20m1点宽度mm+2000每40m1点平整度mm20每20m3点横坡±20且≯±0.3%每20m3点每20m6点中线偏位mm50经纬仪:每20m测4点弯道加HYYH两点
边坡不陡于设计值每200m测4点2、水泥稳定砂砾基层施工对已完成的灰土层进行全面验收,各项技术指标均符合规范要求后,方可进行水稳层施工。试验段的做法同灰土层。(1)水稳基层材料a.水泥:宜采用普通硅酸盐水泥。宜选用终凝时间较长(宜在6小时以上)的水泥。b.水:与灰土底基层用水的要求相同。29
c.砂砾:砂砾的最大粒径不应超过40mm,砾石应无杂质,强度高,其磨耗率应不大于50%,压碎值不大于30%。(2)水泥稳定砂砾层施工水泥稳定砂砾采用场拌法集中拌和,自卸汽车运输、人工摊铺、整平,压路机(结合电夯)碾压成型,从拌和到碾压成型均应在水泥初凝前完成。之后,用麻袋片覆盖养生,养生期为7天。水泥稳定砂砾基层各项技术指标应达到如项目检验项目规定值或允许偏差检查方法和频率1压实度(%)95密实度:每天或2000m26处2平整度(mm)103直尺:每天或2000m26处3纵断高程(mm)±20水准仪:每天或2000m26处4厚度(mm)-10铅芯或挖验每天或2000m26处5宽度(mm)不小于设计值钢尺量:每天或2000m26处6横坡度(%)±20且≯±0.3%水准仪:每天或2000m26处7抗压强度MPa3-4每天或1000m26处4、水泥混凝土路面施工首先进行基层检查验收,使其达到设计标高和施工技术规范的要求后再进行混凝土浇筑。同时要备足施工所需的工具、原材料。并做好砼路面配合比设计、原材料试验。选择50米一段进行路面的铺筑工作,经监理工程师批准后防能组织全面实施。(1)水泥砼路面材料:29
a.水泥:本工程拟采用42.5普通硅酸盐散装水泥,水泥进场时必须附有生产厂家的合格证,试验报告等证明文件,并按其品种、标号和试验编号进行检验。试验结果报送监理工程师批准后才能使用。散装水泥贮存将设置专用的水泥罐或水泥斗仓,运输采用散装水泥车倒运。水泥贮存和运输中应防雨、防水,尽量避免受潮。b.碎石:水泥砼中的粗骨料应符和JGJ53—79《普通砼用碎石的质量标准及检验方法》。宜采用坚硬的碎石,其规格应符合极配技术要求。c.砂:应选用极配良好的中砂,砂中不得含水泥土,有害杂质含量应符合水泥砼用砂质量标准要求。d.钢筋:传力杆、拉杆钢筋网所需钢筋均应符合施工技术规范要求;传力杆应平直,无刻痕或其它的截面变形,端部应锯齐。f.胀缝板:预制胀缝板的尺寸应按图纸要求严格加工,采用材料应具有足够钢度,使其能满意地嵌入接缝内。当浇筑砼的设备通过时,胀缝板应不能变形。g.灌缝料:本工程按图纸设计要求,填缝材料采用聚氨脂橡胶。(2)水泥砼路面施工a.砼的组成、配合比、稠度、搅拌和运输,均应符合28天抗折强度≥4.5mMPa,28天抗压强度≥30MPa,水灰比最大0.42塌落度为零度;砼混合料配合比应经监理工程师批准后方能开是搅拌。29
b.砼搅拌:为了做到砼配合比的准备,我部采用一部HZW40型40M3/h的砼集中搅拌站搅拌,配自动上料系统,电子称计量原材料重量,微机控制,把材料误差严格控制在允许偏差范围之内。每天开始搅拌前,工地试验室对原材料进行检测,并每天签发配料单;搅拌开始第一盘料应增加10~15公斤水泥及相应的砂和水;每盘搅拌时间应符合施工技术规范要求的时间,以保证搅拌的均匀性。c.砼运输:搅拌好的砼混合料运输,我部采用自卸汽车运送至各作业段,每个作业段配5—6台自卸汽车运料,确保砼从搅拌站到施工成型的时间不超过砼的初凝时间;根据x市的现有条件和空间砼搅拌站架设地点离施工现场平均运距为5KM,在运输砼途中,应用湿麻袋或彩布封盖加以保护;因城市道路车流量大,砼运输道路应加强疏导,保证运输车辆畅通,以防止砼运输时间过长砼混合料产生离析。d.基层准备:砼路面下的基层应平整,密实且坡度和横断面应符合设计图纸的要求,并在砼浇筑前期加以养护;基层表面在砼浇筑前应用刮板靠尺立在模板上以检查砼的浇注高度和断面;对不符合要求的基层表面要及时加以修正,高的部位要削掉,低的部位要及时填补基层混合料整平后并压实,达到设计图纸的要求。e.模板:为保证本工程的质量,考虑拉杆在板厚中部,模板全部采用18029
mm槽钢,立模将采用最先进和最适用本工程的支模方法,立模全部采用槽钢活动模板,螺杆支架配钢钎固定,螺丝调整模板,确保模板不发生变形和垂直、水平位移,达到施工规范要求,空隙部位应用油毡堵塞严实,震捣时不漏浆。f.砼摊铺、震捣、整平及做面砼摊铺前,首先要检查模板的平面位置,高程及稳固程度是否符合施工技术规范要求,模板内侧应刷润滑剂,填仓施工两侧砼板壁应刷沥青隔离层,其厚度应达到设计要求。砼进仓后,采用人工摊铺,摊铺要快。模板边步、板角是受力最不利的部位,是板与板之间的结合部,是传力的重要部位,也是较薄的弱部位,要进行扣灰(翻锹),扣灰时要选用和易性好,水泥浆多的混合料。砼混合料铺平时要控制好虚高,虚高常为板厚的9~10%;摊铺中禁止耧耙,要注意拉杆、传力杆和钢筋网的预埋位置。混合料浇入模板仓内后,边、角部位插入式震动器震捣,震捣时快插慢拔,中间部位采用平板震动器震捣,采用砼振动提浆机往返振动整平直至表面完全平整。混合料震动过程中要严格控制路面传力杆、拉杆钢筋网的预埋位置,及时发现下沉,松动现象,既是予以纠正。采用人工收面压光,收光时注意作业时间及每道收光间隔时间。g.覆盖养生:路面砼养生先采用麻袋覆盖洒水养生,再用无纺布覆盖保温,养生时间不得少于14天。h.砼路面切缝:砼路面切缝采用¢500/11KM自行式重型切缝机切缝,切缝时间、缝深度、宽度应符合设计图纸和施工技术的要求。切完缝后,随即用草绳将缝槽嵌堵严实,防止砂、石、杂物落在缝内。29
i.灌缝:灌缝前应将槽清理干净,用空压机吹缝中杂物;灌缝材料应按混合料的配合比严格控制,聚氨脂橡胶用灌缝枪填缝,填缝料填缝后应比路面低3~5MM。(3)传力杆、拉杆、钢筋网敷设:传力杆、拉杆应按设计图纸的位置和施工要求进行敷设;砼板块钢筋网片,应遵循横路管上网宽度为D+2×6M,设置,如果网片伸进下一块板1米以内可不满铺,大于1米时则应满铺;污水井井周钢筋加强应按设计图纸进行施工;雨水井井周,井室范围采取钢筋网加强,钢筋的加工、绑扎应符合施工技术要求。(4)雨天施工特点:雨天施工时,混凝土浇筑往往常在雨间隙中进行,甚至必须在雨中抢做未完成的工序,雨水不仅影响施工的正常进行,而且会损坏新浇筑的砼板块和施工器材,因此,雨季施工一定要做好防雨,防水工作。a.做好水泥的防雨、防水工作,本项工程虽然全部采用散装水泥罐储备,但也不能忽视防雨、防水措施。b.保证施工现场临时排水系统的畅通,防止雨水漫流,浸泡基础和新浇筑的砼板块;c.准备充足的工作棚和养生棚,经常保持良好的状况,以便于抢做未完成的工序,防止雨淋滴坏新浇筑的路面。混凝土面板质量检测检查项目允许偏差检查频率检查方法29
范围点数平整度5mm每100米10用3米直尺量相邻面板高差3mm每100米10用尺量纵向水平高差±10mm每20米6用水准仪测量横坡度≯0.15且≯10每100米3个断面用水准仪测量面板厚度10mm每100米2用尺量面板宽度不小于设计值每100米2用尺量面板长度不小于设计值每100米两伸缩缝间2用尺量纵缝顺直度10mm每100米缝长120米细线两端固定最大值横缩缝顺直度10mm每20条缝2沿面板宽两端拉线最大值横胀缝顺直度6mm每条缝2沿面板全宽两端拉线最大值蜂窝麻面面积2%每块每侧面1用尺量蜂窝麻面面积井框与路面高差3mm每座1用尺量取最大值d.雨停后,立即检查新浇筑的砼板块,发现有滴水坑、麻点、露石,应及时早补;e.雨停重新开始浇筑砼之前,应检查拟浇筑仓的基础是否被雨水冲坏等情况,同时,还要注意排出其它仓位的积水,进行晾晒等工作,要为下一班的浇筑作业做好准备工作。f.正在浇筑的砼遇下雨时,应及时盖上养生棚,防止雨淋。C30砼面层工艺框图29
七、冬季和雨天施工防护措施(一)冬季施工:1、当气温降至等于或低于-3℃及昼夜平均气温低于+5℃时,应采用冬季施工法29
2、砼冬季施工,一般情况下,将水加热,在严寒情况下,单靠加热水不能满足要求时,也可将骨料加热。拌和时要注意先将水和砂石材料拌和一定时间,再加入水泥一起拌和,避免水泥和热水接触产生"假凝现象"。拌和时间较常温时约延长50%。水加热温度不应超过60℃,砂、石加热温度不应超过40℃。3、砌体冬季施工时,砌块应干净,无冰霜附着,砂中不得含有冰块或冻结团块。4、砌筑砂浆拌和时,应将原材料加热,水温不得超过80℃,砂子不得超过40℃,使砂浆温度不低于20℃。对于将原材料加热不能满足要求时,可考虑在水泥砂浆中掺入防冻剂,其掺量通过试验确定。5、搅拌砂浆的时间比常温时增加0.5~1倍,其拌制速度与砌筑进度密切配合,随拌随用。6、砌体完工后应采用保温性能好的材料进行覆盖养生,气温低于+5℃时,不得洒水养生。7、模板与支架的拆除时间应根据砼及砌体达到的强度与昼夜平均温度来确定。8、冬季填筑路堤,应按横断面全宽平填,每层松厚应按正常施工减少20%~30%,当天填的土必须当天完成碾压。9、冬季当路堤高距路基底面1M时,或挖填方交界处,填土低于1M时,应碾压密实后停止填筑,待冬季过后整理复压,再分层填至设计标高。10、冬季施工的路堤填料,应选用未冻结的砂类土、碎、卵石土,禁用含水量过大的粘性土,也可用含有部分冻土的土填筑路堤,但其中冻土的粒径不得大于5CM,冻土块含量不宜超过30%。29
(二)雨天施工:1、雨天填筑路堤应在填方坡脚以外挖掘排水沟,保持场地不积水。2、雨天填筑应选用透水性好的材料,若利用挖方土作填方时,应随挖随填及时压实。每层表面做成2%~3%的排水横坡。3、雨天施工砼、砂浆应随时检查砂石实际含水量,调整搅拌用水量。4、钢筋堆放与加工以及水泥的堆放场地要选择在地势较高处,上有防雨措施,下有防潮措施。5、准备足够数量的彩条布,以备刚砌筑好的砌体被雨水冲刷。八、质量目标及保证措施(一)质量目标:优良工程,工程质量符合《x道路、(排水、桥涵)工程质量检验评定标准》及施工技术验收规范要求,完全实现合同承诺,交付顾客满意工程,杜绝重大质量事故,工序合格率100%,优良率94%以上。(二)质量保证措施:1、根据国家法令、规范和公司的各项技术管理制度,建立项目部的工程质量检查工作制度。2、项目部建立由施工班组自检、质检人员复检、技术负责人监督抽检的三级质量保证体系。对工程各工序实行全过程的检查和监督。329
、坚持预防为主,对关键部位,薄弱环节,精心检查,一丝不苟,防止质量事故的发生。坚持多样的质量检查工作方法,群检和专检相结合,定期检和不定期检相结合。4、动工前认真进行图纸会审,弄清设计意图及相应的技术标准,项目部内部要进行技术负责人向施工员、施工员向施工班组的两级技术交底,使各工序施工人员对施工质量、工期、安全要求了如指掌。5、严格执行测量复核程序,施工前及施工过程中,所有平面位置及高程控制均应由质检人员复核签认,方可成为施工依据。6、进行工序质量监督与控制。上道工序完成后,下道工序施工前施工技术人员应对上道工序的质量进行检查认可,下道工序施工人员对达不到优良标准的工序拒绝接受,由上道工序施工人员负责整修或返工,直至达到优良标准。7、原材料的质量控制。本工程所用所有主要材料及附属材料均应经过检验,特别是用于本工程结构的钢筋、水泥、砖、石等都应按规定取样试验,合格的材料才能用于本工程对经检验不合格的所有材料,严禁进场。8、所有砼工程均应提前提出配合比设计,经监理工程师批准后,才能按配合比拌和砼。拌和时,加强各材料计量,准确执行配合比设计。9、工程资料必须整洁清楚,保证所有资料内容准确可靠。同时,技术资料的填报及整理应与工程进度同步,作到工程完工,资料齐全。1029
、制定完善的防护措施,做好工序之间的防护,对于未达到设计强度或未成型的产品,派专人巡视,保证产品的内在质量和外观。11、狠抓测量和试验工作。从测量、试验仪器的配备、人员的安排上要体现出“精密仪器、精干人员、精品结果”。12、抓好质量通病的预控、研究和治理。13、积极开展QC小组活动,全面推动质量管理工作。严格按照PDCA循环工作程序开展工作,做到目标明确,现状清楚,对策具体,措施得力,并及时检查总结,达到有效控制关键工序,很好地解决施工中的质量问题,推动工程质量的不断提高。14、实行“优质优价”、“质量一票否决”制度。15、执行施工质量回访制度,对公司施工的工程坚持一年回访制,以便总结成绩,找出差距和不足,更进一步地抓好工程质量。(二)工程质量保证体系质量保证体系框图29
施工质量控制体系是按科学的程序运转,其运转的基本方式是PDCA的循环管理活动,它是通过计划、实施、检查、处理四个阶段把生产的质量有机的利息起来,从而形成一个高效的体系来保证施工质量目标的实现.九、安全保证措施(一)安全目标杜绝职工因工责任亡人事故,杜绝火灾及重大设备事故,杜绝一切重伤事故,全年轻伤率控制在3‰以内。施工质量控制体系是按科学的程序运转,其运转的基本方式(二)安全保证措施29
安全工作是搞好生产的重要因素,关系到国家、企业和职工切身利益。因此,在施工过程中,必须认真贯彻“安全第一,预防为主”的方针,认真遵循《建筑安全检查标准》(JTJ-59-99)、《公司安全技术操作规程》和《中华人民共和国安全法》及有关指导安全方面的法规和规范,提供相应的安全装置、设备和保护器材,采取其他有效措施,以保护现场施工人员的健康和安全。1、加强领导、健全组织。项目部成立安全生产领导小组,项目经理任组长,成员由相关职能部门和作业队管理人员组成,各作业队设专职安全员。领导小组制订安全措施,定期在工地举行安全教育培训,认真抓好“三工”教育。定期不定期进行工地安全检查、监督,及时发现和排除安全隐患。2、坚持新工入场三级安全教育,即公司、项目部、班组三级安全教育制度,先培训,后上岗,是人人了解安全操作规程,提高自我防范意识。3、认真落实安全技术交底制度,项目部将依照公司的有关安全管理及本工程特点层层交底,逐级落实,对安全关键部位进行经常性安全检查,及时排除不安全因素,确保安全施工。4、严格按施工组织设计和工艺流程科学组织施工。做好工序衔接,严格操作规程,杜绝违章指挥和违章作业行为的发生。29
5、建立安全专门检查机构,项目部设置专职安全检查员,具体负责工地的安全工作,随时检查安全防护工作,督促执行所有的安全规范,对不符合安全操作规程的现象随时进行纠正,对违反人员有权进行处理。6、加强施工机械管理,施工机具设备均要在使用前和使用中定期检查,并有安全员的签字记录。电工、电焊工、车辆驾驶员等特殊工种必须经过专业培训并持有主管部门签发的合格证方可上岗作业,坚决杜绝违章作业。7、加强安全用电,坚持持证上岗,用电设备都要安装接地装置。安全用电,设专人管理,现场设备、电器操作人员必须持证上岗,非专业人员,无证人员不得开动机械和拉接临时线路。8、做好加班期间的安全工作。在夜间或法定节假日进行施工时要经监理工程师同意方可进行。夜间施工要有良好的照明设备,危险路段要标明危险标志和缓行标志,配足交通值勤人员,组织好通行人员和车辆。9、在吊装作业中,吊车必须专人操作专人指挥,统一信号,预防发生事故,安全员要对吊车的承载力及安全距离随时进行检查。10、加强安全防护,设置安全标志。开工前在合同段两端及中部设立安全警示牌和交通疏导指挥人员,确保施工期间交通畅通,减少外部车辆、行人对施工的影响。11、在工程现场及周围设置必要的标志牌,包括警告与危险标志,安全与控制标志,指路标志等。12、设置必要的消防设备,制定安全用火制度,加强守卫。13、现场内配备专人指挥交通,各种车辆机械一定要按照规定的线路分道限速行驶。29
14、经常召开有关的安全会议,坚持安全工前交底,工中检查,工后讲评活动,做到安全警钟常鸣。15、一旦发生危及工程安全和工程质量的事故时,要马上采取必要的抢救措施,同时,立即停止与此项相关项目的施工。并视情况对安全质量问题、一般安全质量事故、重大安全质量事故分别在2天内、3天内书面快速报监理工程师和业主。根据监理工程师视察后提出的处理意见尽快消灭事故产生的危害和影响。十、文明施工及环保措施搞好现场文明施工,防止环境污染,这是施工企业应遵循的职责和义务,同时也是施工企业管理工作高水平、严要求的具体体现。因此,在工程施工过程中,我们严格执行建设工程文明施工若干规定进行管理和施工外,我项目部做好以下几点:1、对现场施工人员进行文明施工教育,增强文明施工保护环境的意识,尽量做好施工中不扰民,减少居民出行的不便。2、工地使用的水泥、砂、白灰、石等材料堆放整齐,随放随用,能满足施工要求,并对白灰、水泥等进行覆盖,防止风吹灰扬。3、在施工中力争将污染个噪音降到最低程度,在夜间施工时尽量安排噪音小的施工机械作业。4、白灰、砼混合料,外运废土等运输途中要用彩布封盖,避免路上掉渣,影响城市卫生。5、工地建筑垃圾和生活垃圾堆放集中,及时清运,保持现场及材料库、办公室整洁卫生。29
6、施工现场及施工道路经常洒水控制扬尘。7、施工结束后,要及时、认真清理,做到工完料尽x市x工程公司南关路项目部二○○四年二月六日29
目录一、工程概况…………………………………………1二、施工组织管理机构………………………………1三、施工准备及临时设施……………………………3四、施工总体安排及进度计划………………………5五、劳力机械安排及材料计划………………………8六、施工方案及主要工序施工方法…………………9七、冬雨季和雨天施工防护措施……………………18八、质量目标及保证措施……………………………20九、安全保证措施……………………………………23十、文明施工及环保措施……………………………26附:1、项目部成员表2、施工平面布置图3、施工进度计划4、主要进场机械设备29
29'
您可能关注的文档
- 园林、景观绿化工程施工验收通用表格
- 南昌至九江高速公路改扩建项目景观绿化工程施工招标
- 南昌至九江高速公路改扩建项目景观绿化工程施工招标
- 某镇初级中学绿化工程施工方案
- 天津绿化工程施工技术规范aprint
- 自然保护区生态修复项目绿化工程施工专项方案
- 快速路绿化工程施工组织设计方案范本
- 南昌至九江高速公路改扩建项目景观绿化工程施工招标
- 安然家园北园景观绿化工程施工组织设计方案
- 开发区道路绿化工程施工组织设计方案
- 某产业基地绿化工程施工组织设计
- 平原第七中学西围墙外景观绿化工程施工二次
- 某公路绿化工程施工组织设计
- 园林绿化工程施工组织设计
- 【市政工程】某绿化工程施工组织设计
- 水木清华二期景观绿化工程施工合同
- 平原第七中学西围墙外景观绿化工程施工二次
- 铁路防洪渠西工段园林绿化工程施工项目
