'长乐市文武砂镇下吴村河道整治工程施工度汛应急预案项0建设单位:长乐市文武砂镇人民政府项目承建单位:福建中禹建设发展有限公司编制曰期:2016年10月

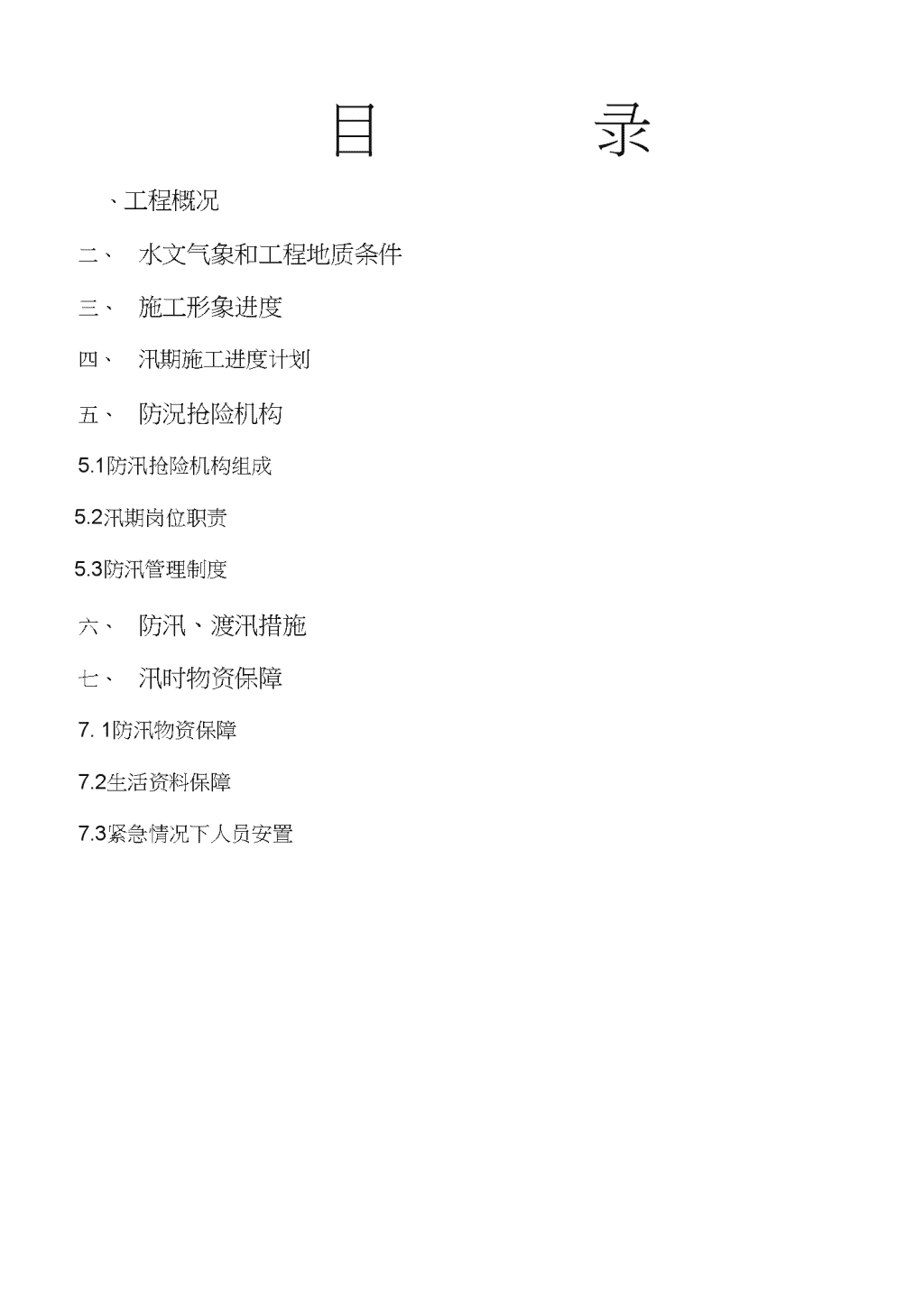

目录、工程概况二、水文气象和工程地质条件三、施工形象进度四、汛期施工进度计划五、防況抢险机构5.1防汛抢险机构组成5.2汛期岗位职责5.3防汛管理制度六、防汛、渡汛措施七、汛时物资保障7.1防汛物资保障7.2生活资料保障7.3紧急情况下人员安置
一、工程概况长乐市文武砂镇下吴村河道整治工程所在文武砂镇位于福建省长乐市,
东邻漳港万沙乡和柯百户乡,西连古槐镇屿头乡和感恩乡,鹤上沙京乡,北接鹤上旒峰乡,南望江田克明楼,东南濒临大海是长乐6个沿海乡镇之一。全镇总面积32平方公里,辖9个行政村,4个农场村,总人U21838人。全镇区位优势显著,交通便利。项0区现状主要为农村,规划水平年将发展为小城镇,根据《防洪标准》(GB50201-94)、《城市防洪工程设计规范》(GBT50805-2012)等规程规范,确定整治河段按10年一遇洪水标准设防,工程等级为V级,主要建筑物为5级,次要建筑物及临时建筑物为5级。本次整治岸线总长460m,位于长乐市文武砂镇下吴村。工程中新建堤防总长为385m,排水涵管3座,龙舟码头修缮25m2,河道清淤650m3。其中:一、左岸段:新建堤防长223m,桩号WZ0+000〜WZ0+223二、左岸段:新建堤防长162m,桩号WY0+000〜WY0+162三、新建排水涵管3座分别位于桩号WZ0+050、WZO+142、WY0+045四、其他:龙舟码头修缮25m2以及河道淸淤650m3。工程质量:要求达到《水利建设工程施工验收标准》合格标准;二、水文气象和工程地质条件2.1水文本区域属亚热带海洋性季风气候,全年四季长青,温和湿润,夏无酷暑,冬短少霜雪。根据长乐气象站资料,本区域多年平均气温为19.3°C,全年7月份最热,平均气温为28°C,最冷1月份,平均气温为10QC。极端最高气温37.8QC(出现
于1995年9月8日),极端最低气温为-1.3°C(出现于1963年1月27日)。全年无霜期高达332天,年H照数1837.6小时。2.2工程地质本区出露的主要地层是:填土、中砂、淤泥质土。中砂为本工程区主要土层,揭示厚度6.4m-8.5m。下伏淤泥、淤泥质土根据钻探揭露厚度超过5.3。三、施工形象进度长乐市文武砂镇下吴村河道整治工程主要工程量为松木桩同C15埋石砼复式挡土墙护岸。木标段主要施工项目包括:松木桩、C15埋石砼、M10浆砌条石、花岗岩栏板及透水砖道路U同时为完成以上各项目的临时工程,为完成永久工程所必须实施的现场施工临时供电、供水、供风、砂石料加工及砼拌制、运输、浇筑系统等附属企业设备、临时生活设施、临时施工道路、临时施工便桥等。U!1、2015年1月至2014年3完成本标段内砼水下基础浇筑施工作业,上部结构砼施工根据气候条件及现场施工调节跟进;2、计划于2015年3月全面完成本标段砼浇筑、M10浆砌条石施工任务;3、回填作业等其他项目施工根据砼浇筑施工进度跟进,计划将于2月底完成堤脚及墙背回填作业。4、其他零星项目及后续扫尾项目2014年6月下旬前完成。五、防洪抢险机构5.1组织机构
项目经理部成立以陈石军为组长,技术主管王斌副组长的防汛抢险领导小
组,下设技术部、物资供应部、信息部、抢险队等部门,汛期各部门由领导小组统一指挥,即分工明确相互支持,协同作战,进行工地的防洪,渡汛工作。5.2岗位职责各部门负责人及职责如下:组长:金焕生(项0经理)电话号码:协调各部门有序地开展各项防汛工作。副组长:马其万(技术负责人)电话号码:组织防汛方案的制定与审批。技术部:陈利钦(施工员)电话号码:防汛方案的制定,及现场技术支持。物资供应部:陈铭江(质检员)电话号码:防汛物资的保障信息部:范远刚(安全员)电话号码:通过观注各级气象部门气象预报及与上游水库、水文站联系,收集汛期的雨情、水情资料为防洪工作提供信息。抢险队:金焕生(施工队长)电话号码:负责汛期防洪、渡汛措施的现场实施,及物资、设备的抢险。5.3汛期管理制度①抗洪抢险期间,领导小组成员应坚守岗位,服从大局,不得擅自离岗。②加强汛期值班,组织临时抢险队,以应付突发险情。
①领导小组应根据雨情、汛情等现场情况科学合理地组织抢险,严格确保人员安全,不得盲目指挥,防止造成无谓牺牲。
①汛时各班组应发扬团结互助的精神,相互支持。六、防汛、渡汛措施1、建立健全施工防汛领导机构。成立长乐市文武砂镇下吴村河道整治工程施工防汛领导小组,成立防汛抢险队伍。2、汛期施工。2017年1月中旬前完成本标段内水下基础砼施工任务,主汛期间,进行上部砼浇筑及回填、其他项目施工。3、在汛期经常与防洪、气象部门取得联系,及时了解汛情、雨情,以便在洪水到来之前能够将各种施工设备及材料撤离施工现场,尽量减少损失。4、当出现超标准洪水到来之前,立即组织抢险人员将施工设备和材料转移到安全地带,并注意现场人员的安全。洪水过后,则立即组织施工人员及时清理仓面,尽快恢复施工。5、组织有关人员对施工临时建筑物、场地,进行汛前安全大检查,对不利于施工的安全隐患,立即组织人员及时进行加固处理。6、备足防汛物资,做好防汛器材维护工作,确保工程施工安全渡汛。7、当预报有洪水时,对大坝工程施工所有工地实行二十四小时值班制度,并主动同业主单位不间断的联系,及时做好安全渡汛工作。七、汛时物资保障7.1防汛物资:工地仓库应储备足够量的防汛物资,如:土袋、水泵、安全绳、雨衣、雨鞋、雨裤等。工地现场应储备一定量的粘土袋、木材,并在工地附近应有储备量足够的粘性土料场。应配备紧急自备电源,供抽水,照明用,抢险期间工地所存运输车辆由领导小组统一调度,以确保物资运送正常。
7.2生活资料保障在出现道路,对外交通不便的不利因素下,物资供应部确保有充足的生活物资,以保证工地的稳定。7.3紧急情况人员安置当生活区出现险情,部分工棚不能使用时,采用“工班内部挤一点,项0部安置一点”的方法解决,项目部办公室及厨房在汛期作为紧急备用房,以备急用。福建省航利水利水电建筑工程有限公司长乐市文武砂镇下吴村河道整治工程防汛抢险队员名单表组长:谢光永
副组长:洪德杰队员:肖文生、苏有根、郑洋杰、郑光耀、叶登城、洪英松、洪辛黙、赵海明、黄国珍、吴厚优、'
