- 1.11 MB
- 48页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'CD–01长沙市电缆通道土建工程概况表建设单位工程名称监理单位工程地名设计单位规划执照号施工单位施工许可证号管材生产厂家管材规格型号四孔管道长度M六孔管道长度M八孔管道长度M孔管道长度M孔管道长度M管道总长度M普通工作井数量座三通分线工作井数量座尺寸尺寸四通分线工作井数量座转角工作井数量座尺寸尺寸预算万元决算万元开工日期年月日竣工日期年月日工程正面照片((3×5英寸彩色照片,照片请冲印,请勿打印)

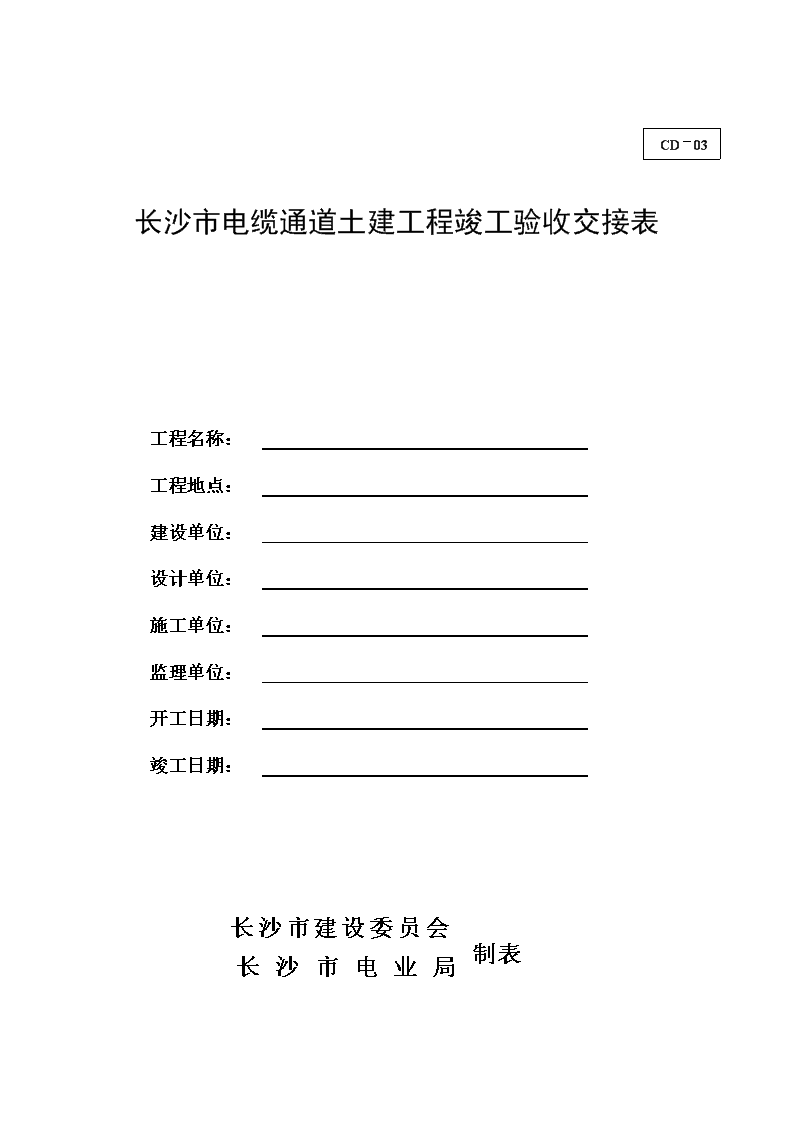

CD–03长沙市电缆通道土建工程竣工验收交接表工程名称:工程地点:建设单位:设计单位:施工单位:监理单位:开工日期:竣工日期:长沙市建设委员会长沙市电业局制表

工程概况:工程符合设计的情况:质量鉴定:结论:
交接验收单位意见建设单位:年月日(盖章)设计单位年月日(盖章)施工单位:年月日(盖章)监理单位年月日(盖章)市城建档案馆:年月日(盖章)接受单位(长沙市电缆管理所):年月日(盖章)备注:
CD–07长沙市电缆通道土建工程质量保证资料评分表湘质监统编工程名称主要工作量(万元)施工单位开竣工日期序号检查内容检查重点标准分项目部自检意见评分企业检查意见评分1主要试验资料1、回填土压实度。2、混凝土、砂浆试块强度。3、其他试验。122各种原材料.设备.配件质量证明资料,合格证、试验报告1.管材、支架2.水泥3.钢材4.砂石5.砖6.各种预制件合格证书及试验资料7.井盖、井圈8.商品砼9.工作井铁件等。223工程总体质量综合试验资料管道通棒试验。124隐蔽工程验收单凡下道工序被复盖部分的重要项目都需要隐验手续。125工程质量评定单分项、分部、单位(群体)工程质量评定资料。226质量事故处理报告、处理、结案及时,有有关部门认可。(0-6)7施工组织设计,技术交底。有质量目标、措施,落实情况、环保,文明施工安全,节约及专项方案设计,审批完备,设计交底,施工交底齐备。配比通知单,施工记录。68洽商记录竣工图洽商、记要、变更齐全,有编号,手续完备。竣工图清晰完整,与实际相符,竣工测量坐标按照要求上图。109测量复核记录控制点、基准线,水准点,复核记录;坐标、高程数据必须上管线竣工平面图和纵剖面图410合计100项目部自检意见:检查人员签名:项目经理签名: 年月日施工企业检查结论:检查人员签名: 总工程师签名: 年月日一、扣分原则:1、第一项按质量检验评定标准要求的检验内容和频率,凡漏检点数达到全部应检点数的20%扣3分,直到扣完,此项得分率不足70%(8.4分)资料评分定为不合格。2、第二项原材料试验及合格证:每缺一项或一项不合格视严重程度扣0.5-2分。合格证、质保单试验报告,原件可以复印,必须红、兰印章方为有效(图章复印无效)。3、第3-9项依资料完整,内容充实,手续完备等情况酌情打分。二、凡发现质量保证资料有弄虚作假编造数据的情况,资料定为不合格。(施工单位工程质量验收自检用表)湘施2000-6+
CD–08长沙市电缆通道土建工程外观评分表湘质监统编施2001—7+工程名称工程地点工程起止桩号施工单位施工负责人检查项目外观要求存在问题应得分实得分评分1工作井口圈工作井口圈位置准确,;圈、盖吻合、完整、无损伤,配套严密、安装平稳,砂浆粉饰严密、贴实、不空鼓、无欠茬等。202管道进入工作井管道进入人(手)孔时,不应凸出孔壁、管口做成喇叭口203井壁井壁墙体垂直,与基础结合严密,抹灰贴实,不空鼓、表面光滑,无欠茬,无飞刺,无裂缝等204井内附属设施设施安装,要符合设计规范要求205人井无杂物井底无垃圾、积水、杂物。20施工企业检查结论:检查人员签名:企业总工程师签名:年月日
CD–09长沙市电缆通道土建工程实测实量评分表湘质监统编工程名称工程地点工程起止桩号施工单位施工负责人序号实测项目允许偏差(mm)实测频率各实测点偏差值(MM)应检点数合格点数合格率%范围点数1234567891011121314151工作井内两侧管顶高程±10每座22工作井盖高程+5每座13人井内井底高程±15每座14管道进入人井内,管道底部距井底板净距<40每座25管道进入工作井内管道顶部距井上覆顶面净距<30每座26检查工作井坑内面长度±20每座27检查工作井坑内面宽度±20每座28检查工作井坑内面高度±20每座2施工企业检查结论:检查人员签名企业总工程师签名:年月日施2001—8+
CD–12 工程 湘质监统编质 量 评 价 报 告 湘备监2002-8 工程竣工验收组(委员会):受 (建设单位)委托监理,由 承包施工的 工程,自 年 月 日开工以来,我单位按照该工程监理规划,对工程的实体质量采取了旁站、巡视和平行检查等形式进行监督;对主要建筑材料、构配件和砼、砂浆等均实行了见证取样送检;并按照国家强制性标准或操作工艺,对分部分项工程或工序及时进行了验收签认,现根据建设单位要求(其甩项的分项分部工程注明于后),该工程已基本完工,且施工单位对已完工工程的质量进行了自检自评。在此基础上,我单位按国家现行工程质量检验评定标准的规定要求进行了检查,认为该单位(子单位)工程(甩项除外)的质量等级可达到 。其《单位工程质量评定表》、《单位工程质量保证资料评分表》分别见湘质监统编施2001-5、施2001-6。注:甩项分部分项工程如下:总监理工程师签字:年 月 日监理单位法人代表签字:年 月 日监理单位(章)年 月 日
CD–16长沙市电缆通道土建工程质量保证资料评分表湘质监统编工程名称主要工作量(万元)施工单位开竣工日期序号检查内容检查重点标准分施工单位自检意见评分监理检查意见评分1主要试验资料1、回填土压实度。3、混凝土、砂浆试块强度。122各种原材料.设备.配件质量证明资料,合格证、试验报告1.管材、支架2.水泥3.钢材4.砂石5.砖6.各种预制件合格证书及试验资料7.井盖、井圈8.商品砼9.工作井铁件等。223工程总体质量综合试验资料管道棒通试验。124隐蔽工程验收单凡下道工序被复盖部分的重要项目都需要隐验手续。125工程质量评定单分项、分部、单位(群体)工程质量评定资料。226质量事故处理报告、处理、结案及时,有有关部门认可。(0-6)7施工组织设计,技术交底。有质量目标、措施,落实情况、环保,文明施工安全,节约及专项方案设计,审批完备,设计交底,施工交底齐备。配比通知单,施工记录。68洽商记录竣工图洽商、记要、变更齐全,有编号,手续完备。竣工图清晰完整,与实际相符,竣工测量坐标按照要求上图。109测量复核记录控制点、基准线,水准点,复核记录;坐标、高程数据必须上管线竣工平面图和纵剖面图410合计100施工企业审查意见:审查人:企业总工程师:企业(章) 年月日监理单位核查意见:检查人:项目总监理工程师:监理单位(章) 年月日一、扣分原则:1、第一项按质量检验评定标准要求的检验内容和频率,凡漏检点数达到全部应检点数的20%扣3分,直到扣完,此项得分率不足70%(8.4分)资料评分定为不合格。2、第二项原材料试验及合格证:每缺一项或一项不合格视严重程度扣0.5-2分。合格证、质保单试验报告,原件可以复印,必须红、兰印章方为有效(图章复印无效)。3、第3-9项依资料完整,内容充实,手续完备等情况酌情打分。二、凡发现质量保证资料有弄虚作假编造数据的情况,资料定为不合格。湘施2001-6
CD–17长沙市电缆通道土建工程外观评分表湘质监统编湘施2001-7工程名称工程地点施工单位施工负责人检查项目外观要求存在问题应得分实得分加权系数评分灯杆1、安装牢固,线条直顺、无歪邪扭曲。400.42、外表面无破损,颜色一致,喷塑无遗漏,美观。303、灯杆编号整齐,符合规范30灯杆基座1、表面平顺,灌浆饱满,美观。400.32、线形直顺,平整,外观正确。303、位置正确,边角整齐。30接线井1、井框、井盖完整无损,配套严密,安装平稳,位置正确。高度符合规定。上面无覆盖物遮盖。400.32、井壁垂直,抹面压光,无空鼓、裂缝。303、位置正确,无垃圾,无积水。30验收结论:检查人员签名:验收组(委员会)组长(主任)签名:年月日
CD–18长沙市电缆通道土建工程实测实量评分表湘质监统编湘施2001-8工程名称工程地点工程起止桩号施工单位施工负责人序号实测项目允许偏差(mm)实测频率各实测点偏差值(MM)应检点数合格点数合格率%范围点数1234567891011121314151工作井内两侧管顶高程±10每座22工作井盖高程+5每座13人井内井底高程±15每座14管道进入人井内,管道底部距井底板净距<40每座25管道进入工作井内管道顶部距井上覆顶面净距<30每座26检查工作井坑内面长度±20每座27检查工作井坑内面宽度±20每座28检查工作井坑内面高度±20每座2验收结论:检查人员签名:验收组(委员会)组长(主任)签名:年月日
CD–19长沙市电缆通道土建工程质量保证资料评分表湘质监统编工程名称主要工作量(万元)施工单位开竣工日期序号检查内容检查重点标准分监理检查意见评分验收组检查意见1主要试验资料1、回填土压实度。3、混凝土、砂浆试块强度。122各种原材料.设备.配件质量证明资料,合格证、试验报告1.管材、支架2.水泥3.钢材4.砂石5.砖6.各种预制件合格证书及试验资料7.井盖、井圈8.商品砼9.工作井铁件等。223工程总体质量综合试验资料管道棒通试验。124隐蔽工程验收单凡下道工序被复盖部分的重要项目都需要隐验手续。125工程质量评定单分项、分部、单位(群体)工程质量评定资料。226质量事故处理报告、处理、结案及时,有有关部门认可。(0-6)7施工组织设计,技术交底。有质量目标、措施,落实情况、环保,文明施工安全,节约及专项方案设计,审批完备,设计交底,施工交底齐备。配比通知单,施工记录。68洽商记录竣工图洽商、记要、变更齐全,有编号,手续完备。竣工图清晰完整,与实际相符,竣工测量坐标按照要求上图。109测量复核记录控制点、基准线,水准点,复核记录;坐标、高程数据必须上管线竣工平面图和纵剖面图410合计100监理单位检查结论:检查人员签名: 监理单位(章):年月日验收组(委员会)抽查结论:检查人员签名:验收组(委员会)组长(主任)签名:年月日一、扣分原则:1、第一项按质量检验评定标准要求的检验内容和频率,凡漏检点数达到全部应检点数的20%扣3分,直到扣完,此项得分率不足70%(8.4分)资料评分定为不合格。2、第二项原材料试验及合格证:每缺一项或一项不合格视严重程度扣0.5-2分。合格证、质保单试验报告,原件可以复印,必须红、兰印章方为有效(图章复印无效)。3、第3-9项依资料完整,内容充实,手续完备等情况酌情打分。二、凡发现质量保证资料有弄虚作假编造数据的情况,资料定为不合格。湘施2001-9
CD–23工程竣工总结工程名称:建设单位:施工单位:编写人:编写单位:(章)年月日
CD–24施工组织设计工程名称:建设单位:编制人:审核人:审批人:编制单位:编制日期:年月日
CD–25施工组织设计审批表年月日施管表3工程名称施工单位(法人单位)有关部门会签意见:结论:审批单位:盖行政公章审批人:法人单位总工程师签字注:此表为施工组织设计企业内部审批表,企业在上报建设单位审查前,企业技术负责人必须审查签字,企业需盖行政公章。
CD–26施工组织设计(方案)审批记录湘质监统编施2002-10工程名称:结构类型:结构层次:建筑面积:我项目部根据施工合同和施工图设计的要求已完成了工程施工组织设计(方案)的编制,并经公司技术部门组织审查批准,请予审查。附:施工组织设计(方案)。项目经理:项目部(章):年月日专业监理工程师审查意见:专业监理工程师:年月日监理(建设)单位审核意见:监理单位项目总监理工程师监理(建设)项目部(章)(建设单位项目技术负责人):年月日
施工组织设计编制内容:1.工程概况。工程规模、工程特点、工期要求、参建单位等;2.施工进度平面布置图;3.施工部署和管理体系:施工阶段、区划安排;进度计划及工、料、机、运计划表和组织机构设置,组织机构中应明确项目经理、技术负责人、施工管理负责人及其它各门部主要负责人等;4.质量目标设计:质量总目标、分项质量目标,实现质量目标的主要措施、办法及工序、部位、单位工程技术人员名单;5.施工方法及技术措施(包括冬、雨季施工措施及采用的新技术、新工艺、新材料、新设备等);6.安全措施;7.文明施工措施;8.环保措施;9.节能、降耗措施。
CD–27施工图设计文件会审记录施管表4工程名称图纸会审部位日期会审中发现问题:处理情况:参加会审单位及人员单位名称姓名职务单位名称姓名职务注:此表只填会审中发现的问题和处理情况,图纸会审会议纪要附在此表后面。
CD–28长沙市电缆通道土建工程图纸会审技术交底纪要工程名称:建设单位:设计单位:监理单位:施工单位::交底会日期:年月日
CD–29湘质监统编施2002-12工程开工/复工报审表工程名称:编号:(监理单位):我方承担的工程,已完成了以下各项工作,具备了开工/复工条件,特此申请施工,请核查并签发开工/复工指令。附:1.开工报告;2.(证明文件)。项目经理:施工单位(章)年月日审查意见:总监理工程师:监理项目部(章)年月日
工程名称工程地址建设单位施工单位管线长度工作(手)井数量规划及施工许可证编号工程预算造价预定开工日期计划竣工日期单位工程开工的基本条件开工的基本条件开工准备情况设计经过审查图纸已会审施工组织设计或施工方案经过审批施工现场“三通一平”坐标水准点交桩情况施工预算编制已完成附属加工设施准备情况材料、成品、半成品的供应情况所需机械设备准备情况劳动力计划落实情况施工单位:(盖章)年月日建设单位:(盖章)年月日监理单位:(盖章)年月日主管部门:(盖章)年月日CD–30开工报告
CD–34湘质监统编施2002—31见证取样送检委托书工程名称:年月日产品(含砼、砂浆试块及焊接件等)名称:试验项目:规格型号出厂批(炉、编)号进场批量(顿、个、件)有无出厂质量证明书出厂质量等级出厂日期生产厂名供应商名样品编号代表部位(层次、轴线)样品重量样品单件数取样人签名见证人签名收样人签名施工单位:电话:检测单位:电话:取样说明:监理(建设)项目部(章)年月日注:1、本委托书一式三份,监理(建设)、施工、检测各一份;2、施工单位应将本委托书及其检测试验报告一并归档;3、见证人签名处应加盖见证人单位章;4、《见证取样、封样、送检方法要求》见反面附录一。
附录一见证取样、封样、送检方法要求一、取样要求:1、取样、见证人员必须在取样之前查验发票、出厂质量证明书和进场批(炉、编)号、批量,落实生产厂、供应商(方)所供物、证是否相符,否则不可取样;2、取样、见证人员必须在取样之前查验施工现场生产条件所形式的取样源,是否符合规范、标准的规定要求,如不符合应记入《见证取样送检委托书》的“取样说明”内,如混凝土、砌筑砂浆的原材料称量、拌制、输送等不规范,其取样源就没有代表性;1、取样时,其试样与工程部位、构件有关的必须按标高、轴线或构件名称编号,在“见证取样送检委托书”的“代表部位”中写清。二、封样方法:清扫试样表面或扎捆牢固后,将封签贴牢在表面或扎口处,并用宽透明胶带纸覆盖保护。封签如附图所示:用拷贝纸统一印制,按单位工程编号于左上角,并在右下角写上月日,盖上见证单位公章。三、送样措施:1、必须坚持取样、见证人员共同取样、送样,并宜旁观试验,取回报告,一竿子到底的做法;2、送样时必须采取切实可行的措施,对易碎破损试件加以保护;3、必须及时试验,不得拖延,不得超龄期。湖南省建设工程质量安全监督管理总站50mm#见证见证:公章取样:月日封样单位,属条状物,凡直径大于等于16mm或截面展开长接近50mm及其以上的试样一件一封;属块状物,同平面尺寸达50mm×50mm及其以上的试件一件一封;属散装物,如水泥,以袋或桶为单位,封袋(桶)口,袋、桶自定不统一,一袋(桶)一封;条、块、袋、桶过多时,取样、见证双方可另定封样单位,但不得造成试样损坏或易于失真。
CD–41施工日志工程名称:施工单位:记载人:记载时间:
施工日志日期:年月日星期天气:上午温度:℃下午记录:施工日志日期:年月日星期天气:上午温度:℃下午
记录:施工日志记载内容和要求一、应记载的主要内容:1.任务按排2.工程进度(要求指标、完成情况)3.劳力组织4.物质供应(材料、设备进场品种、规格、数量,复试情况,进场验收情况,问题处理等)5.技术情况(技术交底,技术标准,施工方法,设计变更,四新技术,技术问题处理等)6.质量情况(目标、要求,质量措施,质量活动,隐检验收,工序评定,质量事故等)7.安全情况(目标、要求,安全措施,安全活动,安全事故等)8.会议、指标9.其他(气候、气温、地质、停电、停水、停工待料等突发事件,紧急情况下采取的特殊措施、办法等)二、记载要求:逐天记载,内容详实,抓住重点,字迹清楚。注:施工日记不移交给城建档案馆
CD–47工程名称作业时间工程负责人交桩时间说明:1、我方只向委托方交桩。2、交桩后一周内,委托方必须进行检测,否则桩位移动或破坏,我方概不负责。3、如有疑问请及时联系。4、本表一式是三份原件,建设方、监理方、施工方各留一份。现场交桩登记表交桩单位(单位盖章签名)接桩单位:(单位盖章签名)
CD–48导线点复测记录施记表1工程名称:施工单位:复测部位:日期:测点测角°′″方位角°′″距离(m)纵坐标增量△X(m)横坐标增量△Y(m)纵坐标X(m)横坐标Y(m)备注计算(另附简图):结论:确认结论1、角度闭合差:f测=f容=2、坐标增量闭合差:fx=fy=3、导线相对闭合差:f=K=观测:复测:计算:施工项目技术负责人:
CD–49水准点复测记录施记表2工程名称:施工单位:复测部位:日期:测点后视(m)(1)前视(m)(2)高差(m)高程(m)(4)备注+(3)=(1)-(2)-(3)=(1)-(2)计算:实测闭合差=容许闭合差=结论:观测:复测:计算:施工项目技术负责人:
CD–50测量复核记录施记表3工程名称施工单位复核部位日期原施测人测量复核人测量复核情况(示意图)复核结论监理签字
CD–51地下管线点成果表图上点号管线点管线压强(pa)或电压(kv)流向或根数平面坐标(m)管顶高程(cm)排水填管底高程(cm)地面高程(cm)备注特征附属物类型材质规格(mm)xy工程名称起止桩号:埋设时间:权属单位:测量人:监理:
CD–52隐蔽工程检查验收记录质检表4年月日工程名称施工单位隐蔽项目隐检范围隐检检查内情容况及隐蔽内容检查情况验收意见处理情况复查人:年月日建设单位监理单位施工项目技术负责人质检员设计单位
CD–53工序质量评定表(本表用于工序评定汇总)湘质监统编主要工程数量(此栏必须填写)序号外观检查项目质量情况123序号实测项目规定植或允许偏差(mm)实测值或实测点偏差值应检点数合格点数合格率(%)1234567891011121314151(本栏填写该实测项目工序评定表所指的范围)2同上3同上4同上5同上678交方班组接方班组平均合格率%评定等级项目经理项目技术负责人项目质检员施工员验收结论:项目总监理工程师(建设单位项目技术负责人):年月日单位工程名称:部位名称:工序名称:施2001-12注:实检查点数必须等于、小于应检查点数,如超过应检查点数,其超过的点数应从合格点数中减去。
CD–54质评表3工序质量评定表单位工程名称: 部位名称:工序名称:管道—沟槽桩号位置:管径:mm主要工程数量序号外观检查项目质 量 情况评 定 意 见1严禁扰动槽底壤,如发生超挖,严禁用土回填。2槽底不得受水浸泡或受冻。序号量测项目规定值或允许偏差(mm)实测值或实测偏差值应检点数合格点数合格率(%)1234567891011121314151617181920211槽底高程0-302槽底中线每侧宽度不少于规定3沟槽边坡不少于规定交方班组接方班组监理意见签字:平均合格率(%)评定等级施工项目技术负责人: 施工员: 质检员: 年月日
CD–55工序质量评定表工程名称: 部位名称:工序名称:砖砌体工程质量评定表(电缆排管) 桩号位置: 管径:mm主要工程数量序号外观检查项目质 量 情况评 定 意 见1砖强度等级、规格和外加剂必须符合设计要求和现行有关标准的规定。2砂浆品种、强度等级必须符合设计要求和现行有关标准的规定。3砌筑平整、错缝,不应有通缝,砖砌体的转角处和交接处应同时砌筑。4灰缝横平竖直密实饱满,实心砌体水平灰缝饱满度必须达到80%以上。序号量测项目规定值或允许偏差(mm)实测值或实测偏差值应检点数合格点数合格率(%)123456789101112131415161轴线位移≤102基础顶面标高±53墙面垂直度≤54水平灰缝平直度≤105水平灰缝厚度和竖缝宽度≥8~≤126墙面砂浆粉饰厚度符合设计要求7预埋件、预埋孔中心位移≤10交方班组接方班组监理意见签字:平均合格率(%)评定等级施工项目技术负责人: 施工员: 质检员: 年月日注:检查评定具体要求见《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)5.9.1条的规定。
CD–56工序质量评定表工程名称: 部位名称:工序名称:混凝土原材料及配合比质量评定表(电缆排管) 桩号位置: 管径:mm主要工程数量序号外观检查项目质 量 情况评 定 意 见1水泥检验:应符合设计要求和GB175等的规定进行复验。钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥2外加剂质量及应用技术:应符合GB8076、GB50119等的规定。严禁使用含氯化物的外加剂。3配合比设计:符合JGJ55的有关规定。配合比鉴定及验证:首次使用的配合比应进行开盘鉴定,其工作性应满足设计配合比的要求开始生产时应至少留置一组标准养护试件,作为验证依据。4粗细骨料质量:符合JGJ52、JGJ53的要求。5施工配合比:混凝土拌制前,应测定沙、石含水率并根据测试结果调整材料用量,提出施工配合比。序号量测项目规定值或允许偏差(mm)实测值或实测偏差值应检点数合格点数合格率(%)12345678910111213141516交方班组接方班组监理意见签字:平均合格率(%)评定等级施工项目技术负责人: 施工员: 质检员: 年月日注:检查评定具体要求见《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)5.10.7条的规定。
CD–57工序质量评定表施工单位:部位名称:工序名称:钢筋加工质量评定表(电缆排管)桩号位置:管径mm主要工程数量序号外观质量标准质量情况评定意见1钢筋进场时,应按GB1499的规定抽取试件作力学性试验,其质量必须符合有关标准的规定。2箍筋末端弯钩形成应符号设计要求,3钢筋表面质量要求:钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。4钢筋调直应符合设计要求和现行有关标准的规定。序号量测项目规定值或允许偏差实测值或实测偏差值应检点数应检点数合格率(%)1234567891011121314151受力钢筋弯钩和弯折钢筋末端作180度弯钩时弯弧直径不小于钢筋直径的2.5倍钢筋末端作135度弯钩时弯弧直径不小于钢筋直径的4倍钢筋作不大于90度的折弯时折弯处的弯弧内直径不小于钢筋直径的5倍2钢筋加工偏差受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±5交方班组接方班组监理意见监理(专业工程师):平均合格率(%)评定等级施工项目技术负责人:施工员:质检员:年月日注:检查评定具体要求见《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)5.10.5条的规定。
CD–58工序质量评定表工程名称: 部位名称:工序名称:钢筋安装质量评定表(电缆排管) 桩号位置: 管径:mm主要工程数量序号外观检查项目质 量 情况评 定 意 见1受力钢筋的品质、级别、规格和数量必须符合没计要求2钢筋机械连接和焊接接头的力学性能试捡和纵向连接必须符合规定3接头处无裂文、气孔、夹渣、咬边深度不大于0.5焊缝表面无较大凹陷、焊瘤。4接头位置和数量要求符合设计要求和有关现行标准的规定。5绑扎接头要求同一构件相邻纵向受力钢筋的绑扎搭接接头宣相互错开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。同一连接区段内,纵向受拉钢筋搭接接头面积百分率应符合设计要求及现有关标准的规定。序号量测项目规定值或允许偏差(mm)实测值或实测偏差值应检点数合格点数合格率(%)123456789101112131415161箍筋形式应开口,且交叉布置2钢筋长度偏差±203钢筋间距偏差±204保护层厚度偏差±5交方班组接方班组监理意见签字:平均合格率(%)评定等级施工项目技术负责人: 施工员: 质检员: 年月日注:检查评定具体要求见《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)6.12.11条的规定。
CD–59工序质量评定表工程名称: 部位名称:工序名称:模板安装质量评定表(电缆排管) 桩号位置: 管径:mm主要工程数量序号外观检查项目质 量 情况评 定 意 见1应根据工程结构形式、荷载大小地基土类别、施工设备材料应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑砼的重力。2在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。3管接头丝口应拧紧,承插接头应牢固;管口封堵严密,不漏浆。4各类埋件、变形缝、止水带应安装齐全、正确、牢固,预埋件制作规范。5模板的接缝不应漏浆;在浇筑砼前,模板应浇水湿润,模内不得积水。6模板与砼的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能的隔离剂。7浇筑混凝土前,模板内的杂物应清理干净。8对清水混凝土工程,应使用能达到设计效果的模板。序号量测项目规定值或允许偏差(mm)实测值或实测偏差值应检点数合格点数合格率(%)123456789101112131415161排管托架间距偏差≤302排管排距及间距偏差≤103中心线位置偏差≤204标高偏差+20~05预留孔洞及预埋件中心位置≤8标高偏差≤5交方班组接方班组监理意见签字:平均合格率(%)评定等级施工项目技术负责人: 施工员: 质检员: 年月日注:检查评定具体要求见《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)6.12.8条的规定。
CD–60工序质量评定表工程名称: 部位名称:工序名称:模板拆除质量评定表(电缆排管) 桩号位置: 管径:mm主要工程数量序号外观检查项目质 量 情况评 定 意 见1模板及支架拆除的顺序及安全措施应按施工技术方案执行。2预应力构件底模支架的拆除应按施工技术方案执行。3后浇带模板拆除和支顶按施工技术方案执行。4侧模拆除时混凝土强度应能保证其表面及棱角不受损伤。5模板拆除时不应对构件形成冲击荷载。序号量测项目规定值或允许偏差(mm)实测值或实测偏差值应检点数合格点数合格率(%)123456789101112131415161底模及支架拆除时的混凝土强度a设计有要求设应符合设计要求设计无要求时板≤2m≤50>2m≤8m≤75>8m≤100梁拱壳≤8m≤75>8m≤100悬臂构件≤100交方班组接方班组监理意见签字:平均合格率(%)评定等级施工项目技术负责人: 施工员: 质检员: 年月日注:1、a:底模及支架拆除时的混凝土强度标准为应达到设计强度标准值百分率检查评定具体要求见《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)5.10.4条的规定。
CD–61工序质量评定表工程名称: 部位名称:工序名称:混凝土结构外观及尺寸偏差质量评定表(电缆排管)桩号位置: 管径:mm主要工程数量序号外观检查项目质 量 情况评 定 意 见1外观质量:不应有严重缺陷。对已经出现的应由施工单位提出技术处理方案,并经监理(建设)、设计单位认可后进行处理。对一般的缺陷由施工单位按技术处理方案进行处理。对经处理的部位,应重新检查验收。2尺寸偏差:不应有的尺寸偏差。其偏差影响结构性能和安装、使用功能的部位,由施工单位提出技术处理方案,并经监理(建设)、设计单位认可后进行处理。对一般的缺陷由施工单位按技术处理方案进行处理。对经处理的部位,应重新检查验收。,3管、井密封:应符合设计要求,电缆井及排管内不得漏水、积水。序号量测项目规定值或允许偏差(mm)实测值或实测偏差值应检点数合格点数合格率(%)123456789101112131415161排管和井的中心偏位≤302标高偏差+20~03预留孔、洞及预埋件中心位移≤104预留孔、洞及预埋件标高偏差≤10交方班组接方班组监理意见签字:平均合格率(%)评定等级施工项目技术负责人: 施工员: 质检员: 年月日注:检查评定具体要求见《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)6.12.14条的规定。
CD–62工序质量评定表施工单位:部位名称:工序名称:混凝土施工质量评定表(电缆排管)桩号位置:管径mm主要工程数量序号外观质量标准质量情况评定意见1混凝土试件取样留置和混凝土强度必须符合设计要求和现行有关标准的规定。2抗渗混凝土试件应在浇筑地点随机取样。抗渗性能应符合设计要求。3混凝土运输、浇筑及间歇全部时间不应超过混凝土的初凝时间,同一施工段的混凝土应连续浇筑4施工序号量测项目规定值或允许偏差实测值或实测偏差值应检点数应检点数合格率(%)1234567891011121314151受力钢筋弯钩和弯折钢筋末端作180度弯钩时弯弧直径不小于钢筋直径的2.5倍钢筋末端作135度弯钩时弯弧直径不小于钢筋直径的4倍钢筋作不大于90度的折弯时折弯处的弯弧内直径不小于钢筋直径的5倍2钢筋加工偏差受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±5交方班组接方班组监理意见监理(专业工程师):平均合格率(%)评定等级施工项目技术负责人:施工员:质检员:年月日注:检查评定具体要求见《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)5.10.5条的规定。
CD–63工序质量评定表工程名称: 部位名称:工序名称:电缆导管的加工及敷设质量评定表(电缆排管) 桩号位置: 管径:mm主要工程数量序号外观检查项目质 量 情况评 定 意 见1管材出厂质量证明齐全,有现场抽检试验报告,强度等质量符合国家质量标准和设计要求.2电缆管不应有穿孔.裂缝.显著的凹凸不平,内壁应光猾;金属电缆管不应有严重锈蚀。无防腐措施的金属电缆管应在外表涂防腐漆。3塑料管道管应有满足电缆线路敷设条件所需保护性能的品质证明文件。在易受机械损伤的地方和在受力较大处直埋时,应采用足够强度的管材。4管口应无毛刺和尖锐棱角。电缆管弯制后,不应有列缝和显著的凹瘪现象。5硬质塑料管在套接或插时,在插面上应涂以胶合剂粘牢蜜封;采用套接时套管两端应采取蜜封措施。序号量测项目规定值或允许偏差(mm)实测值或实测偏差值应检点数合格点数合格率(%)123456789101112131415161电缆管内经≥1.5倍电缆外径2每根电缆管的弯头数一般弯头≤3个3直角弯头≤2个4电缆管弯扁度不大于1/10电缆管外径5埋设深度不小于0.7m人行道不不小于0.5m6硬质塑料管插接插入深度为管内径的1.1-1.8倍7金属套管和锣纹管接头长度不小于电缆管外径2.2倍8电缆管敷设排水坡度≥0.1%交方班组接方班组监理意见签字:平均合格率(%)评定等级施工项目技术负责人: 施工员: 质检员: 年月日注:检查评定具体要求见《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006)4.1条的规定
CD–67管线工程声像档案归档内容及排列顺序序号拍摄项目照片(张)像带(分钟)检查情况1开工前区域全景原貌2工程项目的立项、可行性研究和方案设计审查等前期活动3工程地质勘察4初步设计及施工图设计审查5图纸会审、技术交底6工程项目中重要招商引资、签约仪式7拆迁、移民(包括房屋爆破场景)8工程奠基、开工仪式9沟槽开挖,每一工作段反映1-2处情况10管道安装及混凝土包封,每一工作段反映1-2处情况11管道接口安装施工,每一工作段反映1-2处情况12工作人(手)井、阀门井的基础、砌筑、盖板、阀门安装、钢筋混凝土施工,每一工作段根据不同项目反映5-6处情况13不同管道的闭水试验、压力及强度试验、通球通棒试验14每一处与其它管线相交情况:照片地点必须写明桩号、座标和高程。15管线施工测量、竣工测量16管线配套设施工程基础施工17管线配套设施工程安装施工18工程验收19党和国家、省市领导视察工程的活动20工程建设中重要会议、重大事宜
CD–68照片档案总说明工程名称工程地点建设单位设计单位监理单位施工单位开工日期年月日竣工日期年月日工程简介内容包括:一、工程工作量:建筑工程主要包括建筑面积、层数、、建筑高度、分部工程名称、结构类型、工程造价;市政及管线工程主要包括工程起止桩号、长度、宽度、高度、面积、管径、检查(阀门)井数量、主要工序、结构类型、工程造价,绿化、亮化化情况。二、新技术、新材料、新设备、新工艺在工程中的运用情况及工程质量事故处理情况。三、本册照片所反映主要内容及照片总张数。
CD–69照片档案卷内目录照片/底片号照片题名拍摄时间页次备注
照片著录卡片照片号:底片号:光盘08号摄影者:李爱华拍摄时间:2005.05.08拍摄地点:岳麓区枫林广场枫林路K0+101处照片题名:枫林路(K0+090-K0+367.3)电缆通道土建工程(K0+101)处与军缆通信管线相邻情况文字说明:北60mm10KV军缆南30mm通信管道照片号:底片号:摄影者:拍摄时间:拍摄地点:照片题名:文字说明:照片号:底片号:摄影者:拍摄时间:拍摄地点:照片题名:文字说明:CD–70照片号:底片号:摄影者:拍摄时间:拍摄地点:照片题名:文字说明:照片号:底片号:摄影者:拍摄时间:拍摄地点:照片题名:文字说明:照片号:底片号:摄影者:拍摄时间:拍摄地点:照片题名:文字说明:照片号:底片号:摄影者:拍摄时间:拍摄地点:照片题名:文字说明:照片号:底片号:摄影者:拍摄时间:拍摄地点:照片题名:文字说明:照片号:底片号:摄影者:拍摄时间:拍摄地点:照片题名:文字说明:
说明:按照《长沙市电缆通道土建工程竣工档案内容及排列顺序》内容要求'
