'XX住宅建筑构造图集(二)集团工程管理部2011-9-301页

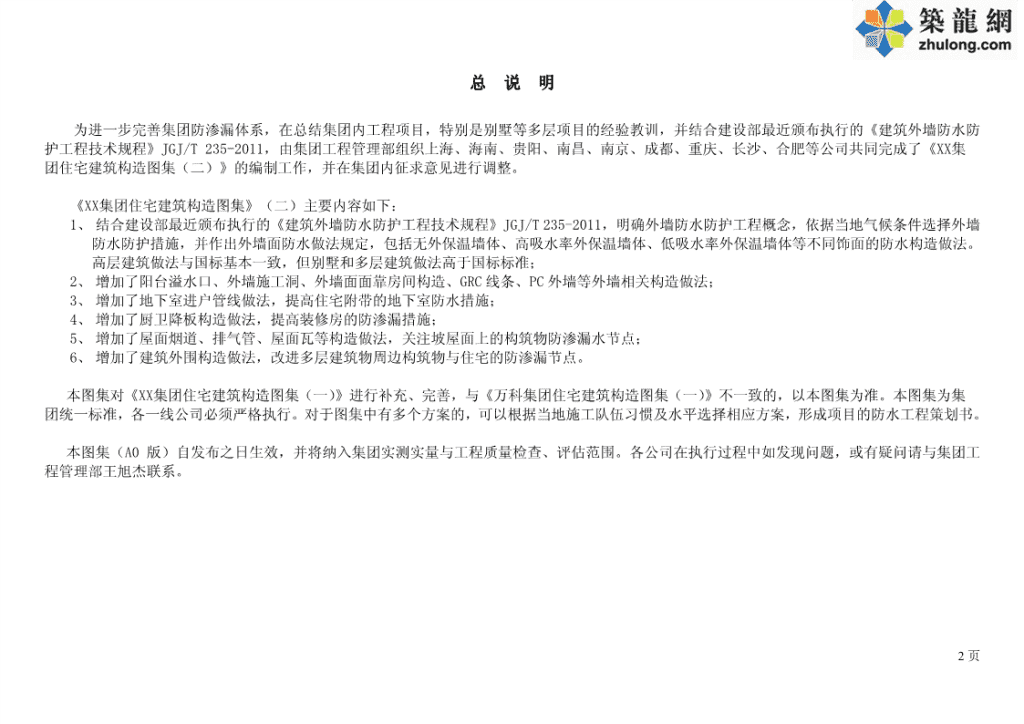

总说明为进一步完善集团防渗漏体系,在总结集团内工程项目,特别是别墅等多层项目的经验教训,并结合建设部最近颁布执行的《建筑外墙防水防护工程技术规程》JGJ/T235-2011,由集团工程管理部组织上海、海南、贵阳、南昌、南京、成都、重庆、长沙、合肥等公司共同完成了《XX集团住宅建筑构造图集(二)》的编制工作,并在集团内征求意见进行调整。《XX集团住宅建筑构造图集》(二)主要内容如下:1、结合建设部最近颁布执行的《建筑外墙防水防护工程技术规程》JGJ/T235-2011,明确外墙防水防护工程概念,依据当地气候条件选择外墙防水防护措施,并作出外墙面防水做法规定,包括无外保温墙体、高吸水率外保温墙体、低吸水率外保温墙体等不同饰面的防水构造做法。高层建筑做法与国标基本一致,但别墅和多层建筑做法高于国标标准;2、增加了阳台溢水口、外墙施工洞、外墙面面靠房间构造、GRC线条、PC外墙等外墙相关构造做法;3、增加了地下室进户管线做法,提高住宅附带的地下室防水措施;4、增加了厨卫降板构造做法,提高装修房的防渗漏措施;5、增加了屋面烟道、排气管、屋面瓦等构造做法,关注坡屋面上的构筑物防渗漏水节点;6、增加了建筑外围构造做法,改进多层建筑物周边构筑物与住宅的防渗漏节点。本图集对《XX集团住宅建筑构造图集(一)》进行补充、完善,与《万科集团住宅建筑构造图集(一)》不一致的,以本图集为准。本图集为集团统一标准,各一线公司必须严格执行。对于图集中有多个方案的,可以根据当地施工队伍习惯及水平选择相应方案,形成项目的防水工程策划书。本图集(A0版)自发布之日生效,并将纳入集团实测实量与工程质量检查、评估范围。各公司在执行过程中如发现问题,或有疑问请与集团工程管理部王旭杰联系。2页

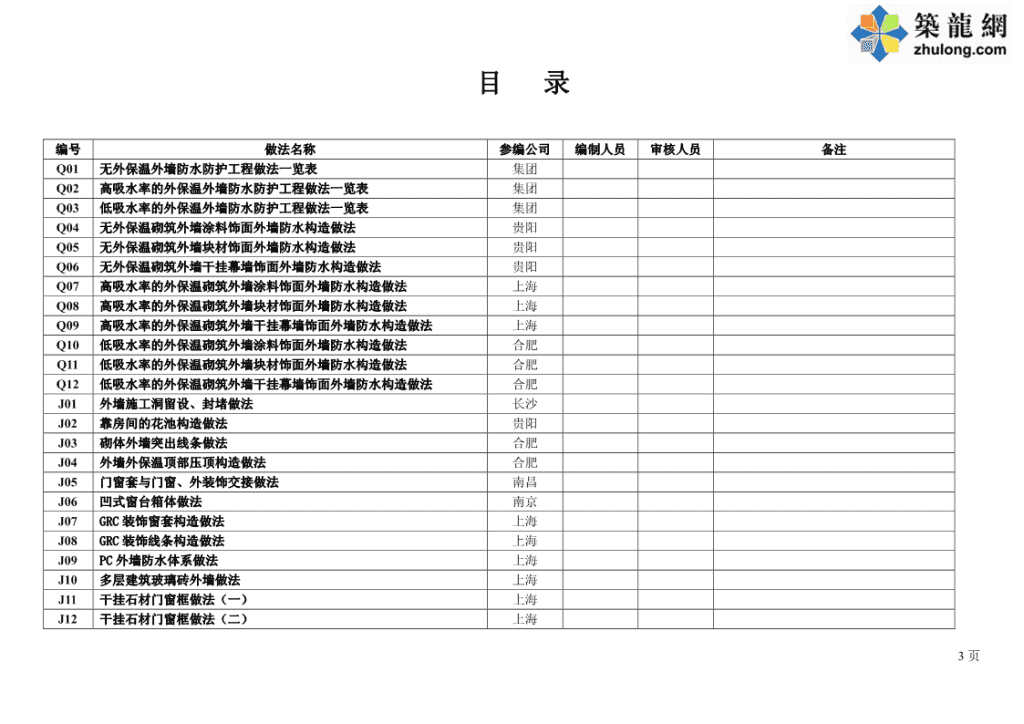

目录编号做法名称参编公司编制人员审核人员备注Q01无外保温外墙防水防护工程做法一览表集团Q02高吸水率的外保温外墙防水防护工程做法一览表集团Q03低吸水率的外保温外墙防水防护工程做法一览表集团Q04无外保温砌筑外墙涂料饰面外墙防水构造做法贵阳Q05无外保温砌筑外墙块材饰面外墙防水构造做法贵阳Q06无外保温砌筑外墙干挂幕墙饰面外墙防水构造做法贵阳Q07高吸水率的外保温砌筑外墙涂料饰面外墙防水构造做法上海Q08高吸水率的外保温砌筑外墙块材饰面外墙防水构造做法上海Q09高吸水率的外保温砌筑外墙干挂幕墙饰面外墙防水构造做法上海Q10低吸水率的外保温砌筑外墙涂料饰面外墙防水构造做法合肥Q11低吸水率的外保温砌筑外墙块材饰面外墙防水构造做法合肥Q12低吸水率的外保温砌筑外墙干挂幕墙饰面外墙防水构造做法合肥J01外墙施工洞留设、封堵做法长沙J02靠房间的花池构造做法贵阳J03砌体外墙突出线条做法合肥J04外墙外保温顶部压顶构造做法合肥J05门窗套与门窗、外装饰交接做法南昌J06凹式窗台箱体做法南京J07GRC装饰窗套构造做法上海J08GRC装饰线条构造做法上海J09PC外墙防水体系做法上海J10多层建筑玻璃砖外墙做法上海J11干挂石材门窗框做法(一)上海J12干挂石材门窗框做法(二)上海3页
J13半地下室进户管线暗敷构造做法南京J14半地下室进户管线明敷构造做法南京J15下沉庭院雨水排放做法南京J16别墅电梯井排水做法成都J17建筑室内外地坪高低差构造做法重庆J18建筑周边盲沟构造做法重庆J19外悬挑混凝土墙体构造做法福州J20外悬挑砌体墙体构造做法集团L01靠住宅房间的公共楼梯构造做法贵阳L02室外楼梯构造做法贵阳L03阳露台溢流孔构造做法长沙L04靠房间露台根部构造做法贵阳L05厨卫梁边大降板构造做法成都L06厨卫梁边小降板构造做法成都L07厨卫梁中大降板构造做法成都L08厨卫梁中小降板构造做法成都L09走廊变形缝防水节点南京W01A型风帽施工工艺长沙W02B型风帽施工工艺长沙W03C型烟帽施工工艺长沙W04D型风帽施工工艺长沙W05E型风帽施工工艺长沙W06斜屋面成品外檐沟构造做法成都W07屋面靠墙烟道构造做法贵阳W08屋面装饰烟道构造做法贵阳W09倒置式屋面保温层排气管构造做法海南W10斜屋面屋面瓦挂铜丝座浆铺贴构造做法南昌W11有保温层太阳能水管穿屋面构造做法南京W12坡屋面双面支模做法(一)上海W12坡屋面双面支模做法(二)上海4页
W13水泥屋面坡屋面挂瓦做法上海W14水泥屋面瓦体系节点做法(出屋面管道根部)上海W15水泥屋面瓦体系节点做法(斜屋面交接墙体)上海W16水泥屋面瓦体系节点做法(天沟)上海W17水泥屋面瓦体系节点做法(天窗)上海5页
编号:Q01防水层及其最小厚度要求(mm)墙体基饰面层饰面粘结找平层(mm)聚合物水泥防水普通水泥防饰面层层种类防水涂料层砂浆水砂浆外墙成品腻涂料普通水泥砂浆20——————质感涂料子砼面砖普通水泥砂浆20——8——瓷砖胶吸水率高砖一般不勾缝幕墙局部修补干粉类3乳液类5——聚氨酯1.0石材、木板等外墙成品腻涂料普通水泥防水砂浆20最薄≥10——————质感涂料子砌筑面砖普通水泥防水砂浆20最薄≥10干粉类3乳液类5————瓷砖胶吸水率高砖一般不勾缝幕墙普通水泥砂浆20干粉类3乳液类5——聚氨酯1.2石材、木板等说明:1、多层建筑外墙面以砌体为主时,砼框架外墙部分统一按照砌体做法;2、当建筑以以砼外墙为主时,采用砼墙做法,但砌筑与砼交界面需要加强处理;当砌筑质量欠佳时,需要按照别墅、多层砌筑外墙做法进行处理;3、防水层可选用聚合物水泥防水砂浆以及防水涂料之一,在上表中显示找平层采用普通水泥防水砂浆时,该层兼具找平功能;4、面砖做法中的聚合物水泥防水砂浆做在普通水泥防水砂浆之外、粘结层之内。若瓷砖采用薄贴法施工时,专用瓷砖胶能达到聚合物水泥防水砂浆性能指标要求并在基层满刮浆时,粘结层可以代替防水层;小块石材采用湿贴法时,按照面砖做法执行;5、加气砌块应采用干法工艺砌筑,加气砼砌块外墙宜(建议采用)满挂钢丝网抹灰;6、普通水泥防水砂浆为普通水泥砂浆中掺加防水剂拌制而成,可根据当地原材料确定是否添加纤维或CL30提高砂浆抗裂能力;7、为减少涂料层龟裂现象,尽可能不用平涂,可采用喷涂等质感涂料。8、年降雨量≥800mm的高层项目外墙以及年降雨量≥600且基本风压≥0.5Kn/m2的地区,无外保温外墙均按照本表进行外墙整体防水防护。各地气候参数参见《建筑外墙防水防护工程技术规程》JGJ/T235-2011附录无外保温外墙防水防护工程做法一览表6页
编号:Q02防水层及其最小厚度要求墙体基饰面(mm)饰面粘结找平层(mm)保温层抗裂砂浆层饰面层层层聚合物水泥防层防水涂料水砂浆界面剂+普通水泥防水砂浆外墙成品腻涂料————高吸水材料玻纤网+抗裂砂浆质感涂料20最薄≥10厚子砼界面剂+普通水泥防水砂浆面砖————高吸水材料钢丝网+抗裂砂浆瓷砖胶吸水率高砖一般不勾缝20最薄≥10厚幕墙局部修补——聚氨酯1.0高吸水材料——石材、木板等普通水泥防水砂浆20最薄≥外墙成品腻涂料干粉类3乳液类5——高吸水材料玻纤网+抗裂砂浆质感涂料10厚子砌筑普通水泥防水砂浆20最薄≥面砖干粉类3乳液类5——高吸水材料钢丝网+抗裂砂浆瓷砖胶吸水率高砖一般不勾缝10厚幕墙普通水泥砂浆20——聚氨酯1.2高吸水材料——石材、木板等说明:1、多层建筑外墙面以砌体为主时,砼框架外墙部分统一按照砌体做法;2、当建筑以以砼外墙为主时,采用砼墙做法,但砌筑与砼交界面需要加强处理;当砌筑质量欠佳时,需要按照别墅、多层砌筑外墙做法进行处理;3、该防水构造做法适用于无机保温砂浆、发泡陶瓷、岩棉板外墙外保温材料,新型保温材料使用需要进行专项设计;4、加气砌块应采用干法工艺砌筑,加气砼砌块外墙宜(建议采用)满挂钢丝网抹灰;5、普通水泥防水砂浆为普通水泥砂浆中掺加防水剂拌制而成,可根据当地原材料确定是否添加纤维或CL30提高砂浆抗裂能力;6、年降雨量1000mm以上并炎热的地区,不宜在砌体外墙外做保温层,如一定要在砌筑外墙外做保温层的,应在保温层与找平层之间增加一道聚合物水泥防水砂浆作为防水层。7、年降雨量≥400且基本风压≥0.4Kn/m2或年降雨量≥500且基本风压≥0.35Kn/m2或年降雨量≥600且基本风压≥0.3Kn/m2地区,有外墙外保温的外墙均按照本表要求做外墙整体防水防护。各地气候参数参见《建筑外墙防水防护工程技术规程》JGJ/T235-2011附录高吸水率的外保温外墙防水防护工程做法一览表7页
编号:Q03防水层及其最小厚度要求墙体基饰面(mm)饰面粘结找平层(mm)保温层抗裂砂浆层饰面层层层聚合物水泥防层防水涂料水砂浆界面剂+普通水泥防水砂浆外墙成品腻涂料————低吸水材料玻纤网+抗裂砂浆质感涂料20最薄≥10厚子砼界面剂+普通水泥防水砂浆面砖————低吸水材料钢丝网+抗裂砂浆瓷砖胶吸水率高砖一般不勾缝20最薄≥10厚幕墙局部修补——聚氨酯1.0低吸水材料——石材、木板等普通水泥防水砂浆20最薄≥外墙成品腻涂料干粉类3乳液类5——低吸水材料玻纤网+抗裂砂浆质感涂料10厚子砌筑普通水泥防水砂浆20最薄≥面砖干粉类3乳液类5——低吸水材料钢丝网+抗裂砂浆瓷砖胶吸水率高砖一般不勾缝10厚幕墙普通水泥砂浆20——聚氨酯1.2低吸水材料——石材、木板等说明:1、多层建筑外墙面以砌体为主时,砼框架外墙部分统一按照砌体做法;2、当建筑以以砼外墙为主时,采用砼墙做法,但砌筑与砼交界面需要加强处理;当砌筑质量欠佳时,需要按照别墅、多层砌筑外墙做法进行处理;3、外墙外保温满贴采用的粘结材料、保温层外侧抗裂砂浆能达到聚合物水泥防水砂浆性能指标要求时,可兼作防水层;4、该防水构造做法适用于EPS、XPS等外墙外保温材料,新型保温材料使用需要进行专项设计;5、加气砌块应采用干法工艺砌筑,加气砼砌块外墙宜(建议采用)满挂钢丝网抹灰;6、普通水泥防水砂浆为普通水泥砂浆中掺加防水剂拌制而成,可根据当地原材料确定是否添加纤维或CL30提高砂浆抗裂能力;7、年降雨量1000mm以上并炎热的地区,不宜在砌体外墙外做保温层,如一定要在砌筑外墙外做保温层的,应在保温层与找平层之间增加一道聚合物水泥防水砂浆作为防水层。8、年降雨量≥400且基本风压≥0.4Kn/m2或年降雨量≥500且基本风压≥0.35Kn/m2或年降雨量≥600且基本风压≥0.3Kn/m2地区,有外墙外保温的外墙均按照本表要求做外墙整体防水防护。各地气候参数参见《建筑外墙防水防护工程技术规程》JGJ/T235-2011附录低吸水率的外保温外墙防水防护工程做法一览表8页
编号:Q04工艺流程构造做法做法说明及节点详图清除墙面上附着的浮灰、油污等,检查顶砖质量,漏水严重的做法说明:1基层清理重做勾缝或砌筑返工在基层上抹界面剂,底层采用普通水泥砂浆进行找平,间隔12找平层天以上,采用最薄不小于10mm普通水泥防水砂浆进行面层抹灰;123腻子层刮成品外墙腻子二遍,打磨平整34涂料面层外墙质感涂料留一遍外墙面漆在淋水完成后施工质量控制点1、墙体砌筑质量;2、严格要求空调洞做预制块;3、严格分层抹灰;4、抹灰的养护及工序间隙;1-砌筑墙体;2-找平层;3-涂料面层无外保温砌筑外墙涂料饰面外墙防水构造做法9页
编号:Q05工艺流程构造做法做法说明及节点详图清除砌筑墙面上附着的浮灰、油污等,检查顶砖质量,做法说明:1基层清理漏水严重的重做勾缝或砌筑返工在基层上抹界面剂,底层采用普通水泥砂浆进行找平,2找平层间隔1天以上,采用最薄不小于10mm普通水泥防水1砂浆进行面层抹灰;2抹灰面层满刮聚合物防水水泥砂浆,干粉类不小于3防水层3mm,乳液类不小于5mm34弹线根据块材尺寸进行水平和垂直弹线4采用齿形镘刀在墙面梳理成3~6mm的齿条形专用瓷55粘结层砖胶在瓷砖胶表干前,将块材粘贴到瓷砖胶上,并适当移6饰面层动调整,确保粘结层饱满透水/高吸水率的墙砖不宜勾缝,通体砖等低吸水率的7填缝墙砖勾缝利于防水1-砌筑墙体;2-找平层;3-防水层;4-粘结层;5-饰块材面层。质量控制点1、墙体砌筑质量;2、严格要求空调洞做预制块;3、严格分层抹灰;4、胶粘剂选用时需要与块材吸水率匹配;5、内块材预留缝宽度≥2mm,即使是无缝砖,留缝应不小于1mm,缝宽可以采用十字胶粒控制;6、石材单块面积不得大于0.02平方,铺贴高度不得大于6米;无外保温砌筑外墙块材饰面外墙防水构造做法10页
编号:Q06工艺流程构造做法做法说明及节点详图干挂龙骨埋件位置需设置于砼梁(圈梁),埋件需采用做法说明:要求干挂埋件固定于砼结构上,幕墙龙骨锚栓禁止直接使用胀锚螺栓固定在砌体上,基层埋件设1热镀锌处理,后置埋件需采用植筋做法,植筋要求需经所有铁件都采用热镀锌防锈处理,普通水泥砂浆找平层表面采用聚合物水泥防水砂浆或聚氨酯防置专业结构设计水涂料进行防水。清除砌筑墙面上附着的浮灰、油污等,检查顶砖质量,2基层清理漏水严重的重做勾缝或砌筑返工1挂件焊接完成后在基层上抹界面剂,在基层上抹界面剂,底层采用普通水泥砂浆进行找平,间隔1天以上,采用23找平层普通水泥砂浆进行面层抹灰;挂件处需密闭收口,保证3粉刷质量抹灰面层满刮聚合物水泥防水砂浆,干粉类不小于3mm,44防水层乳液类不小于5mm;或者采用不小于1.2mm聚氨酯防水涂料进行防水挂件需采用热镀锌处理,焊缝达到设计要求并经防锈处5挂件焊接理5幕墙挂件采用不锈钢干挂件系统,石材幕墙表面需采用6幕墙系统6高质量石材保护剂进行6面整体防水处理热镀锌防锈隐蔽部位钢材、预埋钢板采用镀锌防锈处理,外露钢转77处理接件及焊接部位采用防锈漆加强防锈处理8外饰面完成并干燥后在幕墙板交接处的预留胶槽内打硅8打密封胶酮耐候密封胶1-砌筑墙体;2-找平层;3-防水层;4-面板;5-挂件;6-竖向龙骨;7-连接件;8-锚栓质量控制点1.干挂幕墙需要有资质结构工程师设计2..焊缝及防锈部位及幕墙挂件安装必须隐蔽验收,尤其梁底棚底部位100%检查3.淋水试验无外保温砌筑外墙干挂幕墙饰面外墙防水构造做法11页
编号:Q07工艺流程构造做法做法说明及节点详图做法说明:进行保温层施工时,门窗洞口四角处保温材料不得拼接,应采用整块清除砌筑墙面上附着的浮灰、油污等,检查顶砖质量,漏水严重的1基层清理保温材料切割成形。保温层表面抹抗裂砂浆,内置耐碱玻纤网格布。重做勾缝或砌筑返工在基层上抹界面剂,底层采用普通水泥砂浆进行找平,间隔1天以2找平层上,采用最薄不小于10mm普通水泥防水砂浆进行面层抹灰;1抹灰面层满刮聚合物防水水泥砂浆,干粉类不小于3mm,乳液类不23防水层小于5mm3保温层厚度根据设计确定,表面需设置抗裂砂浆层,内置耐碱玻纤44保温层网格布55腻子层刮成品外墙腻子二遍,打磨平整66涂料面层外墙质感涂料留一遍外墙面漆在淋水完成后施工1-砌筑墙体;2-找平层;3-防水层;4-保温层;5-涂料层;6-锚栓。质量控制点1、墙体砌筑质量;2、严格要求空调洞做预制块;3、严格分层抹灰;4、抹灰的养护及工序间隙;高吸水率的外保温砌筑外墙涂料饰面外墙防水构造做法12页
编号:Q08工艺流程构造做法做法说明及节点详图做法说明:进行保温层施工时,门窗洞口四角处保温材料不得拼接,应采用整块清除砌筑墙面上附着的浮灰、油污等,检查顶砖质量,漏水严重的1基层清理保温材料切割成形。保温层抗裂砂浆内置热镀锌电焊网,满批专用胶粘剂,透水/重做勾缝或砌筑返工高吸水率的块材不宜勾缝,低吸水率的块材必须勾缝。在基层上抹界面剂,底层采用普通水泥砂浆进行找平,间隔1天以2找平层上,采用最薄不小于10mm普通水泥防水砂浆进行面层抹灰;抹灰面层满刮聚合物防水水泥砂浆,干粉类不小于3mm,乳液类不13防水层小于5mm。(当外墙外保温满贴采用的粘结材料能达到聚合物水泥2防水砂浆性能指标要求时,可兼作防水层)保温层厚度根据设计确定,表面需设置抗裂砂浆层,内置热镀锌电34保温层焊网,用锚栓固定于结构墙体中45弹线根据块材尺寸进行水平和垂直弹线56粘结层采用齿形镘刀在墙面梳理成3~6mm的齿条形瓷砖胶在瓷砖胶表干前,将块材粘贴到瓷砖胶上,并适当移动调整,确保67饰面层粘结层饱满透水/高吸水率的墙砖不宜勾缝,通体砖等低吸水率的墙砖勾缝利于8填缝防水7质量控制点1-结构墙体;2-找平层;3-防水层;4-保温层;5-粘结层;6-饰面块材层;7-锚栓1、墙体砌筑质量;2、严格要求空调洞做预制块;3、严格分层抹灰;4、胶粘剂选用时需要与块材吸水率匹配;5、内块材预留缝宽度≥2mm,即使是无缝砖,留缝应不小于1mm,缝宽可以采用十字胶粒控制;6、石材单块面积不得大于0.02平方,铺贴高度不得大于6米。高吸水率的外保温砌筑外墙块材饰面外墙防水构造做法13页
编号:Q09工艺流程构造做法做法说明及节点详图干挂龙骨埋件位置需设置于砼梁(圈梁),埋件需采用热做法说明:本构造做法适用于25厚外墙石材的干挂体系,要求干挂埋件固定于砼结构上,幕墙龙基层埋件设1镀锌处理,后置埋件需采用植筋做法,植筋要求需经专业骨锚栓禁止直接使用胀锚螺栓固定在砌体上,所有铁件都采用热镀锌防锈处理,找平层表面采用置结构设计聚氨酯防水涂料进行防水,焊缝部位需采用防锈漆加强防锈处理,幕墙板缝连接需采用硅酮耐候清除砌筑墙面上附着的浮灰、油污等,检查顶砖质量,漏密封胶处理。2基层清理水严重的重做勾缝或砌筑返工挂件焊接完成后在基层上抹界面剂,在基层上抹界面剂,底层采用普通水泥砂浆进行找平,间隔1天以上,采用普13找平层通水泥砂浆进行面层抹灰;挂件处需密闭收口,严禁竖向2龙骨安装完成后再进行节点粉刷与保温作业以保证节点处的粉刷质量。34防水层采用不小于1.2mm聚氨酯防水涂料防水保温层厚度根据设计确定,表面需设置抗裂砂浆层,内置45保温层耐碱玻纤网格布56挂件焊接挂件需采用热镀锌处理,焊缝达到设计要求并经防锈处理幕墙挂件采用不锈钢干挂件系统,幕墙表面,采用高质量7幕墙系统幕墙保护剂进行6面整体防水处理热镀锌防锈隐蔽部位钢材、预埋钢板采用镀锌防锈处理,外露钢转接68处理件及焊接部位采用防锈漆加强防锈处理7外饰面完成并干燥后在幕墙板交接处的预留胶槽内打硅9打密封胶8酮耐候密封胶质量控制点91.干挂幕墙需要有资质结构工程师设计2.焊缝及防锈部位及幕墙挂件安装必须隐蔽验收,尤其梁底棚底部位100%检查1-结构墙体;2-找平层;3-防水层;4-保温层;5-面板;6-挂件;7-竖向龙骨;8-连接件;9-锚栓3.淋水试验高吸水率的外保温砌筑外墙干挂幕墙饰面外墙防水构造做法(一)14页
编号:Q09节点详图做法说明:高吸水率的外保温砌筑外墙干挂幕墙饰面外墙防水构造做法(二)15页
编号:Q10工艺流程构造做法做法说明及节点详图做法说明:进行保温层施工时,门窗洞口四角处保温材料不得拼接,应采用整块清除砌筑墙面上附着的浮灰、油污等,检查顶砖质量,漏水严重的1基层清理保温材料切割成形。保温层表面抹抗裂砂浆,内置耐碱玻纤网格布。重做勾缝或砌筑返工在基层上抹界面剂,底层采用普通水泥砂浆进行找平,间隔1天以3找平层上,采用最薄不小于10mm普通水泥防水砂浆进行面层抹灰;1抹灰面层满刮聚合物防水水泥砂浆,干粉类不小于3mm,乳液类不24防水层小于5mm(当外墙外保温满贴采用的粘结材料能达到聚合物水泥防3水砂浆性能指标要求时,可兼作防水层)4保温层厚度根据设计确定,表面需设置抗裂砂浆层,内置耐碱玻纤5保温层5网格布6腻子层刮成品外墙腻子二遍,打磨平整67涂料面层外墙质感涂料留一遍外墙面漆在淋水完成后施工1-砌筑墙体;2-找平层;3-防水层;4-保温层;5-涂料层;6-锚栓。质量控制点1、墙体砌筑质量;2、严格要求空调洞做预制块;3、严格分层抹灰;4、抹灰的养护及工序间隙;低吸水率的外保温砌筑外墙涂料饰面外墙防水构造做法16页
编号:Q11工艺流程构造做法做法说明及节点详图做法说明:进行保温层施工时,门窗洞口四角处保温材料不得拼接,应采用整块清除砌筑墙面上附着的浮灰、油污等,检查顶砖质量,漏水严重的1基层清理保温材料切割成形。保温层抗裂砂浆内置热镀锌电焊网。重做勾缝或砌筑返工在基层上抹界面剂,底层采用普通水泥砂浆进行找平,间隔1天以3找平层上,采用最薄不小于10mm普通水泥防水砂浆进行面层抹灰;1抹灰面层满刮聚合物防水水泥砂浆,干粉类不小于3mm,乳液类不23防水层小于5mm(当外墙外保温满贴采用的粘结材料能达到聚合物水泥防水砂浆性能指标要求时,可兼作防水层)3保温层厚度根据设计确定,表面需设置抗裂砂浆层,内置热镀锌电44保温层焊网55弹线根据块材尺寸进行水平和垂直弹线6粘结层采用齿形镘刀在墙面梳理成3~6mm的齿条形瓷砖胶6在瓷砖胶表干前,将块材粘贴到瓷砖胶上,并适当移动调整,确保7饰面层粘结层饱满透水/高吸水率的墙砖不宜勾缝,通体砖等低吸水率的墙砖勾缝利于78填缝防水质量控制点1-结构墙体;2-找平层;3-防水层;4-保温层;5-粘结层;6-饰面块材层;7-锚栓1、墙体砌筑质量;2、严格要求空调洞做预制块;3、严格分层抹灰;4、胶粘剂选用时需要与块材吸水率匹配;5、内块材预留缝宽度≥2mm,即使是无缝砖,留缝应不小于1mm,缝宽可以采用十字胶粒控制;6、石材单块面积不得大于0.02平方,铺贴高度不得大于6米。低吸水率的外保温砌筑外墙块材饰面外墙防水构造做法17页
编号:Q12工艺流程构造做法做法说明及节点详图干挂龙骨埋件位置需设置于砼梁(圈梁),埋件需采用热镀做法说明:要求干挂埋件固定于砼结构上,幕墙龙骨锚栓禁止直接使用胀锚螺栓固定在砌体上,基层埋件设1锌处理,后置埋件需采用植筋做法,植筋要求需经专业结构所有铁件都采用热镀锌防锈处理,找平层表面采用聚氨酯防水涂料进行防水,焊缝部位需采用置设计防锈漆加强防锈处理,幕墙板缝连接需采用硅酮耐候密封胶处理。清除砌筑墙面上附着的浮灰、油污等,检查顶砖质量,漏水2基层清理严重的重做勾缝或砌筑返工挂件焊接完成后在基层上抹界面剂,在基层上抹界面剂,底1层采用普通水泥砂浆进行找平,间隔1天以上,采用普通水23找平层泥砂浆进行面层抹灰;挂件处需密闭收口,严禁竖向龙骨安装完成后再进行节点粉刷与保温作业以保证节点处的粉刷3质量采用不小于1.2mm聚氨酯防水涂料防水(当外墙外保温满44防水层贴采用的粘结材料能达到聚合物水泥防水砂浆性能指标要5求时,可兼作防水层)保温层厚度根据设计确定,表面需设置抗裂砂浆层,内置耐5保温层碱玻纤网格布6挂件焊接挂件需采用热镀锌处理,焊缝达到设计要求并经防锈处理6幕墙挂件采用不锈钢干挂件系统,幕墙表面,采用高质量幕7幕墙系统7墙保护剂进行6面整体防水处理热镀锌防锈隐蔽部位钢材、预埋钢板采用镀锌防锈处理,外露钢转接件88处理及焊接部位采用防锈漆加强防锈处理9外饰面完成并干燥后在幕墙板交接处的预留胶槽内打硅酮9打密封胶耐候密封胶质量控制点1.干挂幕墙需要有资质结构工程师设计1-结构墙体;2-找平层;3-防水层;4-保温层;5-面板;6-挂件;7-竖向龙骨;8-连接件;9-锚2.焊缝及防锈部位及幕墙挂件安装必须隐蔽验收,尤其梁底棚底部位100%栓检查3.淋水试验低吸水率的外保温砌筑外墙干挂幕墙饰面外墙防水构造做法18页
编号:J01做法说明节点详图1、当砌筑外墙部位需要留设施工洞(应该尽量避免)作为入料口时,须现浇砼门框,砼等级不过梁(砼等级不低于C20)低于C20,洞口尺寸、门框配筋如示意图,具体尺寸和配筋可根据现场需求进行调整;2、植拉结筋、浇砼反坎同砌体砌筑规定;构造柱(砼等级不低于C20)3、在该部位进行相应内外抹灰时,不同基体交界部位须张挂热镀锌钢丝网,每边宽度不小于125MM;4、反坎、构造柱与原主体砼交界部位需要进行高度凿毛处理;5、预留洞口内砌筑抹灰技术间隔时间往往不足,新旧砼交界处必须凿毛处理需要满挂钢丝网或抹灰后增加一道防水反坎反坎主体楼板宽度质量控制点构造柱大样图过梁大样图4Φ103Φ10140φ6@250φ6@200b注:其中b同墙厚注:其中柱边b1b2相等且同墙厚外墙施工洞留设、封堵做法19页
编号:J02工艺流程构造做法做法说明及节点详图做法说明:1基层清理基层浮浆清理花池池壁不应有对拉螺栓,花池顶向内找坡;保证花池内排水管能顺畅排水,防水保护层不能封盖排水口;四周池壁全部采用钢筋砼结构,高出种植土面200。靠外墙池壁2花池结构砼厚度≥150mm,花池底结构自找坡2%3找平层花池找平时应在根部用水泥砂浆收成不小于100mm的圆角花池内底面和侧面均要采用1.5厚聚氨酯或1.5厚聚合物水泥防4防水层水涂料进行防水施工5防水保护层20厚水泥砂浆保护层6疏水层采用碎石、排水板、陶粒等疏水层7种植土回填土工布滤水层(250G/M2),四周上翻平土面。质量控制点1、花池与室内墙体交接砼浇筑密实;2、防水施工质量靠房间的花池构造做法20页
编号:J03工艺流程构造做法做法说明及节点详图做法说明:线条上部做出砼反坎,阴角处抹出圆弧,半径不小于100mm,防水层铺1砼线条砼线条、反坎一次性浇筑贴密实、顺滑,上翻高度不小于300mm,线条排水坡度为5%。2附加层阴角处抹圆角,半径不小于100mm3防水层刷0.6厚聚合物水泥防水涂料防水,上翻高度≧300mm≧4保护层抹20mm厚普通水泥防水砂浆,向外找坡≧5%5饰面层饰面层按外墙做法施工,下口做滴水线质量控制点1、砼密实度2、线条坡度≧5%3、防水层范围及施工质量4、滴水线施工砌体外墙突出线条做法21页
编号:J04工艺流程构造做法做法说明及节点详图做法说明:外保温上口设置砼压顶,防止保温层与墙体之间进水,压顶外侧应高现浇C20细石砼,最薄处厚度不小于12cm,内配双向6Φ@150钢筋,1砼压顶于内侧,坡度应大于5%,砼需振捣密实均匀,墙面及接茬处应光滑、平整。顶面向内找坡不小于5%,压顶下口做滴水线2找平层采用普通水泥砂浆找平,砼与砌体交接处铺贴钢丝网质量控制点1、滴水线施工外墙外保温顶部压顶构造做法22页
编号:J05工艺流程构造做法做法说明及节点详图门窗框与墙体采用镀锌固定片(厚1.5mm)连接,固定做法说明:此做法适用于铝合金窗套节点防渗处理,要求窗套与铝合金分开安装,保证窗套1片距门窗框角部的距离不大于200mm,其余部位的固定内的水能够顺畅排出。安装固定片片中心距不大于400mm;固定片内高外低考虑到外窗套,洞口应预留成企口,门窗框与墙体四边门窗框与墙体间2缝隙采用干硬性水泥砂浆塞缝;缝隙处理塞缝砂浆干燥后,洞口外侧四周分遍涂刷聚合物水泥防3涂刷防水水涂料防水,厚度不小于0.6mm,防水压框10㎜;4将窗套固定在墙外侧并上部、左右两侧门窗套安装5门窗套与墙体四边缝隙采用干硬性水泥砂浆塞缝门窗套塞缝塞缝砂浆干燥后,洞口外侧四周分遍涂刷聚合物乳液防3门窗套防水水涂料,厚度不小于0.6mm,防水压框10㎜;质量控制点窗套严禁固定在窗框塞缝处;顶部及下部窗套需往外放坡大于5%,并设置滴水线;窗套优先考虑做成整体安装,若需现场拼装,拼缝处需检查打胶的密封性;窗套为现场拼装时,两侧板的下口均需开5mm宽,50mm长的横槽泄水口门窗套与门窗、外装饰交接做法23页
编号:J06工艺流程构造做法做法说明及节点详图窗下墙、窗台板砼结构支模浇筑(一次性支模与主体墙柱等砼结做法说明:砼结构构一起浇筑)。1、窗下箱体外墙必须为砼结构,并宜与主体一次浇筑;窗下箱体外墙禁止采用砖砌形式;箱体外墙洞眼箱体外墙螺杆洞按标准做法进行封堵;2、窗台板按内悬挑形式设计配筋,受力筋由箱体外墙竖向筋内弯形成,不得断开封堵配筋;3、窗台板及箱体外墙采用二次浇时,必须预留所有受力钢筋,后浇接合面必须凿室内窗台下箱体砌砖封闭,顶砖采用斜砌或细石砼分两次塞缝施室内箱体砌砖毛并清理干净;工;封闭质量控制点1、窗台放线定位;2、窗台挑板配筋与受力筋位置;3、二次浇筑时的接合面清理;4、箱体外墙螺杆洞封堵;凹式窗台箱体做法24页
编号:J07做法说明节点详图做法说明:网格布收口1.此做法适用于GRC窗套节点防渗处理,要求GRC固定于砼结构表面或预室内室外保温层埋砼块位置,与墙体的节点做法同外墙GRC装饰线条节点做法;0.6厚高粘结力JS防水涂膜,上翻100GRC专用粘结剂填塞密实做成2cm圆角2.施工顺序:在GRC安装前需完成窗的安装、塞缝窗侧边的薄抹灰,框与窗20厚防水砂浆混凝土墙体侧聚合物乳液防水涂料防水处理及框与塞缝间的一次打胶处理完成后,再进行GRC的安装;GRC与窗框间留1cm槽口,采用硅酮密封耐候胶封闭。内膨胀螺栓GRC线条3.窗顶上口GRC留5%泛水,外窗台上口GRC留15%泛水且不小于2cm质量控制点干硬性水泥砂浆或发泡胶5%滴水线硅酮耐候密封胶泄水孔1、上口留坡、聚合物乳液防水涂料防水及圆角2、下部滴水线与泄水孔3、基层墙体的砼圈梁及反坎②上口节点做法网格布收口保温层硅酮耐候密封胶GRC专用粘结剂填塞密实做成2cm圆角内膨胀螺栓干硬性水泥砂浆或发泡胶网格布收口20厚防水砂浆GRC线条保温层15室外%≥200.6厚高粘结力JS防水涂膜0.6厚高粘结力JS防水涂膜GRC专用粘结剂填塞密实做成2cm圆角硅酮耐候密封胶20厚防水砂浆混凝土墙体滴水线干硬性水泥砂浆或发泡胶泄水孔室内混凝土墙体室内室外①侧口节点做法③下口节点做法GRC装饰窗套构造做法25页
编号:J08工艺流程构造做法做法说明做法说明:此做法适用于凸出外墙的GRC装饰线条节点防渗处理,要求GRC固定于砼结构转角、边口处应设置不低于Ø4的通长连续刻痕钢丝加强;表面,GRC上部砼根部做200高反坎,与墙面空隙及根部需用GRC同质粘结剂做2cm圆弧,1材料要求断面尺寸>400mm的GRC构件应配置钢筋网,其钢筋直上口排水坡度留5%泛水,上下接口处设置0.6聚合物水泥防水涂料防水,下口设置滴水线及径不小于Ø6、间距≤400mm。钢筋保护层厚度≥15mm泄水孔。节点详图GRC安装固定点设置在砼基层上,必要时在砌体上要增设圈梁,GRC上口根部应做200高砼反坎。安装前应弹出水2基层处理网格布收口平、垂直和构件中心控制线。保证基层水泥砂浆平整、坚保温层实0.6厚高粘结力JS防水涂膜GRC专用粘结剂填塞密实做成2cm圆角当GRC构件自重<25kg时,安装连接点≥4个,采用上20厚防水砂浆下后左右连接;当GRC构件自重≥25kg时,每增加10kg,≥2003安装固定内膨胀螺栓应至少增加两个连接点;连接点间距≤40mm;所有固定混凝土墙体件应做防锈处理;固定方式经设计计算确认GRC线条GRC上口与墙面接触处用GRC专用粘结剂填塞2cm圆角,细部构筑防水处4上口与墙面做0.6聚合物水泥防水涂料,上反200;下口设理置Ø15泄水孔滴水线泄水孔5饰面层保温饰面层与GRC交界面采用网格布搭接收口质量控制点1、上口留坡、聚合物水泥防水涂料防水及圆角GRC装饰线条节点做法2、下部滴水线与泄水孔3、基层墙体的砼圈梁及反坎GRC装饰线条构造做法26页
编号:J09工艺流程构造做法做法说明及节点详图1基层处理缝内垃圾清洗干净,缝两边做浮灰清理做法说明:此做法使用于PC与PCF接缝的打胶处理。打胶前结构胶的选择需进缝内嵌固PE条,作为打胶的背衬材料;缝两边贴美纹纸,防行相关试验,确保结构胶厚度为10-15,内凹5mm。2缝内嵌固PE条止污染墙面瓷砖Φ30PE棒3安装排水管每三层设置排水管,管壁四周用结构胶固定密封硅胶4缝内打胶按结构胶产品要求分层注胶密封硅胶滴水管内径Φ1025刮刀整平用专业刮刀修整缝内胶,使之平滑、匀称、美观0(每三层设置)5045°7清理撕美纹纸,清理垃圾质量控制点胶的选用10mm密封硅胶Φ30PE棒PCRC20阻浆板PC竖向缝防水详图混凝土水泥砂浆密封泡沫条10mm密封硅胶PC浇缝大样图PC水平缝详图PC外墙防水体系做法27页
编号:J10工艺流程构造做法做法说明及节点详图做法说明:本做法适用于有框玻璃砖外墙的安装。为防止玻璃砖体横(纵)向膨胀或玻璃砖外钢架结1符合玻璃砖外框尺寸要求,对所有钢进行防锈处理收缩变形造成的破坏,玻璃砖四周采用有框变形连接,设置弹性橡胶条缓冲层,玻构安装璃砖分隔砌筑宽度不大于3m。2安装弹性缓冲层框四周设置弹性橡胶条及缓冲锚固钢板,保证玻璃砖受热伸缩外饰面层水泥砂浆每400‐450设置纵横向Φ6加强筋,框四周加强筋应与锚固钢板混凝土结构3玻璃砖砌筑焊接砌筑采用1:2水泥砂浆,砂浆强度大于M15,具有一定的稠度,耐候胶横向加强筋Φ6@400-450以不流淌为好;灰缝厚度大于6mm,玻璃砖以定位器固定,采砌筑砂浆4砌筑与勾缝处理用压浆法砌筑,灌缝密实,一次砌筑高度不得超过1.5m,砌筑耐候密封胶完成后隔日对砂浆进行清理垂直加强筋Φ6@400-450砌筑完后应立即采用专用聚合物水泥防水砂浆深勾缝,先勾水平聚合物勾缝砂浆5勾缝缝,再勾竖缝,勾缝深度为4-5mm并保持一致,勾缝处低于玻璃玻璃砖砖外表面不小于5mm;勾缝完成后进行洒水养护,并做淋水试验支架筋严禁在雨天以及气候潮湿时进行硅胶施工。硅胶施工完成面低于锚固钢板6打胶玻璃砖表面1-2mm,防止硅胶面翘皮;硅胶和玻璃以及型材交耐候胶缓冲材料界处的厚度不小于4mm,固化后做第二次淋水试验15%质量控制点内饰面层水泥砂浆1.玻璃砖骨架与结构连接牢固2.水泥浆稠度及灰缝饱满度室外室内3.原则上玻璃砖不能用于3层以上住宅(不含公共部位)的外墙。多层建筑玻璃砖外墙做法28页
编号:J11工艺流程构造做法1后置埋件的埋设外墙完成后,对外墙基层进行验收、处理后放标准线,确定挂板基准面,后进行后置埋件的埋设门窗框与墙四边缝隙采用干硬性水泥砂浆塞缝(塑钢门窗及寒冷地区或当地政府有严格要求的框侧及顶部用发泡胶塞缝),塞缝必须2门窗框与墙体间缝隙处理保证密实。缝隙处理前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去。涂刷防水砂浆、聚合物乳液防涂抹防水砂浆,干燥后在洞口外侧四周分多遍涂刷聚合物乳液防水涂料防水,须保证其厚度不小于0.6mm,防水必须压门窗框不小于3水涂料防水5mm(注:严寒和寒冷地区可根据当地经验决定是否做聚合物乳液防水涂料防水)4保温层施工聚合物乳液防水涂料防水干燥后,按照保温层做法要求施工保温层在外墙防水层、保温层完后安装龙骨。竖框:先装竖框主龙骨60×40×4镀锌方管,点焊连接。横框:再由下而上安装横框40×40×4镀锌角钢。5外饰面施工防锈:槽钢主龙骨、预埋件及各类镀锌角钢焊接破坏镀锌层后均满涂防锈漆两遍,间隔时间不小于12h。石材板自下而上安装,将预制好的石材板块安装到横框上,通过调整固定螺丝调整其高度及左右立边,嵌塞塑料嵌条使缝宽满足要求。石材板与门窗框交接处须留不小于6mm×6mm的密封胶槽6打窗外密封胶外饰面完成并干燥后在石材板与门窗框交接处的预留胶槽内打中性硅酮密封胶干挂石材门窗框做法(一)29页
编号:J12做法说明节点详图做法说明:室内室外1.此做法适用于干挂石材窗套节点防渗处理,要求干挂石材固定于混凝土结构表面,与墙体的节点做法同挂石材外墙节点做法;20厚防水砂浆混凝土墙体2..由于石材板饰面较厚,为避免饰面压门窗主框过多,应优先采用副框或混凝土企口外保温层的方式,采用无副框无企口的方式时塞缝可采用40厚干硬性水泥,石材压框15mm内层饰面龙骨厚,提高门窗边的防渗漏效果;40厚干硬性水泥砂浆石材板3.干挂石材窗台留15%泛水且不小于2cm。硅酮耐候密封胶5%滴水质量控制点10厚防水砂浆1.窗框塞缝聚合物乳液防水涂料防水,并检验≥0.6厚JS防水15厚外保温层2.干挂石材窗台泛水25厚外墙干挂石材3.窗套干挂石100%检查牢固可靠②上口节点做法室外25厚外墙干挂石材25厚外墙干挂石材15厚外保温层外保温层15厚外保温层≥0.6厚JS防水硅酮耐候密封胶10厚防水砂浆≥2020厚防水砂浆≥0.6厚JS防水15%10厚防水砂浆石材板40厚干硬性水泥砂浆混凝土墙体龙骨内层饰面外保温层硅酮耐候密封胶混凝土墙体室内20厚防水砂浆40厚干硬性水泥砂浆室内室外内饰面层防水砂浆③下口节点做法①侧口节点做法注:外窗台应内高外低,坡度≥15%且高低差不小于20mm。干挂石材门窗框做法(二)30页
编号:J13工艺流程构造做法做法说明及节点详图管道满焊连接,弯头不超过2个90度,长度小于10米。管道弯做法说明:1管道预埋固定曲半径大于6D,管径大于32mm时,宜采用成品弯头µ适用于强弱电管道(直径50mm以下)穿外墙进户(±0.00以上)2浇注砼确保管道周边砼浇注密实。µ暗敷时:进户管在内墙砖墙横槽长度不超过0.8米,剪力墙不超过0.3MM,过渡箱设于内墙上,当不满足条件时,进户管沿内墙角明敷,过渡箱吸顶安装。进3打密封胶穿墙管内外侧与墙相交处打密封胶户管及过渡箱通过装修掩饰。当不具备明敷设条件时或多跟进户管暗敷时,管4线缆敷设线缆在过渡盒内不断头,以方便过渡盒装修掩盖。道间距大于30mm,管槽用细石砼浇注,宽度同墙厚。µ管道上翻距地至少0.3M进入室内。管道接口不得设在套管内;管道坡度设置室5地下室防水地下室外墙防水与管道连接处防水封闭,长度不小于250mm.内比室外高2CM。管道防水密封胶6地下室外墙防水与管道收口处密封胶封堵收口室内一层地坪密封胶手井管口密封材钢管焊接连接7用密封材料封堵严密沿内墙暗敷/墙角明敷料封堵过渡箱内管口封过渡箱8用密封材料封堵严密内墙暗敷/吸顶明敷堵室外土壤手井质量控制点管道暗敷1、管道焊接满焊,管材壁厚≥2mm;2、管道上弯出地面高度至少300mm;3、管隙封堵;强弱电箱4、暗敷横槽长度控制或采用明敷、细石砼浇注等可靠措施。内墙暗敷线缆套管外墙防水密封胶穿线完毕后防水材料封堵半地下室进户管线暗敷构造做法31页
编号:J14工艺流程构造做法做法说明及节点详图做法说明:1内外饰面为避免交叉作业,管道安装宜在内外饰面完工后进行µ适用于地下水位高,地块排水条件不良的项目,强电管道铠装电缆穿外墙(±0.00以上)施工;在安装管道前,清理套管杂物,钢套管应刷防锈漆,干透后,安2套管清理µ埋地电缆上翻距地至少0.3M进入室内。装管道µ套管比电缆外径大50mm以上。µ管道接口不得设在套管内;µ管道坡度设置室内比室外高2CM.3电缆敷设铠装电缆直埋敷设,注意铠装电缆与套管之间间隙一致。节点详图沥青麻丝打口密封胶4内侧填塞从内侧用沥青麻丝填塞套管与电缆间隙,至套管2/3处,室外电气竖井电缆敷设完毕后砌筑5外侧填塞从内侧用沥青麻丝填塞套管与电缆间隙外保温与电缆室内一层地坪铠装直埋线缆6沥青麻丝封堵,用手蘸水或工具压入墙面内,不得切割间封堵室外土壤电气手井7内外墙饰面与管道之间打密封胶过渡箱打密封胶管道或线槽质量控制点1、套管坡度2、管道安装强弱电箱3、沥青麻丝堵塞密实4、打密封胶半地下室进户管线明敷构造做法32页
编号:J15工艺流程构造做法做法说明及节点详图坡向下沉庭院的建筑屋面及墙面的雨水排放必须采用有组做法说明:织排水,排水管不得直接排向庭院内,须接入庭院外小区排水管1屋面雨水排放组织网系统,严禁排入下沉庭院范围内。非坡屋顶排水方向,但墙高大于15m时,也要沿墙面设置成品天沟排水。斜屋面须采用成品天沟排水,天沟布置应以伸缩缝、沉降缝、2屋面雨水排放形式变形缝为分界,且坡度应大于0.003。平屋面须采用雨水斗排水。下沉庭院与土壤交接处须设置高出院外地面至少200MM以上挡水坎,防止庭院外地面雨水倒灌至院内。下沉庭院首选重力3下沉庭院内雨水排放组织式排水,无法重力排水时,院内必须设置集水坑,坑内须配置潜水泵两个(一用一备)。潜水泵排水管须接至庭院外小区排水管网上,且排水管上须设置闸阀,方便检修水泵;并设置止回阀,防止水流倒灌。潜水4潜水泵的安装设置要求泵的启闭,应设置自动控制装置。潜水泵吸水口须设置防护钢丝网,以防止杂物被吸入泵体内。下沉庭院积水坑内单台潜水泵的排水流量须按设计秒流量2确定,排水流量(L/s)=汇水面积(m)X降雨强度(L/s·ha)5潜水泵的排水能力要求/10000。其中,汇水面积=庭院投影上方所有侧墙面积之和的一半+庭院的面积。积水坑容积必须大于一台潜水泵10分钟的排水量。集水坑6积水坑的设置要求上口须设置防护钢丝网,防止杂物进入坑内。质量控制点下沉庭院雨水排放做法33页
编号:J16做法说明及节点详图电梯井结构底板镀锌钢管排至集水坑内做法说明:1.此做法适用于别墅电梯井排水。2.预埋阶段将排水管伸出板面约20cm;待井底防水及保护层完成后,将管道锯平;保护层面层按2%坡度坡向排水管处。将钢管贴完成面锯平防水及保护层电梯井结构底板镀锌钢管排至集水坑内别墅电梯井排水做法34页
编号:J17工艺流程构造做法做法说明及节点详图地下室防水参照地下室防渗漏做法做法说明:此做法是为控制室内外标高差,以保证室内的防潮防水效果。1散水散水宽度800,厚度80,排水坡度5%,与墙体交接位置用密封油膏嵌缝。2室内外高差室内外高差要大于等于3003外墙做法参照外墙防渗漏做法质量控制点41.室内外高差大于等于300;2.散水坡度;3.散水与墙体交界处采用密封油膏嵌缝。建筑室内外地坪高低差构造做法35页
编号:J18工艺流程构造做法做法说明及节点详图C15砼垫层无管型盲沟无需设置C15砼垫层做法说明:盲沟排水可根据地下工程的外轮廓布置管网,确定盲沟构造类型和滤水层的选材,以及盲沟与建筑的最小距离。盲沟使地下水有组织的流向入集水井,在经自流或机械排水排水流入城市下水管。1滤水层应正确做好滤水层的颗粒分级和层次排列,以达到地下水流畅通而土壤中细颗粒不被流失的目的,必须按层次、按厚度要求做到层次分明,一次施工完成,。铺填反滤层宜采用平板振捣器捣实,切不可采用碾压和夯打等方法,2以免影响通水结果。滤料本身要质地坚硬、不风化、不水解,泥土和<0.1mm颗粒含量≤3%。渗排水管管材渗排水管管材及是否打孔及孔径按工程设计外包不低于200g的土工布。3检查井检查井设置按工程设计,井底距渗排质量控制点4水管底应留深200-300的沉淀部分,1、滤水层的颗粒分级及层次排列;2、滤水层必须一次施工完成;3、铺填滤水层宜采用平板振捣器;井盖封严。建筑周边盲沟构造做法36页
编号:J19做法说明及节点详图做法说明:1.本做法适用于悬挑大于800mm以上的支撑于悬挑梁上或悬挑梁的次梁上的外墙,要求采用全混凝土结构,附图仅为示意图,具体由设计院设计施工图;2.将上述外墙改为配筋混凝土外墙的原因,基于两点:1)悬挑梁根部与悬挑端的竖向变形差异造成其上砌体开裂;2)支撑在悬挑梁上的次梁跨度较大时,旋挑梁抗扭刚度不足产生扭转变形及次梁自身抗弯刚度不足产生竖向变形,二者叠加造成墙体沿水平灰缝的上下层错动。外悬挑混凝土墙体构造做法37页
编号:J20做法说明及节点详图做法说明:1、本做法适用于悬挑小于800mm的支撑于悬挑梁上或悬挑梁的次梁上的砌体外墙,要求按照下图增加砌体抗裂柱,附图仅为示意图,抗裂柱具体由设计院设计施工图;2、对于对于悬挑大于800mm,但已经设计施工的,可以参照本节点设置抗裂柱。抗裂柱尺寸≥抗裂柱尺寸≥墙厚×180≤3000≤3000墙厚×180mmmm,梁柱预留2φ6@200钢筋与抗裂柱箍筋焊接≤3000≤3000AA外悬挑砌体墙体构造做法38页
编号:L01工艺流程构造做法做法说明及节点详图做法说明:1基层清理基层清理,无浮浆,砼凿毛砼结构施工时,楼梯板伸入墙体内,墙底浇200高C20砼反坎楼梯间台阶与砖墙交接处设素砼反坎,确定砼反坎位置;并弹出2平面定位平面宽度位置,支模板3砼反坎反坎采用C20细石砼一次浇注成型,比踏步高200mm,厚度同墙体。4防水层侧面阴角部位刷1.0厚聚合物水泥防水涂料,水平延伸和翻边250mm宽5饰面层楼梯踏步面砖施工墙体质量控制点踏步面反坎防水质量,砼反坎凿毛质量梁式楼梯靠住宅房间的公共楼梯构造做法39页
编号:L02工艺流程构造做法做法说明及节点详图做法说明:1基层清理基层清理,无浮浆,砼凿毛砼结构施工时,楼梯板伸入墙体内,墙底浇200高C20砼反坎楼梯间台阶与砖墙交接处设素砼反坎,确定砼反坎位置;并弹2平面定位200高砼反坎出平面宽度位置,支模板13砼反坎反坎采用C20细石砼一次浇注成型,比踏步高200mm,厚度不小于200mm。4防水层侧面阴角部位刷1.5厚聚合物水泥防水涂料,水平延伸和翻边250mm宽墙体15饰面层楼梯砂浆面层施工(有面砖的贴面砖)踏步面反坎质量控制点1-1梁式楼梯防水质量,砼反坎凿毛质量室外楼梯构造做法40页
编号:L03做法说明节点详图1.溢水孔孔径为Φ32(阳露台面积较大时,可根据需要适当放大孔径),向外找坡,伸出抹灰面长度50,在结构施工时予以预留;2.溢水孔的中心标高不高于室内结构面标高,以保证地漏堵塞或大雨时能够及时将阳露台雨水及时排出,雨水不至于漫入室内;3.对于向室内找坡的阳台,溢水孔设置在阳台侧面的地漏附近;对于向外找坡的阳台,溢水孔设置在阳台外侧面处的地漏附近,具体定位尺寸详设计;4本节点做法不做强制要求,各公司可根据自身需求进行选用。质量控制点1.溢水孔应结构施工时予以准确预留,避免后期取孔。2.溢水孔的中心标高不高于室内结构面标高,才能达到溢流的效果。阳露台溢流孔构造做法41页
编号:L04工艺流程构造做法做法说明及节点详图反坎(反梁)砼做法说明:1靠房间砼反坎需与楼面砼一次浇成浇注露台的结构板最少要比室内结构板低300mm以上,如果露台结构板没有降板或降板高度<300㎜,则露台与室内相结的梁上翻钢筋砼,顶面最少超过露台结构板面3002吊洞露台吊洞后进行48小时蓄水检查渗漏㎜。3找平层及圆角露台找平时应在根部用水泥砂浆收成不小于100mm的圆角阴角处须增加防水附加层,防水附加层材料及做法与露台防水层4防水附加层相同,防水附加层应从阴角开始上翻和水平延伸各不小于250mm防水高度通过找坡坡度、排水路径长度、保温等构造层厚度计算5防水层确定,保证防水高于装饰完成面250mm6露台施工按设计要求进行露台施工质量控制点1、吊洞后结构板须做蓄水试验。2、门口砼返坎质量3、防水施工靠房间露台根部构造做法42页
编号:L05做法说明及节点详图做法说明:1.本做法适合于墙体边与梁边靠卫生间内侧边齐平;2.降板高度范围适合于300mm左右;3.梁有效截面高度按设计要求;4.板钢筋伸入梁的锚固长度须按设计要求设置(备注:厨卫间周边为梁支撑);厨卫梁边大降板构造做法43页
编号:L06做法说明及节点详图做法说明:1.本做法适合于墙体边与梁边靠卫生间内侧边齐平;2.降板高度≤100mm;3.梁有效截面高度按设计要求;4.板钢筋伸入梁的锚固长度须按设计要求设置(备注:厨卫间周边为梁支撑);厨卫梁边小降板构造做法44页
编号:L07做法说明及节点详图做法说明:1.降板高度范围适合于300mm左右;2.梁有效截面高度按设计要求;3.板钢筋伸入梁的锚固长度须按设计要求设置;4.墙体厚度≤120mm(备注:厨卫间周边为梁支撑)。厨卫梁中大降板构造做法45页
编号:L08做法说明及节点详图做法说明:1.降板高度≤100mm;2.梁有效截面高度按设计要求;3.板钢筋伸入梁的锚固长度须按设计要求设置;4.墙体厚度≤120mm(备注:厨卫间周边为梁支撑)。厨卫梁中小降板构造做法46页
编号:L09工艺流程构造做法做法说明及节点详图做法说明:1清理变形缝,去除杂物清理变形缝1、变形缝宽度W按工程设计2、止水带可做成排水槽,设置排水立管排水2依次下设阻火带和止水带3、凹型重型板内可嵌入石材、地砖、或铺设地毯等薄型地面装饰材料。缝内处理3将变形缝两侧基面进行找平找平4在结构两侧分别采用金属螺栓将铝合金基座进行固定铝合金基座5将铝合金中心盖板利用抗争弹簧和中轴滑杆链接固定盖板铝合金中心盖板和铝合金基座之间空隙采用泡沫塑料条垫底,6填缝胶填缝胶收面。7完成周边楼地面工程设计做法建筑做法质量控制点1、填缝胶质量2、建筑做法留缝,打胶;走廊变形缝防水节点47页
编号:W01工艺流程构造做法做法说明及节点详图做法说明:出屋面采用成品不锈钢风帽,尺寸由生产厂家按设计配套设置,厂家负1反坎施工反坎与结构楼板一起施工浇筑成型责安装;出屋面烟道泛水、防水及屋面做法见工程设计。2基层处理屋面烟道周边反坎凿毛自然抽力器风帽3烟道周边封堵屋面的烟道周边用膨胀细石砼封堵Φ8膨胀螺栓L=100密封胶4风帽安装固定用膨胀螺栓将自然抽力器固定在反坎上自然抽力器风帽用密封胶将自然抽力器与反坎接触面和膨胀螺栓处进行密封处5密封处理理Φ8膨胀螺栓L=1006收口反坎顶部用水泥砂浆收口,坡度不小于2%现浇钢筋混凝土烟帽固定大样7屋面工程按设计要求对屋面工程施工屋面做法≥质量控制点1、反坎与结构一次浇筑,反坎宽度为3、烟道周边封堵150mm,反坎与屋面完成面的距离不小于4、自然抽力器固定烟道细石混凝土填实250mm5、密封处理2、烟道周边的反坎凿毛6、不小于2%的收口A型风帽施工工艺48页
编号:W02工艺流程构造做法做法说明及节点详图做法说明:出屋面采用成品风帽,尺寸由生产厂家按设计配套设置,厂家负责安装;1反坎施工反坎与结构楼板一起施工浇筑成型出屋面烟道泛水、防水及屋面做法见工程设计。2基层处理屋面烟道周边反坎凿毛3烟道周边封堵屋面的烟道周边用膨胀细石砼封堵风帽立柱风帽底座安装固将风帽立柱上20的圆钢穿过底座上的预留孔插入反坎上的预留4定洞5收口底座上部用水泥砂浆收口,坡度不小于2%风帽6屋面工程按设计要求对屋面工程施工四角柱预留Φ20圆孔底座孔深200现浇钢筋混凝土屋面做法≥质量控制点1、反坎与结构一次浇筑,反坎宽度为2、烟道周边的反坎凿毛150mm,反坎与屋面完成面的距离不小于3、烟道周边封堵细石混凝土填实烟道250mm,反坎上预留20mm圆孔,200mm4、风帽底座安装固定深5、不小于2%的收口B型风帽施工工艺49页
编号:W03工艺流程构造做法做法说明及节点详图做法说明:出屋面采用成品风帽,尺寸由生产厂家按设计配套设置,厂家负责安装;1反坎施工反坎与结构楼板一起施工浇筑成型出屋面烟道泛水、防水及屋面做法见工程设计。2基层处理屋面烟道周边反坎凿毛3烟道周边封堵屋面的烟道周边用膨胀细石砼封堵4风帽拼装由厂家现场拼装烟帽与反坎间封5成品烟帽与反坎间用膨胀细石砼填实堵6屋面工程按设计要求对屋面工程施工成品烟帽细石混凝土填实现浇钢筋混凝土质量控制点屋面做法1、反坎与结构一次浇筑,反坎宽度为3、烟道周边封堵150mm,反坎上顶面与屋面完成面的距离4、风帽拼装不小于300mm5、烟帽与反坎间封堵烟道细石混凝土填实2、烟道周边的反坎凿毛C型烟帽施工工艺50页
编号:W04工艺流程构造做法做法说明及节点详图反坎与结构楼板一起施工浇筑成型,高出屋面完成面不少于做法说明:出屋面采用成品不锈钢风帽,尺寸由生产厂家按设计配套设置,厂家负1反坎施工50mm责安装;出屋面烟道泛水、防水及屋面做法见工程设计。2基层处理屋面烟道周边反坎及反坎顶部凿毛无动力排气风帽3烟道周边封堵屋面的烟道周边用膨胀细石砼封堵4二次反坎施工二次反坎支模、砼施工,二次反坎宽120mm接口钢板圈用4Φ65风帽安装固定用膨胀螺栓将无动力排气风帽固定在反坎上铝铆钉连接出风口盖板Φ膨胀螺栓用密封胶将自然抽力器与反坎接触面和膨胀螺栓处进行密封处6密封处理理混凝土反坎7收口反坎顶部用水泥砂浆收口,坡度不小于2%≥详屋面做法8屋面工程按设计要求对屋面工程施工质量控制点1、反坎与结构一次浇筑,反坎宽度为2、烟道周边封堵烟道细石混凝土填实150mm,反坎高于屋面完成面不少于3、二次反坎施工50mmD型风帽施工工艺51页
编号:W05工艺流程构造做法做法说明及节点详图反坎与结构楼板一起施工浇筑成型,高出屋面完成面不少于做法说明:出屋面采用成品风帽,尺寸由生产厂家按设计配套设置,厂家负责安装;1反坎施工50mm,楼板中预留2根20的钢筋出屋面烟道泛水、防水及屋面做法见工程设计。2基层处理屋面烟道反坎周边及顶部凿毛3风帽拼装由厂家现场拼装烟帽与反坎间封成品烟帽下的烟道与反坎间用膨胀细石砼填实,宽度同反坎,高4堵度高出反坎500mm4Φ25镀锌钢管成品烟帽下的50mm的缝隙先用砂浆掺膨胀水泥封堵,再用密封5密封处理胶加强密封风帽6屋面工程按设计要求对屋面工程施工风帽底座烟道细石混凝土填实质量控制点详屋面做法1、反坎与结构一次浇筑,反坎宽度为3、风帽拼装120mm,反坎上顶面高出屋面完成面不小4、烟道周边封堵于50mm5、烟帽与反坎间封堵2Φ20钢筋2、烟道反坎的周边及顶部凿毛6、密封处理细石混凝土填实烟道E型风帽施工工艺52页
编号:W06做法说明及节点详图做法说明:1.此做法为成品天沟檐口的示意做法,其余屋面类型节点处理可参照该做法;2.自粘性防水附加层须伸入成品天沟60mm,粘结后形成批水作用,同时,防水层应伸入瓦下口长度大于600mm,防止雨水倒流渗入屋面而形成渗漏隐患;3.成品天沟固定位置螺钉或膨胀管采用密封膏严封,成品天沟下口有装饰线条的须在天沟与线条结合处用硅酮耐侯密封胶密封;4.Φ20泄水管可根据檐口是否有装饰线条分别采用A或B位置安置,泄水管中距3m左右,管口周边采用密封膏封严。斜屋面成品外檐沟构造做法53页
编号:W07工艺流程构造做法做法说明及节点详图屋面烟道壁宜与屋面砼一次浇成,浇筑时须预留防水层收口,从做法说明:1烟道壁砼浇注道壁出挑60mm、高60mm砼。其高度应高于屋面饰面完成面300mm烟道道壁必须采用现浇砼结构,宜与主体砼同时浇筑,壁厚不小于100mm,内配φ以上6@100双向钢筋网片。烟道须增加成品自粘性柔性泛水或成品泛水压线。屋面找平时应在板与烟道相交的烟道背水处及两侧用水泥砂浆2找平层及圆角收成不小于100mm的圆角,其迎水(上部)处浇筑细石砼并收光,根据板的坡度做出不小于100~150mm圆角。烟道壁与屋面相交的阴角处须增加防水附加层。防水附加层材料3防水附加层及做法与屋面防水层相同,防水附加层应从阴角开始上翻和水平延伸各不小于250mm防水层须在防水附加层干燥且验收合格后方可施工。防水层须上4防水层翻收在烟道壁出挑的砼板下5淋水试验与屋面同时进行淋水试验屋面保温层和饰6烟道背水面及侧面保温层和饰面层施工面层防水层上压1厚铝合金压条并用水泥钉@600固定在砼墙上,钉头7密封胶密封胶密封在排气道道壁防水层外抹20mm厚1:2水泥砂浆,水泥砂浆从屋8抹灰保护层面开始到出挑砼止泛水可选自粘性泛水或普通泛水。泛水背水及两侧面应高于屋面9泛水安装不小于300mm,其在屋面上的延伸高度须与在墙面上的高度相同,均为300mm。安装螺钉处必须用密封胶封严。质量控制点1.烟道壁砼浇筑,2.阴角部位防水附加层,3.防水施工质量,4.烟囱上口砼板伸入墙体内,5.密封胶填塞饱满,6.泛水安装及密封胶屋面靠墙烟道构造做法54页
编号:W08工艺流程构造做法做法说明及节点详图为了保证基座与屋面结构有效连接,屋面结构施工时需要预留插做法说明:烟道基座采用砼浇筑,装饰烟道上口加100厚砼板,向四周找坡5%,防1预留插筋筋;止雨水流入烟囱内。2烟道基座浇注屋面装饰烟道基座二次浇筑,应保证砼表面平整光滑;3基层修整防水层附加层和防水层施工前应对装饰烟道基座进行清理、修整装饰烟道壁与屋面相交的阴角处防水附加层施工,材料及做法与4防水附加层屋面防水层相同,从阴角开始上翻和水平延伸各不小于250mm防水层须在防水附加层干燥且验收合格后方可施工。防水层材料5防水层及做法同屋面,防水层须上翻收在装饰烟道壁出挑的砼板下6防水保护防水完成后,需及时对防水层进行保护7装饰烟道砌筑在防水保护层上砌筑装饰烟道在装饰烟道壁防水层外抹20mm厚1:2水泥砂浆,水泥砂浆从屋9抹灰保护层面开始到出挑砼止泛水可选自粘性泛水或普通泛水。泛水背水及两侧面应高于屋面10泛水安装不小于300mm,其在屋面上的延伸高度须与在墙面上的高度相同,均为300mm。质量控制点1.烟道基座砼浇筑,2.阴角部位防水附加层,3.防水施工质量,4泛水安装屋面装饰烟道构造做法55页
编号:W09工艺流程构造做法做法说明及节点详图按屋面图纸及设计要求画出排气管施工布置图,排气管纵横间距不大于6m排气做法说明:暗埋式排气管在屋面上部不设排气孔,减少屋面障碍物,增加1施工前准备管应纵横贯通,与墙上预留排气管连通。实用性、美观性,可以克服传统排气屋面排气孔易被碰撞受损形成渗漏的墙内预埋排根据排气布置图在墙体上预留排气孔管道,排气孔宜设在不易碰撞、无障碍物弊端,保证屋面排气畅通,保证屋面防水效果。2气管处,排气口据屋面高度不小于350mm(如图一)。排汽管应安装牢固,封闭严密。排汽屋面的排气道应纵横贯通。并同与大气排2汽出口相通。找平层设置分格缝可兼做排汽道,纵横设置。屋面面积每36m宜设一个排汽出口。排汽出口应埋设排汽管,排汽管应设置在结构层上,穿过保UPVC塑料排3温层的管壁应设排汽孔,以保证排汽道的畅通。排汽口亦可设在檐口下或屋面气管加工排汽道交叉处。设排气管(D25PVC管打梅花孔),可迎分格缝周边布置相互连接汇集到地漏里,并在边角设置排气孔,排气管面上用无纺布进行包裹,防止浇筑保护层时将其堵塞。4弹线根据排气管施工布置图,弹出屋面排气管布置的位置。把钻好透气孔的UPVC塑料管相互粘接成网,排气管纵横相交处选用十字四通接头或T形三通接头连接,直段连接选用一字形接头连接,转弯处选用900或450弯保温层施头连接。管材及管件在粘接前,用棉纱或干布将接头部位承口内侧和插口外侧5工,排气管擦拭干净,使被粘接面保持干净,无尘砂与水迹,表面沾有油污时,须用棉纱开始敷设蘸丙酮等清洁剂擦净,管端插入承口深度不小于20。承插结构粘接后,应保持静置固化,时间不少于20分钟。将粘接好的排气管网置于分隔缝内并与墙上预埋的排气管粘接相连。6找平层施工找平施工时,保持排气管顶面略低于找平层,施工时不得有损坏排气管。质量控制点倒置式屋面保温层排气管构造做法56页
编号:W10工艺流程构造做法做法说明及节点详图做法说明:坡屋面排水必须体系完整、固定牢靠安全。明沟设置、排水流向以及雨水管布置钢筋砼屋面结构板(大于15度斜屋面双面支模浇筑1屋面结构板应根据屋面形状做好深化设计和细部构造详图,保证排水通畅或原浆收光)20厚(最薄处)1:2水泥砂浆满铺基层局部用1:2.5水泥砂浆进行缺陷修补,出屋面2基层及细部管道、排气道、墙体与屋面的阴角用砂浆抹成圆弧形(半径100);3结构淋水试验做法见屋面部分说明2.0厚聚氨酯防水涂料防水层(地漏、管道周围做2.04防水层厚防水附加层)5保温层根据节能计算确定保温层厚度40厚C20细石砼,内配筋Ø4@150双向(配筋连续跨质量控制点7保护层过屋脊平衡荷载,单边坡或不能自身平衡时,在结构高点预埋锚筋焊接)。1、出屋面管道四周封堵及圆角、防水附加层;1:2水泥砂浆(厚度大于50mm时采用C20细石砼)2、屋面结构防水层质量及淋水试验座浆安装屋面瓦,屋面瓦顶部留孔穿铜丝(0.8mm直8屋面瓦3、屋面瓦座浆饱满、压铜丝径30CM长),端部拧成环形压在砂浆内或系不锈钢钉钉(5CM)入细石砼保护层内斜屋面屋面瓦挂铜丝座浆铺贴构造做法57页
编号:W11工艺流程构造做法做法说明及节点详图屋面入户时,结构板预埋止水套管;做法说明:1预埋套管外墙入户时,墙体预埋套管;1、太阳能水管首选由外墙进入户内;2、太阳能水管由屋面入户时,必须设止水套管,且在套管内的水管保温层取消;2太阳能水管穿套管安装(穿套管部分不做保温层)3、太阳能水管出屋面靠女儿墙时,宜做挡雨挑板;水管安装套管与太阳能水管间用沥青麻丝堵塞,上下口部2㎝用密封胶打3管隙堵塞口。4出屋面套管高出建筑面200,做砼墩台,上口水管四周打耐候胶。出屋面防水墩5质量控制点1、管隙堵塞与管口密封2、防水墩台3、现场具备条件时,太阳能水管应由外墙进室内做法。有保温太阳能水管穿屋面构造做法58页
编号:W12工艺流程构造做法做法说明及节点详图做法说明:为保证坡屋面的砼浇捣密实性,防止后期开裂与渗漏,要求≥15°的屋面采用双由于模板支撑系统承受斜屋面的横向推力,垂直斜屋面面支模。本工法是在安装好坡屋面底层模板后,依据坡屋面的走向沿坡底至坡顶的方向布置1安装底模排架每二排,平行屋面每排立管必须设置到顶斜撑。斜撑必竖向龙骨。面层模板则根据放样的结果予以事先分级预制,面板分级安装与浇捣按流程同步须到底跟进。本做法附图仅为示意性,具体由施工方针对具体项目专门设计绘制。B为防止楼板钢筋滑移,要求交接钢筋每点绑扎,控制上2安装楼板钢筋下层钢筋间距要设置马凳,马凳要与上下层钢筋采用点焊,以加强钢筋网刚度,马凳间距600*600mm竖向龙骨与底层模板间通过内置式止水螺栓进行夹固、3竖向龙骨安装定位,以此来控制结构的厚度及安装面层模板的依据;竖向龙骨之间设置横向龙骨,增强模板的整体稳定性面层模板则根据放样的结果予以事先分级预制,安装时4面板预拼将面层模板摆放进竖向龙骨之间,通过铁钉将面层模板与竖向龙骨钉即可厚度限位止水螺栓AA事先确定浇捣流程,木工按流程绕坡屋面四周从下至上500面层模板宽度3001000150分级安装面层模板,每安装完一级即可浇筑砼,砼工绕mm-500mmB模板安装与浇捣长度900mm-1200mm为宜竖向龙骨采用80mm*80mm5坡屋面四周浇筑已安装好一级模板的砼。采用逐级安或50mm*100mm方木双拼流程装、逐级浇筑的方法、相互依次循环进行,直至浇筑结屋面模板布置图束。质量控制点砼浇筑12~24h后进行保温保湿养护,养护时间不少于砼养护及淋水试614d,养护初期屋面不得上人。保湿养护建议采用养护验1.模板设计2.安装支撑符合设计要求剂。3.合理留设浇筑口4.砼养护及淋水试验坡屋面双面支模做法(一)59页
编号:W12节点详图,砼筑模板束。每1一级m浇筑结一道一级即可浇面层模板的两侧边可利用20-30cm长的完进行上面进行至浇筑高的挡板30*40mm侧压骨与面层模板预先制作下去时临时设置5050*次循环100撑竖向龙骨采用80mm*80mm完一级接相互依木面层模板每拼装或50mm*100mm方木双拼浇筑cm每拼装,下3-次经放样后,分级面层模板预先浇筑面留置在面层模板口5制作,现场安装时,用铁钉将cm,以利于模板侧骨与斜坡面竖向龙骨钉牢。mm竖向龙骨8400分级安装模距,间已浇筑的板1000*500mm0*砼段厚度限位8拼mm0装或50*80横向剪力每*0mm2104m止水0一道撑方木双龙骨螺栓拼横向1000采用¦µ14内置式螺栓支撑,保证结1800构厚度竖向间距@1000mm左右1000mmA-A剖面B-B剖面坡屋面双面支模做法(二)60页
编号:W13工艺流程构造做法做法说明及节点详图屋面砼必须浇捣密实,确保结构主体的抗渗性能。屋面板应在浇筑砼时做法说明:坡屋面排水必须体系完整、排水畅通。明沟设置、排水流向以及雨水管钢筋砼屋1原浆收平压光。坡度≥25°的采用双面支模。砼结构如有渗漏,必须先布置应根据屋面形状做好深化设计和细部构造详图,保证排水通畅。面板灌浆处理不漏屋面瓦挂瓦条如屋面板不能在浇筑砼时一次收平压光,则可用20厚水泥砂浆找平。顺水条、保温层45圆钉40厚细石砼(φ6@200钢筋对拉)木挂瓦条砂浆找平前必须把屋面所有洞口封堵完毕,并保证封堵密实。必须在所2厚聚氨酯防水涂膜(或防水卷材)2找平层水泥钉20厚水泥砂浆找平层φ6@200钢筋对拉有出屋面或与屋面相交的管道、排气道、墙体等与屋面相交的阴角处用木顺水条屋面抗渗钢筋混凝土结构板水泥砂浆抹成半径不小于1OOmm的圆角A防水层采用不小于2mm厚的聚氨酯防水涂料。女儿墙根部、出屋面管道、--排气道、雨水口等阴角部位须增加防水附加层。防水附加层应从阴角开3防水层保温层始上翻和水平延伸各不小于250mm。用聚氨酯防水涂料涂刷预留钢筋与屋面板相接处及其周围,保证该处不发生渗漏A整浇层为40mm厚C20细石砼保护层,内部设置φ6@200钢筋,为防止4整浇层保护层滑移,双坡屋顶需将屋脊整浇层钢筋对拉;单坡屋顶在顶部反梁处预留锚固筋防水层表面干燥后,安装防腐木顺水条并用预留钢筋固定。顺水条间距5顺水条不得大于500mm,高度应与保温层面相同,或略高于保温层面。安装顺水条时应作好对防水层的保护,不得对防水层造成任何破坏屋面瓦木顺水条安装固定后,在木顺水条间铺设保温板。保温层与顺水条间应挂瓦条顺水条、保温层6保温层结合紧密。铺设保温层时应作好对防水层的保护,不得对防水层造成任40厚细石砼(φ6@200钢筋对拉)2厚聚氨酯防水涂膜(或防水卷材)何破坏。保温板厚度根据节能计算确定20厚水泥砂浆找平层屋面抗渗钢筋混凝土结构板7挂瓦条根据屋面瓦规格及布排方式将挂瓦条固定在顺水条上质量控制点8屋面瓦根据建筑设计做法安装屋面瓦1.出屋面管道四周封堵及圆角、防水附加层2.预留钢筋及其与屋面板接触处涂刷聚屋面板完后。将水引至坡屋面顶部淋水,淋水时间不少于2h,或大雨后9淋水试验氨酯防水涂料3.顺水条和挂瓦条的防腐质量、安装必须隐蔽检验4.淋水试验检查。如有渗漏,应查明原因并进行整改水泥屋面坡屋面挂瓦做法61页
编号:W14工艺流程构造做法做法说明及节点详图做法说明:本做法适用于出斜屋面管道(如排水、通气管)的防渗漏做法。出斜屋面管1套管预留结构施工时须预留止水钢套管道须在屋面板浇筑砼时预先埋入带止水翼的套管,并保证管周砼密实.垂管应高出屋面300m以上、内径至少应比管道外径大30mm,挂瓦完成后须在管道周边设置自粘柔性泛2管道安装安装管道时应注意管道居套管中心,并临时固定水。不得使用非配套体系配件。PVC管耐候密封胶耐候密封胶3塞缝用沥青麻丝塞严管道与套管间的缝除,上面用密封胶封口不锈钢抱箍沥青麻丝找平层及圆屋面找平时须将套管与屋面相交的阴角处用水泥砂浆抹成半钢套管4角径不小于100mm的圈角300成品自粘柔性泛水做完找平层及圆角后,在套管周边250mm范围涂刷防水层,管周防水附5并沿套管根上翻250mm以上(倒置式屋面应考虑保温层及挂加层瓦条厚度)屋面瓦6防水层屋面防水层上翻到套管顶部处挂瓦条成品自粘柔性泛水刚性保护层按屋面做法施工刚性砼保护层,刚性保护层与套管间留20mm顺水条、保温层(同厚度)7止水板40厚细石砼(Φ@200钢筋对拉)及饰面层宽伸缩缝并用密封胶封严聚氨酯防水涂膜(或防水卷材)附加防水层20厚水泥砂浆找平层8保温层按照屋面保温层设计施工保护层屋面抗渗钢筋混凝土结构板成品自粘柔质量控制点9挂瓦管道周边设置成品自粘柔性泛水性泛水1.套管预留4.防水层在成品自粘柔性泛水的套管上部用不锈钢锚固固定,在管道周2.塞缝10打密封胶5.成品自粘柔性泛水边收口处打密封胶封堵3.管周防水附加层水泥屋面瓦体系节点做法(出屋面管道根部)62页
编号:W15工艺流程构造做法做法说明及节点详图与斜屋面上部交接墙体须采用砼,并与砼一次浇成,应保证砼表面平做法说明:出屋面构造必须采用现浇砼结构,宜与主体砼同时浇筑,壁厚不小于1交接砼浇注整光滑。浇筑时须预留防水层收口凹槽,其高度应高于屋面饰面完成100mm,内配φ6@100双向钢筋网片。交接节点处须增设成品自粘性柔性泛水或成面300mm以上品泛水压线。不得使用非配套体系配件。屋面找平时应在板与交接墙体的砼背水处及两侧用水泥砂浆收成不找平层2小于100的圆角,其迎水(上部)处浇筑细石砼并收光,根据板的坡Φ6@200及圆角3Φ6高分子密封材料封口度做出不小于100‐150mm圆角交接墙体基水泥钉@300屋面瓦3防水层附加层和防水层施工前应对道壁进行清理、修整层修整挂瓦条防水附加层材料及做法与屋面防水层相同,防水附加层应从阴角开始顺水条、保温层(同厚度)4防水附加层40厚细石混凝土(Φ6@200钢筋对拉)上翻和水平延伸各不小于250mm聚氨酯防水涂膜(或防水卷材)防水层须在防水附加层干燥且验收合格后方可施工。防水层材料及做20厚水泥砂浆找平层5防水层法同屋面,防水层须上翻收在交接墙体砼的凹槽内钢筋混凝土结构层6淋水试验与屋面同时进行淋水试验屋面保温层7砼交接墙体背水面及侧面保温层和饰面层施工和饰面层高分子密封材料封口水泥钉@300屋面瓦8密封胶防水层须上翻300mm,嵌入凹槽固定,并用密封胶封严挂瓦条顺水条、保温层(同厚度)9抹灰保护层砼交接墙体防水层外抹20mm厚水泥砂浆排水板40厚细石混凝土(Φ6@200钢筋对拉)防水砂浆泛水选用自粘性泛水,泛水背水及两侧面应高于屋面不小于300mm,聚氨酯防水涂膜(或防水卷材)10泛水安装天沟深度应根据雨水排水计算确定,其在屋面上的延伸高度须与在墙20厚水泥砂浆找平层面上的高度相同安装螺钉处必须用密封胶封严钢筋混凝土结构层质量控制点1.交接砼浇注2、泛水收口水泥屋面瓦体系节点做法(斜屋面交接墙体)63页
编号:W16节点详图屋面瓦挂瓦条成品自粘柔性泛水顺水条、保温层(同厚度)40厚细石砼Φ4@150钢筋网片)聚氨酯防水涂膜(或防水卷材)20厚水泥砂浆找平层屋面抗渗钢筋混凝土结构板成品自粘柔性泛水水泥屋面瓦体系节点做法(天沟)64页
编号:W17做法说明及节点详图做法说明:此做法为斜屋面瓦片与天窗结合部防水节点做法,要求天窗为成品系统窗,系统内部结构的防渗处理参照生产厂家的防渗构造处理。结构板上要设置反梁,屋面的防水层应直接敷至洞口内边缘,窗的自带防水层应与屋面防水层紧密粘结在一起;窗的安装铁角应固定在砼或钢结构上,而不应固定在砂浆上;反梁要与屋面结构砼一起浇筑成型,反梁高度遵循其设计原则。屋面瓦组合窗排水板屋面瓦防水材料挂瓦条50木垫块顺水条、保温层(同厚度)~1顶部排水板60钢梁40厚细石混凝土(Φ6@200钢筋对拉)排水板保温材料聚氨酯防水涂膜(或防水卷材)屋面瓦内装饰板防水卷材20厚水泥砂浆找平层挂瓦条80≥25030~4030~40钢筋混凝土结构层~顺水条、保温层(同厚度)0640厚细石混凝土(Φ6@200钢筋对拉)底部排水板聚氨酯防水涂膜(或防水卷材)室内窗套20厚水泥砂浆找平层角铁固定件钢筋混凝土结构层保温层高密度保温层(瓦下)室内窗套≥200水平剖面垂直剖面水泥屋面瓦体系节点做法(天窗)65页'
您可能关注的文档
- 门店装修工程标准合同
- 浙江省高速公路建设工程标准化工地管理规定
- 公路工程标准设计管理办法(试行)
- 铁路建设工程标准化管理验收办法
- 建筑工程标准清单
- 暖通工程标准施工方案
- 万科模板工程标准做法图解(43图)
- 输变电工程标准化施工作业卡(土建施工部分)(最新整理By阿拉蕾)
- 2016年的最新现行市政工程标准规范、规范、规程一览表格
- 浙江省水利工程标准化运行管理平台建设导则和技术要求
- 浙江省水利工程标准化管理验收办法(试行)
- 干挂瓷砖工艺施工工程标准
- [PPT]桥梁工程标准化施工工艺和质量控制(图文并茂)_
- 抹灰工程标准化实施图集
- 排水管道安装工程标准
- 南京市市政公用工程标准化现场管理达标考核暂行办法
- 地面工程标准化设计示范工程管理规定
- 基础工业工程标准作业方法教学课件ppt
