'万科施工标准作法系列抹灰工程1原材料A1:抹灰砂浆拌制采用河砂(过筛级配中砂)。大面施工前必须送检合格A2:使用普通硅酸盐水泥,强度等级不少于32.5#。水泥避免受潮、结块。大面施工前必须送检合格A3:内墙抹灰掺加CL添加剂。重量配合比为:水泥:砂:水:CL专用添加剂=330㎏:1350㎏:230㎏:1.2㎏2砂浆搅拌场设置要求A4:砂子堆放要求:设置专门的砂池

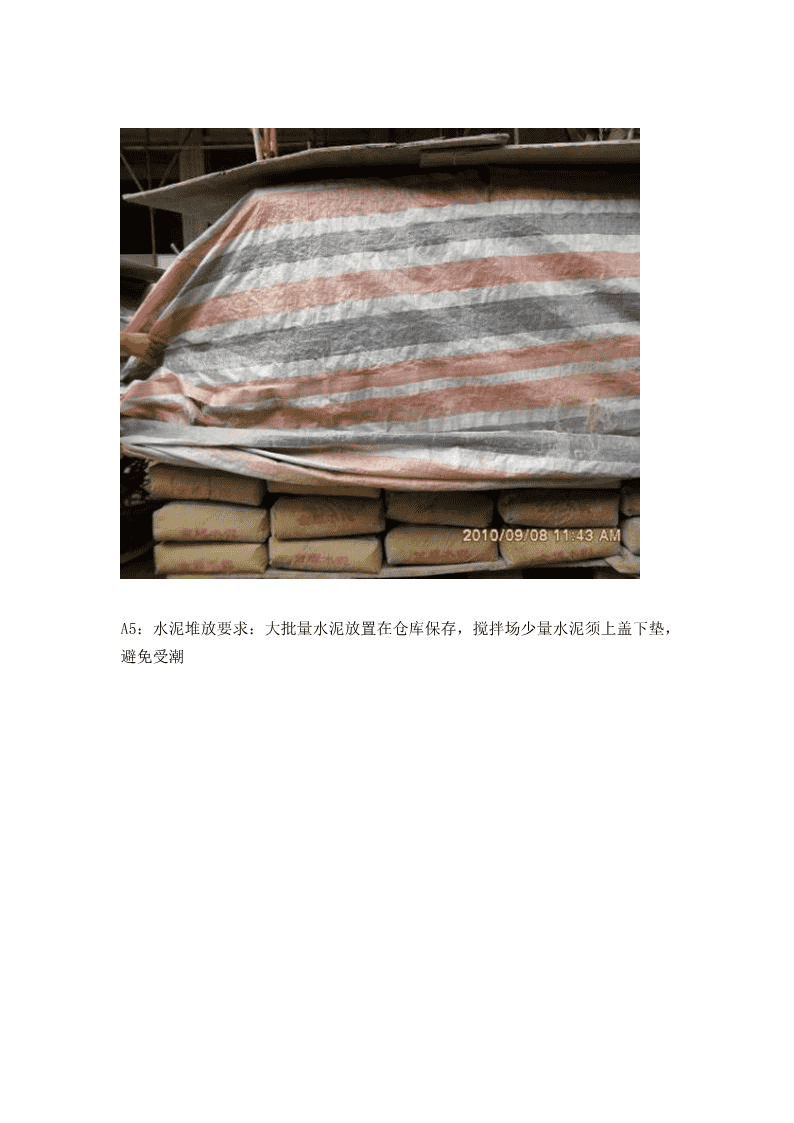

A5:水泥堆放要求:大批量水泥放置在仓库保存,搅拌场少量水泥须上盖下垫,避免受潮
A6:傻瓜式配合比牌:将重量换算成容器计量,便于操作
A7:配备称量设备,适时校对。图为改装的吊秤
A8:采用滚筒式搅拌机拌制砂浆。搅拌场外观设置参图片3图纸深化A9:测量控制线图A10:灰饼布置图。灰饼布置规则:大面不少于两排,间距≤1800mm,门窗洞口边、阴阳角均须布置A11:门窗洞口收边控制线图4工作面要求
A12:喷浆前将基面灰尘进行清理
A13:采用机械喷浆工艺
A14:管线槽先用砂浆修平、挂网
A15:砖墙与混凝土交接部位挂钢丝网250mm宽,如有错台先用砂浆补平
A16:外墙加气块墙面满挂钢丝网,砖墙与砼交接处伸入砼面125mm宽
A17:采用激光贴饼工艺
A18:烟道、水电管井也须采用激光贴饼。保证现场与设计尺寸一致
A19(1):大面灰饼不少于两排,间距≤1800mm
A19(2):门窗洞口边须设灰饼A19(3):阴阳角须设灰饼
A19(4):独立梁的侧边须设灰饼A19(5):梁底、飘板天花:拉水平线或贴饼进行抹灰;当梁宽度、飘板天花进深尺寸≥400mm时,必须通过贴饼控制水平度、平整度
A20:抹灰前浇水湿润基面
A21:户内抹灰前,地面满铺铁皮,有效减少落地灰A22:抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染
A23:抹灰准备工序必须经过验收,并存档验收资料5施工工具A24:抹刀
A25:刮板A26:刮尺
A27:卷尺A28:阴/阳角抹刀
A29:灰槽
A30:普通斗车。使用范围:不穿行于室内时使用
A31:户内专用运输车。参照图片,宽度控制在普通斗车的2/3左右,底面有坡度,有效减少对户内墙体的碰撞
6施工过程控制A32(1):建议抹灰厚度控制在15mm以内,超过15mm时分层抹灰,搓抹密实
A32(2):抹灰层厚度超过35㎜的部位,中间增加钢丝网
A33:外墙面抹灰层设置分隔缝A34:阳台天花、窗檐等位置设置成品滴水线条
A35:空调位等可能存水的小平台,抹灰时均须往外找坡
A36:装修房的石材踢脚线厚度较大时,应与装修设计师沟通,考虑在踢脚线范围抹灰时留出凹位,使踢脚线镶贴后不凸出太多
A37(1):阳角采用阳角抹刀修方正、修直。推荐采用长铝合金尺收阴阳角
A37(2):阴角采用阴角抹刀修方正、修直。推荐采用长铝合金尺收阴阳角A38:门洞口高、宽、厚度尺寸须与设计寸尺符合
A39(1):户内门洞口收边:门洞口内侧贴灰饼,与大面抹灰一次成活
A39(2):外墙门窗洞口收边控制:大面抹灰、门窗框安装完毕后,利用门窗洞口边控制线抹灰收边
A40:抹灰收面后,须在抹灰干硬之前完成实测、整改
A41:用钉子将测量数据标在墙上。做到随抹、随测、随纠偏
A42:普通砂浆抹灰后7天内采用喷雾器湿水养护
A43:阳角采用夹板或硬纸板进行保护
A44:抹灰面色泽均匀,无疤痕、砂眼、抹子印7、事后检查、修补A45:抹灰完成后,总包、监理、甲方实测结果分别用白、蓝、红色粉笔标注在墙面上
A46:适时进行空鼓开裂的检查
A47:空鼓开裂位置采用机械切割
A48:采用干粉砂浆或CL30专用砂浆进行修补
A49:因空鼓开裂导致的表观修补缺陷,须采用统一处理方案做观感处理,确保墙面观感的一致性A50:户内抹灰前,地面满铺铁皮,有效减少落地灰。抹灰完成后,再将铁皮转移到下一楼层
2012-6-2116:53:51上传下载附件(72.99KB)A51:每日工完场清,现场干净整洁'
您可能关注的文档
- 公路工程标准施工监理招标文件(2018年版).doc
- 门禁系统安装工程标准规范.pdf
- 外脚手架工程标准化实施图集.pdf
- 二次结构工程标准做法.docx
- 健康细胞工程标准 健康企业考核评估表.doc
- 单项工程“安全、优质、文明”样板工程标准评分表.doc
- (绿城房产)精品工程标准(试行稿定稿).doc
- 交投集团交通安全设施工程标准化施工工艺工法.docx
- 广东电网公司电网建设安全优质文明样板工程标准 附近一.doc
- 精装修工程标准化管理(5.30).doc
- 《水利水电工程标准施工招标文件》(2015版)word版.docx
- 公路工程标准施工招标文件(第三章 评标办法).doc
- 工程标准做法(施工控制线).doc
- 输变电工程标准化施工作业卡-线路施工部分.doc
- 安吉县水利工程标准化管理验收组织工作服务政府采购项目.doc
- 装饰工程标准合同.doc
- [精品]工程标准化施工作业票(紧线施工).doc
- [精品]关于桩基工程标准化施工的探讨.doc
