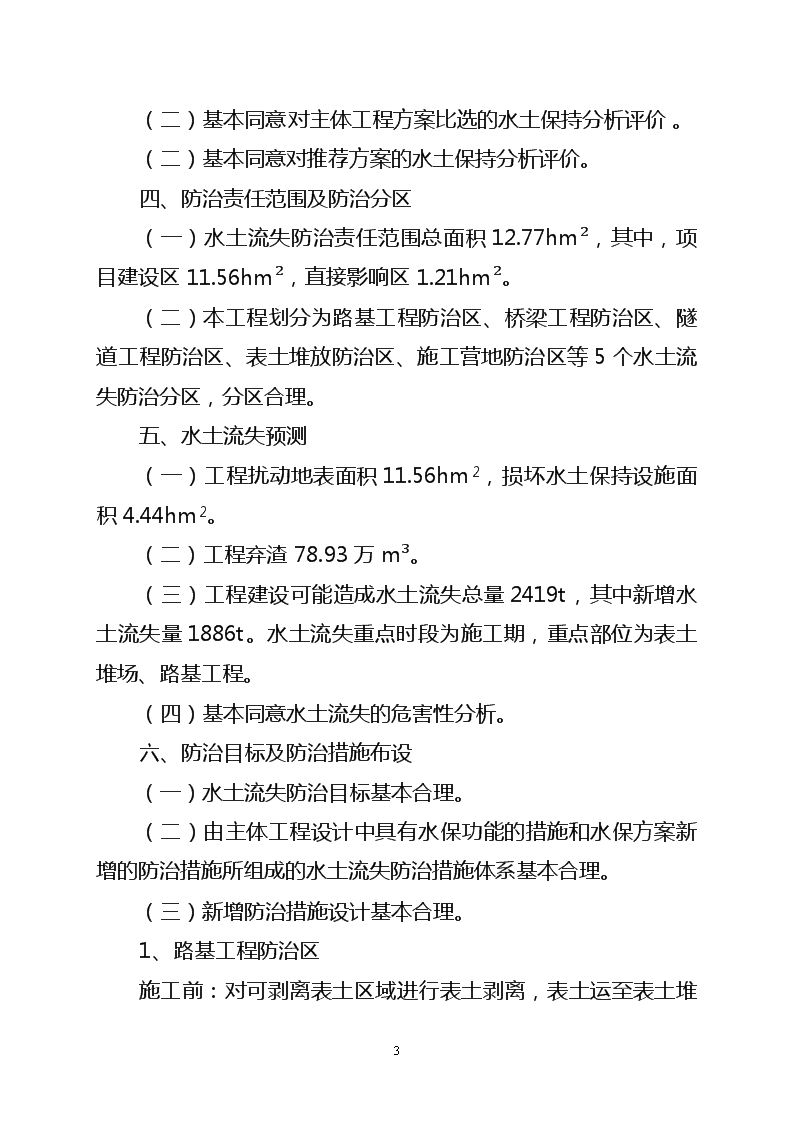

'附件2九滨路与大渡口滨江路连接道工程(近期)水土保持方案报告书专家评审意见2018年11月15日,市水利局在17楼会议室组织召开了《九滨路与大渡口滨江路连接道工程(近期)水土保持方案报告书(送审稿)》(以下简称《水保方案(送审稿)》)专家评审会,九龙坡区农委、大渡口区农委、项目法人和报告编制单位的代表参加了会议。会议成立了专家组,专家组成员会前详细审阅了《水保方案(送审稿)》,与会人员会上认真听取了报告编制单位的汇报,进行了深入讨论。根据渝水总〔2012〕4号文,各专家对《水保方案(送审稿)》进行了质量评分,得65.51分,质量评定合格。会后报告编制单位对《水保方案(送审稿)》进行了修改、补充和完善,项目法人于2018年11月28日提交了《水保方案(报批稿)》。经专家组复核,形成专家组评审意见如下:一、方案编制总则(一)方案编制所依据的法律法规、部委规章、规范性文件、技术标准、技术文件及采用的相关资料基本正确。(二)同意方案设计水平年为2020年。(三)同意方案按可行性研究阶段的要求进行编制。(四)同意项目水土流失防治标准执行等级为建设类项目一级标准。二、项目及项目区概况6 (一)项目概况阐述较清楚九滨路与大渡口滨江路连接道工程(近期)位于九龙坡区九龙镇、大渡口区跃进村街道,为新建项目。项目起于九龙坡区龙吟路,下穿玉龙公园、广厦城及锦龙路,止于大渡口重钢滨江路。项目由龙吟路拓宽段、隧道、上垮桥、辅道、匝道以及还建道路组成,其中:龙吟路拓宽段为城市主干路,长度701.598m;主线隧道为城市主干道,长度2372.06m;上垮桥为城市次干道,长度255.252m;辅道为城市次干道,长度1334.913m;匝道为城市道路匝道,长度1560.306m;还建道路为四级公路,长度167.678m。因施工需要,布置施工营地4处,表土堆场3处。项目总占地面积11.56hm2,其中,永久占地8.79hm²,临时占地2.77hm²。项目总挖方84.19万m³(含表土剥离1.42万m³),总填方5.26万m³(含表土回填1.42万m³),弃方78.93万m³,弃方拟运至OPPO(重庆)智能生态科技园项目回填利用。拆迁安置由政府统一实施,安置区不纳入本工程防治责任范围。项目总投资222193.41万元,其中,土建投资119691.06万元。项目计划建设工期为2018年12月至2020年11月,总工期24个月。(二)项目区地形地貌、地质、土壤、植被、气象、水文、经济社会、水土流失及水土保持等情况阐述较清楚。三、主体工程水土保持分析评价(一)基本同意对主体工程选线水土保持制约性因素分析评价。6 (二)基本同意对主体工程方案比选的水土保持分析评价。(二)基本同意对推荐方案的水土保持分析评价。四、防治责任范围及防治分区(一)水土流失防治责任范围总面积12.77hm²,其中,项目建设区11.56hm²,直接影响区1.21hm²。(二)本工程划分为路基工程防治区、桥梁工程防治区、隧道工程防治区、表土堆放防治区、施工营地防治区等5个水土流失防治分区,分区合理。五、水土流失预测(一)工程扰动地表面积11.56hm2,损坏水土保持设施面积4.44hm2。(二)工程弃渣78.93万m³。(三)工程建设可能造成水土流失总量2419t,其中新增水土流失量1886t。水土流失重点时段为施工期,重点部位为表土堆场、路基工程。(四)基本同意水土流失的危害性分析。六、防治目标及防治措施布设(一)水土流失防治目标基本合理。(二)由主体工程设计中具有水保功能的措施和水保方案新增的防治措施所组成的水土流失防治措施体系基本合理。(三)新增防治措施设计基本合理。1、路基工程防治区6 施工前:对可剥离表土区域进行表土剥离,表土运至表土堆放场集中堆放。施工中:裸露坡面采用防雨布临时覆盖;填方边坡坡脚设置编织土袋拦挡;场地开挖后,埋设排水管,修建边沟。施工后期:对绿化区域回填表土,人行道栽植行道树,挖方边坡网格绿化护坡,填方边坡喷播植草;人行道布设透水砖。2、桥梁工程防治区施工前:对可剥离表土区域进行表土剥离,表土运至表土堆放场集中堆放。施工中:在桥墩外侧设临时排水沟,出水口设临时沉砂池;裸露地面采用防雨布临时覆盖。施工后期:桥梁投影底部裸露地面撒播草籽。3、隧道工程防治区施工前:对可剥离表土区域进行表土剥离,表土运至表土堆放场集中堆放。施工中:洞口周边布设临时排水沟,出水口设临时沉砂池;裸露边坡临时覆盖。施工后期:隧道南侧进出口洞面采取花格网护坡。4、施工营地防治区施工前:场地周边设临时排水沟,出水口设临时沉砂池。施工后期:场地清理,裸土地撒播草籽。5、表土堆放场防治区施工前:场地周边设临时排水沟,出水口设临时沉沙池;堆土区坡脚码砌编织土袋拦挡。6 施工中:表土堆裸露坡面采用彩条布遮盖。施工后期:场地清理,裸土地撒播草籽。(四)水土保持施工组织设计基本可行,施工期共24个月。七、水土保持监测水土保持监测方案基本可行,监测工作前应编制监测实施方案。八、投资估算(一)投资估算编制依据正确,费用及定额选择基本合理,编制深度基本满足规范要求。(二)水土保持方案设计静态总投资1815.66万元,其中,主体已列投资1633.44万元,方案新增投资182.22万元。经审核,水土保持方案设计静态总投资1807.19万元,其中:主体已列投资1633.44万元,方案新增投资173.75万元(其中:工程措施9.23万元,植物措施0.18万元,监测措施21.31万元,施工临时措施64.74万元,独立费用53.19万元、基本预备费8.92万元、水土保持补偿费16.18万元)。详见附表。(三)效益分析方法正确,分析结果基本合理。九、方案实施保障措施水保方案提出的组织机构管理、后续设计、工程施工、水土保持工程监理、水土保持监测、检查与验收、资金来源及使用办法等实施保障措施基本可行。十、其他6 本工程弃方量较大,建设单位和施工单位应在弃渣前进一步落实OPPO(重庆)智能生态科技园项目场地的相关情况,保证弃渣得到妥善利用处置。如下阶段弃方处置方式变更,应按照相关变更管理规定完善水土保持变更手续。附表:九滨路与大渡口滨江路连接道工程(近期)水土保持方案投资估算审核表专家组组长:二0一八年十一月三十日6 附表九滨路与大渡口滨江路连接道工程(近期)水土保持方案投资估算审核表单位:万元序号工程或费用名称设计投资审核投资核增、减(+、-)方案新增主体已列小计方案新增主体已列小计第一部分:工程措施9.231026.711035.949.231026.711035.940.001路基工程防治区4.361026.711031.074.361026.711031.070.002桥梁工程防治区3.343.343.343.340.003隧道工程防治区0.340.340.340.340.004临时堆放防治区0.720.720.720.720.005施工营地防治区0.470.470.470.470.00第二部分:植物措施0.18606.73606.910.18606.73606.910.001路基工程防治区0.00603.71603.710.00603.71603.710.002桥梁工程防治区0.140.140.140.140.003隧道工程防治区0.003.023.020.003.023.020.004临时堆放防治区0.030.030.030.030.005施工营地防治区0.010.010.010.010.00第三部分:监测措施21.3121.3121.3121.310.001土建设施0.000.000.000.002设备及安装工程0.500.500.500.500.003监测运行费20.8120.8120.8120.810.00第四部分:施工临时措施64.7464.7464.7464.740.001主体工程64.5564.5564.5564.550.001.1路基工程防治区10.4610.4610.4610.460.001.2桥梁工程防治区8.538.538.538.530.001.3隧道工程防治区1.091.091.091.090.001.4临时堆放防治区41.3441.3441.3441.340.001.5施工营地防治区3.133.133.133.130.002其它临时工程0.190.190.190.190.00第五部分:独立费用61.1861.1853.1953.19-7.99一技术咨询费51.0551.0548.2348.23-2.821水土保持方案编制费20.3820.3820.3820.380.002科研勘测设计费7.427.424.604.60-2.823水土保持设施竣工验收费23.2523.2523.25230.00二工程管理费10.1310.134.964.96-5.171建设管理费1.911.911.911.910.002工程建设监理费7.477.472.092.09-5.383招标代理服务费0.750.750.950.950.20一至五部分合计156.641633.441790.08148.651633.441782.09-7.99基本预备费9.409.408.928.92-0.48水土保持(设施)补偿费16.1816.1816.1816.180.00水土保持方案静态总投资182.221633.441815.66173.751633.441807.19-8.47—8— —8—'
