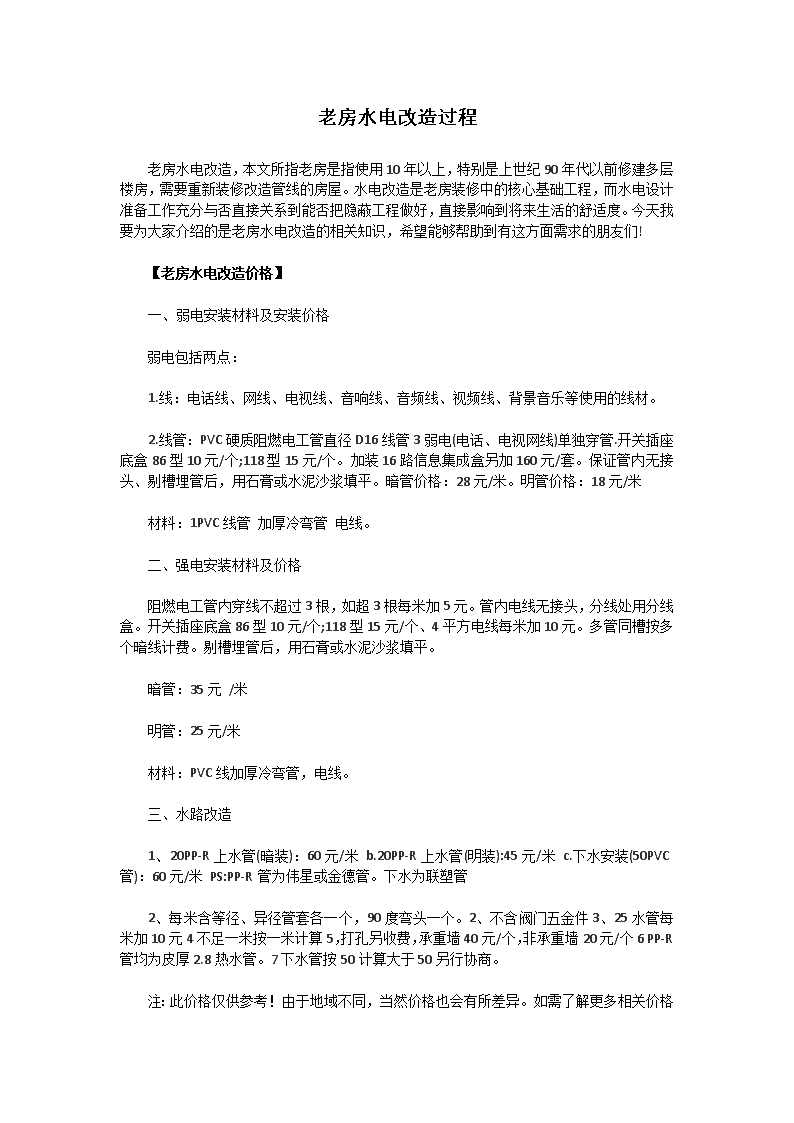

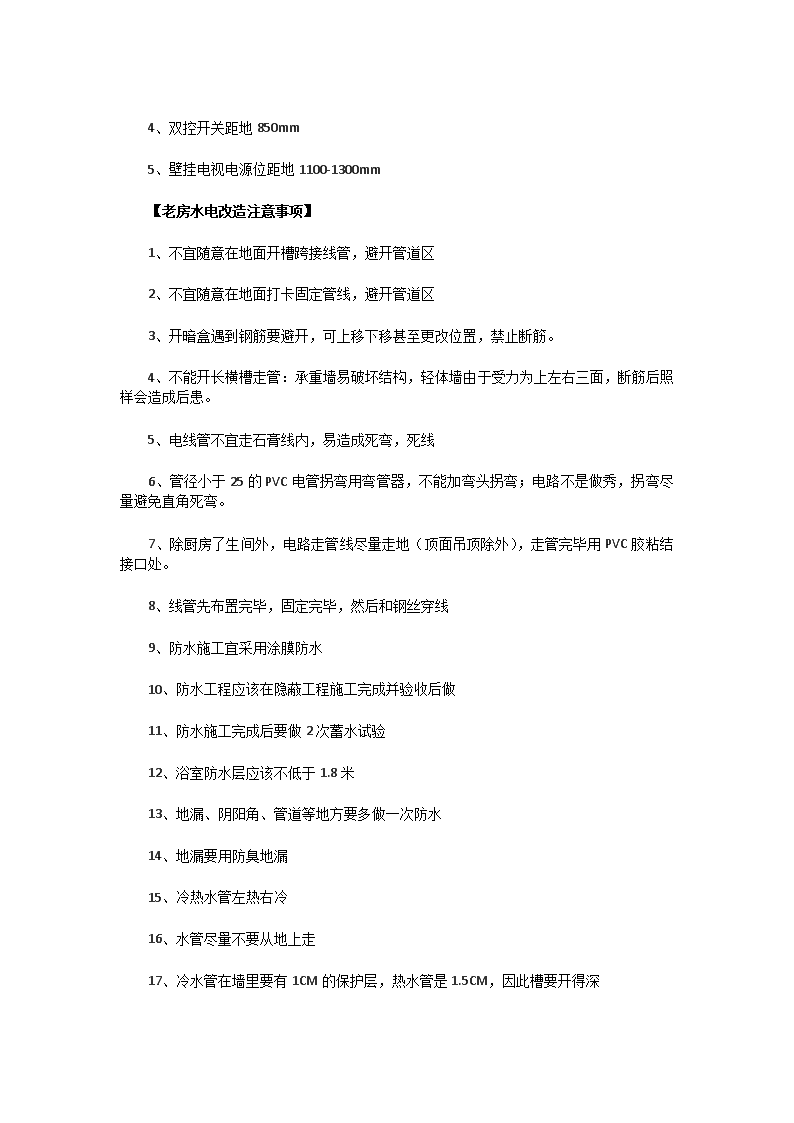

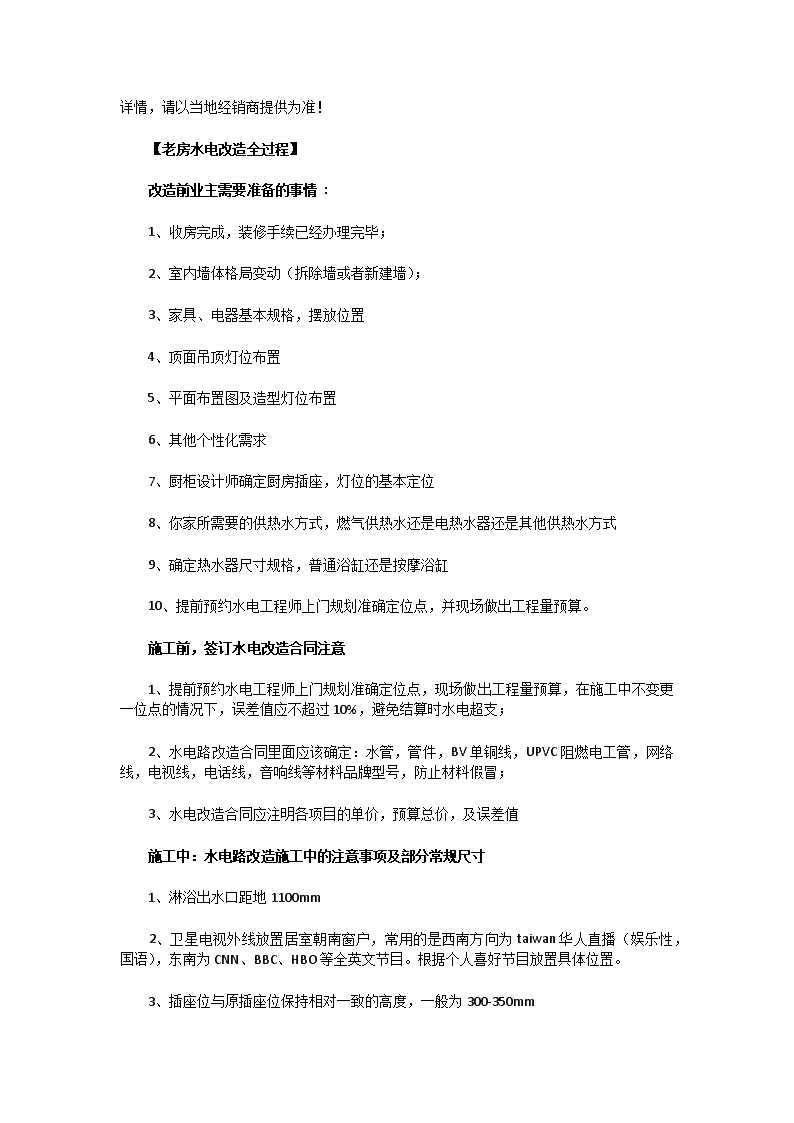

老房水电改造过程  老房水电改造,本文所指老房是指使用10年以上,特别是上世纪90年代以前修建多层楼房,需要重新装修改造管线的房屋。水电改造是老房装修中的核心基础工程,而水电设计准备工作充分与否直接关系到能否把隐蔽工程做好,直接影响到将来生活的舒适度。今天我要为大家介绍的是老房水电改造的相关知识,希望能够帮助到有这方面需求的朋友们!【老房水电改造价格】  一、弱电安装材料及安装价格弱电包括两点:  1.线:电话线、网线、电视线、音响线、音频线、视频线、背景音乐等使用的线材。  2.线管:PVC硬质阻燃电工管直径D16线管3弱电(电话、电视网线)单独穿管.开关插座底盒86型10元/个;118型15元/个。加装16路信息集成盒另加160元/套。保证管内无接头、剔槽埋管后,用石膏或水泥沙浆填平。暗管价格:28元/米。明管价格:18元/米  材料:1PVC线管加厚冷弯管电线。  二、强电安装材料及价格  阻燃电工管内穿线不超过3根,如超3根每米加5元。管内电线无接头,分线处用分线盒。开关插座底盒86型10元/个;118型15元/个、4平方电线每米加10元。多管同槽按多个暗线计费。剔槽埋管后,用石膏或水泥沙浆填平。  暗管:35元/米  明管:25元/米  材料:PVC线加厚冷弯管,电线。  三、水路改造  1、20PP-R上水管(暗装):60元/米b.20PP-R上水管(明装):45元/米c.下水安装(50PVC管):60元/米PS:PP-R管为伟星或金德管。下水为联塑管  2、每米含等径、异径管套各一个,90度弯头一个。2、不含阀门五金件3、25水管每米加10元4不足一米按一米计算5,打孔另收费,承重墙40元/个,非承重墙20元/个6PP-R管均为皮厚2.8热水管。7下水管按50计算大于50另行协商。  注:此价格仅供参考!由于地域不同,当然价格也会有所差异。如需了解更多相关价格 详情,请以当地经销商提供为准!  【老房水电改造全过程】  改造前业主需要准备的事情:  1、收房完成,装修手续已经办理完毕;  2、室内墙体格局变动(拆除墙或者新建墙);  3、家具、电器基本规格,摆放位置  4、顶面吊顶灯位布置  5、平面布置图及造型灯位布置  6、其他个性化需求  7、厨柜设计师确定厨房插座,灯位的基本定位  8、你家所需要的供热水方式,燃气供热水还是电热水器还是其他供热水方式  9、确定热水器尺寸规格,普通浴缸还是按摩浴缸  10、提前预约水电工程师上门规划准确定位点,并现场做出工程量预算。  施工前,签订水电改造合同注意  1、提前预约水电工程师上门规划准确定位点,现场做出工程量预算,在施工中不变更一位点的情况下,误差值应不超过10%,避免结算时水电超支;  2、水电路改造合同里面应该确定:水管,管件,BV单铜线,UPVC阻燃电工管,网络线,电视线,电话线,音响线等材料品牌型号,防止材料假冒;  3、水电改造合同应注明各项目的单价,预算总价,及误差值  施工中:水电路改造施工中的注意事项及部分常规尺寸  1、淋浴出水口距地1100mm  2、卫星电视外线放置居室朝南窗户,常用的是西南方向为taiwan华人直播(娱乐性,国语),东南为CNN、BBC、HBO等全英文节目。根据个人喜好节目放置具体位置。  3、插座位与原插座位保持相对一致的高度,一般为300-350mm   4、双控开关距地850mm  5、壁挂电视电源位距地1100-1300mm  【老房水电改造注意事项】  1、不宜随意在地面开槽跨接线管,避开管道区  2、不宜随意在地面打卡固定管线,避开管道区  3、开暗盒遇到钢筋要避开,可上移下移甚至更改位置,禁止断筋。  4、不能开长横槽走管:承重墙易破坏结构,轻体墙由于受力为上左右三面,断筋后照样会造成后患。  5、电线管不宜走石膏线内,易造成死弯,死线  6、管径小于25的PVC电管拐弯用弯管器,不能加弯头拐弯;电路不是做秀,拐弯尽量避免直角死弯。  7、除厨房了生间外,电路走管线尽量走地(顶面吊顶除外),走管完毕用PVC胶粘结接口处。  8、线管先布置完毕,固定完毕,然后和钢丝穿线  9、防水施工宜采用涂膜防水  10、防水工程应该在隐蔽工程施工完成并验收后做  11、防水施工完成后要做2次蓄水试验  12、浴室防水层应该不低于1.8米  13、地漏、阴阳角、管道等地方要多做一次防水  14、地漏要用防臭地漏  15、冷热水管左热右冷  16、水管尽量不要从地上走  17、冷水管在墙里要有1CM的保护层,热水管是1.5CM,因此槽要开得深   18、装PPR管是要考虑贴好瓷砖的厚度,这样管子不会露出来  19、洗衣机要考虑是上排水还是下排水  20、强电弱电不能穿在同一根管子里  21、左零、右相上接地  22、电源插座距地300,开关1.4米  23、开关不要装在门背后  24、插座多多宜善  25、大功率电器用16A插座,如电烤箱等  26、暗盒要用好的  27、暗盒一定要和面板配套,否则有可能装不上  28、PVC电线管内电线截面面积不得超过电线管截面面积的40%  29、卧室的空调不要对着床  30、空调洞要考虑向外倾斜,否则雨水会进来  31、灯尽量考虑双控  32、卫生间最好安装防溅插座  33、阳台上要考虑个插座  34、电线槽要横平竖直,排好照,以后用起来方便  35、公用烟道要装止逆阀  36、买来的电器一定要好好让工人看说明书  37、说明书和保修卡等资料一定要留好  【水电路施工后怎么进行立即验收】  1、水路验收:水改完毕,用软管连接已改造冷热水管,保证是整个室内管道的冷热水管同时打压;安装好打压器,打压器充满水,管内空气放掉,使整个回路里面全是水;关闭 水表及外面闸阀(一定要做好保护)。然后开始打压,实验值为工作压力的1。5倍,30分钟不渗不漏,掉压不超过0。05MP为合格  2、强电验收:采用500V绝缘电阻表测试各回路绝缘电阻值,同时可考验所用电线质量,不达标的电线可能会被击穿;  3、弱电采用专用工具测试:专用网络测试工具测试网络8芯信号是否畅通;载波器铜轴电缆测试工具,万用表等完全测试合格后再进行下一步施工工作。  4、切记水电改造完毕一定要验收,等到其他项目施工完毕再发现问题已为时已晚。
