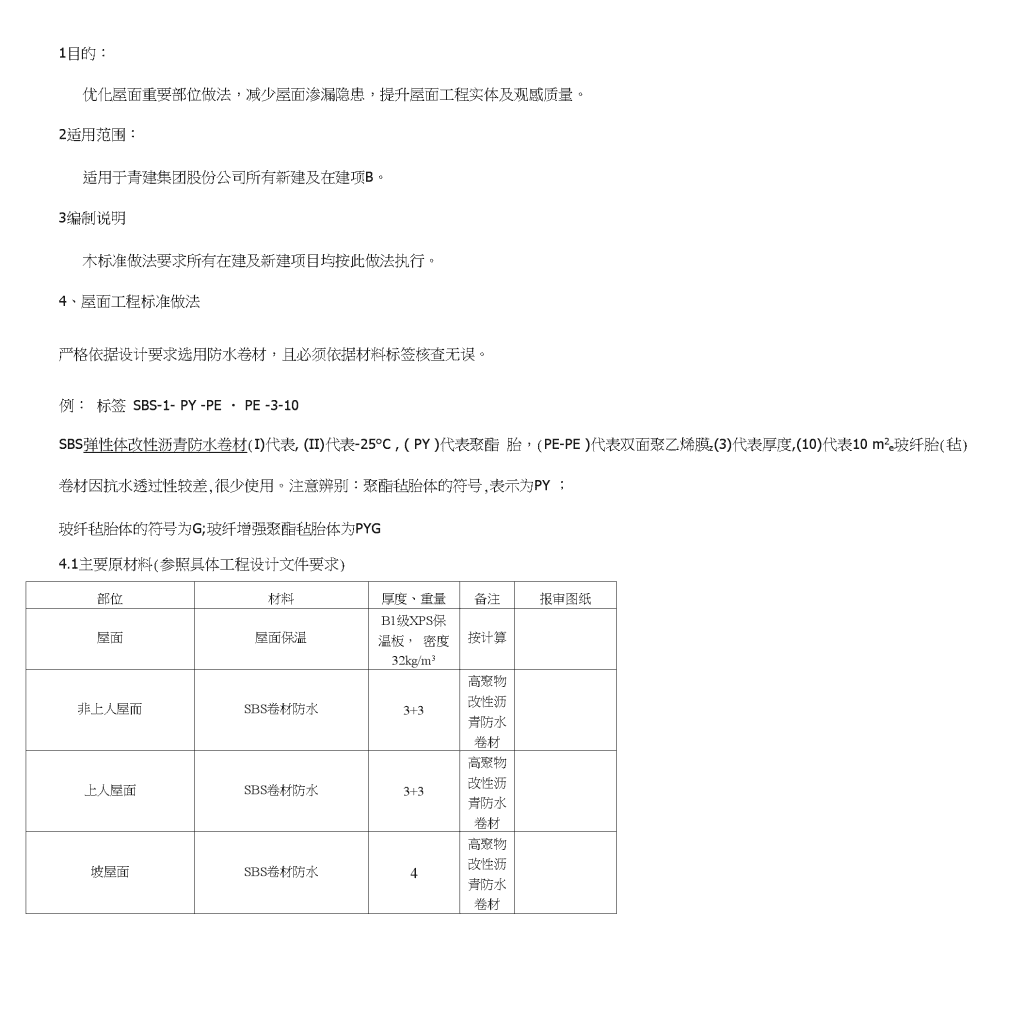

'质量控制标准做法(试行)汇青建际屋面丁程标准做法青建国际集团有限公司二0—五年六月 1目的:优化屋面重要部位做法,减少屋面渗漏隐患,提升屋面工程实体及观感质量。2适用范围:适用于青建集团股份公司所有新建及在建项B。3编制说明木标准做法要求所有在建及新建项目均按此做法执行。4、屋面工程标准做法严格依据设计要求选用防水卷材,且必须依据材料标签核查无误。例:标签SBS-1-PY-PE・PE-3-10SBS弹性体改性沥青防水卷材(I)代表,(II)代表-25°C,(PY)代表聚酯胎,(PE-PE)代表双面聚乙烯膜z(3)代表厚度,(10)代表10m2e玻纤胎(毡)卷材因抗水透过性较差,很少使用。注意辨别:聚酯毡胎体的符号,表示为PY;玻纤毡胎体的符号为G;玻纤增强聚酯毡胎体为PYG4.1主要原材料(参照具体工程设计文件要求)部位材料厚度、重量备注报审图纸屋面屋面保温B1级XPS保温板,密度32kg/m3按计算非上人屋而SBS卷材防水3+3高聚物改性沥青防水卷材上人屋面SBS卷材防水3+3高聚物改性沥青防水卷材坡屋面SBS卷材防水4高聚物改性沥青防水卷材 4.2重要工序及节点做法4.2.1排气屋面屋面保温层干燥有困难时(雨季施工或保温隔热材料的含湿量较人等),町在保温层在卜I防水层在上的屋面保温层内设置排气管,排掉保温层屮的湿气,防止防水层起鼓、破坏。泡沫混凝土、膨胀珍珠岩(蛭石)为松散、多孔结构材料,导热系数相对鮫大,吸水率和干燥收缩值偏高,保温板材、块休或现浇用丁屋面保温工程,外侧做好防水层后材料内部水分较难散失,耐久性和保温隔热性难于保证。(摘自《山东省建筑节能推广和限制禁止使用技术产品目录》)4.2.2屋面刚性保护层防水的刚性保护层:(混凝土)砂浆保护层的分格缝间距不得人于6.0mx6.0m,如为最终面层,为确保实际观感效果,混凝土分格缝间距不宜大于4.0mx4.0m,(创优工程宜为2.0*2.0米),并口做到油膏嵌缝光滑、均匀、顺直,以利于俭自由收缩,确保在分格缝间基本不出现裂缝。屋血刚性保护层分格缝原则上与最终血层(如广场砖)的分格缝应大体位置一致。4.2.3屋面板结构屋而结构自防水是屋而防水的重要组成部分,为了提高屋而自防水的性能,除了根据结构计算确定配筋以外,在板而共同或单独配置不少于直径8@100-150双向钢筋网,以利于控制板面裂缝、提高结构自防水性能。(目前图纸结构设计一般均为双层双向配筋设计,屋面混凝土浇筑期间项冃部要进行旁站,抽测坍落度、见证混凝土和易性、敦促按方案要求振捣密实)4.2.4坡屋面碇坡屋面碗必须浇捣密实。当屋面坡度人于45°时,应在上部支设封闭模板(即采用底面、表面双层支设模板),防止妊因坍落度过人而难于浇筑或俭浇捣不密实。 4.2.5平屋面找平层/找坡层结构起坡时最好在浇筑屋面妊时一次収平压光,如不能一次收平压光则用水泥砂浆找平,找平层•应抹平压光、坚实牢固、不起砂,不得冇凹凸、松动、鼓包、开裂等现彖;材料做找坡以时应选川轻质妊。必须在所冇出屋面或与屋面相交的管道、排气道、墙体等与屋面相交的阴角处用水泥砂浆抹成半径不小于50mm的閲角。如采用涂膜防水,圆弧半径宜为20mm。4.2.7防水层木做法中屋面防水层除特别注明者外均为不小于2mm厚的聚氨酯防水涂膜或不小于4mm厚的弹性体改性沥青防水卷材、改性沥青聚乙烯胎防水卷材。(具体参照工程设计文件)4.2.7.1防水附加层女儿墙根部、出屋面管道、排气道、雨水口等阴角部位须增加防水附加层。防水附加层材料及做法与防水层相同,防水附加层应从阴角开始上翻和水平延伸各不小于250mm(倒迸式屋面须考虑保温层厚度)。4.2.7.2平屋面闭水试验及结构修补完成各种出屋面管道、排气道、雨水口筹的安装及四周封堵后,进行结构闭水试验并对渗漏处进行修补。4.2.7.3平屋面闭水试验防水层施工完毕后,将雨水口临时封堵,进行24小时闭水试验,屋面最高处蓄水深度30.50mm。并安排专人检查记录。发现渗漏应分析原因并整改,整改完成后再次闭水,直至无渗漏发主。4.2.7.4坡屋面淋水试验防水层施工完毕后,将水引至坡屋面顶部淋水,淋水时间不少于2h,或人雨过后检杳。如有渗漏,应查明原因并进行整改。4.3屋面常规标准做法(现场施工根据经确认的设计文件,此处供项目部学习使用) 43.1倒置式单层防水平屋面做法工艺流程构造做法做法说明及节点详图1钢筋栓屋面板屋面板在满足施工条件的前提卞应尽量采用坍落度较小的桧。屋面確必须浇捣密实,确保结构主体的抗渗性能。屋面板应在浇筑轮时原浆収平圧光做法说明:本做法适用平屋面的防渗漏处理。屋而采用保温层在防水层Z上的倒置式体系,可保护防水层、延长防水层使用寿命。保温层应选用憎水性保温材料,如挤塑聚苯板(XPS板)。屋而坡度应优先采用结构起坡。实在因为条件限制不能结构起坡2闭水试验及结构修补完成各种出屋面管道、排气道、用水口等的安装及四周封堵示,进行结构闭水试验并对渗漏处进行修补吋,可用找坡层起坡。屋而坡度应不小于2%。驶旳面屋C可选>40原g田石融区生保护层保温层3找平层/找坡层做法见屋面部分说明防水层找妓层■城度不小于2%屋面钢期曲结构板防水层见屋面部分说明。女儿墙根部、出屋面竹道、排气道、雨水口等阴角部位须增加防水层。防水附加层材料及做法与防水层相同,防水附加层应从阴角开始上翻和水平延伸各不小于250mm防水层4"勺•冷・A严7ST*士fN•角-5闭水试验防水层施工完毕后,将雨水口临时封堵,进行24h闭水试验,屋面最高处蓄水深度30-50mmo并安排专人检查记录。发现渗漏应分析原因并整改,整改完成后再次闭水试验,直至无渗漏发生2/*^倒置式单层防水平屋面做法6保温层防水层表而干燥示,铺设保温板。铺设保温层时应做好对防水层的保护,不得对防水层造成任何破坏。保温板厚度根据节能计算确定7刚性保护层40mmC20细石碗保护层内配单层肯径6@200双向钢筋网,四周墙根处设伸缩缝,缝宽30mm,缝内嵌填密封胶;按要求设分格缝,纵横缝间距不立大于3m,缝宽20mm,缝内钢筋切断开、并恢填密封胶(油膏)质量控制点1.管根、雨水口、排气道四周封堵2.结构闭水试验3.出屋而管道四周封堵及圆角、防水附加层4.防水施工质量控制5.闭水试验6•刚性保护层及分格缝装饰面丿公根据建筑设计做法施工面层。面层应设分格缝,并与保护层的分格缝对齐 43.2双层防水平屋面做法工艺流程构造做法做法说明及节点详图1钢筋磴屋面板屋面板在满足施工条件的前提卜•应尽量采川塌落度较小的碗。屋面脏必须浇捣密实,确保结构主体的抗渗性能。屋而板应在浇捣伦时原浆収平压光做法说明:本做法适用平屋面的防渗漏处理。屋面优先采川保温层在防水层之上的倒置式体系,木体系可保护防水层、延长防水层使用寿命。保温层应选用憎水性保温材料,如挤塑聚苯板(XPS板)。对于防水、保温要求高或北方寒冷区域,为保护底层防水的耐久性和防止保温层进水,町采用双层防水的做法。屋面坡度应优先采川结构起坡。实在因为条件限制不能结构起坡时,可用找坡层起坡。菠诚面星<可选)肪水层40庠:细石睚冈(J性保护层保温层2闭水试验及结构修补完成各种出屋面管道、排气道、雨水口等的安装及四周封堵后,进行结构闭水试验并对渗漏处进行修补3找平层/找坡层结构起坡时最好在浇筑屋曲殓时一次收光压平,如不能一次収平压光则用水泥砂浆找平;用找坡层起坡时优先选用轻质俭。必须在所有出屋面或与屋面相交的管道、排气道、墙体等与屋面相交的阴角处用水泥砂浆抹成半径不小于50mm的圆角4下部防水层防水层见屋而部分说明。女儿墙根部、出屋面管道、排气道、用水口等阴角部位须增加防水层。防水附加层材料及做法与防水层相同,防水附加层应从阴角开始上翻和水平延伸各不小于250mm防水层找坡层.坡度不小于2%屋面钢筋碇结构板5闭水试验防水层施工完毕后,将雨水口临时封堵,进彳亍24h闭水试验,屋面最高处蓄水深度30-50mmo并安排专人检杳记录。发现渗漏应分析原因并整改,整改完成后再次闭水试验,直至无渗漏发生6保温层防水层表面干燥后,铺设保温板。铺设保温层时应做好对防水层的保护,不得对防水层造成任何破坏。保温板厚度根据节能计算确定双层防水平屋面做法7刚性保护层40mmC20细石碗保护层内配单层肓径6@2(X)双向钢筋网,四周墙根处设仲缩缝,缝宽30mm,缝内嵌填密封胶;按要求设分格缝,纵横缝间距不宜犬于3im缝宽20mm,缝内钢筋切断开、并嵌填密封胶质量控制点1.管根、雨水口、排气道四周封堵2.结构闭水试验3.出屋面管道四周封堵及圆角、防水附加层4.防水施工质量控制5.闭水试验6.刚性保护层及分格缝8上部防水层防水层做法见屋面部分说明。女儿墙根部、出屋面管道、排气道、雨水口等阴角部位须增加防水附加层。防水附加层材料及做法与防水层相同,防水附加层应从阴角开始上翻和水平延伸各不小于250mm9装饰面层根据建筑设计做法施工面层,面层应设分格缝。铺设装饰面层吋应做好防水层保护,不得对防水层造成任何破坏 43.3正置式平屋面做法工艺流程构造做法做法说明及节点详图1钢筋轻屋面板屋面板在满足施工条件的前提下应尽量采用坍落度较小的磴。屋面妊必须浇捣密实,确保结构主体的抗渗性能。屋面板应在浇筑栓时原浆収平压光做法说明:本做法适用平屋面的防渗漏处理。屋面坡度应优先采用结构起坡。当室内顶棚有装饰可以掩盖楼板不平时,应优先采用同一板厚结构起坡。实在因为条件限制不能结构起坡时,可用找坡层起坡。屋面坡度应不小于2%0滋说面层C可选>40埠:名旧石壮冈IH生f呆护层2闭水试验及结构修补完成各种出屋面管道、排气道、雨水口等的安装及四周封堵后,进行结构闭水试验并对渗漏处进行修补3保温层防水层表面干燥示,铺设保温板。铺设保温层时应做好对防水层的保护,不得对防水层造成任何破坏。保温板厚度根据节能计算确定找平找堆层4找平层/找坡层结构起坡时最好在浇筑屋面址时一次收光压平,如不能一次収平压光则用水泥砂浆找平;用找坡层起坡吋优先选用轻质处。必须在所有出屋而或与屋面和交的管道、排气道、墙体等少屋面相交的阴角处用水泥砂浆抹成半径不小于50mm的圆角保温层屋面旳筋碇结仙板1正置式平屋贡做法5防水层防水层见屋面部分说明。女儿墙根部、出屋面管道、排气道、雨水口等阴角部位须增加防水层。防水附加层材料及做法与防水层相同,防水防水附加层应从阴角开始上翻和水平延伸各不小于250mm6闭水试验防水层施工完毕后,将雨水口临时封堵,进行24h闭水试验,屋面最高处蓄水深度30-50mm。并安排专人检查记录。发现渗漏应分析原因并整改,整改完成后再次闭水试验,直至无渗漏发生质量控制点1.管根、雨水口、排气道四周封堵2.结构闭水试验3.出屋面管道四周封堵及圆角、防水附加层4.防水施工质量控制5.闭水试验6.刚性保护层及分格缝7刚性保护层40mmC20细石轮保护层内配单层直径6@200双向钢筋网,卩4周墙根处设伸缩缝,缝宽30mm,缝内嵌填密封胶;按要求设分格缝,纵横缝间距不得人于3im缝宽10mm,缝内钢筋切断开、并嵌填密封胶8装饰面层根据建筑设计做法施匸而层。而层应设分格缝,并与保护层的分格缝对齐 4.3.4坡屋面4.3.4.1坡屋面挂瓦做法(一)工艺流程构造做法做法说明及节点详图1钢筋絵屋而板屋面板在满足施工条件的前提下尽量采用坍落度较小的轮。屋面轮必须浇捣密实。屋血板应在浇筑絵时原浆収平压光。浇筑屋血板时应预留与上部俭保护层的连接钢筋,钢筋直径12、长度应深入上部腔保护层不小于20mm,间距不得人于lOOOXIOOOmm做法说明:坡屋而排水必须体系完整、排水畅通。明沟布置、排水流向以及雨水管布置应根据屋面形状做好深化设计和细部构造详图,保证排水畅通。屋方瓦1挂瓦条顺水条£石混癡七儀护展(保护层内钢筋与"板预留钢筋建接好)保温层2找平层如屋面板不能在浇筑妊时一次收平压光,则可川1:3水泥砂浆找平。砂浆找平前必须把屋面所冇洞口封堵密实。必须在所冇出屋面或与屋面相交的管道、排气道、墙体等阴角处用水泥砂浆抹成半径不小于100mm的圆角3防水层防水层采川不小于2mm厚的聚氨酯防水涂膜。(也町采川卷材做法)。女儿墙根部、出屋面管道、排气道、雨水口等阴角部位须增加防水附加层。防水附加层材料及做法与防水层和同,防水防水附加层应从阴角开始上翻和水平延伸各不小于250mmo用聚氨酯涂刷预留钢筋与屋面板相交处及其周围,保证该处不发生渗漏K泥砂2钢筋化取£结构板(板面应预留钢筋)3.5x40水泥钉丿亡三。弋乙©6004淋水试验做法见屋而部分说明5保温层防水层表面T燥后,铺设保温板。铺设保温层时应做好对防水层的保护,不得对防水层造成任何破坏。保温板厚度根据节能计算确定坡屋面挂瓦做法一96保护层保护层为40mm厚C20细石轮保护层内配单层直径6@200双向钢筋网。保护层内钢筋应与预留钢筋绑扎连接质量控制点1.出屋面管道四周封堵及圆角、防水附加层2.预留钢筋及其与屋面板接触涂刷聚氨酯3.屋面防水层4.淋水试验5.顺水条和挂瓦条的安装、固定7顺水条-25x5金属顺水条,用3.5x40水泥钉中距600,固定于细石栓保护层8挂瓦条根据屋面瓦规榕及布排方式将挂瓦条L30x4固定在顺水条上9屋面瓦根据建筑设计做法安装屋面瓦 4・3・4・2坡屋面挂瓦做法(二)工艺流程构造做法1钢筋稔屋面板屋面板在满足施工条件的前提下尽量采用坍落度较小的確。屋面碗必须浇捣密实,确保结构主体的抗渗性能。屋面板应在浇筑碗时原浆収平压光。浇筑屋面板时应预留固定顺水条钢筋,钢筋直径6、伸出板面10()-150mm(长度够固定顺水条即可),横坡向间距应与顺水条间距相同、位置对应、且不得大于500mm,顺坡向间距不得大于1500mm>且保证每根顺水条固定在不少于3根的预留钢筋上2找平层如屋面板不能在浇筑碗时一次收平压光,则可用1:3水泥砂浆找平。砂浆找平前必须把屋而所有洞口封堵密实。必须在所有出屋而或与屋而和交的管道、排气道、墙体等阴角处用水泥砂浆抹成半径不小于100mm的圆角3防水层防水层采用不小于2mm厚的聚氨酯防水涂膜。(也nJ采用卷材做法)。女儿墙根部、出屋面管道、排气道、雨水口等阴角部位须增加防水层。防水附加层材料及做法与防水层相同,防水防水附加层应从阴角开始上翻和水平延伸各不小于250mmo用聚氨酯涂刷预留钢筋与屋面板相交处及其周围,保证该处不发牛渗漏4淋水试验防水层施工完毕后,将水引至坡屋面顶部淋水,淋水时间不少于2h,或人雨后检查。如有渗漏,应查明原因并进行整改5顺水条防水层表面十燥,安装防腐木顺水条并预留钢筋固定。顺水条间距不得大于500mm,高度应与保温层面相同,或略高于保温层面。安装顺水条时应作好对防水层的保护,不得对防水层造成任何破坏6保温层木顺水条安装固定后在木顺水条间铺设保温板。保温层与顺水条间应结合紧密。铺设保温层时应做好对防水层的保护,不得对防水层造成任何破坏。保温板厚度根据节能计算确定7挂瓦条根据屋而瓦规格及布排方式将挂瓦条固定在顺水条上8屋面瓦根据建筑设计做法安装屋而瓦做法说明及节点详图做法说明:坡屋面排水必须体系完整、排水畅通。明沟布置、排水流向以及用水管布置应根据屋面形状做好深化设计和细部构造详图,保证排水畅通。木登区条30其25木顺水条30«hV45圖钉保温板水泥钉7@600屋面瓦挂瓦条顺水条.保温层聚氨酯防亲涂腹水泥砂乘找平层屋面钢筋混嚴土结构板(板面预留铜筋用于页定顺水条)挂瓦条固定在醮水条上保温板镶入木顺水条之间丿、廣水务在找型I选到强度后与OS®钢筋妾矿坡屋面挂瓦做法二质量控制点1出屋面管道四周封堵及圆介、防水附加层2预留钢筋及其打屋面板接触涂刷聚氨酯3屋面防水层4淋水试验5顺水条和挂瓦条的安装、固定 4・3・4・3坡屋面卧瓦做法工艺流程构造做法1钢筋碇M面板屋面板在满足施工条件的前提下尽量采用坍落度较小的絵。屋血俭必须浇捣密实,确保结构主体的抗渗性能。屋面板应在浇筑碗时原浆収平压光。浇筑屋而板吋应预留与上部轻保护层的连接钢筋,钢筋肓径12、长度应深入上部栓保护层不小于20mm,间距不得人于lOOOXIOOOmin2找"卜层如屋面板不能在浇筑栓吋一次收平压光,则可用1:3水泥砂浆找平。砂浆找平前必须把屋血所有洞口封堵密实。必须在所有出屋血或与屋而相交的管道、排气道、墙体等阴角处用水泥砂浆抹成半径不小于50mm的圆角3防水层防水层采用不小于2mm厚的聚氨酯防水涂膜。(也可釆用卷材做法)。女儿墙根部、出屋面管道、排气道、雨水口等阴角部位须增加防水层。防水附加层材料及做法与防水层相同,防水防水附加层应从阴角开始上翻和水平延伸各不小于250mmo用聚氨酯涂刷预留钢筋与屋面板相交处及其周围,保证该处不发生渗漏4淋水试验防水层施工完毕后,将水引至坡屋面顶部淋水,淋水时间不少于2h,或人用示检杏。如有渗漏,应查明原因并进行整改5保温层防水层表面干燥后,铺设保温板。铺设保温层吋应做好对防水层的保护,不得对防水层造成任何破坏。保温板厚度根据节能计算确定6保护层保护层为40mm厚C20细石碗保护层内配单层玄径6@200双向钢筋网。保护层内钢筋应与预留钢筋绑扎连接7屋面瓦根据建筑设计做法铺设屋面瓦,应保证屋面瓦与轮保护层粘结牢固做法说明及节点详图做法说明:坡屋面排水体系完整、排水畅通。明沟设置、排水流向以及雨水管布査应根据屋面形状做好深化设计和细部构造详图,保证排水通畅。卧瓦屋面坡度不得大于15%坡屋面臣卜瓦防渗漏做法质量控制点1出屋面管道四周封堵及圆角、防水附加层2预留钢筋及其与屋而板接触涂刷聚氨酯3屋面防水层4淋水试验5屋而瓦铺设 4.3.4.4坡屋面与高跨墙相交处内天沟做法工艺流程构造做法1钢筋桧屋面板/横墙屋血板在满足施工条件的前提下应尽最采用坍落度较小的殓。屋面他必须浇捣密实。屋面板应在浇筑妊时原浆収平压光2找平层及圆角屋面找平时应在板墙相交处浇筑细石桧并收光,根据板的坡度做fli50-150mm圆角。横墙脱模后应清理、修补、打磨3防水层防水层采用不小于2mm厚的聚氨酯防水涂膜。(也可采川卷材做法)。上翻高度从天沟底算起不小于300mm4淋水试验防水层施工完毕后,将水引至坡屋面顶部淋水,淋水时间不少于2h,或大雨后检查。如冇渗漏,应杳明原因并进行整改5保温层防水层表而干燥示,铺设保温板。铺设保温层时应做好对防水层的保护,不得对防水层造成任何破坏。保温板厚度根据节能计算确定6保护层保护层为40mm厚C20细石殓保护层内配单层玄径6@200双向钢筋网。无论挂瓦述是卧瓦,保护层在屋而上都必须延伸到泛水的高度以上,并收光压平,以便泛水安装7泛水安装泛水可选自粘性泛水也可选择一般泛水,无论什么类型的泛水,其最高处的高度(或叫天沟深度)应根据雨水排水计算确定,其在屋面上的延伸高度须在墙面上的高度相同。安装泛水若有螺眼则必须用密封胶封严做法说明及节点详图做法说明:坡屋面排水体系完幣、排水畅通。明沟设置、排水流向以及南水管布置应根据屋面形状做好深化设计和细部构造详图,保证排水通畅。斜屋面与横墙相交处必须保证排水畅通,不得积水。质量控制点1四周封堵及圆角处理、防水附加层2屋而防水层及手头处理3淋水试验4泛水安装 4.3.5种植屋面工艺流程构造做法1钢筋碇屋面板屋面板应尽量采用塌落度较小的碗。屋面栓必须浇捣密实。屋面板应在浇捣碗时原浆収平压光2闭水试验及结构修补见屋面部分说明3找平层/找坡层见屋面部分说明4卷材防水层开始铺贴防水卷材。防水层在女儿墙、出屋面管道、排气道等高出屋面的地方须上翻,上翻高度不得低于种植土完成面300mm。防水附加层材料及做法与防水层相同,做法见屋面部分说明5闭水试验见屋面部分说明6防水保护层保护层为40mm厚C20细石赴保护层内配单层直径6@200双向钢筋网,浇筑时必须一次压平抹光,刚性保护层在女儿墙、出屋曲管道、排气道等高出屋面的地方须上翻,上翻高度不得低于种植十完成面7滤水层滤水层采用50mm厚粒径10・20碎石滤水层,并且在上部铺设无纺布隔离,无纺布四周上翻100mm高,并用粘结剂粘结。当采用成殆犁料排水板时,注意不要让泥土、水泥、砂等垃圾进入排水板的正面空间,确保排水板的空间畅通。且铺设时尽可能做好固定措施,应及时做好回填土种植土工作,防止大风吹乱排水板而影响铺设质量8种植土种植土的厚度应满足上部苗木种植物所需土层厚度,但不得人于设计要求厚度做法说明及节点详图做法说明:屋面坡度应优先采用结构起坡。当室内顶棚有装饰可以掩盖楼板时,可用找坡层起坡。屋面皮杜应不小于2%o种植屋而的滤水层可采用翔料排水板有组织收集,但必须进行专项节点设计。变形缝应作为种植分区边界,不得跨缝种植。种Hkt5OJW6卒石淀水忌40厚妇石冷风!呆护层卷材肪水层was、社J、于296區面钢筋绘结梅板种植屋面质量控制点1屋面板洞口封堵2结构闭水试验3出屋面管道四周封堵及圆角、防水附加层4卷材防水层的施工质量5闭水试验6滤水层施工质量 43.6平屋面排气道做法工艺流程构造做法1排气道壁轻浇筑出屋面排气道壁宜与屋面妊一次浇成,应保证磴表面平整光滑2找平层及圆角屋而找平吋须将排气道道壁与屋而相交的阴角处用水泥砂浆抹成半径不小于100mm的圆角3道壁慕层修整防水层附加层和防水层施工前应对道壁进行清理、修整,以便防水施工4防水附加层排气道道壁•屋面相交的阴角须增加防水附加层。防水附加层材料及做法与屋面防水层相同,防水附加层应从阴角开始上翻和水平延伸各不小于250mm5防水层防水层须在防水附加层T•燥且验收合格后方可施工。防水层材料及做法絵屋血,防水层须上翻300mmo防水层上压1mm厚铝合金压条并用水泥钉@600固定在姓墙上,钉头密封膏密封6保护层与屋面同时进行闭水试验7保温层和饰面层屋面保温层和饰面层施工8抹灰保护层在排气道壁防水层外抹2()厚1:2水泥砂浆做法说明及节点详图做法说明:出屋面排气道壁必须采丿IJ现浇栓结构,宜与主体同时浇筑,壁厚不小于100mm,内配直径6@100双向钢筋网片。_4>6双向@150C20混决土匚f入<200防水附加层质量控制点1排气道道壁阜层修整2阴角部位防水附加层3防水层施工质量4防水层收口固定一||^^|L^aA)200j*1]排气道内侧此^3NIK^T.也排气道外侧百-窗方向U:、RR1O0EI角排气道出屋面防渗漏做法 4.3.7坡屋面排气道做法工艺流程构造做法1排气道壁栓浇筑出屋而排气道壁宜与屋面絵一次浇成,应保证栓表面平整光滑,浇筑时须预胡防水层收口,从道壁出挑60mm>高60mm殓。其高度应高于屋面饰面完成面300mm以上2找平层及圆角屋而找平时须将排气道道壁与屋面相交的排气道巧水处及两侧用水泥砂浆收成不小于100mm的圆角,其迎水(上部)浇筑细石俭并收光,跟据板的坡度做出不小于100-150mm圆角。排气道脱模应后应清理、修补、打磨3道壁基层修整防水层附加层和防水层施工前应对道壁进行清理、修整,以便防水施工4防水附加层排气道道壁•屋面相交的阴角须增加防水附加层。防水附加层材料及做法与屋面防水层相同,防水附加层应从阴角开始上翻和水平延伸各不小于250mm5防水层防水层须在防水附加层干燥且验收合格后方可施工。防水层材料及做法同屋面,防水层须上翻收在排气道道壁出挑的栓板下6淋水试验与屋而同吋进行淋水试验7保温层和饰面层排气道背水面积侧面保温层和饰面层施工8密封胶防水层须上翻3()()mmo上压1厚铝合金压条并用水泥钉@600固定在碗墙上,钉头密封胶密封9抹灰保护层在排气道壁防水层外抹20厚1:2水泥砂浆,水泥砂浆从屋面开始到出挑碇止10泛水安装泛水可选自粘性泛水或普通泛水,泛水背水及两侧应高于屋面不小于300mm,天沟深度应根据雨水排水计算确定,其在屋面上的延伸高度须在墙面上的高度相同,均为300mm。安装螺钉处必须川密封胶密封做法说明及节点详图做法说明:出屋面排气道壁必须采用现浇栓结构,宜与主体同时浇筑,壁厚不小于100mm,内配直径6@100双向钢筋网片。成品自粘性柔性泛水或成品泛水压条。一t>6戻向©150.C2O汎凝土坡屋面排气道须增加质量控制点1排气道道壁基层修整2阴角部位防水附加层3防水层丿施工质量4密封胶填塞饱满5泛水安装及密封胶 4.3.8出屋面管道根部防渗漏工艺流程构造做法1管道清理把管道上粘附的灰尘、砂粒、汕污、清理干净2管道安装安装管道吋应注意管道居套管中心,并临吋固定3塞缝用聚氨酯发泡塞严管道与套管间的缝隙,上面用密封胶封口4找平层及圆角屋面找平时须将套管与屋面相交的阴角处川水泥砂浆抹成半径不小于100mm的圆角5管周防水附加层做完找平层及圆角后,在套管周边250mm范围涂刷防水层,并沿套管根上翻250mm以上(倒置式屋面应考虑保温层厚度)6防水层屋而防水层上翻到套管顶部处7保温层按照屋面保温层设计施工保温层8刚性保护层及饰而层按屋面做法施工刚性栓保护层和饰面层,钢性保护层和饰面层与套管间留20mm宽伸缩缝并用密封胶封严9打密封胶在防水材料的套管周收口处打密封胶封堵10保护层在套管周边用20mm厚1:2水泥砂浆抹灰收口,表面收光。或者在管周浇筑俭墩做法说明及节点详图做法说明:木做法为出屋面的管道(如排水、通气管)防渗漏做法。出屋面管道须在屋面板浇筑扯时预先埋入带止水翼的套管,并保证管周址密实。套管应高出屋面3()()mm以上、内径至少应比管道外径人30mmoPVC管聚氨酹发泡止水涣附加防水层/钢套管密封胶嵌錢、、出屋管道才艮咅E防渗漏节点做7去质址控制点1管道预埋2套管内部清理干净3套管与管道间聚氨酯发泡塞实4阴角部位圆角及防水附加层5防水施工质量6打密封胶7抹灰时注意避免破坏防水层 4.4施工(创优)标准化详图如上图:可用铝合金压条;或者在结构层上留出凹槽,可以顺坡度留斜槽,确保屋面完成面至防水收头大于250即可。留置凹槽的可以用射钉固定30宽铁皮带压好卷材,满刷聚氨酯,后防水砂浆嵌平,再进行女儿墙内抹面等。屋面核心筒或者其他出屋面竖向结构,如风道井、楼梯间墙体等处收头一般做法 满粘区域II满粘区域①设备基础收头做法。也可以采用将设备基础整包的方式做防水,但对于后续设备安装破坏原防水层部位需要刷涂聚氨酯涂膜等封闭。侧排水口:安装时定好标高,方圆区域半径50公分之内防水基层坡度适当加大到5%,如为正置式保温,排水口周围区域内,块状保温板材可按坡度切削,使防水卷材顺利进入排水口(不小于80)。如为倒置式,防水卷材完成后,平面保温板块在侧排水口处可适当减除,主要目的在于确保侧排口尺寸(不小于260*180),免阻挡算子安装。防水卷材在水口处不得有明显错台,以免积水。 侧排水口:安装时定好标高,方圆区域半径50公分之内防水基层坡度适当加大到5%,如为正置式保温,排水口周围区域内,块状保温板材可按坡度切削,使防水卷材顺利进入排水口(不小于80)。如为倒置式,防水卷材完成后,平面保温板块在侧排水口处可适当减除,主要目的在于确保侧排口尺寸(不小于260*180),免阻挡算子安装。防水卷材在水口处不得有明显错台,以免积水。 20片水户层(3JTmWm10悼地砖)-3
