'钢筋工程标准做法2017-11-11编制日期初审日期2017-11-11审核日期批准日期修订记录日期修订状态修改内容修改人审核人批准人目的:明确钢筋工程施工工艺控制流程,提升钢筋工程主体结构的实体和观感质量。适用范围:适用于中天公司所有在建及新建项目。编制说明本标准做法要求所有在建及新建项目均按此做法执行。混凝土标准做法
原材料

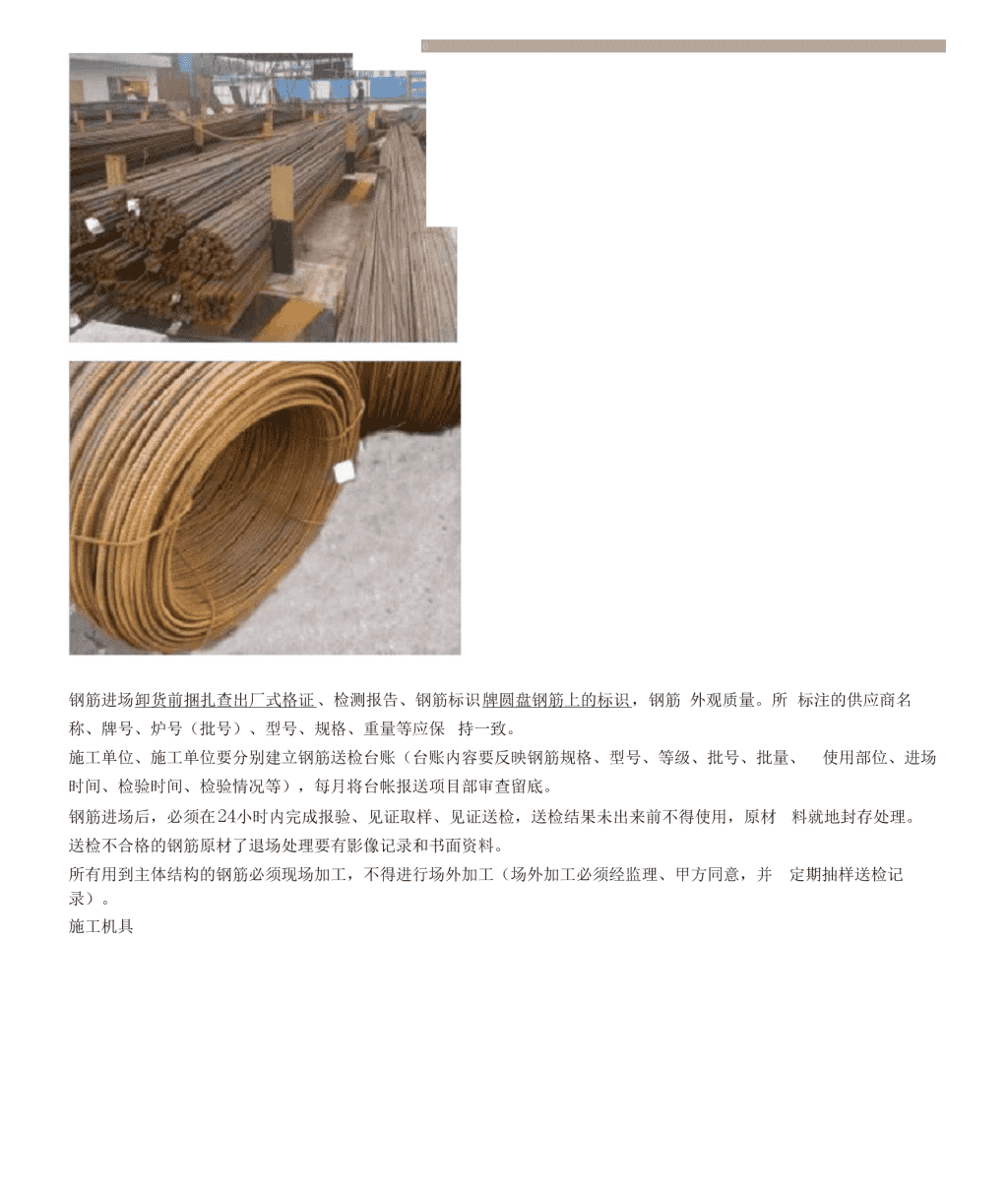

0钢筋进场卸货前捆扎查出厂式格证、检测报告、钢筋标识牌圆盘钢筋上的标识,钢筋外观质量。所标注的供应商名称、牌号、炉号(批号)、型号、规格、重量等应保持一致。施工单位、施工单位要分别建立钢筋送检台账(台账内容要反映钢筋规格、型号、等级、批号、批量、使用部位、进场时间、检验时间、检验情况等),每月将台帐报送项目部审查留底。钢筋进场后,必须在24小时内完成报验、见证取样、见证送检,送检结果未出来前不得使用,原材料就地封存处理。送检不合格的钢筋原材了退场处理要有影像记录和书面资料。所有用到主体结构的钢筋必须现场加工,不得进行场外加工(场外加工必须经监理、甲方同意,并定期抽样送检记录)。施工机具
弯曲机调直机切断机闪光对焊机套丝机电弧焊机扳手绑扎工具电渣压力焊机A1:场地布置合理,原材料与半成.品分开堆放材料标识牌A2:材料标识牌,600*4501IIIH
A3:长条钢筋米用塔吊直接吊运,严禁单股钢丝绳吊运(打’X,表示错误做法)A4:箍筋米用料斗吊运,严禁装载超过料具上口(打"X,表示错误做法)标准做法
A5:墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑
A6:钢筋在浇筑混凝土前,建议用PVC管保护主筋不受污染;未米取保护应安排专A7:距离浇筑板面500uni处加箍筋,固定柱主筋偏位人及时进行清洗A8:墙、柱钢筋直径》201nm,采用机械接A9:墙、柱钢筋直径v20采用电渣压头力焊柱纵筋012钢筋段钢筋段与,箍筋点焊Pt-1III11-151hr[1135。弯句平一直段10d柱纵筋©12钢筋段钢筋段与箍筋点焊节点箍筋箍筋焊接满焊10d
All:梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位(箍筋与每根主筋相交位置必须有效绑扎牢固)A12:梁主筋直径》20nlm,采用机械接头;梁主筋v20mm采用焊接或绑扎搭接A10:柱核心区箍筋:加工焊接成如图所示钢筋笼,梁钢筋绑扎完成时一同下沉到预定位箍筋A13:主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎
A14:梁、柱箍筋按抗震要求,弯成135度角
梁中线梁面一排纵筋A14:梁钢筋一排筋与二排筋采用分隔筋隔板而筋在边梁主筋内侧锚固A15:板面筋在边支座锚固时,直接延伸到开,分隔筋直径》主筋直径或25mm;分隔梁最外面一根钢筋的内侧弯下筋距支座边500Hill设置一道,中间每隔3m设置一道A16:板配筋建议采用双层双向配筋(面筋A17:面筋锚固端与梁箍筋(主筋)、墙主推荐不小于①8,具体以设计为准)筋(水平筋)绑扎牢固,面筋绑扎要满绑A18:板底筋绑扎前,画线控制间距,建议采用弹进行绑扎),不得出现隔一绑一"勺跳绑形式线控制A19:板面筋采用满绑(纵横钢筋交接位置都必须
距直径同板钢筋剪力墙放射钢筋A20:楼板上预留洞口》500▼▼▼▼IIIII,封口处采A21:板内阳角宜增加7根直径同板面筋的用U型钢筋放射钢筋,长度不小于1700mmA22:柱、墙钢筋垫块:墙、柱采用成品塑胶内撑条,纵横间距同螺杆间距;柱主筋垫块采用成品塑胶垫块,沿柱角部w600mm设置一个,墙体纵横间距w600mmA23:板(梁)底筋垫块:采用预制成品垫块,板品马镜(H型马凳规格80X80以上)。L型封口箍筋间JII叫肆蟆即加嘟卜II।.Lii•WII>tiI洞口尺间距1000*1000mm;梁底部每500mm布置2个放置在角筋位置
A24:板面筋马镜:采用H型预制成品马镜。间距600*600mm。推荐采用“十”字形开槽的预制成
A25:钢筋搭接焊:表面平整、光滑,无凹陷、A26:电渣压力焊:焊包凸出面不少于4HIII不得焊瘤、裂纹、气孔、咬边、夹渣等质量缺陷,雨出现偏心、气孔、裂缝、咬边、夹渣等缺陷,雨天严禁作业天严禁作业
A27:墙上埋管采用钢筋焊接固定A28:断开的箍筋与止.水钢板焊接
A29:钢筋混凝土墙体上预留洞采用钢模预埋定位A30:钢筋混凝土中采用预PVC止水节A31:厨卫间反砍采用配筋混凝土,①6@400的U型箍筋,与钢筋同时绑扎安装
A32:预埋线盒采用钢筋加固,交叉位置与墙体钢筋焊接牢固A33:落水管、地漏等穿楼板的管道采用成品PVC止水节,利用模板上双控线精确定位
5、管理动作竖向墙柱钢筋绑扎完,监理工程师100%验收合格后才可以进行封模。梁钢筋绑扎完成后沉梁前监理工程师必须进行中间过程验收。
板钢筋绑扎完成后,监理工程师100%验收合格后才允许进行混凝土浇筑。所有停工待检点、见证点在监理验收时要保留影像资料(要能反映整体的施工情况)和书面记录资料'
