'准格尔旗草圪图水库除险加固工程施工组织设计内蒙古东源水利市政工程有限责任公司二○一五年八月

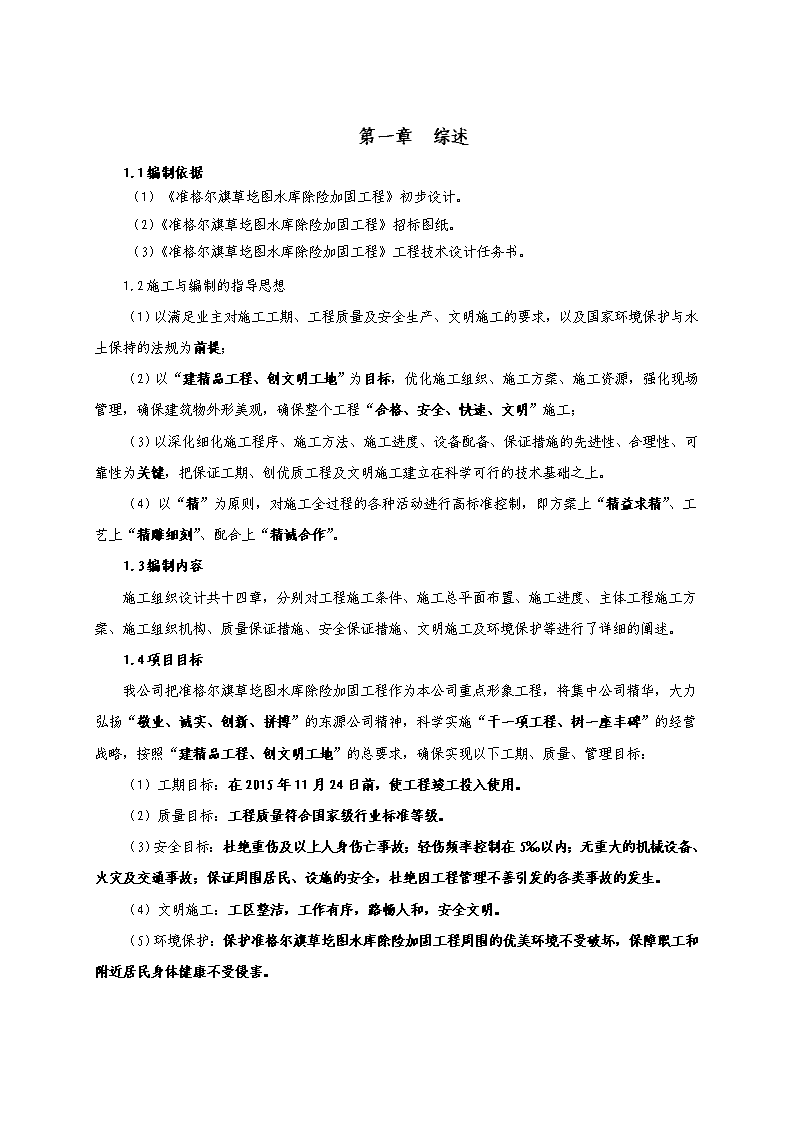

第一章综述1.1编制依据(1)《准格尔旗草圪图水库除险加固工程》初步设计。(2)《准格尔旗草圪图水库除险加固工程》招标图纸。(3)《准格尔旗草圪图水库除险加固工程》工程技术设计任务书。1.2施工与编制的指导思想(1)以满足业主对施工工期、工程质量及安全生产、文明施工的要求,以及国家环境保护与水土保持的法规为前提;(2)以“建精品工程、创文明工地”为目标,优化施工组织、施工方案、施工资源,强化现场管理,确保建筑物外形美观,确保整个工程“合格、安全、快速、文明”施工;(3)以深化细化施工程序、施工方法、施工进度、设备配备、保证措施的先进性、合理性、可靠性为关键,把保证工期、创优质工程及文明施工建立在科学可行的技术基础之上。(4)以“精”为原则,对施工全过程的各种活动进行高标准控制,即方案上“精益求精”、工艺上“精雕细刻”、配合上“精诚合作”。1.3编制内容施工组织设计共十四章,分别对工程施工条件、施工总平面布置、施工进度、主体工程施工方案、施工组织机构、质量保证措施、安全保证措施、文明施工及环境保护等进行了详细的阐述。1.4项目目标我公司把准格尔旗草圪图水库除险加固工程作为本公司重点形象工程,将集中公司精华,大力弘扬“敬业、诚实、创新、拼搏”的东源公司精神,科学实施“干一项工程、树一座丰碑”的经营战略,按照“建精品工程、创文明工地”的总要求,确保实现以下工期、质量、管理目标:(1)工期目标:在2015年11月24日前,使工程竣工投入使用。(2)质量目标:工程质量符合国家级行业标准等级。(3)安全目标:杜绝重伤及以上人身伤亡事故;轻伤频率控制在5‰以内;无重大的机械设备、火灾及交通事故;保证周围居民、设施的安全,杜绝因工程管理不善引发的各类事故的发生。(4)文明施工:工区整洁,工作有序,路畅人和,安全文明。(5)环境保护:保护准格尔旗草圪图水库除险加固工程周围的优美环境不受破坏,保障职工和附近居民身体健康不受侵害。

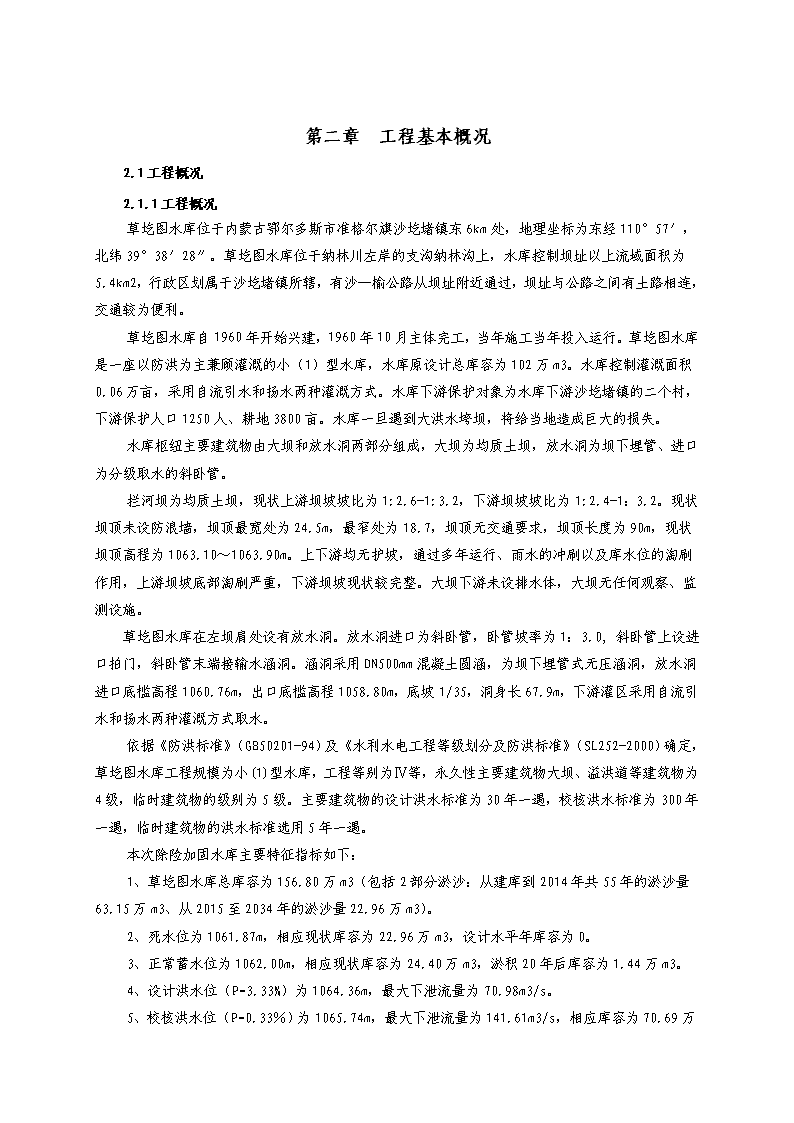

第二章工程基本概况2.1工程概况2.1.1工程概况草圪图水库位于内蒙古鄂尔多斯市准格尔旗沙圪堵镇东6km处,地理坐标为东经110°57′,北纬39°38′28″。草圪图水库位于纳林川左岸的支沟纳林沟上,水库控制坝址以上流域面积为5.4km2,行政区划属于沙圪堵镇所辖,有沙—榆公路从坝址附近通过,坝址与公路之间有土路相连,交通较为便利。草圪图水库自1960年开始兴建,1960年10月主体完工,当年施工当年投入运行。草圪图水库是一座以防洪为主兼顾灌溉的小(1)型水库,水库原设计总库容为102万m3。水库控制灌溉面积0.06万亩,采用自流引水和扬水两种灌溉方式。水库下游保护对象为水库下游沙圪堵镇的二个村,下游保护人口1250人、耕地3800亩。水库一旦遇到大洪水垮坝,将给当地造成巨大的损失。水库枢纽主要建筑物由大坝和放水洞两部分组成,大坝为均质土坝,放水洞为坝下埋管、进口为分级取水的斜卧管。拦河坝为均质土坝,现状上游坝坡坡比为1:2.6-1:3.2,下游坝坡坡比为1:2.4-1:3.2。现状坝顶未设防浪墙,坝顶最宽处为24.5m,最窄处为18.7,坝顶无交通要求,坝顶长度为90m,现状坝顶高程为1063.10~1063.90m。上下游均无护坡,通过多年运行、雨水的冲刷以及库水位的淘刷作用,上游坝坡底部淘刷严重,下游坝坡现状较完整。大坝下游未设排水体,大坝无任何观察、监测设施。草圪图水库在左坝肩处设有放水洞。放水洞进口为斜卧管,卧管坡率为1:3.0,斜卧管上设进口拍门,斜卧管末端接输水涵洞。涵洞采用DN500mm混凝土圆涵,为坝下埋管式无压涵洞,放水洞进口底槛高程1060.76m,出口底槛高程1058.80m,底坡1/35,洞身长67.9m,下游灌区采用自流引水和扬水两种灌溉方式取水。依据《防洪标准》(GB50201-94)及《水利水电工程等级划分及防洪标准》(SL252-2000)确定,草圪图水库工程规模为小(1)型水库,工程等别为Ⅳ等,永久性主要建筑物大坝、溢洪道等建筑物为4级,临时建筑物的级别为5级。主要建筑物的设计洪水标准为30年一遇,校核洪水标准为300年一遇,临时建筑物的洪水标准选用5年一遇。本次除险加固水库主要特征指标如下:1、草圪图水库总库容为156.80万m3(包括2部分淤沙:从建库到2014年共55年的淤沙量63.15万m3、从2015至2034年的淤沙量22.96万m3)。2、死水位为1061.87m,相应现状库容为22.96万m3,设计水平年库容为0。3、正常蓄水位为1062.00m,相应现状库容为24.40万m3,淤积20年后库容为1.44万m3。4、设计洪水位(P=3.33%)为1064.36m,最大下泄流量为70.98m3/s。5、校核洪水位(P=0.33%)为1065.74m,最大下泄流量为141.61m3
/s,相应库容为70.69万m3(2034年水平年),调洪库容为69.25万m3。根据水库现状存在问题,确定具体除险加固措施为:除险加固措施:填筑加高大坝、新建大坝上游护坡、下游棱体排水,新建溢洪道工程,拆除新建放水洞,新建管理观测设施。(具体见大坝、溢洪道等图纸)2.1.2水文气象和工程地质2.1.2.1水文气象草圪图水库位于内蒙古鄂尔多斯市准格尔旗沙圪堵镇东6km处,地理坐标为东经110°57′36″,北纬39°38′28″。草圪图水库位于黄甫川左岸的支沟纳林沟上,水库坝址以上控制流域面积为5.4km2,草圪图水库坝址以上主河道长3.355km,主河道平均比降为4.84%。黄甫川是黄河的一级支流,发源于准格尔旗布尔陶亥苏木的坝梁村,由北向东南流经原纳林乡、沙圪堵镇至榆树塔转向东南至陕西省府谷县郝家圪旦与十里长川汇合,后流入黄河。草圪图水库工程于1960年10月竣工,坝型为均质土坝,水库原设计总库容为102万m3,是一座以防洪为主兼顾灌溉的小(1)型水库,工程等别为Ⅳ等。草圪图水库下游防洪保护对象为准格尔旗沙圪堵镇二个村,保护人口1250人,保护耕地3800亩。本次设计气候特征采用沙圪堵气象站的资料。草圪图水库地处中温带,属典型的大陆性季风气候,天气变化无常,冬季寒冷干燥,夏季酷热,秋季短促,春季多风沙。根据沙圪堵气象站1959~1980年气象资料统计,多年平均气温为7.3°C,历年最高气温为38.3°C(1961年6月11日),历年最低气温-30.9°C(1971年1月22日)。全年日照时数为3119小时,多年平均降水量为402mm,降水年内分配极不均匀,主要集中在7、8、9三个月,占全年降水的68.7%,多年平均蒸发量为2082mm(20cm蒸发皿)。全流域盛行西风和西北风,多年平均风速为2.3m/s,历年最大风速为18m/s,多年平均最大风速14.7m/s;汛期(6~9月)最大风速为14m/s,汛期最大平均风速13.2m/s,最大冻土深为150cm。本次草圪图水库除险加固初步设计以沙圪堵水文站为设计参证站进行设计年径流计算。根据沙圪堵水文站的多年平均径流深37.28mm,计算出草圪图水库坝址处多年平均径流量为20.13万m3。纳林沟是季节性山沟,洪水是由降雨形成,只有汛期才产生洪水。本次设计洪水计算以沙圪堵水文站为设计参证站,经计算,草圪图水库设计洪水成果如下:设计洪水(P=3.33%):洪峰为229m3/s、24小时洪量为71.2万m3。校核洪水(P=0.33%):洪峰为438m3/s、24小时洪量为127.5万m3。2.1.2.2工程地质(1)水库地区的地震动峰值加速度为0.05g,相当于地震烈度6度区。(2)库区地表及地下水对普通水泥的混凝土无腐蚀性。(3)水库地形上构成独立小流域,周侧分水岭宽厚,不存在侧向永久渗漏问题。(4)水库库区无农田及民房分布,故水库蓄水不存在浸没及淹没等工程地质问题。(5)水库受洪流、风沙、风浪波动等外营力影响,存在淤积工程地质问题。
(6)现状主坝坝体主要填筑层岩性为含细粒土砂,稍密,局部松散,渗透系数为6.5×10-3cm/s,高于均质坝体渗透系数小于1.0×10-5cm/s的质量指标,因此,坝体存在渗漏和渗透变形问题。需进行重新压实和防渗处理。允许水力比降建议值0.20。(7)水库主坝坝基地层为岩土二元结构,上部为第四系全新统冲洪积(Q4al-pl)级配不良砂,综合渗透系数建议值6.2×10-3cm/s,属中等透水性,地层厚度较大,平均厚度2.5m;下部为强~中等风化粉砂质泥岩,层顶埋深一般较大,局部较小,属弱~极微透水性,构成本水库大坝坝基的相对隔水层。坝基存在渗漏问题,应进行防渗处理。主要渗漏层为(Q4al-pl)级配不良砂,为防渗处理的主要目的层。防渗处理办法可结合坝体处理,采用水泥土搅拌式帷幕墙或复合土工布与相对隔水层齿接的办法。当采用水泥土搅拌桩时,桩端应至少进入单元层④—粉砂质泥岩不小于0.5m。(8)水库坝基地层不存在砂土液化及地震稳定性问题。(9)主坝坝基第四系地层存在流土类型渗透变形问题。建议结合坝体及坝基防渗控制渗流稳定性。(10)水库左坝肩均为岩质边坡,无绕坝渗流问题;右坝肩均为土质边坡,有绕坝渗流问题,未来需结合坝体及坝基一并进行防渗处理,防渗的边界应由设计单位根据未来正常高水位及地勘资料进行准确确定。设计及施工时,应做好坝体与岩质边坡的齿接处理,齿槽不宜小于1.5m。(11)左、右坝肩外侧山体局部遭受后期人工开挖取土影响,边坡陡立,易产生坍塌和坍岸现象,施工时应结合库区治理进行环境整治。(12)拟建放水建筑物沿线地基可选持力层为单元层④—粉砂质泥岩。因可选持力层抗冲刷和渗透变形不满足要求,需进行衬砌和防止渗透变形处理。(13)放水建筑物沿线边坡大部为岩质边坡,但进、出口段为土质和岩土组合二元结构边坡。边坡均符合坡率法稳定原则,进行适度放坡处理即可满足稳定要求。控制放坡比如下:土质边坡:水上:1∶1.75、水下:1∶2.5、岩质边坡:1∶0.75。(14)块石料场具有质量好、储量大、易于开采等优点,缺点是运距远。(15)混凝土用粗、细骨料具有质量好、储量大、运距较短、易于开采等优点。(16)水库防渗土料场位于水库南侧的沙圪堵榆树塔砖厂,储量大、运距较短、易于开采优点。(17)筑坝土料场可就近选取,岩性为Q3s含细粒土砂,具有易开挖、压实质量好、运距短、储量大的优点,缺点是防渗指标、天然含水量、塑性指数偏低。(18)坝体施工前,应将现状及坝边坡及坝基清表处理,清除杂草、表土约厚0.5~1.0m。原坝体边坡应结合新坝坡连接进行刷坡和再压实处理。施工时应做好新旧坝坡的有效连接。2.1.3对外交通条件草圪图水库位于内蒙古鄂尔多斯市准格尔旗沙圪堵镇东6km处,地理坐标为东经110°57′3,北纬39°38′28″。行政区划属于沙圪堵镇所辖,有沙—榆公路从坝址附近通过,坝址与公路之间有土路相连,交通较为便利。
第三章施工总体布置3.1概述3.1.1施工布置原则根据工程规模及工地现有条件,本工程施工总布置遵循以下原则:(1)以主体工程施工需要为中心,统筹兼顾,力求布置紧凑,并便于管理、方便生产和生活。(2)施工设施的布置应尽量满足主体工程工艺要求,减小施工干扰及物料的二次倒运。(3)根据工程布置方案及施工时段进行场地布置,满足施工需要,尽量减少临时占地。(4)合理利用地形地物,尽量减少场地平整的工程量。(5)充分利用荒山坡地和水库淹没区,少占林地、耕地,保护生态环境,防止污染。(6)充分利用弃渣场整平压实后作为工程施工场地。3.1.2施工布置总体说明3.1.2.1、施工工厂设施(1)混凝土拌合系统根据水工枢纽建筑物施工的混凝土浇筑、运输条件,本工程主要在坝址左、右岸各设置2台混凝土搅拌机;坝址右岸混凝土拌和系统担负溢洪道护坡混凝土生产任务;左坝区混凝土拌和系统主要担负溢洪道及溢洪道左坝段部分混凝土生产任务。(2)砂石料加工系统根据工程地质报告所述,坝址附近下游有砂砾料场,故需自行开采。(3)机械修配及综合加工系统为满足工程施工需要,本工程现场设置钢筋加工厂、木材加工厂、机械修配站和汽车保养站。①钢筋加工厂钢筋加工厂高峰期钢筋加工量为10 t/班。根据施工总进度的要求,钢筋加工厂的工作制度为1班。每班的生产人员和管理人员共需4人。②木材加工厂木材加工厂设锯材和模板制作两个车间。木材加工厂的锯材能力为2 m3/班,模板制作能力为5 m3/班,采用两班制生产,需建筑面积150 m2,占地面积800 m2。③机械修配站和汽车保养站工地的机械修配站只承担大型施工机械的小修及保养工作,中修和大修宜在布尔陶亥苏木镇进行。汽车修配站承担运输车辆的小修及保养工作,修配站的规模为5标准台。运输车辆的中修和大修宜在布尔陶亥苏木镇市区进行。本工程不设制氧厂,施工所需氧气采用购置氧气瓶的方式解决。3.1.2.2、施工供风、供水、供电及通信
(1)施工供风结合工程枢纽布置特点及施工要求,工程施工用风本着就近布置、集中供给的原则进行,本工程只在左岸溢洪道开挖区设置2台空气压缩机,施工工厂设施的用风由自设的供风设施自行解决。(2)施工供水本工程用水量相对集中的有坝址左岸施工区、坝址右岸施工区、生活区三个地方。为满足工程施工、辅助企业及生活用水的水量、水质需要,本工程为三大用水工区各设一座供水系统为之服务,分别为溢洪道左岸工区供水系统、溢洪道右岸工区供水系统、生活区供水系统。各系统均采用在河边打渗水井,水泵提水至各施工点高位水池,重力引水。(3)施工供电采用永久输电线路先行架设,施工期作为施工电源的输送电方案。另外,为了保证枢纽正常施工,在工地配置一台90 kW柴油发电机作为备用电源。3.1.2.3、施工总平面布置施工总布置,充分考虑自然条件、水工枢纽布置、施工导流布置及主体工程施工安排、场内外交通运输布置、料场选择等因素,进行全面的生产和生活设施的布置。为满足准格尔旗草圪图水库除险加固工程施工需要,在坝址区右岸设置如下施工工厂设施:风、水、电供应系统、钢筋加工厂、木工加工厂、办公及生活区等。3.1.2.4、弃渣场布置工程总弃渣量自然方为4500m3在设计中充分考虑利用冲沟、滩地及土料、砂石料采坑作为弃渣场,本工程在溢洪道下游临建区附近布置1个弃渣场。弃渣场位于土料场,待土料开挖后,集中一处进行回填。弃渣场需做好排水与挡护工程。3.1.2.5、生活区、辅助企业布置根据工程枢纽布置特点,生活区、辅助企业布置宜采用分区布置的办法解决。本工程施工场地布置分两大区布置:坝址区、生活区。施工辅助企业布置在溢洪道上游右岸混凝土系统附近,施工场地高程高于20年一遇洪水位。3.1.2.6、生产、生活福利设施建筑面积本工程施工高峰人数为206人,经计算工程所需的生产、生活福利设施建筑面积、占地面积见表。表3-1生产、生活福利设施建筑面积、占地面积序号项目单位建筑面积占地面积备注1施工生活福利房屋m216804250包括业主、监理、设代用房2中心仓库m2120036004油库m28012005右岸混凝土拌合系统m220022006钢筋加工厂m24005007木材加工厂m225020008机械修配站及汽车保养站m23001000
9停车场m2030003.2施工交通布置1、对外交通运输草圪图水库下游有乡村级公路通至109国道,交通较为便利。项目区有砂石路与公路相通,交通较便利。场内施工场地较为宽阔、平坦,对内交通道路较易布置。大坝至取土场和物资供应站之间的交通可修筑施工便道解决。另外,由于溢洪道布置在左岸,因此,砼所需外购材料都要从右岸的坝顶运进。2、场内交通运输场内运输任务主要包括土石方开挖出渣、土料运输上坝、混凝土骨料、块石料运输、混凝土成品料运输,各施工工厂和生活区之间的物资运输等。草圪图水库位于内蒙古鄂尔多斯市准格尔旗沙圪堵镇东6km处,地理坐标为东经110°57′3″,北纬39°38′28″。行政区划属于沙圪堵镇所辖,有沙—榆公路从坝址附近通过,坝址与公路之间有土路相连,交通较为便利。
第四章施工导流方案一、施工导流该水库工程为Ⅳ等工程,其挡水建筑物为Ⅳ级建筑物,根据《水利水电工程施工组织设计规范》SL303-2004中规定,施工导流建筑物应为Ⅴ级,其相应导流建筑物设计洪水标准应拦重现期10年~5年一遇的洪水,坝体拦洪度汛标准为重现期50~20年一遇的洪水,本工程导流洪水标准选用5年一遇,坝体拦洪度汛标准采用20年一遇。导流方式采用全段围堰法。大坝防渗墙和下游坡填筑安排在汛期施工,由于高程较高,不受汛期洪水影响。大坝上游坡填筑和护坡工程施工安排在非汛期进行,需将库内水利用现有的扬水泵站提水放空,然后在坝前设2.0m高的围堰,围堰顶高程为1065.00m。扬水泵站和溢洪道施工安排在汛期进行。现状库水位在1063.60m左右,距离溢洪道底高程1065.48m相差3.88m,区间库容48.37万m3,而汛期5年一遇一日洪量为15.48万m3,可以完全容纳在库内,故溢洪道施工无需导流。泵站建基面1060.50m较现状水位高出8.9m,故扬水泵站施工时无需进行导流。施工围堰采用均质土围堰,迎水坡采用1:1.5,或编织带土护坡。背水坡采用1:1.5,堰顶宽2m。围堰填筑为粉土填筑,采用2.0m3装载机挖装,5T载重汽车运输上堰,振动碾碾压。围堰拆除采用2.0m3单斗液压挖掘机挖装,5t载重汽车运输。
第五章施工测量控制5.1施工测量5.1.1平面控制网对业主或监理工程师提供的有关的测量资料、数据及测量基准点(线),认真进行复核,校验测量基准点(线)的精度,确保测量资料和数据的准确性,利用经核验过的测量基准点,对施工段进行施工平面控制网点的布设,并对所布设的控制网进行外业施测及内业平差计算,分析控制网的精度,是否满足施工规范要求,在满足精度的情况下,报监理工程师,取得批复后,才能进行施工。对测量基准点以及为满足施工精度所布设的控制点加以保护,防止损坏,在施工过程中发现控制点的移动或损坏后,应立即对其进行恢复,以满足施工需要。在施工过程中,结合施工需要和现场施工条件,对所布设的控制网点进行加密,其精度满足施工要求。5.1.2高程控制网1、水准点布置形式:根据业主或监理工程师所提供的高程控制点(水准点)对施工区域进行高程控制网布设,水准点布成结点网,在施工时便于引测高程(水准点间距控制在300m以内)。2、水准点的选定:选择牢固的基石或埋设砼桩作水准标石,再根据施工需要对高程控制点进行加密。3、水准测量及平差计算:按照施工要求及水准测量的有关规定,对所布设的水准网点进行测量,测量后对所测数据进行平差计算,得出各水准网点的高程,(首级控制点为三等,加密水准点为四等),并与国家水准点进行联测,以得到统一高程系统。4、平面、高程控制点的位置满足以下条件:控制点的位置在建筑物轮廓线以外,不妨碍施工,引测方便。控制点布置在坚实、通视良好的地面上。不受开挖及填筑的施工影响。5.1.3纵断面测量在轴线起点定点,在轴线中线两端设置里程桩,里程桩采用整数,并在轴线特征点加密里程桩,地形起伏变化较大地段,里程桩适当加密,利用仪器对里程桩、里程桩高程进行测量,标明桩号及高程,绘制成纵断面图,了解轴线地面的起伏情况,所测高程中误差满足施工测量规范要求。
5.1.4横断面测量横断面测量是为计算开挖、毁田土石方工程量的依据。横断面测量,施测长度根据设计图以及现场实际情况定,测量距离用轻便的皮卷尺量。如遇下列情况对应加测横断面:中心线上地形有显著的起伏时。中心线与道路、沟渠交叉处。开挖前测绘横断面图,按设计开挖边坡设置开挖边界桩,为防止开挖时边界桩遭破坏,在边界桩外侧一定距离引桩。开挖后,实测开挖断面与设计断面进行比较、复核。据横断面测量成果,以及纵断面测量成果,绘制成平面示意图及断面图,作为计算工程量和竣工资料。5.1.5竣工测量每完成一单位工程,及时对其进行竣工测量,并提交该工程的竣工测量成果,与设计值比较,作为竣工资料存档。
第六章主体工程施工方法和措施一、主体工程施工方案6.1永久工程6.1.1挡水建筑物结构工程(一)、挡水建筑物结构高程草圪图水库坝顶高程为:1063.10~1063.90m。水库枢纽主要建筑物由大坝和放水洞两部分组成,大坝为均质土坝,放水洞为坝下埋管、进口为分级取水的斜卧管。拦河坝为均质土坝,现状上游坝坡坡比为1:2.6-1:3.2,下游坝坡坡比为1:2.4-1:3.2。现状坝顶未设防浪墙,坝顶最宽处为24.5m,最窄处为18.7,坝顶无交通要求,坝顶长度为90m,现状坝顶高程为1063.10~1063.90m。上下游均无护坡,通过多年运行、雨水的冲刷以及库水位的淘刷作用,上游坝坡底部淘刷严重,下游坝坡现状较完整。大坝下游未设排水体,大坝无任何观察、监测设施。草圪图水库在左坝肩处设有放水洞。放水洞进口为斜卧管,卧管坡率为1:3.0,斜卧管上设进口拍门,斜卧管末端接输水涵洞。涵洞采用DN500mm混凝土圆涵,为坝下埋管式无压涵洞,放水洞进口底槛高程1060.76m,出口底槛高程1058.80m,底坡1/35,洞身长67.9m,下游灌区采用自流引水和扬水两种灌溉方式取水。6.1.2溢洪道主体施工(1)砂砾石垫层首先将需要铺筑垫层的部位进行削坡,并将基面用挖除法平整,对个别低洼部分,用反滤第一层滤料人工填筑至设计位置。砾石的粒径、级配、坚硬度、渗透系数应符合设计要求。应由底部向上按设计要求逐层铺设,并保证层次清楚,层厚符合设计要求,不得从高处顺坡倾倒。分段铺设时,应使接缝层次清楚,不得发生层间错位、缺断、混杂等现象。砾石铺筑时要避免渗杂物和粉质粘土,禁止施工人员和车辆通行,防止破坏和扰动。(2)混凝土工程该项工程混凝土900余m3。①模板制安:本工程采用钢模板系统。模板安装位置采用全站仪控制,在两坝端分别设控制点进行位置控制,根据混凝土每道伸缩缝的位置,确定每仓混凝土浇筑长度。支模前用全站仪做几个控制点,控制支模位置,支模及浇混凝土时也要随时用全站仪进行位置控制,保证混凝土位置正确。模板安装必须设有足够固定设施及支撑,以保证混凝土浇注后的型状、尺寸及位置的准确。模板表面要涂脱模剂,但应避免污染而影响钢筋和混凝土的质量。
②混凝土浇筑:本工程所用混凝土为C25F200,混凝土由布尔陶亥苏木镇商品混凝土拌合站购买,混凝土运输车运输,平板振捣器振捣的方法施工。采用跳仓浇筑顺序施工。混凝土浇筑前做好混凝土生产浇筑的各项准备工作。其中包括场区交通道路,风水电供应,混凝土材料的供应,需要的钢筋,模板的加工制做以及其它生产设施的准备等。浇筑混凝土时要边上料边振捣,保证不漏振,不过振。初凝后,不能以任何外力冲击模板,保证不扰动或破坏混凝土表面粘接。对于混凝土的外观表面,按图纸要求施工,误差控制在规范要求范围内,对于超过范围的误差予以修补或返工。混凝土浇筑应保持连续性,如因故中断且超过允许间歇时间,则应按工作缝处理,若能重塑者仍可继续浇筑混凝土。下游护坡:均人工铺筑。6.2引用标准和规程规范[1]《防洪标准》GB50201-94;[2]《水利水电工程等级划分及洪水标准》SL252-2000;[3]《碾压式土石坝设计规范》SL274—2001;[4]《溢洪道设计规范》SL253-2000;[5]《水库工程管理设计规范》SL106-96;[6]《水利水电工程管理单位定岗标准》;[7]《中小型水利水电工程地质勘察规范》SL55—2005;[8]《水利水电工程设计洪水计算规范》SL44-2006;[9]《水利水电工程设计工程量计算规定》DL/T5088-1999;;[10]《水利水电工程施工组织设计规范》SL303-2004;[11]《水工建筑物抗震设计规范》SL203-97;[12]《水工建筑物抗冰冻设计规范》SL211-2006;[13]《水利水电工程钢闸门设计规范》SL74-95;[14]《水利水电工程启闭机设计规范》SL41-2011;[15]《水工建筑物水泥灌浆施工技术规范》DL/T5148-2001;[16]《水利水电工程混凝土控制段和进出口施工规范》DL/T5199-2004;[17]《水工建筑物岩石基础开挖工程施工技术规范》SL47-94;[18]《混凝土结构工程施工规范》GB50666—2011;[19]《水工钢筋混凝土结构设计规范》SL191-2008。[20]《水工建筑物荷载设计规范》SL191-2008。6.3施工方法6.3.1坝基开挖1、
土方明挖从上至下分层分段依次进行,施工中随时作成一定的坡势,以利排水,开挖过程中避免边坡稳定范围形成积水。2、岸坡易风化崩解的土层,开挖后不能及时回填的,要保留保护层。3、坝肩岸坡的风化岩块、坡积物、残积物和滑坡体按施工图纸要求开挖清理,并在填筑前完成,禁止边填筑边开挖。清除出的废料,全部运出坝基范围外,堆放在监理指定的场地。6.3.2弃土的堆置不允许在开挖范围的上侧弃土,必须在边坡上部堆置弃土时应确保开挖边坡的稳定,并经监理工程师批准。在冲沟内或沿河岸岸边弃土时,防止山洪造成泥石流或引起河道堵塞。6.3.3机械开挖的边坡修整使用机械开挖土方时,实际施工的边坡坡度应适当留有修坡余量,再用人工修整,满足施工图纸要求的坡度和平整度。6.3.4边坡面渗水排除和边坡的护面加固为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作应在雨季前按施工图纸要求完成。冬季施工的开挖边坡修整及其护面加固工作,应在解冻后进行。6.3.5开挖线的变更在工程实际施工过程中,根据土方明挖及基础准备所揭示的地质特性,需要对施工图纸所示的开挖线作必要修改时,按监理工程师签发的设计修改图执行。6.3.6边坡安全的应急措施土方明挖过程中,如出现裂缝和滑动迹象时,立即暂停施工和采取应急抢救措施,并通知监理工程师。设置观测点及时观测边坡变化情况,并做好记录。6.3.7施工期临时排水1、临时性排水措施设计每项开挖工程开始前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施。2、提前做好排水设施沿山坡开挖的工程,为保护其开挖边坡免受雨水冲刷,在边坡开挖前,按施工图纸要求开挖并完成边坡上部永久性山坡截水沟的施工。对其上部未设置永久性山坡截水沟的边坡面,加设临时性山坡截水沟,并经监理工程师批准后,在边坡开挖前予以实施。3、及时排除地面积水在场地开挖过程中,做好临时性地面排水设施,设置临时坑槽、使用机械排除积水以及开挖排水沟排走雨水和地面积水等。4、保护永久建筑物和永久边坡免受冲刷临时排水措施,保护已开挖的永久边坡面及附近建筑物及其基础免受冲刷和侵蚀破坏。5、平凹地区开挖的排水
在平地或凹地进行开挖作业时,在开挖区周围设置挡水堤和开挖周边排水沟以及采取集水坑抽水等措施,阻止场外水流进入场地,并有效排除积水。6、降低地下水的排水措施1)对位于地下水位以下的基坑需要在旱地进行开挖时,可根据基坑的工程地质条件采用降低地下水位的措施。按施工图纸的要求和有关技术规范的规定;其施工技术措施的内容包括:排水孔、井或排水沟洞布置,抽排水设备配置以及基坑开挖措施等。2)采用挖掘机、装载机装土、推土机、翻斗车等机械进行基坑开挖时,保证地下水位降低至最低开挖面0.5m以下。3)在基坑开挖期间,对基坑及其周围受水位影响的地区进行水位和地面沉降观测,将观测点布置、观测仪器设置和定期观测记录提交监理工程师。4)在土方开挖过程中,定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡和平整度。6.3.8土料场和砂砾料场1、料场复查根据本工程所需土料使用要求,对本合同指定的土料场进行复勘核查,其复查内容包括:1)土料和砂砾料的开采范围和数量;2)对土料和砂砾料进行物理力学性质复核试验;3)土料和砂砾料场的工程地质和水文地质条件;4)土料和砂砾料的开采、加工、储存和装运条件。6)土料场开采区表土开挖厚度及有效开采厚度。2、复查后的变更复查成果与本合同文件提供的资料和数据不一致,或者施工过程中由于地质勘探和设计方面的原因需要改变料场开采区或必须另选、增选新料场时,须经监理人核查同意后,编制料场变更计划,报送监理人审批。3、料场规划根据合同提供和在料场复查中获得的料场地形、地质、水文气象、交通道路、开采条件和料场特性等各项资料以及监理人批准的施工措施计划,对本工程在各施工期所需的各种用料进行统一规划,并提出料场规划报告报送监理人审批。料场规划报告的内容包括:1)开采工作面划分,以及开采区的供电系统、排水系统、堆料场、运输线路、装料站、弃渣场以及备用料源开采区等的布置设计。2)各系统和场站所需各项设备和设施和配置。3)料场的分期用地计划。
4、料场清理土料开挖前按有关规定进行植被清理和表土清挖。表土或弃渣按本合同的规定或监理人的指示运至指定地点堆放。并防止利用料中混入植被、有机物和弃渣。5、料场的防洪和排水土料场周围及开采区内,设置有效排水系统和采取必要的防洪措施,以保证土料的质量和开挖工作的顺利进行。6、土料和砂砾料开采和堆存1)必须按监理人批准的料场开采范围和开采方法进行开采。2)土料应用立采(或平采)的方法。3)风化料开采过程中,应使表层坡积土与其下层的土状和碎石块全风化岩石均匀混合,并风化岩块通过开采过程得到初步破碎。6)开采受河水影响的砂砾料,在安排其开采规划时,详细分析河水位变化和流速等有关资料,选择合适的开挖设备,合理安排有效开采时间、开挖深度和毛料堆存场的容量,以保证按施工进度计划供料。7)用于坝体反滤层、垫层、过渡层、砼和灌浆工程中的砂砾料,应按技术条款规定的不同使用要求,进行开挖、筛分、冲洗和分类堆存。7、完工后的料场整治料场取料结束后,按监理人的指示,进行必要的环境恢复和保护工作,包括开挖面和边坡的整治以及按本合同规定和施工图纸所示恢复农田或植被等。6.3.9开挖渣料的利用和弃料处理对本工程开挖获得的可利用渣料进行统一规划,渣料应专用于本工程永久和临时工程的填筑及场地平整等。1、可利用渣料和弃置废渣料应分类堆存进行工程开挖时,将可利用渣料和弃置废渣料分别运至指定地点分类堆存。严格按照监理人批准的施工措施计划所规定的堆渣地点、范围和堆渣方式堆存,保持渣料堆体的边坡稳定,并有良好的自由排水措施。2、可利用渣料的保质措施对监理人已确认的可用料,在开挖、装堆存和其它作业时,采取可靠的保质措施,保护该部分渣料免受污染和侵蚀。砂砾料的装运,采用2台挖掘机和2台装载机装,12台12t自卸汽车拉运;运至施工料场地。
6.4混凝土工程6.4.1工程概况1、概述本工程混凝土工程包括溢洪道、输水洞等混凝土浇筑工程。为了满足工程需要,主要采用自建砼拌合站的成品料来实现大部分砼的浇筑,另配置1台JS350型强制式拌合机,一台ZL30型装载机组成,进行现场小体积混凝土的拌制。本部分主要介绍混凝土工程所涉及的各部位模板、钢筋及混凝土浇筑的方法。2、引用标准和规程规范1)《混凝土质量控制标准》GB50164—92;2)《热轧钢筋》GB1499-84;3)《硅酸盐水泥、普通硅酸盐水泥》GB175—92;4)《预制混凝土构件质量检验评定标准》GBJ321—90;5)《混凝土强度检验评定标准》GBJ107—87;6)《砼拌和用水标准》JGJ63—89;7)《钢筋焊接及验收规范》JGJ18—96;8)《水工砼施工规范》SD207—82;9)《水工砼外加剂技术规程》DL/T5100—1999;10)《水工混凝土试验规程》SD105—82。3、砼施工工艺见下图。
6.4.2钢筋工程1、钢筋购置购置钢筋要检验合格购进。进货时要抽样检查,不合格品不得进场。2、钢筋存放进场的钢筋,放置在离地面0.2m以上的墩台上,墩台可用浆砌石或干砌石砌成。标挂明显的标识,标识上要标明规格、数量、购进日期、生产厂家。上部搭设防雨蓬遮挡。3钢筋加工和安装1)钢筋的表面应洁净无损伤,油漆污染和铁锈等应在使用前清除干净。带有颗粒状或片状老锈的钢筋不得使用。2)钢筋平直,无局部弯折,钢筋的调直应遵守以下规定:3)采用冷拉方法调直钢筋时,I级钢筋的冷拉率不宜大于4%;II级钢筋的冷拉率不宜大于1%;4)钢筋加工的尺寸应符合施工图纸的要求,加工后钢筋的允许偏差不得超过有关规定要求的数值。钢筋的弯钩加工符合SD202-82第3.2.2第3.2.4条的规定。5)钢筋焊接和钢筋绑扎按GB50204-92第四节和第五节的规定,以及施工图纸的要求执行。6)钢筋的电渣压力焊应遵守以下规定:A、进行电渣压力时,要待接头处由白红色变为黑红色才能松开夹具,平稳地取出钢筋,以免引进接头弯曲。B、
钢筋电渣压力焊时,要采取措施,搭设三角架,扶持钢筋上端,以防止上、下钢筋错位和夹具变形。C、本工程采用的手工电渣压力焊,直接引弧法,先将上钢筋与下钢筋接触,接通焊接电源后,立即将上钢筋提升2-4mm,引燃电弧,然后缓缓上提钢筋数毫米,供电弧稳定燃烧,之后,随着钢筋的熔化而逐渐下送,并转入电渣过程。待钢筋熔化达到一定程度后,在切断焊接电源的同时,迅速进行顶压,持续数秒钟,方可松开操作杆,以免接头偏斜或接合不良,钢筋的上提和下送均应适当,防止断路或短路。D、在钢筋电渣压力焊的焊接过程中,发现裂纹、未熔合、烧伤等焊接缺陷,要查找原因,并采取措施,及时消除。4、成品防护加工成型后的钢筋堆放在离地面0.2m以上墩台上,挂置明显的标志,标识标明钢筋的直径、编号、应用部位、根数;上部搭设防雨蓬。5、钢筋接头对于水平接头,较细的钢筋采用焊接接头,较粗的钢筋采用水平窄缝焊接和直螺纹连接。对于竖向接头,采用竖向电渣压力焊和直螺纹连接。水平窄缝隙焊和竖向电渣压力焊以及螺纹连接我公司已应用多年,经验成熟,设备齐全且完好。焊接接头的类型、尺寸和适用范围要符合《混凝土结构设计规范》GBJ10-89。钢筋接头的位置,应根据来料的规格,对有关接头位置、数量在模板上标明,按照有关规定要求,使其错开。6、钢筋结构构造钢筋绑扎后形成骨架,在浇筑时要保证其成为不变体系,须增设部分结构构造筋。对于底板,须增设架立筋,架立筋间距、规格和布设方式与立筋相关联。对于墙体,须增设“∽”形拉结筋。对于板、梁、柱等,均设必要的构造筋。7、钢筋绑扎钢筋绑扎是钢筋工程中最为关键的工序。首先放线要准确,绑扎立筋时要辅助支架予以定位,支架可用扣件式脚手架搭设。待钢筋骨架形成并加固后方可拆去支架。铅丝扣要采用网格状和梅花状布设,同时左旋扣、右旋扣相交叉保证骨架的牢固。钢筋加工完成,运到现场绑扎时,首先要对钢筋的规格、型号、形状、尺寸、数量等与料单、料牌进行核对,不相符或有遗漏时,应及时进行增补。
钢筋进行绑扎时,首先要精确划出钢筋位置线,平板或墙板的钢筋,在模板上划线,基础钢筋,在两向各取一根钢筋划点或在垫层上划线。绑扎形式复杂的结构部位时,就将所在部位的钢筋穿插顺序、钢筋与模板的影响等结合考虑,以减少绑扎时的困难程度,同时要考虑主筋的净距,以保证砼的浇筑。钢筋安装时,受力钢筋的接头位置应错开。采用绑扎接头时在任一搭接长度区段内或采用焊接接头时在35D,且不小于500mm的区段内,有接头的钢筋截面面积占钢筋总截面面积的百分率,按照GHJ10-89的规定执行。绑扎骨架中的光面受力钢筋,除轴心受压构件外,均在末端做成弯钩,焊接骨架和焊接网中的光面受力钢筋,除轴心受压构件外,均在末端做成弯钩。纵向受拉钢筋(如框架梁)不宜在受拉区截断,必须截断,应伸至按计算不需要该钢筋的截面以外,伸出的锚固长度不应小1.2La+ho(La为锚固长度、ho为截面高度)。纵向受压钢筋在跨中截断时,必须伸长至按计算不需要该钢筋的截面以外,伸出的锚固长度La不应小于15D,对于绑扎骨架中末端无弯钩的光圆钢筋,不应小于20D。若受力钢筋因条件限制无法满足规定的锚固长度,要采用专门的锚固措施,即在钢板上焊横向锚固钢筋、焊箍筋、焊钢板、焊角钢等。钢筋绑扎时同时将预制砼垫块按梅花型绑扎,以保证砼保护层的厚度符合要求,砼垫块的尺寸按照砼保护层的厚度进行制作。钢筋的弯钩应用朝向砼内侧弯曲。现浇柱与基础连接用的插筋,其箍筋应比柱的箍筋缩小一个柱筋直径,以便良好连接。插筋位置一定要位置准确、固定牢固,以免造成柱子轴线偏移。箍筋的接头交错布置在四角纵向钢筋上;箍筋转角与纵向钢筋交叉点绑扎牢固,绑扎箍筋的绑扣相互间成八字型。框架柱、柱帽等的钢筋,放在柱的纵向钢筋内侧。墙体钢筋的垂直钢筋每段长度不超过4m(钢筋直径≤12mm)或6m(钢筋直径>12mm),水平钢筋每段长度不超过8m,这样有利于钢筋的绑扎。梁与板的受力钢筋采用双层排列时,两层之间加设直径≥25mm的短钢筋,作为上下层钢筋网片的支撑体,保证两层钢筋网片的距离。板上部的副筋,要在施工过程中注意保护,严格控制副筋位置,防止被踩下,造成结构的质量缺陷或事故。板、次梁、主梁相交叉处,板的钢筋在上,次梁的钢筋居中,主梁在钢筋在下。当有圈梁时,主梁钢筋在上。
若加工成固定的钢筋网片或钢筋骨架,在运输和安装过程中,要防止发生变形,采取临时的加固措施。所有结构的钢筋绑扎要按照规范、标准进行。8、质量检验钢筋质量检验是工地质量保证体系中的一个分项检验项目,要严格按照钢筋质量检验标准进行检验、评定。检验包括原材料抽样检验、加工成型检验、绑扎检验、接头检验。均由项目部质安科和专职质检人员负责实施,保证工程质量达标,让用户满意。1)根据设计图纸检查钢筋的钢号、直径、根数、间距是否正确,特别是要检查副筋的位置是否正确。2)检查钢筋接头的位置及搭接长度是否符合规定。3)检查钢筋砼保护层是否符合要求。4)检查钢筋绑扎是否牢固,有无松动变形现象。5)钢筋表面不允许有油渍、污物和颗粒状(片状)铁锈。6)钢筋位置的允许偏差,不得大于下表的规定。项次项目允许偏差(mm)1受力钢筋的排距±52钢筋弯起点位置203箍筋、横向钢筋间距绑扎骨架±20焊接骨架±104焊接预埋件中心点位置5水平高差+3-55受力钢筋的保护层基础±10柱、梁±5板、墙、壳±3
6.4.3模板工程1、材料1)模板和支架材料优先选用钢材。2)模板材料的质量符合本合同指明的现行国家标准和行业标准。3)木材的质量达到III级以上的材质标准。腐朽、严重扭曲或脆性的木材严禁使用。4)钢模面板厚不小于3mm,钢板面尽可能光滑,不允许有凹坑、皱折或其它表面缺陷。5)模板的金属支撑件(如拉杆、锚筋及其它锚固件等)材料符合规范的有关规定。2、安装1)按施工图纸进行模板安装的测量放样,重要结构设置必要的控制点,以便检查校正。2)模板安装过程中,设置足够的临时固定设施,以防变形和倾覆。3)模板安装的允许偏差:大体积砼模板安装的允许偏差,应遵守SD207-82第2.5.8条~第2.5.10条的规定。
3、模板的清洗和涂料1)钢模板在每次使用前应清洗干净,为防锈和拆模方便,钢模面板应涂刷矿物油类的防锈保护涂料,不得采用污染砼的油剂,不得影响砼或钢筋砼的质量。若检查发现在已浇的砼面沾污迹,应采取有效措施予以清除。2)木模板面应采用烤涂石蜡或其它保护涂料。4、拆除1)模板拆除时限,除符合施工图纸规定外,还应遵守下列规定:不承重侧面模板的拆除,在砼强度达到其表面及棱角不因拆模而损伤时,方可拆除;在墩、墙和柱部位在其强度不低于3.5MPa时,方可拆除。底模应在砼强度达到下表的规定后,方可拆除。底模拆模标准结构类型结构跨度(m)按设计的砼强度标准值的百分率计(%)板≤250>2,≤875>8100梁、拱、壳≤875>8100悬臂构件≤275>21002)钢筋砼或砼结构承重模板的拆除应符合施工图纸要求,并遵守上述规定。承重模板拆除的间隔时间见下。模板拆除的间隔时间表模板类型砼表面温度≥16oC7oCt(0oC与25oC之间的任何温度)柱子、墙和大梁的垂直模板12h18h300/(t+10)h梁的拱腹模板4h6d100/(t+10)h梁的拱腹模板的支柱10d15d250/(t+10)h梁的支柱14h21d360/(t+10)h
3)经计算和试验复核,砼结构物实际强度已能承受自重及其它实际荷载时,经监理人批准后,方能提前拆模。4)预应力砼结构或构件模板的拆除,除符合施工图纸的规定外,侧面模板应在预应力张拉前拆除;底模应在结构构件建立预应力后拆除。5、支模原则模板的设计和构造要能使砼有效地浇入和捣实,而不会使钢筋产生移位和变形。模板需要一定的刚度和强度,以抵抗各种垂直的和水平的作用力。模板应能很好的进行调节,并能有足够的强度不会因砼的压力或其它负荷和其它影响而发生变形。内部的定距和拉杆不会使砼中产生贯穿性孔洞,永久性预埋件与加工后的砼表面的距离不小于钢筋保护屋至钢筋的间距。模板中相互连接的部分要紧密配合以防渗漏,如对拉螺栓,中间设置止水片。对于高度较大的模板,在中间的位置设观察孔,用于清理模板直立后的杂物及进行砼浇筑时的观察和检查。对于表面外露的部分的砼模板,选用高质量的模板,以保证砼表面的结构均匀,外观美观。6、支模方式底板:大面积采用平面模板,转角采用阴角模板、联结模板,局部匹配木模,横竖围檩采用钢管并加设固定杆及斜撑。墙体:大面积采用平面模板,转角采用阴角模板、联结模板,局部匹配木模,横竖围檩采用钢管,并加设固定杆及斜撑拉线等,且采用对拉螺栓固定。顶板:大面积采用平面模板,转角采用阴角模板、联结模板,局部匹配木模,采用满堂红脚手架做支撑。框架梁、柱:柱、梁模板采用平面模板,转角采用联接模板,采用钢管做固定连杆,横梁下部采用钢管做支撑。为保证砼保护层厚度,在施工前,先预制一部分与砼标号相同、厚度与保护层相同的砼垫块,砼垫块中预插绑扎丝,在绑扎钢筋时,绑扎在钢筋上,直立模板时调整垫块,最终使保护层厚度符合设计要求。7、模板检查验收模板支立完成后要进行检查,以保证砼的外观质量和内存质量,确保工程质量达到或超过合同要求的标准。1)顶面上的任何一点的标高与图纸上标注的标高不得相差±5mm,在一块3m的模板上不得有突变的不规则地方和超过3mm的凸凹不平。2)墙体模板在墙面上的任何一点上的位置与纸上的位置相差不能超过10mm,在一块3m的模板不得有超过3mm的凸凹不平,墙顶上任一点的标高与图纸上标注的标高不得相差3mm。
3)非外露面的容许偏差除按图纸要求外,水平方向与垂直方向的偏差不得超过15mm。6.4.4脚手架工程本工程脚手架工程主要是溢洪道控制段。脚手架均采用Φ48×3.5扣件式脚手架,由于其高度为2.5m~7.5m,采用单排、双排脚手架。抛撑、剪刀撑每8m设置一道。立杆间距1.5m,横杆间距1.2m,立杆要座落在稳定的基础上,当其稳定性差时可加设垫板。脚手板搭设时,要保证其稳定,不得有悬空板、探头板,上部作业面四周须设护身杆,并张挂安全网。架子工工作时须戴安全帽、挂安全带,脚手架搭设完毕后由专职安全员进行检查,确认安全后再进行下道工序的施工。根据该工程的特点,我们利用基坑的适当位置搭设临时栈道,以供施工人员的作业,同时设溜槽以便周转材料的运输。6.4.5混凝土工程施工6.4.5.1施工方案概述溢洪道砼工程量包括防进口、控制段、扩散段等。其中控制段根据总体施工方案安排将分为两个施工段进行浇筑,每个施工段都已15m为一个槽段进行分仓。其它砼工程,工程量相对较小,按设计分块进行浇筑即可满足施工要求。1、砼仓号的划分由于该工程一次最大砼浇筑量发生在控制段和进出口部位,所以砼浇筑充分考虑到控制段和进出口结构的特点,按照自下而上,浇筑强度力求均衡的原则每25m划分一个仓号。2、砼浇筑钢筋由加工厂加工,运至现场安装。模板大面积采用组合钢模板,局部匹配木模,腕扣式钢管脚手架支撑。根据浇筑强度,经计算采用两台砼拌和机,完全可以满足砼施工的要求。3、运输生熟料运输配备机动翻斗车及人工手推车,熟料运输采用机动翻斗车水平运输。垂直运输采用人工配合溜槽或缓降筒进行。4、砼平仓砼浇筑过程中采用人工平仓,人工平仓要注意:A、靠近模板和钢筋较密的地方使石子分布均匀;B、在水平止水底部要人工送料填满,严禁直接下料,以免止水片(或止水带)卷曲和其底部出现空洞。5、砼振捣
砼振捣采用软轴振捣器振捣。振捣时振捣器要快插慢拨,插点要均匀排列逐点移动,以免发生漏振。移动间距不大于振动棒作用半径1.5倍,振捣上一层砼时应插入下一层3~5cm以清除两层间的接缝,振捣器的振捣深度一般不应超过振捣器长度的1.25倍和振捣棒的上盖接头外。振捣时间约在20~30秒(在每一位置上)以砼表面水平并出现水泥浆且不再显著沉落和不再出现气泡为度。另外振捣时,应注意振捣器不得放在钢筋上,触碰钢筋、预埋件等,也不得靠模板振捣。6、砼养护在砼浇筑后12~18h后开始养护,溢流堰、底板采用覆盖草袋洒水养护,侧墙、翼墙采用涂刷养护液进行养护。7、止水施工根据设计图纸要求,选用合格的止水材料,安装位置要准确,用模板固定时要可靠,以免砼浇筑时移位,两翼用专用夹具定位,以免发生挠曲、卷曲而影响止水效果。做完一侧的砼后将填充的保护物可靠地粘贴并加以保护,而后施工另一侧的砼。砼浇筑时,止水带处要派专人负责,以免出现粗骨料集中或漏振现象。6.4.5.2混凝土材料1、水泥(1)水泥品种:按施工图纸的要求,配置混凝土所需的水泥品种,水泥品质符合国家和行业的现行标准。本工程选用水泥采用“冀东”水泥厂本厂产品。水泥包装类型为袋装水泥。(2)发货:每批水泥发货时要求水泥生产厂家附有出厂合格证和复检资料。每批水泥运至工地后,对水泥进行查库和检测,当发现库存或到货水泥不符合要求时,标示本批水泥为不合格产品,并严禁应用到工程上。(3)运输:使用载重汽车运输水泥,在运输中不同品种和标号的水泥分别装不同的车辆,特殊情况下在车厢内作标记以区分水泥的品种和标号。为防止水泥受潮,在运输工程中运载水泥的车辆配备防水篷布遮盖水泥。(4)贮存:到货的水泥按不同品种、标号、出厂批号分别贮放在水泥库中。袋装水泥的出厂日期3个月内使用完毕,袋装水泥的堆放高度不得超过15袋。2、水采用饮用水进行混凝土拌制、养护混凝土。3、骨料
(1)混凝土骨料采购当地生产的骨料,骨料经监理人批准后进行采购,使用自卸汽车运到工地骨料堆场。(2)不同粒径的骨料分别堆存在各自的骨料堆场内,严禁相互混杂和混入泥土。(3)细骨料选用天然中砂:1)细骨料选用中砂,细度模数控制在2.4~3.0范围内。2)砂料质地坚硬、清洁、级配良好,使用河砂。(4)粗骨料选用人工粉碎的碎石,碎石的粒径和级配如下:1)不同部位粗骨料的最大粒径,按以下要点选用不应超过钢筋最小净间距的2/3及构件断面最小边长的1/4,对少筋或无筋结构,应选用较大的粗骨料粒径。2)本工程骨料按粒径分成下列几种级配:二级配:分成5~20mm和20~40mm,最大粒径为40mm;4、外加剂(1)本工程使用的混凝土外加剂包括减水剂、加气剂、缓凝剂、速凝剂和早强剂等,其质量符合DL/T5100-1999第4.1.1条至第4.1.4条的规定。(2)根据混凝土的性能要求,结合混凝土配合比的选择,通过试验确定外加剂的掺量,其试验成果报送监理人,经批准同意后正式使用。(3)不同品种外加剂分别储存,在运输与储存中不得相互混装,以避免交叉污染。6.4.5.3混凝土配合比根据工程特性、使用材料进行由具有资质的实验室进行设计。6.4.5.4混凝土取样试验在混凝土浇筑过程中,按现行规范的规定和监理人的指示,在出机口和浇筑现场进行混凝土取样试验,并提交以下资料:(1)选用材料及其产品质量证明书;(2)试件的配料、拌和和试件的外形尺寸;(3)试件的制作和养护说明;(4)试验成果及其说明;(5)不同水灰比与不同龄期的混凝土强度曲线及数据;(6)不同掺和料掺量与强度关系曲线及数据;(7)各种龄期混凝土的容重、抗压强度、抗拉强度、极限拉伸值、弹性模量、泊松比、坍落度和初凝、终凝时间等试验资料。
6.4.5.5混凝土拌和1、拌制混凝土时,严格遵守试验室签发的混凝土配料单进行配料,严禁擅自更改。2、水泥、砂、石、混合材均应以重量计,水及外加剂溶液可按重量折算成体积。称量的偏差,如下表所示。混凝土各组分称量的允许偏差材料名称允许偏差水泥、混合材砂、石水、外加剂溶液±1%±2%±1%3、施工前,结合工程的混凝土配合比情况,检验拌和设备的性能,如发现不相适应时,适当调整混凝土的配合比;有条件时,也可调整拌和设备的速度、叶片结构等。4、在混凝土拌和过程中,根据气候条件定时地测定砂、石骨料的含水量(尤其是砂子的含水量);在降雨的情况下,相应地增加测定次数,以便随时调整混凝土的加水量。5、在混凝土拌和过程中,采取措施保持砂、石、骨料含水率稳定,砂子含水率控制在6%以内。7、如使用外加剂,将外加剂溶液均匀配入拌和用水中。外加剂中的水量,包括在拌和用水量之内。8、将混凝土各组分拌和均匀。拌和程序和拌和时间,通过试验决定。9、拌和设备经常进行下列项目的检验:1)拌和物的均匀性;2)各种条件下适宜的拌和时间;3)衡器的准确性;4)拌和机及叶片的磨损情况。如发现问题,立即进行处理。6.4.5.6混凝土运输1、混凝土运输设备见前章节论述,此处做出相应的规定。2、所用的运输设备,保证混凝土在运输过程中不致发生分离、漏浆、严重泌水及过多降低坍落度等现象。3、同时运输两种以上标号的混凝土时,在运输设备上设置标志,以免混淆。
4、混凝土在运输过程中,尽量缩短运输时间及减少转运次数。运输时间按下表控制。因故停歇过久,混凝土产生初凝时,作废料处理。严禁中途加水后运入仓内。混凝土运输时间气温(℃)混凝土运输时间(min)20~3010~205~103045605、混凝土运输工具及浇筑地点,采取必要的遮盖、保温设施,以避免因日晒、雨淋、受冻而影响混凝土的质量。6、混凝土自由下落高度大于2m时应采取挂漏斗作为缓降措施。7、用混凝土泵运输混凝土时,遵守下列规定:(1)混凝土加外加剂,并符合泵送的要求,进泵的坍落度一般宜在8~14cm之间。(2)最大骨料粒径不大于导管管径的1/3,并不有超径骨料进入混凝土泵。(3)安装导管前,彻底清除管内污物及水泥砂浆,并用压力水冲洗。安装后要注意检查,防止漏浆。在泵送混凝土之前,先在导管内通过水泥砂浆。(4)保持泵送混凝土工作的连续性,如因放中断时,则经常使混凝土泵转动,以免导管堵塞。在正常温度下,如间歇时间过久(超过45min),将存留在导管内的混凝土排出,并加以清洗。(5)当泵送混凝土工作告一段落后,及时用压力水将导管冲洗干净。6.4.5.7普通混凝土浇筑1、建筑物地基必须验收合格后,方可进行混凝土浇筑的准备工作。2、岩基上的杂物、泥土及松动岩石均清除。岩基冲洗干净并排净积水;如有承压水,采取可靠的引排或封堵措施后,才能浇筑混凝土。清洗后的岩基在浇筑混凝土前应保持洁净和湿润。3、容易风化的岩基在立模扎筋以前,处理好地基临时保护层。4、浇筑混凝土前,详细检查有关准备工作,地基处理情况,混凝土浇筑的准备工作,模板、钢筋、预埋件及止水设施等是否符合设计要求,并做好记录。5、基岩面的浇筑仓和老混凝土上的迎水面浇筑仓,在浇筑第一层混凝土前,先铺一层2~3cm的水泥砂浆;砂浆的水灰比较混凝土的水灰比减少0.03~0.05。一次铺设的砂浆面积与混凝士浇筑强度相适应,随混凝土的浇筑,随时铺设。6、混凝土的浇筑,按一定厚度、次序、方向,分层进行。浇筑墙体、水池等使混凝土均匀上升。
7、混凝土的浇筑层厚度,根据拌和能力、运输距离、浇筑速度、气温及振捣器的性能等因素确定。一般情况下,浇筑层的允许最大厚度,按下表规定的数值;混凝土浇筑层的允许最大厚度(mm)捣实方法和振捣器类别允许最大厚度插入式软轴振捣器振捣器头长度的1.25倍表面式在无筋或少筋结构中250在钢筋密集双层钢筋结构中1508、浇入仓内的混凝土随浇随平仓,不得堆积。仓内若有粗骨料堆叠时,均匀地分布于砂浆较多处,但不得用水泥砂浆覆盖,以免造成内部蜂窝。在倾斜面上浇筑混凝土时,应从低处开始浇筑,浇筑面应保持水平。9、浇筑混凝土时,严禁在仓内加水。如发现混凝土和易性较差时,采取加强振捣等措施,以保证混凝土质量。10、不合格的混凝土严禁入仓;己入仓的不合格的混凝土必须清除。11、混凝土浇筑保持连续性,如因故中止且超过允许间歇时间,则按工作缝处理,若能重塑者,仍可继续浇筑混凝土。浇筑混凝土的允许间歇时间(自出料时算起到覆盖上层混凝土时为止)可通过试验确定,或参照下表的规定。混凝土能重塑的标准:用振捣器振捣30s,周围10cm内能泛浆且不留孔洞者。浇筑混凝土的允许间歇时间混凝土浇筑时的气温(℃)允许间歇时间(min)普通硅酸盐水泥矿渣硅酸盐水泥20~309012010~201351805~10195—注:本表数值未考虑外加剂、混合料及其他特殊施工措施的影响。12、混凝土工作缝的处理,遵守下列规定:(1)已浇好的混凝土,在强度尚未到达25kg/cm2前,不得进行上一层混凝土浇筑的准备工作。(2)混凝土表面用压力水、风砂枪或刷毛机等加工成毛面并清洗干净,排除积水,浇筑上层混凝土前,先铺一层2~3cm的水泥砂浆;砂浆的水灰比较混凝土的水灰比减少0.03~0.05。一次铺设的砂浆面积与混凝土浇筑强度相适应,随混凝土的浇筑,随时铺设。
13、混凝土浇筑期间,如表面泌水较多,及时研究减少泌水的措施。仓内的泌水必须及时排除。严禁在模板上开孔赶水,带走灰浆。14、浇筑混凝土时,经常清除粘附在模板、钢筋和埋设部件表面的砂浆。15、混凝土使用振捣器捣固。每一位置的振捣时间,以混凝土不再显著下沉、不出现气泡,并开始泛浆时为准。16、振捣器前后两次插入混凝土中的间距,不超过振捣器有效半径的1.5倍。振捣器的有效半径根据试验确定。17、振捣器宜垂直插入混凝土中,按顺序依次振捣,如略带倾斜,则倾斜方向保持一致,以免漏振。18、浇筑块的第一层混凝土以及两罐混凝土卸料后的接触处,加强平仓振捣,以防漏振。19、振捣上层混凝土时,将振捣器插入下层混凝土5厘米左右,以加强上下层混凝土的结合。20、振捣器距模板的垂直距离,不小于振捣器有效半径的1/2,并不得触动钢筋及预埋件。21、在浇筑仓内,无法使用振捣器的部位,如止水片、止浆片等周围,辅以人工捣固,使其密实。22、结构物设计顶面的混凝土浇筑完毕后,使其平整,其高程符合设计要求。6.4.5.8混凝土面的修整1、有模板的混凝土结构表面修整(1)有模板混凝土浇筑的成型偏差按下表规定的数据。混凝土结构表面的允许偏差顺序项目混凝土结构的部位(mm)外露表面隐蔽内面1相邻两面板高差332局部不平(用2m直尺检查)353结构物边线与设计边线5104结构物水平截面内部尺寸±205承重模板标高±56预留孔、洞尺寸及位置10(2)混凝土表面缺陷处理1)混凝土表面蜂窝凹陷或其它损坏的混凝土缺陷进行修补,并作好详细记录。
2)修补前用钢丝刷或加压水冲刷清除缺陷部分,或凿去薄弱的混凝土表面,用水冲洗干净,采用比原混凝土强度等级高一级的砂浆、混凝土或其它填料填补缺陷处,并予抹平,修整部位加强养护,确保修补材料牢固黏结,色泽一致,无明显痕迹。2、非模板混凝土结构表面的修整(1)无模板混凝土表面的允许平整度偏差不得大于3mm。(2)无模混凝土表面的修整。根据无模混凝土表面结构特性和不平整度的要求,采用整平板修整、木模刀修整、钢制修平刀修整和帚处理等不同施工方法和工艺进行表面修整,并达到(1)项规定的允许平整偏差要求。(3)无模混凝土表面的保湿。为避免新浇筑混凝土出现表面干缩裂缝,采取混凝土表面喷雾,或加盖聚乙烯薄膜等方法,保持混凝土表面湿润和降低水分蒸发损失。喷雾时水分要适量,雾滴直径达到40~80μm,以防止混凝土表面泛出水泥浆液,保湿连续进行。3、预留孔混凝土按施工图纸要求,在混凝土建筑物中预留各种孔穴。为施工方便或安装作业所需预留的孔穴,在完成预埋件埋设和安装作业后,采用混凝土或砂浆予以回填密实。回填预留孔用的混凝土或砂浆,与周围建筑物的材质相一致。预留孔在回填混凝土或砂浆之前,先将预留孔壁凿毛,并清洗干净保持湿润,以保证新老混凝土结合良好。回填混凝土或砂浆过程中仔细捣实,以保证埋件黏结牢固,以及新老混凝土或砂浆充分黏结,外露的回填混凝土或砂浆表面必须抹平,并进行养护和保护。6.4.5.9混凝土低温季节施工措施低温季节混凝土的施工,主要是要防止混凝土早期受冻,从而削弱混凝土的强度和耐久性。需从原材料、混凝土的生产及运输、混凝土的浇筑和养护几个方面制订措施,以确保混凝土低温季节施工的质量。1、原材料的控制低温季节的砂石骨料进场前,要求砂石骨料生产厂家必须先清洗干净,并充分脱水。尽量减少水泥储存期,尽量减少水泥温度损失,要求水泥出厂温度≮40℃,有利于提高混凝土的出机温度。2、施工工艺拆模在气温较高的中午时段,拆模后立即对混凝土表面覆盖保温材料。低温季节施工时,增加检验试验的频度,增加试件,做低温混凝土强度与露天养护强度的对比试验,检查混凝土的早期强度,并作为模板拆除时间的依据。在浇筑的混凝土内埋设测温点,现场测温,了解各测点温差,控制温升速率,及时指导混凝土的浇筑及养护。
3、混凝土的生产混凝土由拌合站集中生产,为确保混凝土的施工质量,及时收听天气预报,尽量争取在白天气温较高时浇筑混凝土,并在混凝土中掺加混凝土防冻剂,防止混凝土遭受寒潮和霜冻的侵袭。掺入防冻剂的混凝土搅拌时间延长50%。拌合混凝土之前,先用热水冲洗拌合机,并将水排除。在掺加≮60℃的热水拌和时,为防止热水使混凝土假凝,应改变加料顺序。首先将骨料与水拌和,然后加入水泥。(1)出机口温度控制在拌合楼设专人负责检测混凝土的坍落度和出机温度,出机口达不到设计温度时,不得投入使用,必须运输至指定的弃置地点。(2)混凝土的运输混凝土的运输采用混凝土搅拌车,在进入低温季节时,搅拌车较其它运输工具更有利于减少混凝土的温度损失。(3)混凝土的浇筑在新老砼结合部,必须检验其温度,以浇筑仓面边角表面温度>0℃为准,经检验合格后,方可浇筑混凝土。低温期间,仓面清理宜采用机械或人工清理,不采用水枪清理。混凝土浇筑过程中注意避免混凝土温度的损失,采取合适的浇筑方法和保温措施。混凝土浇筑要提高速度,分层进行。大面积混凝土浇筑时,尽量减少新浇混凝土的暴露面积,宜采用台阶浇筑法,小面积向前推进,对于已浇筑完的混凝土表面,及时覆盖保温被挡风、保温。墙体混凝土分层浇筑时,已浇筑层的暴露时间应尽量缩短,尽早覆盖上层混凝土,靠近模板处必须加强混凝土的振捣,保证混凝土外表面光滑、密实、提高抗裂性能。(4)混凝土的养护混凝土中因掺入抗冻剂,混凝土强度可保证在一定地问情况下得到提升。冬季混凝土的养护以保温为主,不准喷洒养护水,混凝土拆模后立即喷混凝土养护剂,再盖保温被,防止混凝土本身的水份蒸发、散失。仓面养护主要采用保温被覆盖密封,特别注意棱角部位的覆盖必须重叠2m以上。混凝土的前期养护主要依靠保温模板,模板拆除时间必须选择在白天的高温时间,并在拆除后立即喷养护剂,悬挂保温被。
在整个低温季节,保温被不得拆除。及时收听天气预报,当寒潮或冷空气袭击时,必须极力组织人员对已浇筑3个月以内的混凝土采取保温措施,对已覆盖混凝土面另行增加保温材料。同时,增加现场测温频率,防止混凝土内外温差过大而开裂。对所有洞口、孔口应加保温被封挂,不让冷空气对流。6.4.5.10混凝土雨季施工措施加强天气预报,提前采购仓面防雨布。混凝土浇筑时,如遇中雨以上要采取暂停进料,仓面未平仓的混凝土加盖防雨布,已平仓混凝土边缘要振捣成1:4斜坡,表面盖防雨布。当雨量小于3mm/h时,混凝土继续施工,采取如下措施:拌合楼处对混凝土拌和物的坍落度进行动态控制,根据雨量及浇筑现场情况及时调整加水量。混凝土料入仓后,立即平仓、振捣,用雨布覆盖。仓面积水及时、彻底清除。当雨量达到或超过3mm/h时,暂停施工并迅速对已进仓的混凝土进行平仓、振捣。并用防雨布覆盖整个仓面的,待雨停后再做处理。雨后如何施工根据具体情况决定:首先排除仓内的积水,界定层面是否初凝,如未初凝,表面砂浆损失轻微,可直接覆盖新混凝土;如砂浆损失严重,先铺20~30mm砂浆后覆盖新混凝土。如已初凝,按施工缝进行处理后施工6.4.5.11止水、伸缩缝施工止水带安装:水平止水安装时,先立止水带底部模板,要求模板上口平直,标高准确,尔后安装止水带,中心位置控制好以后,再安装上部模板,橡胶止水带上部设置20cm宽木模板,以便于固定止水带翼片。竖向止水首先将止水带定位,伸缩段不得偏心。然后再进行相邻模板的拼装。这样,一方面能够保证止水带两侧不致出现板缝,同时也有利于止水带翼片的固定,防止止水在浇筑过程中变形走样和漏浆。6.5砌石工程6.5.1砌石方案概况该工程溢洪道下游干砌石护坡将以全断面进行施工,溢洪道干砌石护底也将根据溢洪道土方开挖划分的两个区域进行分区域流水作业,以便加快施工进度。其他零星工程,按常规施工方法进行施工。6.5.2主要施工技术要求砌石体的石料材质坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,色泽均匀。石料的物理力学指标符合有关规范及施工图纸的要求。石料棱角分明,各面平整,其长度大于40cm,高度25cm,厚度不小于20cm。石料外露面需修琢加工,砌面高差小于5mm。砌石经过试验,石料容重不小于22.5kN/m3,湿抗压强度大于100MPa。
反滤料、砌石用砂、水泥、水、外加剂的质量符合规范及设计要求。6.5.3干砌石砌筑(1)施工工艺流程底、坡面整平压实料场备料选料底、坡面验收砌筑垫层铺筑砌体验收垫层检查验收干砌石砌筑施工工艺流程图6-26.5.3.1施工方法(1)底、坡面利用挖掘机配合人工进行修整削坡。(2)碎石、砂垫层分段铺设,整平后即可进行下道工序施工,其密实度符合设计要求。(3)干砌石施工遵循的原则:须遵守合同技术条款的有关规定,且必须符合施工规范的要求。(4)干砌石砌筑砌筑时,采用自下而上均衡上升砌筑,错缝锁结方式铺砌,砂砾料粒径不大于50mm,含泥量小于5%,垫层与干砌石铺砌层配合砌筑,随铺随砌。表面砌缝的宽度不大于25mm,砌石边缘顺直、整齐牢固。砌体外露面的坡顶和侧边,选用较整齐的石块砌筑平整。为使沿石块的全长有坚实支承,所有前后的明缝均用小片石料填塞紧密。6.5.4浆砌石砌筑(1)砌筑砂浆砌筑砂浆采用0.4m3搅拌机拌制,砂浆稠度为30~50mm,当气温变化时,作适当调整。砂浆运输采用1t机动翻斗车运输。配合比严格按照试验配合比进行,并经常进行现场检验。(2)浆砌石施工工艺流程
砂浆拌合砂浆运输砌体验收底、坡面验收垫层铺设、压实垫层验收石料选材、运输浆砌石砌筑底、坡整平压实浆砌石施工工艺流程图6-3(3)施工方法浆砌石施工前,先进行基础施工。基础施工经检验合格后,才能进行浆砌石施工。浆砌石采用铺浆法施工。砌筑时,严格按规范要求进行砌筑。砌筑过程做到“平、稳、紧、满”,即砌层保持同步上升,等高进行,石块砌筑踏实平稳,砌块之间紧靠密实,砂浆灌缝饱满,防止产生干缝和虚缝。料石基础砌体的第一皮采用丁砌层座浆砌筑。料石砌体的灰缝厚度按料石种类确定。砌筑料石砌体时,料石要放置平衡,砂浆铺设厚度略高于规定的灰缝厚度。料石砌体要上下错缝搭砌,砌体厚度等于或大于两块料石宽度时,若同皮内全部采用顺砌,则每砌两皮后,砌一层丁砌层;若在同皮内采用丁顺组砌,则丁砌石应交错设置,其中距不大于2m。浆砌石砌筑完成后,要对浆砌石进行勾缝。勾缝前,将缝槽冲洗干净自上而下进行,勾缝砂浆高于原砌体砂浆标号,勾缝砂浆拌合要稠,采用较小的水灰比,避免凝固时收缩与砌体脱离。浆砌石挡土墙砌筑时,毛料石中部厚度不应小于200mm;每砌3-4皮为一个分层高度,每个分层高度应找平一次;外露面的灰缝厚度不得大于40mm,两个分层高度间的错缝不得小于80mm;料石挡土墙应采用同皮内丁顺相间的砌筑形式,当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小于200mm;砌筑挡土墙应按监理要求收坡或收台,并设置伸缩缝和排水孔。砌体外露面在砌筑12~18h后要及时进行养护,经常保持外露面湿润。在常温下养护派专人洒水,水泥砂浆砌体养护时间一般为14d,砌体未达到强度以前不得受力或震动影响。(4)养护勾缝完成和砂浆初凝后,砌体表面刷洗干净,用浸湿物覆盖保持21天,在养护期间经常洒水,使砌体保持湿润,避免碰撞和振动。6.5.5砌体工程质量检查和验收1、原材料的质量检查
(1)砌石工程所用的块石和料石按监理人指示和本合同条款的规定进行物理力学性质和外形尺寸的检查。(2)用于砌石的水泥、水、外加剂以及砂和砾石等原材料按监理人指示及本合同条款的规定进行质量检查。(3)水泥砂浆的质量检查1)按监理人指示定期检查砂浆材料的配合比。2)水泥砂浆的抗压强度检查,按监理人指示以单元工程在拌和机口取样,每组成型试样3个。2、浆砌块石砌体质量检查(1)外观检查。砌体砌筑面的平整度和勾缝质量、石块嵌挤的紧密度、缝隙砂浆的饱满度、沉降缝贯通情况等的外观质量检查。(2)排水孔的坡度和阻塞情况检查。(3)料石和块石砌筑的尺寸和位置的允许偏差检查;其检查方法按GB50203-98表6.1.6的规定执行。3、砌石质量检查(1)砌石的砌体强度必须符合施工图纸和监理人指示的要求。(2)砌缝密实,无架空、漏浆情况。(3)砌体表面砌缝宽度满足质量要求。4、砌体工程验收(1)砌体工程砌筑前进行砌筑体测量放样成果的检查和基础面开挖清理质量的检查和验收。(2)在砌体工程砌筑过程中,按本合同条款的规定对砌体工程的各项材料和砌体砌筑质量进行检查和验收。(3)每项砌体工程完工后,按本合同条款的规定,向监理人申请完工验收,并按本合同条款的规定向监理人提交完工验收资料。
第七章施工进度计划和保证工期的措施7.1概述准格尔旗草圪图水库除险加固工程,总工期93日历天。工程的施工进度为2015年8月24日开工,2015年11月24日完工。我公司根据该地区气候、地理条件等原因,主体工程施工工期经过我们合理组织、精心施工,保证到2015年11月24日竣工验收。7.2编制原则和依据(1)充分研究控制工期的关键项目的施工程序,通过比较,选择合理的施工工期。(2)应在参考国内同类工程的基础上,考虑施工水平的不断提高,采用较为先进的施工进度指标。7.3施工分期准格尔旗草圪图水库除险加固工程施工分为三个阶段:①施工准备期约一周;②主体工程施工期2.6个月;③工程完建期一周。因此,准格尔旗草圪图水库除险加固工程主体工程施工期为2.6个月,施工总工期为93天。7.4准备工程施工进度施工准备期安排在8月底,准备期内主要进行场内公路的修建、混凝土拌和浇筑系统、场地平整、修建生产、生活福利设施。此外,还要接通施工供电、通讯线路、施工供水系统等。7.5导流工程施工进度8月底进行上游围堰填筑,完工拆除围堰。7.6主体工程施工进度7.6.1主体施工进度坝体填筑在8月下旬~9月初进行,9月中上旬开始溢洪道控制段、堰控段混凝土工作,11月下旬完成全部溢洪道的土建及安装工作,10月中旬11月中旬完成输水洞的拆除和新浇混凝土工作。7.6.2工程收尾及验收11月下旬进行工程收尾工作,做好场地清理,弃渣场覆土等水土保持工作,并组织工程验收。7.7工期保障措施1、加强对工程质量、进度的管理和协调,保证工序之间的衔接。2、选派施工技术力量雄厚、施工机械装备精良、有丰富施工经验的队伍承担本工程的建设。3、严格按照已审定的施工组织设计施工,利用新技术、新材料、新工艺、新设备,提高本工程的施工质量及安全,加快施工进度。4、合理安排混凝土浇筑时间,避免混凝土在严寒、高温季节开浇。同时认真作好混凝土的级配试验研究,优化配合比,确保混凝土的浇筑质量。
5、加强物资保障工作,在施工的各个阶段,备足备齐施工材料、设备配件等相关物资,确保及时供应。配备充足的自备电源,确保场区内的施工排水和砼浇筑的顺利施工。6、做好渡汛计划安排,加强水文预报工作,确保汛期渡汛安全。对不同施工期的各个阶段,如混凝土浇筑、土方填筑等,均事先编制详尽的施工组织设计,经审核批准后,严格按照施工组织设计施工。7、施工过程中严把质量安全关,确保工程质量符合设计要求,杜绝工程返工。7.8施工进度管理项目进度管理的目标是保证工程项目按预定的工期完成。在进度管理的过程中,使用项目管理软件MicrosoftProject进行制定计划、跟踪计划和分析计划。并且按照下面的管理过程进行管理。见进度管理程序图。进度管理程序1、确定进度管理的目标。以实现施工合同约定的竣工日期为最终目标。对进度控制总目标应进行分解。可按单位工程分解为交工分目标,可按承包的专业或施工阶段分解为完工分目标。体现在进度计划中表现形式为里程碑。
2、编制进度计划。施工进度计划根据图示中确定的方法进行编制,考虑:所能得到的资源(包括人员、机械设备和材料)和相关的资源分配,任务的工程量和估计完成的工期,以及各任务的工艺关系、搭接关系因素综合确定。3、进度计划执行。建立以项目经理为责任主体,由子项目负责人、计划人员、调度人员、工长及班组长参加的项目进度控制体系。参见项目管理组织机构图。施工进度计划通过编制年、季、月、旬、周施工进度计划实现。年、季、月、旬、周施工进度计划逐级落实,最终通过施工任务书由班组实施。在施工进度计划实施的过程中进行下列工作:跟踪计划的实施进行监督,当发现进度计划执行受到干扰时,采取调度措施;在计划图上进行实际进度记录,并跟踪记载每个施工过程的开始日期、完成日期,记录每日完成数量、施工现场发生的情况、干扰因素的排除情况;执行施工合同中对进度、开工及延期开工、暂停施工、工期延误、工程竣工的承诺;跟踪形象进度对工程量、总产值、耗用的人工、材料和机械台班等的数量进行统计与分析,编制统计报表;落实控制进度措施应具体到执行人、目标、任务、检查方法和考核办法。在进度控制中,确保资源供应进度计划的实现。当出现下列情况时,及时采取应对措施进行处理:当发现资源供应出现中断、供应数量不足或供应时间不能满足要求时;由于工程变更引起资源需求的数量变更和品种变化时,及时调整资源供应计划。4、进度的检查。对施工进度计划进行检查依据施工进度计划实施记录进行。施工进度计划检查采取日检查方式进行,检查下列内容:实际完成和累计完成工程量;实际参加施工的人力、机械数量及生产效率;窝工人数、窝工机械台班数及其原因分析;进度偏差情况;进度管理情况;影响进度的特殊原因及分析。实施检查后,提供月度施工进度报告。包括下列内容:进度执行情况的综合描述;实际施工进度图;进度偏差的状况和导致偏差的原因分析;解决问题的措施;计划调整意见。5、进度的调整。施工进度计划在实施中的调整必须依据施工进度计划检查结果进行。施工进度计划调整包括下列内容:施工内容;工程量;起止时间;持续时间;工作关系。
第八章施工现场组织机构和资源配置8.1项目部机构组成1、本工程工期紧、施工强度大,专业性强,适宜专业队伍合作施工,恰与我公司的现行管理体制和专业特长相吻合。若我公司中标,项目部将在全公司内调配同专业土方工程处、混凝土工程处、机械工程处、安装工程处、水工机械厂组成的综合施工队伍,统一指挥管理,完成该工程的建设,并集中一批年富力强的技术骨干组建项目经理部,全权负责现场施工管理。。2、我单位拟派承接过类似工程,经验丰富,善管理,懂技术,责任心强,善打硬仗的高级管理、技术人员组建项目班子“内蒙古东源水利市政工程有限责任公司准格尔旗草圪图水库除险加固工程项目部”。各岗位管理人员均由素质较高、技术过硬且有建委颁发上岗证的人员组成。在项目的各项管理中,实行目标管理责任制,把大的管理目标,分解成若干个分项、分部目标,落实到人,责任到位,定期检查,及时纠偏,确保安全质量、工期、效益、文明施工大目标的顺利实现。8.2项目部组成人员及项目部组织机构该项目部设项目经理1人,项目副经理1人,技术负责人1人。项目经理部主要组成人员有:金结专工1人,施工员3人,技术员2人;质量检查员3人;测量员7人,试验员2人,预算员1人,资料员1人,材料员1人,安全员1人,后勤保障员1人,警卫员1人;设备员1人。施工作业班组划分为七个,分别为基础处理、土方开挖、钢筋、模板、砼、土方填筑、安装组组。施工高峰期约需劳动力206人左右,关键时期分两班或三班作业。项目部组织系统图如下:
现场施工组织机构图8-1项目经理项目副经理工程管理部质量安全部财务部试验室砼施工队安装施工队土方开挖施工队砌筑施工队办公室总工程师计划部物资供应部土方填筑施工队基础处理队队8.3主要岗位职责1、项目经理1)主持项目经理部全部工作,全面贯彻执行国家和工程所在地政府的有关法律、法规和政策,执行企业的各项规章制度,明确各级人员岗位责任制。2)确定项目管理总目标,组织制订规章制度,明确各级人员岗位责任制。3)主管财务和劳资工作。2、项目副经理1)协助项目经理工作,落实项目目标实现。2)副经理分管负责现场施工,包括施工计划落实、施工调度、文明施工等工作和设备、安全(包括防火、防汛)、物资供应、治安等工作。3、项目技术负责人
1)全面领导和负责本项目施工的计划管理、技术管理、质量管理工作。2)组织编制并审定施工组织设计;审定单项工程施工计划技术措施、进度计划报告等工程技术文件;组织编制审定项目质量手册。3)深入施工现场进行技术指导,检查和督促下级技术管理部门和技术人员遵照规范、规程和按图纸施工,发现技术问题及时解决。4)主持工程项目质量检查,督促质量管理部进行单元、分部工程质量评定及工程初步验收工作。4、工程技术部1)工程技术部负责工程计划管理、技术管理、生产调度、技术统计和测量工作。2)贯彻执行国家技术标准、施工规程、规范,以及招标文件和监理、设计单位发布的有关工程技术文件、规定。3)按工程招标文件要求,编制各种技术文件和技术报告,如:施工组织设计、施工计划措施、进度计划报告等;制定工程施工管理工作的实施细则。4)负责组织施工图技术交底;组织编制《作业指导书》。5)组织完成施工整体布置所规定的内容,以及其它准备工程和工作。6)按照总进度控制要求,制定和下达月施工计划和任务,进行施工调度;作好技术统计工作,运用p3项目管理软件进行进度计划、资源供应计划管理,提供合理工期指导意见。5、计划经营部1)负责本工程施工合同管理、计量工作。2)协助项目经理制定与各施工作业队内部经济责任制,会同有关部门做好按月、按项目分类进行成本分析。6、质量督查部1)质量督查部主要负责质量管理及试验和验收工作。2)严格执行国家、业主、监理及设计单位的施工质量规定,并进行质量控制检查,实行质量事故“四不放过”制度、“三检制度”,质量督查部有“质量一票否决权”。3)编制项目质量手册;按月、按项目定期进行质量总结;编制工程质量报表;参与制定质量控制和保证措施;参与制定《作业指导书》。4)安排质量检查和试验工作;落实“三检制”(施工班组自检、现场施工员和测量员或试验员复检、专职质检员检查后与监理人员共同终检);负责组织质量大检查和验收,发现有质量问题,及时加以纠正。5)负责组织质量事故处理。
7、物资设备部1物资设备部负责物资管理,作好物资、设备配件采购供应工作。2根据技术、质量要求和进度计划、材料供应计划、设备配件计划等情况,编制物资、配件采购计划,经工程技术部、机电设备部会签,报项目经理批准后执行。3掌握施工进度情况,及时修正采购计划,合理安排物资进场,保证物资供应,满足施工需要。4掌握市场动态,严格执行有关材料进场验收、检验等规章制度,保证材料的质量及数量;严格执行施工合同条款所规定的材料来源,选择好现场材料的堆放场所,确保材料的堆放质量。5参与制定防洪渡汛方案,积极准备防汛物资。6负责机电设备管理以及设备维修工作。严格执行国家颁发的法规,遵守业主、监理和设计单位制定的各项规章制度,遵循国家和总公司制定的机电设备管理规定和操作规程;实行安全、设备事故“四不放过”制度。7安排和组织设备维修保养,保证满足施工需求,负责施工设备调遣进退场工作。8编制项目安全作业规章制度和手册;贯彻机械设备操作规程;负责编制设备维修保养计划、配件计划;负责安全、设备报表工作;参与制定安全保证措施,提出主导意见;参与编制《作业指导书》。9参与制定防洪渡汛方案,提出本部门的主导意见,参与组织调配防汛设备及物资调运。8、财务部1)财务部负责员工管理、财务管理和工资管理。2)贯彻执行上级劳资、财务部门的有关规定,制定项目实施细则。3)制定项目劳动纪律,对员工进行管理;制定工资标准和奖惩发放办法;按月发放职工工资。4)负责工程结算及日常财务工作。9、综合办公室1)综合办公室负责行政后勤、工地治安、文明宣传等工作。2)负责档案管理,制定项目文件资料管理规定,做好文件资料的收发管理工作,确保项目部对外、对内的文件资料传送及时、顺畅。3)宣传贯彻国家和地方以及项目经理部有关文明施工、环境保护的法律法规,结合本工程情况制定文明施工、环境保护实施细则。4)保证项目经理部日常会议场所和设施,并做好接待工作,负责协调地方关系。5)作好行政后勤等服务工作。10、安全环保部
1)负责项目的施工安全管理工作,建立健全安全规章制度。负责本项目各项安全生产规章制度的贯彻执行。2)负责安全日常检查工作,进行安全生产监督,纠正违章施工。监督涉及设备、设施安全的技术状况,在监督检查中发现的重大问题和隐患,及时下达监督通知书,限期解决,并向主管领导报告。3)在施工区域内,负责设置醒目的安全警示牌。会同有关部室开展安全、设备大检查工作。4)参加和协助本项目领导组织事故调查,工程安全事故处理。监督“四不放过”(即事故原因不查清不放过;事故责任者和员工未受教育不放过;没有采取防范措施不放过)原则的贯彻落实,完成事故统计、分析、上报工作并提出考核意见。5)负责工地治安工作,安排值班保卫。6)会同综合办公室宣传贯彻国家和地方以及项目部有关文明施工、环境保护的法律、法规,结合本工程情况制定文明施工、环境保护实施细则。7)按照环保规定和方案,安排检查、督促施工部门环保施工,对生活垃圾进行处理。11、专业施工队队长1)队长负责本队的全面工作,对项目部负责。2)管理本队的人员、设备,制定本队责任制。3)负责本队施工质量和安全,贯彻执行有关施工规定、规程等。8.4资源配置包括人员、设备、材料、资金的配置,详见附图《投入本合同工作的主要施工设备表》、《劳动力计划表》。
第九章质量控制措施9.1本工程质量目标符合国家级行业标准。9.2质量管理体系9.2.1内蒙古东源水利市政工程有限责任公司质量体系认证我公司于2009年按国际ISO9001:2000系列标准建立质量管理和质量保证体系,于2011年1月12日续认质量体系。9.2.2方针和目标9.2.2.1内蒙古东源水利市政工程公司的质量方针诚信经营规范管理产品优良提高信誉关注顾客增强满意科技先行持续改进9.2.2.2内蒙古东源水利市政工程公司的质量目标工程合格率达到100%以上,年职工培训率35%,顾客满意度逐年提高,每年实现一项技术创新成果。9.2.3内蒙古东源水利市政工程公司质量保证机构9.2.3.1质量保证机构本公司质管工作由质管办负责,设有专职人员负责全公司的质量保证体系工作。质管办负责质量体系工作的专职人员有高级工程师4人,工程师16人,助理工程师20人。全公司共有经过培训并聘用的内部质量审核员40人。9.2.4本项目质量管理体系的建立9.2.4.1质量代表由公司管理者代表任命本工程项目经理为公司驻工地质量代表,负责本工程质量保证体系的建立和管理。9.2.4.2质量管理工程师在本工地设立一名专职质量管理工程师,受质量代表直接领导,负责日常的质量保证体系的管理工作。9.2.4.3质量体系的建立工程开工后,由公司委派专职人员进驻工地,协助建立本工程的质量保证体系。9.2.5本项目质量管理体系组织
9.2.5.1组织机构项目部内成立全面质量管理领导小组,组长由总工兼任,副组长由质检处处长兼任,工程处、安全生产处等及各施工队负责人为成员。全面质量管理领导小组受项目经理领导,为工程质量的业务管理机构和决策机构,全面质量管理领导小组定期召开质量分析会,针对施工中存在的质量问题和质量隐患,制订纠正和预防措施,以加强质量管理过程控制能力,充分体现预防为主的原则。项目部设置的专职质量检验试验部门和人员除质检处、各施工队专职质检员、试验员外,各施工班组的班组长任兼职质检员。9.2.5.2各部门质量职责1、项目经理的质量管理职责1)负责贯彻国家的法律、法规、有关方针政策,领导项目部的质量管理体系有效运行,对项目部提供满足顾客和适用的法律、法规要求的产品全面负责。2)组织制定项目部的质量目标。3)抓好全员的质量教育工作,以我公司“诚信经营规范管理产品优良提高信誉关注顾客增强满意科技先行持续改进”的质量方针为指导,提高全员质量意识。4)负责指导安全生产管理及现场施工环境的管理,对落实安全生产指标负责。2、项目总工程师的质量管理职责1)在项目经理的直接领导下,对本项目的工程技术、质量进行具体组织和指导,对工程产品的质量承担技术责任。2)制定年度工程质量规划和质量目标。3)协助项目经理推行全面质量管理,按项目经理对质量管理的决策,指定技术、质量管理措施。4)参加重要工程部位的图纸会审,支持编制本工程的施工组织设计和质量保证措施。5)负责项目部施工过程中的技术革新和创新工作。3、工程处质量管理职责1)按照项目部制定的质量计划和目标,合理组织劳动力和科学的组织施工。2)对由于技术指导错误,违反施工规范所造成的质量事故负责任,在工程管理中做好预防性的质量控制。3)严格进行图纸会审,了解设计意图,掌握技术操作质量标准,制定关键部位施工作业指导书,保证工程产品质量。4)工程完工后,认真抓好工程收尾工作,配合组织竣工验收检查,做好移交竣工资料的汇集整理工作。
5)参加施工过程中的质量检查和质量分析会,纠正违章施工,处理质量事故,及时解决施工过程中对质量有影响的技术问题。4、质检处质量管理职责1)负责项目的质量检查监督管理贯彻执行国家和上级部门颁发的规范、规程和各项质量标准。2)按设计规范要求,组织检查工程质量,参加隐蔽工程检查签证和质量等级的验证。3)协助领导定期做好质量检查工作的总结,调查处理质量事故。4)严把质量关,制止使用不合格材料。5)在工程质量上有一票否决权。5、物资处质量管理职责1)机械设备的完好程度,对工程质量的影响很大,要做好机械设备的管理维修工作,提高机械设备的完好程度,对由于机械设备的原因造成的工程质量事故负责.2)按规定对操作工组织培训、考核,合格后才能持证上岗。3)建立机械设备的技术档案,及时记录调试、使用、维修保养情况,实行专机专人,保证设备在施工中的正常运行。4)对于技术革新的设备,要做到性能稳定,安全可靠,组织鉴定后才能使用。5)所供材料必须符合国家的有关标准规定。6)做好材料、成品、半成品的采购、运输和保管工作,保证所供材料的质量。对不符合标准、无质量检验合格证的材料严禁采购,并防止乱放、混放。7)发现不合格的材料必须及时负责更换,对因采购材料不认真负责,把以劣充优的材料用于工程造成质量事故和经济损失负全部责任。6、试验室的质量管理职责1)严格国家的标准、规范、规程,认真检查所检验项目的原材料、成品或半成品构件的质量。2)及时为送检的砼、砂浆试块、砂、石、钢筋试件等进行检验,并准确及时的编制试验报告,定期作出试块的分析报告,报主管领导和有关部门,为正确判断和及时掌握工程质量提供依据。3)指导现场试验室的工作,监督检查施工单位材料的合理使用情况,有权禁止使用不符合质量要求的材料。4)做好检验、试验资料的整理保管工作,及时提供成果资料,并对检验成果定期进行数理统计和分析,提出改进质量的意见。5)对试验设备、仪表、仪器、工具进行定期检验和校正,定期进行保养和维修,以保证其精确度。
7、专职质检员的的质量管理职责1)对工程质量认真检查,严格把关,对工程质量负监督检查的责任。2)协助其他班组,搞好质量自检、互检、工序交接检验,经常分析质量状况,掌握质量动态。3)搞好隐蔽工程的检查验收签证工作,随时抽查原材料的质量情况,抽查砼、砂浆配比,对不按规范要求施工的有权责令其停产返工。4)验证工程质量时,要在自检的基础上进行,无自检的不予验评,在验评中要严格掌握标准,对评定的分部分项质量等级负责。5)在检查中,要敢于坚持原则,正确反映质量情况,对隐瞒工程质量事故的,有权越级反映情况。6)参加质量会议和质量检查,参加质量事故的分析处理,协助领导开展全面质量管理和指导QC小组活动。7)确实当好“三员”即质量检查员,为用户服务、质量第一的宣传员,技术操作的辅导员。8)做好工程任务单的验收签证工作,如实签定评定意见,对不合格的分部分项工程不予签证验收、结算。9.2.6本项目质量管理体系的实施9.2.6.1实施程序检查管理内部质量审核质量体系监督审核质量自我检查教育培训改进提高质量管理体系实施程序图9.6.2.2实施内容1、教育和培训
在进场后,对全体管理人员和职工进行ISO9001:2000标准和公司质量管理文件的学习和培训,针对本工程的特点建立和实施质量管理体系。2、检查和管理由质量工程师、质量管理处进行日常的质量保证体系的检查、运行和管理工作。3、质量自我检查每三个月一次,由质量代表负责,组织质量管理工程师(专职)和本项目工程内审员(兼职配备3名)参加进行内部质量自我检查。检查的形式采用内审形式。4、内部质量审核公司按审核计划对本工程进行内部质量审核,以提高本工程的质量体系运行能力和运行水平。5、质量体系监督审核根据质量体系审核中心的安排,对本工程进行监督审核,以验证本工程执行质量体系的适宜性和有效性。6、改进和提高通过自我检查、内部审核和监督审核,不断发现问题。针对发现的问题,进行原因分析,举一反三,制定纠正和预防措施,并限期验证,进行改进。促进质量保证体系的逐步完善、持续改进和不断提高。9.3质量控制9.3.1质量策划质量策划建立质量管理体系和质量责任制度。由项目经理主持编制项目质量计划。质量计划是将暗示的和隐含的要求明示化的过程。质量计划体现从工序、单元工程、分部工程到单位工程的过程控制,且体现从资源投入到完成工程质量最终检验和试验的全过程控制。质量计划应成为对外质量保证和对内质量控制的依据。9.3.2施工准备阶段的质量控制施工合同签订后,索取设计图纸和技术资料,指定专人管理并公布有效文件清单。项目经理部依据设计文件和设计技术交底的工程控制点进行复测。当发现问题时,与设计人协商处理,并形成记录。项目技术负责人主持图纸会审,并形成会审记录。
项目经理按质量计划中对程分包和物资采购的规定,选择并评价分包人和供应人,并保存评价记录。企业应对全体施工人员进行质量知识培训,并保存培训记录。9.3.3施工过程的质量控制1、工程测量质量控制在项目开工前编制测量控制方案,进行施工控制测量。在施工过程中应对测量点线妥善保护,严禁擅自移动。在工序开工前,进行测量放线交底。2、工程计量控制计量人员按规定控制计量器具的使用、保管、维修和检验,计量器具符合有关规定。3.机械设备质量控制按设备进场计划进行施工设备的调配。现场的施工机械必须满足施工需要。对机械设备操作人员的资格进行确认,无证或资格不符合者,严禁上岗。4.材料的质量控制在质量计划确定的合格材料供应人名录中按计划采购材料、半成品和构配件。材料的搬运和贮存应按搬运贮存规定进行,并应建立台账。对材料、半成品、构配件进行标识。未经检验和已经检验为不合格的材料、半成品、构配件和工程设备等,不得投入使用。5.技术交底单位工程、分部工程和分项工程开工前,项目技术负责人向承担施工的负责人进行书面技术交底。在施工过程中,项目技术负责人对发包人或监理工程师提出的有关施工方案、技术措施及设计变更的要求,在执行前向执行人员进行书面技术交底。在工序施工前,由项目技术人员进行书面技术交底。6工序控制施工作业人员按规定经考核后持证上岗。施工管理人员及作业人员按操作规程、作业指导书和技术交底文件进行施工。工序的检验和试验符合过程检验和试验的规定,对查出的质量缺陷按不合格控制程序及时处置。施工管理人员记录工序施工情况。9.3.4验收阶段
单位工程竣工后,项目技术负责人按编制竣工资料的要求收集、整理质量记录。项目技术负责人组织有关专业技术人员按最终检验和试验规定,根据合同要求进行全面验证。对查出的施工质量缺陷,按不合格控制程序进行处理。项目经理部组织有关专业技术人员按合同要求编制工程竣工文件,并做好工程移交准备。在最终检验和试验合格后,对建筑产品采取防护措施。9.4质量技术保证措施9.4.1质量检验计划进场后,根据本工程单位工程和分项工程的划分,制定详细的《质量检验计划》,按此计划对本工程施工进行检查和验收。9.4.2作业指导书根据本工程的施工图、相关标准和规程、规范的要求,结合本公司类似工程的施工经验,由技术部门组织制定作业指导书,主要内容包括:工程概况、施工进度、施工方案、资源配置、质量标准、验收依据、安全措施等。为加强原材料和施工过程控制,保证工程质量,我项目部在工地成立试验室,作为我公司水利水电工程检测试验中心(资质等级:壹级)的直属机构,进行以下相关项目的检测、试验:砂、石、砖、轻集料、防水材料等原材料水泥标号及有关项目混凝土、砂浆试配及试块强度钢筋(含焊件)力学性能、钢材化学分析混凝土非破损检验简易土工试验外加剂、掺和料、涂料防腐试验混凝土抗渗、抗冻试验试验室资质证明和监控设备的配置见《组织机构和资源配置》.9.5重点工序控制措施9.5.1混凝土工程的质量控制9.5.1.1原材料质量控制
原材料质量控制是工程质量控制的第一关,原材料质量的好坏直接影响工程质量。物资材料订货采购之前,首先应进行广泛的市场调查、分析、比较,选用具有国家工业产品生产许可证,通过ISO9000质量体系认证的企业生产的,符合环保要求的产品。进场材料具有材质证明和出厂合格证,并按规范规定的比例抽检,抽检合格方可用于工程。1、水泥、外加剂水泥选用普通硅酸盐水泥,水泥强度等级不低于32.5,临近冬季施工掺加具有引气、早强、抗冻性能的外加剂。临近夏季施工掺加缓凝剂。拌合用水选用符合质量标准的水。2、砂石骨料砂石骨料严格质量控制,定时检测砂砾料的超逊径、含泥量。砂石料的运输、堆存过程注意防止粗骨料分离、堆存高度不超过2m;料场地面、道路加高硬化,做好排水设施,不同粒径料堆之间用隔墙隔开,防止混杂。运输汽车进入料场前,清洗车轮,不得将泥土带入料场。9.5.1.2混凝土施工质量控制1、混凝土生产质量控制混凝土拌制严格按配合比配料,原材料称量采用电子称,电子称使用前由质量监督部门进行率定。砂石骨料上扬皮带上料。水泥、砂石骨料按一盘拌合用量称量后,先打入拌合楼上部集料斗内,再加入拌合机。外加剂不得选用含有氯盐成分的外加剂,选用液体状、预先与水混合,均匀溶于水中。先进行试拌,以确定合理的投料顺序和拌制时间,并符合规范规定。及时测定砂石骨料的含水量,根据含水量的变化调整拌合用水量。2、混凝土运输质量控制采用混凝土泵入仓。在混凝土出料、运输过程中,避免出现骨料分离和泌水现象。3、混凝土浇筑质量控制混凝土振捣采用插入式振捣器。振捣间距控制在振捣棒的作用半径之内,振捣上层混凝土时要插入下层混凝土10cm,振捣棒不能和模板、钢筋直接接触,须控制振捣时间,确保振捣密实,不能漏振,也不能过振,振捣插孔呈梅花型布置。4、混凝土养护质量控制混凝土浇筑完成后,及时覆盖草袋,并洒水养护,在混凝土强度达到2.5MPa前,不能在其上作业,洒水养护时间不少于14d,达到施工规范规定的强度后,方可脱模,脱模时动作要缓慢,不可用力过大,不能损伤混凝土表面和边角。5、混凝土温度控制
夏季采取降温措施,冬季采用加热保温措施。降温措施包括加冰拌合,风冷骨料,料堆搭设防晒棚,从料堆底部取料,运输车辆覆盖篷布等。冬季施工保温措施有加热水拌合,掺加具有减水、早强、防冻性能的外加剂,水的加热温度通过热平衡计算确定,拌制加料顺序为先加入砂石骨料和热水,预拌30s,使骨料均匀受热,再加入水泥,不得使水泥与热水直接接触。9.5.1.3钢筋施工质量控制本工程钢筋用量较大,钢筋堆放场地要垫高、铺碎石、垫枋木,做好排水设施,不同牌号、品种的钢筋分开堆放,不得混放。盘圆钢筋调直机调直、拉伸,条状钢筋对焊机对接,现场电焊机焊接,焊条型号要同所焊的钢筋相对应。钢筋一次进货不宜过多,不可在仓库长期存放,以防锈蚀。钢筋在加工厂内加成型,运到现场绑扎,钢筋的品种、规格、型号、成型尺寸符合设计要求,箍筋的间距、数量、主筋的保护层厚度应符合规范规定,制作混凝土垫块架立钢筋,钢筋不能与模板直接接触。浇筑混凝土时搭设脚手架,施工人员和设备不得直接接触,混凝土振捣棒不能直接振动钢筋。钢筋绑扎、安置、支撑要牢固,以保证浇筑过程中不变形,不移位。9.5.1.4模板施工质量控制模板工程直接影响到混凝土的结构尺寸、几何形状,支撑要具有足够的强度、刚度和稳定性。钢模板表面涂刷隔离剂以利脱模,大块模板的边缘用钢梁加固,防止边缘变形。模板拼接接缝要严密,相邻两块模板表面应平滑,不能有高差,特别要注意新老混凝土接缝处的模板,防止出现错台现象。要等混凝土养护到规范规定的拆模强度后,方可拆模,拆模后及时对模板进行清理、加固、保护。9.5.1.5细部工程施工质量控制细部工程包括止水、填缝材料、预埋铁件等。橡胶止水安装时,应焊接钢支架固定,木模板对夹,止水不能钉铁钉,止水的接头采用热熔法接头或冷胶接头,接头时将接头部位削平、搓毛,粘结后施压一段时间,接头长度符合规定。要保证浇筑时止水不发生移位现象。沥青木板规格,木材的材质和沥青标号符合设计要求,沥青木板在加热的沥青锅内熬制。安装时位置要准确,支撑要牢固,混凝土浇筑时不得移位。9.5.2砌石质量控制石料由专人在指定料场选取,施工过程中经常抽检,控制好砌筑材料的质量,确保其物理力学指标符合设计要求,不合格料严禁使用,确保填筑料的质量满足设计、技术要求。加强测量控制,逐层校核,确保层高与砌筑宽度满足规范要求。严格控制砌筑砂浆的质量,原材料的称量满足砂浆配合比的要求。一次拌合好的砂浆在其凝结前使用完毕,否则按弃料处理。砌体采用铺浆法砌筑,砂浆稠度保持在3-5cm,当气温变化时,适当调整。浆砌石砌筑转角处和交接处同时进行,对不能同时砌筑的部位,留置临时间断处,并砌成斜槎。
砌石挂线砌筑,以保证砌体面平整。砌石体尺寸和位置的偏差,严格按规范要求执行。砌缝砂浆饱满,较大空隙用小石填塞。砌体外露面,在砌筑后12-18h内及时养护,经常保持外露面的湿润。9.5.3机电及金属结构设备安装质量控制采用先进的施工技术和现代化施工设备,严格工艺流程,确保工程质量。根据有关规范编制质量检验评定标准,制定分项、分部的单元工程验收表。安装中使用的仪器、仪表,必须经法定计量单位核定,且仪器仪表的精确等级高于被测对象的精度。主要机电及金属结构设备的采购采用招投标制确定生产厂家,该厂家通过质量体系认证,生产能力和生产业绩在同行业中处于领先地位,确保整个工程安装达到合格标准。9.5.4预埋件工程质量控制本项目预埋件包括:电气预埋件、消防预埋件和闸门预埋件材料采购和制作要符合设计和规范要求。埋件埋设位置符合图纸要求,埋件固定要牢固可靠,防止在混凝土浇筑或其它施工过程中发生偏移。埋件施工由专人负责、专人看护,防止下道工序施工时由于碰撞造成位置的偏移。如发现偏移立即停止施工,对其加固、修正位置后再进行施工。预埋件位置的测量检查要在预埋件安装后下道工序开始前进行;在下道工序施工过程中还要随时注意观察。预埋件施工各项测量结果要报请监理人批准。
第十章安全度汛措施为了提高草圪图水库应对突发事件能力,切实做好草圪图水库遭遇突发事件时的防洪抢险调度险情抢护工作,力保草圪图水库工程安全,最大程度保障水库下游人民群众生命财产安全和工矿企业安全,减少损失。根据草圪图水库现状,现制定草圪图水库安全度汛方案如下:一、总则(一)编制目的切实做好草圪图水库的防汛工作,有效的防止和减轻洪涝灾害,最大程度地避免和减少人员伤亡和财产损失,做到有计划、有准备地防御洪水,为各级防汛指挥部门实施指挥决策和防洪调度、抢险救灾提供科学依据,增强防汛工作的针对性和预见性,保证防汛指挥系统科学化、规范化,编制本方案。(二)编制依据依据《中华人民共和国水法》、《中华人民共和国防洪法》、《中华人民共和国防汛条例》、《中华人民共和河道管理条例》、《水库大坝安全管理条例》等制定本方案。(三)适用范围水库遭遇突发事件是指水库工程因以下因素导致重大险情:1、超标准洪水;2、工程隐患;3、地震灾害;4、地质灾害;5、上游水库溃坝;6、上游大体积漂移物的撞击事件;7、战争和恐怖事件;8、其它。(四)工作原则1、防汛工作实行行政首长负责制,统一指挥,分级分部门负责。2、防汛工作遵循“安全第一,常备不懈,以防为主,防抗结合”的方针,克服麻痹侥幸心理,立足于“防大汛,抢大险,抗大灾”,团结协作,局部利益服从全局利益。3、坚持依法防汛,实行公众参与,军民结合,专群结合,平战结合。
4、以保证人民生命财产安全和经济社会发展为目标,确保重点城镇安全的条件下,在规定的防洪标准内,保证主要河道堤防不决口,水库不垮坝,交通干线正常运行。遇超标准洪水时,采取相应对策,最大限度地减少财产损失。5、坚持防汛抗旱统筹,在防洪保安的前提下,尽可能利用洪水资源,既利用水资源又保护水资源,促进人与自然和谐相处。(五)防洪重点1、水库。2、水库下游河道堤防。3、水库下游滞洪区。二、加强领导,提高认识草圪图水库大坝安全事关人民群众生命财产安全及社会稳定,水库管理局及各参建单位务必高度重视,充分认识水库大坝安全的重要性,进一步加强对水库大坝安全管理工作的实施,建立健全水库大坝安全管理制度,草圪图水库建设管理局要强化对水库大坝安全的监督管理职能,切实做好水库安全管理的各项工作。要按照行政领导负责制的要求,建立健全主要领导亲自抓、分管领导具体抓、管理单位为主抓、相关科室配合抓的良好机制,确保水库大坝安全。三、明确任务,落石责任各有关科室部门要根据指挥部的要求,全面建立和落实水库大坝安全责任制。按照隶属关系,逐步落实行政责任人、水库主管领导责任人、水库管理单位责任人和防汛责任人,明确各类责任人的具体责任,并落实责任追究制度。(一)防汛责任防汛抗洪工作实行各级人民政府行政首长负责制,统一指挥,分级分部门负责。当地水务局在本级人民政府的领导下,负责草圪图水库防洪的组织、协调、监督、指导等日常工作。当地水务局草圪图水库防汛抗洪实行行政首长负责制,当地水务局分管草圪图水库的副局长负主管领导责任,水库由草圪图水库管理局管理,其负责人对水库大坝的安全运行负管理单位法人责任。(二)监督管理责任当地水务局会同有关主管部门对草圪图水库的大坝安全实施监督。(三)水库大坝防汛值班责任草圪图水库管理局要做好草圪图水库防汛值班安排,建立健全防汛值班责任制,严格防汛值班制度,领导带头坚持24小时值班,带班领导和值班人员均承担相应的防汛值班责任。四、严格质量,科学管理(一)落实资金
根据草圪图水库大坝目前的具体情况,按照国家有关规定加快落实资金,确保草圪图水库于计划范围内完成全部工程量。(二)坚持科学管护水库管理局要严格执行新的水库调度运行计划,不超限蓄水。存在较大安全隐患又一时难以处理时,水库管理人员要注意加强对隐患部位的日常巡查,必要时降低水位运行直至空库迎汛,确保水库安全度汛。五、水库基本情况1、水库大坝草圪图水库工程始建于1958年,1962年遭水毁,2001年由乡政府组织人员对大坝重新填筑,同年竣工并投入运行,2003年新建了溢洪道。水库由大坝、溢洪道、斜卧管放水洞及浮船式提水泵站组成。大坝为均质土坝(机械提水坠实坝),水库总库容为375万m3(注册数据),是一座以防洪为主、兼顾灌溉的小(1)型水库,工程等别为Ⅳ等。水库原防洪标准为30年一遇设计、300年一遇校核。2、溢洪道溢洪道位于左岸坝肩处,为正槽开敞式,土渠,无衬砌,堰顶高程约1167.2m,运行多年经风雨蚀、坍塌已变形淤堵。输(放)水洞位于大坝中部,钢制斜卧式结构,由于运行多年,存在老化、腐蚀、破损等问题,已无法使用,于2014年拆除。灌溉浮船提水泵站位于大坝右侧,存在锈、腐蚀、破损。六、度汛方案(一)导流标准和设计流量选择水库工程为Ⅳ等工程,其挡水建筑物为Ⅳ级建筑物,根据《水利水电工程施工组织设计规范》SL303-2004中规定,施工导流建筑物应为Ⅴ级,其相应导流建筑物设计洪水标准应拦重现期10年~5年一遇的洪水,坝体拦洪度汛标准为重现期50~20年一遇的洪水,本工程导流洪水标准选用5年一遇,坝体拦洪度汛标准采用20年一遇。(二)突发事件危害性分析草圪图水库如果发生度汛坝体填筑高程不够,导致汛期来临时发生漫坝、度汛坝体出现裂缝、坍塌、垮坝等特殊情况,可造成下游的村子直接受灾,淹没耕地面积达几千多亩,工农业产值达几千万元,人民生活秩序将受到严重影响。根据明年的度汛要求,不论是任何困难都必须克服,如期完成度汛坝体的填筑。否则发生以上特殊情况的话会给草圪图水库下游造成重大损失。(三)险情监测与报告
1、规定水库工程险情监测制度,在汛期及有重大险情时,调动人员昼夜值班巡查,一般不少于一个小时一次,特殊时段可以加密巡查时间。2、监测、巡查人员由草圪图水库管理人员执行,监测、巡查人员对巡查结果要认真记录,当发生重大可疑险情时及时向上级主管部门汇报,给上级领导正确指挥调度提供可靠依据。3、险情上报要及时准确地按照上级防汛指挥部的要求,上报当地防汛指挥部,以报文形式发出,其具体的内容、方式、程序频次和联络方式要严格按照上级防汛指挥部的要求执行。(四)险情抢护1、抢险调度若发生重大险情,将按照应急调度程序上报上级指挥部门。草圪图水库应急调度指挥由当地抗旱防汛指挥部直接调度指挥,草圪图水库管理局具体实施。2、抢险措施(1)若水库达到汛限水位,值班人员应尽快将水库汛情上报上级主管部门,以便提前做好应急调度准备。(2)如果度汛坝体未能按期完成溢洪道挡水高程,汛期来临,发生漫坝、度汛坝体出现裂缝、坍塌、垮坝等特殊情况时,应立即通知河道沿线区组织防洪抢险,疏散转移群众,大坝抢险抢修专业队也应放弃大坝,迅速撤离坝区,向安全地方转移。3、应急转移(1)如果度汛坝体遇特殊情况造成垮坝,洪水下泄,在立即向当地防汛指挥部报告险情的同时,迅速组织大坝留守人员撤离。滞洪区及河道沿线防洪抢险由当地防汛指挥部统一指挥。滞洪区抢险抢修专业队接当地防汛指挥部命令后,迅速在指定地点集合,根据各自分工,协助转移群众后,迅速加固大堤薄弱部位或在集结地原地待命。大堤一旦出现决口,按当地防汛指挥部统一指挥,抢险抢修专业队沿草圪图河两岸,迅速在指定位置集结,调运物资,抢险抢修,确保大堤安全。(2)根据草圪图水库下游实际情况设立滞洪区抢险支队。由草圪图河村委会主任任支队长,草圪图河村委会副主任为副支队长,成员有草圪图河村委会村民精壮劳动力组成。(3)下游滞洪区人员转移警报发布的条件是度汛坝体发生重大险情,如大坝溃决,或超过设计洪水位时,将由当地防汛指挥部通过电视、广播、手机电话等各种媒体、通讯工具通知下游滞洪区人员及时安全的转移。(4)滞洪区抢险队的主要任务负责滞洪区防洪抢险指挥及人力物力资源调配,并及时向当地
防汛指挥部报告险情;迅速查明防洪大堤受损部位,提出抢修意见,指挥组织村名群众迅速撤离滞洪区,向安全地区转移;迅速调动大堤决口附近驻扎的抢险专业队,并同时调运抢险物资,进入决口处进行抢修;根据滞洪区地形地貌,组织附近抢险专业队挖渠排洪,减少损失。(五)应急保障1、组织保障草圪图水库防汛指挥部指挥长由当地水务局局长担任,副指挥长由草圪图水库管理局局长担任。指挥部下设抢险抢修专业队,信息通讯专业队、制安防范专业队、医疗防疫专业队、后勤保障专业队。各专业队按照各自的任务和预定计划,明确分工,密切协作,在接到紧急通知后立即进入战时状态,展开工作。2、队伍保障根据水库大坝及河道沿线、滞洪区防洪抢险等执行任务的需要,草圪图水库应急抢险指挥部决定成立5个防汛抢险专业队:抢险抢修专业队、信息通信专业队、后勤保障队、制安防范专业队、医疗救护队及灾后防疫专业队。3、物资保障防汛工作要坚持“以防为主,以抢为辅,防抢结合”的原则。抢险物资的储备尤为重要,草圪图水库防汛抢险物资需储备铁锹200把,麻袋5000条,铁丝500公斤,木桩1000根,砂子1000立方,块石3000立方,水泥50吨。这些物资可以向生产部门预定,以备紧急情况下随时调用。水库自备储备的物资:储备铁锹50把,麻袋1000条,铁丝100公斤,木桩500根,砂子500立方,块石1000立方,存放地点在草圪图水库,预定水泥20吨,可以随时取用。4、通信保障草圪图水库现在的通信方式是网络和手机相结合,其保障任务是:维护通信线路,确保线路畅通;配备、发放和维护通信设备;及时发放对讲机等专用无线通信设备及其它备用无线通信设备,构建紧急情况下无线专用通信网络;信息通信专业队负责通知沿线村委会开通各自战时通信网络,确保上下通信畅通;信息通信专业队要在草圪图水库防汛指挥部统一指挥下,保障草圪图水库防汛体系中各部门之间纵横通信畅通。(六)汛限水位的确定根据设计的度汛坝体各项指标,为确保度汛坝体的安全,度汛坝体填筑结束之前,水库为空库运行。
第十一章安全生产措施11.1概述为保证施工生产的人身安全、设备安全、结构安全、财产安全和适宜的施工环境,我们将建立完善的职业健康安全体系,通过对安全生产计划、组织、指挥、协调和监控的一系列活动,按时、优质、高效交付业主顾客满意的工程。11.1.1安全生产方针1)我们的安全生产方针是“安全第一,预防为主,综合治理”。我们承诺:持续遵守相关职业健康安全法律、法规要求;贯彻“安全第一,预防为主,综合治理”方针;制定并持续实现职业健康安全目标和指标;建立、健全并严格执行职业健康安全管理制度,严格执行职业健康安全规程和标准;“以人为本”,关注员工安全和健康,为员工提供一个安全文明健康的施工环境。对员工进行职业健康安全教育,不断提高员工法律、法规意识,工程技术知识,基本职业健康安全技术知识和专业职业健康安全技术知识,提高预防伤亡事故,职业病危害的能力;为员工配置符合国家规定标准的劳动安全卫生设施,职业病防治设施,设备和个人防护用品,以改善劳动条件,防止伤亡事故和职业病的发生。投入充分的人力资源、财力资源、专项技能、技术、确保在本工程中能够控制职业健康危害、风险;建立高效的员工协商、信息沟通与交流机制,促进全员参与职业健康安全事务;持续改进职业健康安全绩效,确保业主、监理各方面满意。2)安全方针由项目经理批准、颁布,利用各种形式传达到员工,通过制定相关措施计划得到实施和保持,并可为相关方所获取。定期进行评审,确保其持续适合法律、法规及各种变化的要求。11.1.2安全目标根据国家有关安全生产指标并结合本公司各方的安全管理制度,本工程施工期间的安全目标是:杜绝重伤及以上人身伤亡事故;轻伤频率控制在5‰以内;无重大的机械设备、火灾及交通事故;保证周围居民、设施的安全,杜绝因工程管理不善引发的各类事故的发生。11.1.3安全保证体系
1)项目安全生产必须坚持“安全第一、预防为主,综合治理”的方针。2)项目部依据GB/T28001标准、公司安全管理体系和施工生产实际情况建立项目部安全管理体系,通过对施工中人的不安全行为,物的不安全状态,作业环境的不安全因素等进行风险评价,识别工程施工中高处坠落、物体打击、机械、设备伤害、电伤害、气象灾害、职业病危害等危险源,并制定管理方案进行控制,达到预防的目的。3)安全体系采用PDCA循环管理的模式,通过策划—实施与运行—检查与纠正措施—管理评审等过程,实现体系的持续改进。4)项目部根据项目特点,制定安全施工组织设计或安全保证计划,通过对影响安全的各个环节和要素进行有效控制,达到持续改进。11.2安全管理机构11.2.1项目部安全生产机构设置项目部安全机构设有安全领导小组、安全生产处和专兼职安全员。安全领导小组组长由项目部经理兼任,副组长由项目总工,安全副经理和安全生产处处长兼任,成员由各施工处负责人组成;配备一名专职的负责安全文明施工的副经理;安全生产处是专职的安全管理机构,配备有一名负责安全工作的领导和三名专职的安全员;在各部门和各施工队内设专兼职安全员,安全员持证统一服装上岗,保证项目安全目标的实现。11.2.2各级部门人员职责1、安全领导小组①负责定期召开安全工作会议,贯彻落实上级的安全生产政策、法规和制度,分析施工生产中存在的问题,审议安全管理方案和技术措施,组织对预防措施的评审;②定期组织开展安全检查;③组织对安全事故的调查处理。2、项目经理①项目经理是项目安全生产的第一责任者,对本项目的安全施工文明生产负全面领导责任;②认真贯彻安全生产方针、政策、法规和各项规章制度,制定和执行安全生产管理办法,严格执行安全考核指标和安全生产奖惩办法,严格执行安全技术措施审批和施工安全技术措施交底制度;③组织进行项目风险评价,定期对安全绩效进行评价,保持安全体系持续改进;④定期组织安全生产检查和分析,针对可能产生的安全隐患制定相应的预防措施;⑤当施工过程中发生安全事故时,项目经理必须按安全事故处理的有关规定和程序及时上报和处置,并制定防止同类事故再次发生的措施。
3、主管安全文明施工副经理①对本项目的安全施工文明生产负直接领导责任。②认真贯彻落实安全生产方针、政策、法规和各项规章制度,制定和执行安全生产管理办法,严格执行安全技术措施审批和施工安全技术措施交底制度;③负责组织安全施工的宣传教育工作;④参加安全生产检查和分析,组织实施整改措施,及时消除事故隐患;⑤组织对多发性事故的调查和分析,并督促防范措施的落实;⑥负责组织实施并协调各施工单位的安全管理工作。4、安全生产处安全生产职责①负责施工区和生活区日常安全文明施工的管理、监督工作;②编制安全施工、文明施工计划和措施,并在施工中组织贯彻落实;③参加有关安全施工方面管理制度的制订和落实;④负责本项目施工生产安全信息的统计和报告,做好安全大检查及不符合的调查、分析,协助有关部门做好事故的调查和处理(必要时)。5、安全员①落实安全设施的设置;②对施工全过程的安全进行监督,纠正违章作业,配合有关部门排除安全隐患,组织安全教育和全员安全活动,监督劳保用品质量和正确使用。6、施工队长安全职责①向作业人员进行安全技术措施交底,组织实施安全技术措施;②对施工现场安全防护装置和设施进行验收;③对作业人员进行安全操作规程培训,提高作业人员的安全意识,避免产生安全隐患;④当发生重大或恶性工伤事故时,保护现场,立即上报并参与事故调查处理。7、班组长安全职责①安排施工生产任务时,向本工种作业人员进行安全措施交底;②严格执行本工种安全技术操作规程,拒绝违章指挥;③作业前对本次作业所使用的机具、设备、防护用具及作业环境进行安全检查,消除安全隐患,检查安全标牌是否按规定设置,标识方法和内容是否正确完整;④组织班组开展安全活动,召开上岗前安全生产会,每周进行安全讲评。8、施工人员的安全职责
①认真学习并严格执行安全技术操作规程,不违规作业;②自觉遵守安全生产规章制度,执行安全技术交底和有关安全生产的规定;③服从安全监督人员的指导,积极参加安全活动;④爱护安全设施;⑤正确使用防护用具;⑥对不安全作业提出意见,拒绝违章指挥。11.2.3安全控制程序安全控制程序图11.3主要安全管理制度11.3.1安全生产责任制1、项目部根据“管生产必须管安全”,“安全生产,人人有责”的原则,建立健全岗位责任制,明确各级领导,各职能部门和各类人员在施工生产活动中所负的安全责任,层层签定责任书并定期进行考核、评定、奖惩。2、各级领导在管理、生产的同时,必须负责安全管理工作,认真执行国家有关劳动保护的法令和制度,在计划、布置、检查、总结、评比生产的时候,同时计划、布置、检查、总结、评比安全工作。3、建立健全安全机构,加强对安全工作的监督管理,各职能部门在各自业务范围内,对实现安全生产的要求负责。
4、教育员工自觉遵守安全生产规章制度,不进行违章作业,并且要随时制止他人的违章作业,积极参加各种活动,主动提出改进安全工作意见,爱护和正确使用机器设备、工具和个人防护用品。5、重奖重罚:每月安全评比中优胜施工队将得到重奖,安全检查中发现的安全问题立即惩罚。11.3.2认真落实安全教育制度1、本工程对刚参加工作和调换工种的人员,必须进行岗前安全教育和技术培训,并经考核合格后,方可持证上岗。2、特种作业人员必须进行安全技术培训,并经地市级劳动行政部门考核发证的,不准上岗操作;3、每周一晚上进行安全学习,要确保时间、内容、人员和效果四落实、不断提高施工人员的安全操作技能和预防事故的实际能力。4、建立经常性的安全教育培训考核制度,考核成绩要记入员工档案。5、项目部要坚持“三级”安全教育:①项目部的安全教育内容包括学习安全生产法律、法规、制度和安全纪律,讲解安全事故案例。②施工队安全教育内容包括:了解所承担施工任务的特点,学习施工安全基本知识、安全生产制度及相关工种的安全技术操作规程;学习机械设备和电器使用、高空作业等安全基本知识;学习防火、防毒、防洪、防尘、防雷击、防触电、防高空坠落、防物体打击、防坍塌、防机械伤害等知识及紧急安全救护知识;了解安全防护用品发放标准,防护用具、用品使用基本知识。③班组安全教育内容包括:了解本班组作业特点,学习安全操作规程、安全生产制度及纪律;学习正确使用安全防护装置(设施)及个人劳动防护用品知识;了解本班组作业中的不安全因素及防范对策、作业环境及所使用的机具安全要求。11.3.3安全技术交底制度1、工程开工前,项目部的技术负责人必须将工程概况、施工方法、施工工艺、施工程序、安全技术措施,向承担施工的施工队负责人、技术人员、班组长和相关人员进行交底。2、结构复杂的分部分项工程施工前,项目部的技术负责人有针对性地进行全面、详细的安全技术交底。3、安全技术交底主要内容如下:①本施工项目的施工作业特点和危险点;②针对危险点的具体预防措施;③注意的安全事项;④相应的安全操作规程和标准;⑤发生事故后及时采取的避难和急救措施。4、项目部保存双方签字确认的安全技术交底记录。
11.3.4劳动保护用品和健康检查制度1、项目部根据须防护的危险、危害因素和危险、危害作业类别配备具有相应防护功能的个人防护用品(包括:工作服、工作帽、工作鞋、劳动手套、防寒服、雨衣、胶鞋、眼护具、安全带、安全帽、防护面具、手灯等)。2、工作人员进入施工现场必须按照规定配戴劳动保护用品,爱护劳保用品;3、项目部每年对从事或接触有同职业危险因素的作业者进行职业健康检查,建立职业监护档案,并按照规定的期限妥善保管。11.3.5安全例会检查制度1、项目经理组织项目部定期对安全情况进行检查考核和评价。对施工中存在的不安全行为和隐患,项目部分析原因并制定相应整改防范措施。具体情况是每周进行一次安全大检查,每月进行一次安全评比。2、项目部根据施工过程的特点和安全目标的要求,确定安全检查内容。3、项目部安全检查配备必要的设备或器具,确定负责人和检查人员,并明确检查内容及要求。4、项目部安全检查就采取随机抽样、现场观察、实地检测相结合的方法,并记录检测结果。对现场管理人员的违章指挥和操作人员的违章作业行为进行纠正。5、安全检查人员对检查结果进行分析,找出安全隐患部位,确定危险程度。6、项目部编写安全检查报告。11.3.6安全隐患和安全事故处理1、项目部区别“通病”、“顽症”、首次出现、不可抗力等类型,修订和完善安全整改措施。2、项目部对检查出的隐患立即发出安全隐患整改通知单。受检单位对安全隐患原因进行分析,制定纠正和预防措施。纠正和预防措施经检查单位负责人批准后实施。3、安全检查人员对检查出的违章指挥和违章作业行为向责任人当场指出,限期纠正。4、安全员对纠正和预防措施的实施过程和实施效果进行跟踪检查,保存验证记录。5、处理安全事故坚持“四个不放过”即“事故原因不清楚不放过,事故责任者和员工没有受到教育不放过,事故责任者没有处理不放过,没有制定防范措施不放过”的原则。安全事故按程序处理,使之有序、有效。对安全事故进行分析,明确性质,制定纠正和预防措施,编写事故调查报告。6、定期向业主、监理和上级单位统计报告安全情况。11.3.7安全保证计划1、项目部根据项目施工安全目标的要求配置必要的资源,确保施工安全,保证目标实现。专业性较强的施工项目,编制专项安全施工组织设计并采取安全技术措施。
2、项目安全保证计划在项目开工前编制,经项目经理批准后实施。3、项目安全保证计划的内容宜包括:工程概况,控制程序,控制目标,组织结构,职责权限,规章制度,资源配置,安全措施,检查评价,奖惩制度。4、项目部根据工程特点、施工方法、施工程序、安全法规和标准的要求,采取可靠的技术措施,消除安全隐患,保证施工安全。5、对结构复杂、施工难度大、专业性强的项目,除制定项目安全技术总体安全保证计划外,还必须制定单位工程分部、分项工程的安全施工措施。6、对基础开挖、特种机械作业等专业性强的施工作业,以及从事电气、金属焊接、机动车等特殊工程的作业,制定单项安全技术方案和措施,并对管理人员和操作人员的安全作业资格和身体状况进行合格审查。7、安全技术措施包括:防火、防毒、防爆、防洪、防尘、防雷击、防触电、防坍塌、防物体打击、防机械伤害、防高空坠落、防交通事故、防暑、防疫、防环境污染等方面的措施。11.4主要安全措施11.4.1机械设备安全使用措施1、操作人员体检合格,无妨碍作业的疾病和生理缺陷,并经过专业培训、考核合格取得建设行政主管部门颁发的操作证或公安部门颁发的机动车驾驶执照后,方可持证上岗。学员在专人指导下进行工作。2、操作人员在作业过程中,集中精力正确操作,注意机械工况,不得擅自离开工作岗位或将机械交给其他无证人员操作。严禁无关人员进入作业区或操作室内。3、操作人员遵守机械有关保养规定,认真及时做好各级保养工作,保持机械的完好状态。4、实行多班作业的机械,执行交接班制度,认真填写交接班记录;接班人员经检查确认无误后,方可进行工作。5、在工作中操作人员和配合作业人员必须按规定穿戴劳动保护用品,长发须束紧不得外露,高空作业时必须系安全带。6、现场施工负责人为机械作业提供道路、水电、机棚或停机场地等必备的条件,并消除对机械作业有妨碍或不安全的因素。夜间作业设置充足的照明。7、机械进入作业地点后,施工技术人员向操作人员进行施工任务和安全技术措施交底。操作人员熟悉作业环境和施工条件,听从指挥,遵守现场安全规则。8、机械必须按照出厂使用说明书规定的技术性能、承载能力和使用条件,正确操作,合理使用,严禁超载作业或任意扩大使用范围。
9、机械上的各种安全防护装置及监测、指示、仪表、报警等自动报警、信号装置保持完好齐全,有缺损时及时修复。安全防护装置不完整或已失效的机械不得使用。10、机械不得带病运转。运转中发现不正常时,先停机检查,排除故障后方可使用。11、凡违反规程的作业命令,操作人员先说明理由后可拒绝执行。由于发令人强制违章作业而造成事故者,追究发令人的责任,直至追究刑事责任。12、新机械、经过大修或技术改造的机械,按出厂使用说明书的要求和现行国家标准进行测试和试运转,并符合建筑机械走合期规定。13、机械在寒冷季节使用,应符合有关规定。14、机械集中停放场所,由专人看管,并设置消防器材及工具;大型内燃机械配备灭火器;机房、操作室及机械四周不得堆放易燃、易爆物品。15、变配电所、乙炔站、氧气站、空气压缩机房、发电机房、锅炉房等易于发生危险的场所,在危险区域界线处,设置围栅和警告标志,非工作人员未经批准不得入内。挖掘机、起重机、打桩机等重要作业区域,设立警告标识及采取现场安全技术措施。16、使用机械与安全生产产生矛盾时,必须首先服从安全要求。17、停用一个月以上或封存的机械,认真做好停用或封存前的保养工作,并采取预防风沙、雨淋、水泡、锈蚀等措施。18、机械使用的润滑油(脂),符合出厂使用说明书所规定的种类和牌号,并按时、按季、按质更换。19、当机械发生重大事故时,各级领导必须及时上报和组织抢救,保护现场,查明原因、分清责任、落实及完善安全措施,并按事故性质严肃处理。20、汽车及自行轮胎式机械在进入城镇交通或公路时,必须遵守国务院颁发的《中华人民共和国道路交通管理条例》。21、新机型,机械管理部门必须根据生产厂说明书要求,制定安全技术操作规程后,方可使用。11.4.2运输安全管理措施1、加强驾驶员的交通法规教育,执行交通法规、规章制度,不酒后驾驶、超载运行、带病运行、超速运行,转弯、下坡、过村庄减速慢行。2、加强驾驶员思想教育,大力提倡“文明驾驶”、“宁停三分、不抢一秒”的文明驾驶作风。3、对易燃、易爆物品运输,采用专用设施封闭运输,轻装、轻放。11.4.3防火灾措施1、加强职工队伍防火安全教育,杜绝人为失火造成的火灾事故。
2、加强易燃物、助燃物和火工材料的管理、保存。火工材料定人保管、定人领用,每天剩余的火工材料退库保存。3、加强对工地和生活区的用电设施的维护管理,以防漏电引起火灾,杜绝因电气短路引起的火灾事故。4、生活区、仓库、油库等临时设施按监理工程师批准的方案进行,配置足量的灭火器和灭火设施,油库、仓库等库房设专人值班守护。5、制定用火规章制度,严禁明火取暖,严格执行森林防火法规。11.4.4焊接安全管理措施1、焊接设备上的电器、电机等的使用执行相应的规定。并由完整的防护外壳,一、二次接线柱出有保护罩。2、焊接操作及配合人员必须按规定穿戴劳动防护用品。并必须采取防止触电、高空坠落、瓦斯中毒和火灾等事故的安全措施。3、现场使用的电焊机,设有防雨、防潮、防晒的机棚,并装设相应的消防器材。4、施焊现场10m范围内,不得堆放油类、木材、氧气瓶、乙炔气瓶等易燃易爆物品。5、当长期停用的电焊机恢复使用时,其绝缘电阻不得小于0.5MΩ,接线部分不得有腐蚀和受潮现象。6、电焊机导线具有良好的绝缘,绝缘电阻不得小于1MΩ,不得将电焊机导线放在高温物体附近。电焊机导线和接地导线不得搭在易燃、易爆和带有热源的物品上,接地线不得接在管道、机械设备和建筑物金属结构、管道、轨道上,接地电阻不得大于4Ω,严禁利用建筑物金属结构、管道、轨道或其他金属物体搭接起来形成焊接回路。7、电焊钳有良好的绝缘和隔热能力。电焊钳握柄与导线连接牢靠,接触良好,连接处采用绝缘包好并不得外露。操作人员不得用胳膊夹持电焊钳。8、电焊导线长度不宜大于30m。当需要加长导线时,相应增加导线的截面。当导线通过道路时,必须架高或穿入防护管内埋设在地下;当通过轨道时,必须从轨道下面通过。当导线绝缘受损或断股时,立即更换。9、对承压状态的压力容器及管道、带电设备、承载结构的受力部位和装有易燃、易爆物品的容器严禁进行焊接和切割。10、焊接铜、铝、锌、锡等有色金属时,通风良好,焊接人员带防毒面罩、呼吸滤清器或采取其他防毒措施。
11、当需施焊受压容器、密封容器、油桶、管道、沾有可燃气体和溶液的工件时,先消除容器及管道内压力,消除可燃气体和溶液,然后冲洗有毒、有害、易燃物质;对存有残余油质的容器,先用蒸汽、碱水冲洗,并打开盖口,确认容器清洗干净后,确认容器干净后,在灌满清水后方可进行焊接。在容器内焊接采取防止出典、中毒、和窒息的措施。焊、割密封容器留出气孔,必要时在进、出气口处装设通风设备;容器内照明电压不得超过12V,焊工与焊件间绝缘;容器外设专人监护。严禁在已喷涂过油漆和塑料的容器内焊接。12、当焊接预热焊接温度达150~700℃时,设挡板隔离焊件发出的辐射热,焊接人员穿戴隔热的石棉服装和鞋、帽等。13、高空焊接或切割时,必须系好安全带,焊接周围和下方采取防火措施,并由专人监护。14、雨天不得露天电焊。在潮湿地带作业时,操作人员站在铺有绝缘物品的地方,并穿绝缘鞋。15、按电焊机的额定焊接电流和暂载率操作,严禁过载。在荷载运行中,经常检查电焊机的温升,当温升超过A级60℃、B级80℃时,必须停止运转并采取降温措施。16、当清除焊缝焊渣时,带防护眼镜,头部避开敲击焊渣飞溅方向。11.4.5应急准备措施1、项目部配备性能良好的车辆以备急使用,配备数部固定电话、一定数量的移动电话或对讲机保障与外部联系畅通。2、本工程在项目部设置工地医疗室,选派专业医师并备置充足的急救医疗物品和药品。11.4.6其它项目部在开工28d前将编制的《安全防护手册》提交监理人员,并发到相关单位和人员手中。11.4.7安全资料安全资料负责:由项目部负责安全的副经理负责。安全资料主要包括以下方面:(1)有关法律、法规要求的信息量;(2)有关危险源辨识、风险评价、风险控制策划结果的信息;(3)安全生产责任制台帐;(4)安全教育、培训台帐;(5)特种作业人员管理台帐;(6)安全技术方案及验收台帐;(7)安全技术交底台帐;(8)机械、设备、施工机具管理台帐;
(9)施工现场用电安全管理台帐;(10)现场安全装置、防护用品、劳保用品台帐;(11)安全生产检查台帐;(12)文明施工管理台帐及安全隐患和事故处理台帐;
第十二章文明施工技术措施12.5文明施工的目标工区整洁,工作有序,路畅人和,安全文明。12.6文明施工组织措施12.6.1文明施工管理组织施工现场成立以项目经理为组长,主管生产副经理、主任工程师、施工队长,生产、技术、质量、安全、消防、保卫、材料、环保、行政卫生等管理人员为成员的施工现场文明施工管理组织。12.6.2文明施工管理制度1、个人岗位责任制(1)文明施工管理按专业、岗位、区片、等分片包干,分别建立岗位责任制度。(2)项目经理是文明施工的第一责任人,全面负责整个施工现场的文明施工管理工作,施工现场其他人员一律责任分工,实行个人岗位责任制。2、经济责任制把文明施工列入单位经济承包责任制中,进行检查与考核。3、检查制度(1)工地每月至少组织两次综合检查,按专业、标准全面检查,按规定填写表格,算出结果,制表以榜公布。(2)采取综合检查与专业检查相结合,定期检查与随时抽查相结合,集体检查与个人检查相结合等方法。(3)班、组实行自检、互检、交接检制度。要做到自产自清、日产日清、工完场清、标准管理。4、奖惩制度制定奖、罚细则,坚持奖、惩兑现。5、持证上岗制度(1)进入现场作业的所有机械司机、信号工、架子工、司炉工、起重工、爆破工、电工、焊工等特殊工种施工人员,都必须持证上岗。(2)工地食堂应有食品卫生许可证,炊事员有健康证,民工有做工证,焊工等明火作业有当日用火证。6、会议制度坚持文明施工会议制度,定期分析文明施工情况,针对实际制定措施,协调解决文明施工问题。
12.6.3文明施工资料管理1、确保上级关于文明施工的标准、规定、法律法规等资料齐全。2、施工现场设置施工日志。施工日志中记录文明施工内容。3、文明施工自检资料保持完整,填写内容符合要求,签字手续齐全。4、文明施工教育、培训、考核记录均保持计划、资料。5、保持文明施工活动记录,如会议记录、检查记录等。6、保持施工管理各方面专业资料。12.6.4开展竞赛现场各个方面专业管理之间开展文明施工竞赛活动。竞赛形式多样,并与检查、考评、奖惩相结合,竞赛评比结果张榜公布于众。12.6.5加强教育培训工作1、在坚持岗位练兵基础上,采取派出去、请进来、短期培训、上技术课、登黑板报、广播、看录相、看电视等方法狠抓教育工作。2、特别注意对民工的岗前教育工作。3、专业管理人员熟悉掌握文明施工标准。12.6.6应用新技术、新工艺、新设备和现代化管理方法1、设置现代化搅拌站,采用工厂化生产;2、广泛应用新的装饰、防水等材料;3、改革施工工艺,减少现场湿作业、手工作业和劳动强度;4、应用电子计算机和闭路电视监控系统提高机械化水平和工厂化生产的比重;5、努力实现施工现代化,使文明施工达到新的更高水平。12.7文明施工现场管理措施12.7.1开展“5S”活动对施工现场各生产要素,主要是物的要素,所处状态不断地进行整理、整顿、清扫、清洁和素养,12.7.1.1整理对施工现场存在的人、事、物进行调查分析,按照有关要求区分需要和不需要,合理和不合理,把施工现场不需要和不合理的人、事、物及时处理。1、按照有关规定、计划和工程实际进展情况,区分施工现场现实存在的人、事、物需要还是不需要,不需要的要坚决清理出现场。例如:
已经不需要的劳动力及时调整到其他需要的工地去,一时调不走的,可以组织学习,培训;现场禁止住职工家属和小孩,非施工人员未经批准不准进入施工现场,及时清查非法用工(如童工);施工现场的垃圾渣土、各种多余的周转工具、报废和多余的材料、机械设备和构件、职工个人生活用品等要及时清理,按指定地点存放,经分捡利用后把施工现场不需要的东西坚决清理出现场。2、把作业面暂时不需要的人、事、物及时进行清理,调整到合适位置。例如:把现场作业面暂时不需要的人,调走干其他工作把作业面多余的和暂时不用的模板、钢筋、支架、木料、钢脚手板等及时清理并按指定地点堆放。3、对施工现场的人、机、物使用不合理,安排不合理或物品摆放位置存放方法不合理的,及时调整。例如:钢材大材小用,钢模板垫道,隔夜砂浆未按规定再加工就砌筑使用;技工岗位用非技术工人,本专业技工干非本专业的工作;料具混堆,材料、构件超高码放;物料堆码不在塔臂回转半径内;明火作业位置至易燃、易爆物品距离不符合安全规定。4、整理的范围是建筑物内外,各作业面,每个工位、食堂、仓库、办公室、更衣室、加工场、堆料场、机械操作室等场区的各个角落,达到现场无不用之物,道路和通道畅通,人尽其才,物尽其用,地尽其租,工序安排合理。12.7.1.2整顿根据施工现场实际情况按调查研究后确定的方案及时调整施工现场平面布置图,使其真正科学合理。物品摆放按图固定地点和区域。做到无论谁去看,都能一目了然,知道该物在某处,是什么,有多少,马上知道有还是没有。物品摆放地点科学合理。根据物品使用的频率,经常使用的东西尽量靠近作业区,不经常使用的东西可放得远些。要根据垂直运输设备的位置,确定模板、构件、材料、搅拌机等的相对位置,力求运距最短,减少二次搬运。整顿过程中,要按有关要求一次定点到位。物品的摆放不仅平面位置合理,还要同时满足安全、质量等以及上级规定的要求。
12.7.1.3清扫对施工现场的设备、场地、物品勤加维护打扫,保持现场环境卫生,干净整齐,无垃圾,无污物,并使设备运转正常。清扫的目的就是通过清扫活动,创造一个明快,舒畅的工作、生活环境,以保证安全、质量和高效率地工作。清扫活动的要点是:对施工现场进行彻底检查清扫,不留死角。施工现场所有场地,物品、设备、建筑物内外、食堂、仓库、厕所、办公室、加工场、站等等都是检查清扫对象。做到自产自清,日产日清,工完料净脚下清。在清扫过程中,对建筑垃圾分拣过筛综合利用。建筑垃圾与生活垃圾分开按指定地点存放,并及时清出现场,送到规定的垃圾销纳场。对设备的清扫,定期对设备进行点验、清扫和维护保养。设备异常马上修理,使之恢复正常。清扫的目标为了改善。例如,当清扫时发现食堂操作间门窗无防蝇措施、生熟食品未分开,炊事员无健康证、无工作证等问题后,立即查明原因采取措施加以纠正,并制定、修改、完善管理办法,保证今后不再发生类似问题。12.7.1.4清洁维持整理、整顿、清扫,是前三项活动的继续和深入。从而预防疾病和食物中毒,消除发生安全事故的根源,使施工现场保持良好的施工与生活环境和施工秩序,并始终处于最佳状态。清洁活动的要点是:首先从人开始。炊事员工作服要清洁。职工注意个人卫生,及时理发、剪指甲、刮须、洗衣服。职工不仅做到形体上的清洁,而且要注意精神文明,礼貌待人,在现场不大声喧哗,不聚众打架、斗殴、汹酒、赌博,不看黄色书刊杂志和录像,不随地大小便,不凌空抛洒垃圾与物品等。现场所有场所和空间上的清洁。进一步消除施工现场空气、粉尘、噪声、水源污染源,达到规定要求,保证工人身体健康,增加工人劳动热情,心情愉快地工作与生活。12.7.1.5素养努力提高施工现场全体职工的素质,养成遵章守纪和文明施工习惯。12.7.2合理定置人、物、机把全工地施工期间所需要的物在空间上合理布置,实现人与物、人与场所、物与场所、物与物之间的最佳结合,使施工现场秩序化、标准化、规范化,体现文明施工水平。12.7.2.1合理定置的依据
国家、行业、地方和企业关于施工现场管理的法规、法律、标准、规定、管理办法、设计要求等。施工组织设计(施工方案)。自然条件资料,如地形、水文、地质及气象资料。区域规划图。现场周围道路、建筑物、铁路、码头和区域电源、物资资源、生产和生活基地状况等。土方平衡调配图。材料设备等需用量及进场计划和运输方式。12.7.2.2合理定置的原则在保证施工顺利进行的前提下,尽量减少施工用地,利用荒地,不占或少占农田。要尽量减少临时设施的工程量,充分利用原有建筑物及给排水、暖卫管线、道路等,节省临设费用。要降低运输费用。合理地布置施工现场的运输道路,及各种材料堆放、加工场、仓库位置,尽量使场内运输距离最短和减少二次搬运。施工现场定置过程中,按照上级和企业关于劳动保护、质量、安全、消防、保卫、场容、料具、环境保护、环境卫生等施工管理标准、规定等要求,一次定置到位。施工现场各物的布置方案有比较,从优选择,做到有利生产,方便生活,降低费用,使人、物、场所相互之间形成最佳结合,创造良好的施工环境。12.7.2.3合理定置的内容一切拟建的永久性建筑物、构筑物,建筑坐标网、测量放线标桩,弃土、取土场地。垂直运输设备的位置。生产,生活用临时设施。各种材料,加工半成品,构件和各类机具的存放位置。安全防火设施。12.7.2.4合理定置的日常管理程序1、通过施工运行实践分析,提出改善现场定置的方案。分析方法:工序分析,生产过程分析,流程分析,工艺路线分析,人—机联合作业分析,作业分析,生产线平衡分析,单个产品生产(加工)所必须的标准时间分析,动作分析等。2、合理定置的设计或修改设计
根据实际情况及时修改、补充、调整施工平面布置图,确保科学合理。同时,施工现场电气平面布置,环境卫生责任区平面布置等也应根据现场调整后提出的改善方案进行适当修改调整,使之更加合理。3、合理定置方案的实施和考核合理定置方案的实施,即按照设计和上级各项规定、标准的要求,对现场的各种材料、机具设备、预制构配件、各种临时设施、操作者、操作方法等进行科学的整理、整顿,将所有的物品定置。并要做到有物必有区,有区必有牌,按区按图定置,按标准、规定存放,图物相符。定置管理要依靠群众,自觉管理,一定吸收操作者参加,要对操作者进行教育培训。定置管理要贯穿施工全过程,并在整个现场实施(含在建工程内的物品摆放也应符合标准要求。12.7.3推行目视管理其主要内容与形式如下:1、制度牌和标志牌施工现场管理各项制度板和施工现场平面布置图板竖立在工地入口处;管理人员名单、岗位责任制展示在工地办公室;各种仓库、食堂、工地临时宿舍、厕所、自行车栅、配电室等制度板挂在相应的墙上;所有机械操作规程悬挂于相应的操作室、栅、站内,并要始终保持内容齐全、完整、正确与洁净。工地大门口设置标牌,注明工程名称、建设单位、设计单位、项目经理和施工现场总代表人的姓名,开、竣工日期等。施工现场主要管理人员在施工现场应配戴证明其身份的证卡。2、使用安全色,安全、消防、交通等标志,实行标准化管理施工现场职工戴的安全帽区分红、黄、白、蓝、绿等几种颜色。按施工现场不同工种和职务之间的区别,分别戴不同颜色的安全帽。施工现场基坑、沟、槽、井、便侨等危险处用红白相间的护栏围挡,夜间设红色标志灯,悬挂明显警示标志牌;场区便桥加设通行吨位标志牌;在易燃易爆,化学危险品库区应设明显的"严禁烟火"标志牌和"禁止吸烟"等警告标志;场区道路应设交通标志牌;对配电箱,开关箱进行检查、维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌;在工地入口醒目位置悬挂进入现场必须戴安全帽标志。3、定期公布的内容和形式
施工任务和完成情况制成图表,公布于众,使每个工人都知道自行完成任务,按劳分配知多少。施工现场管理各项检查结果:施工现场管理综合检查或质量、安全、文明施工、环境卫生等单项检查,应用电视机、广播、仪表、信号等现代化传递信息手段,宣传教育动员全体职工做好文明施工,搞好企业职工精神文明建设。12.7.4搞好外部环境管理遵守当地政府的乡规民约,尊重当地群众的风俗习惯,与当地政府和人民群众建立良好的关系,保证工程施工按合同要求顺利进行。
第十三章水土保持和环境保护措施13.1环境方针遵纪守法,倡导健康的环保文化;持续改进,创建满意的绿色工程。我们的承诺是:遵守有关环境的法律、法规;致力于环境改善和污染预防(清洁生产),使我们的业主,周边的社会公众和全体职工满意;致力于降低资源消耗及减少废物产生;使全体干部、职工充分意识到他们对环境的责任,并对他们进行必要的培训;督促供应商改进他们的行为,以符合项目环保要求;向公众宣传我们的环境方针和取得的环境绩效;在追求持续改进的过程中,塑造绿色承包商的形象。13.2环境保护的目标为保护草圪图水库工程周围的优美环境,保障职工和附近居民身体健康,对本标段施工期中的混凝土拌合系统的粉尘、噪音、废水,施工作业面的废水,生活区污水、资源等主要影响环境的问题,采取有效治理措施,达到环境保护的目标,具体目标如下:施工期废(污)水排放达到《污水综合排放标准》(GB8979-1996)中的一级标准,废水经处理后排放;大气污染物排放标准达到《大气污染物综合排放标准》(GB16297-1996)中的二级标准;环境空气达到《环境空气质量标准》(GB3095-1996)中的二级标准;施工场地产生噪音达到《建筑施工场地噪音限值》(GB12523-90)。13.3环境保护组织措施1、项目部根据《环境管理系列标准》(GB/T24000~ISO14000)和工程具体情况,依据环境保护和污染预防的原则建立环境管理体系。2、通过制定环境方针并对环境管理作出承诺,为实现自己的方针和承诺进行策划,编制《环境保护实施计划》,报监理工程师及业主批准。其内容包括:环境因素和重大环境因素;施工弃渣的利用和堆放;施工场地开挖的边坡保护和水土流失防治措施;
防止饮用水污染措施;施工活动中的噪声、粉尘、废气、废水和废油等治理措施;施工区和生活区的卫生设施以及粪便、垃圾的治理措施;完工后的场地清理。3、在整个施工期及缺陷责任期内按国家和地方政府有关环境保护的法令、法规和合同规定,对水质、土壤、大气、废碴等方面进行全方位的污染控制,并测量、监测和评价自己的环境行为,实施纠正预防措施,定期进行环境绩效的评审,实现持续改进。4、加强全体职工环保培训教育,提高职工的环保意识和能力。对所有参与施工管理的人员,在上岗之前进行一次系统的环保思想教育,并印发一本环保知识宣传册。5、建立完善信息交流渠道,自觉接受当地环保部门对施工活动的监督、指导和管理,积极改进施工中存在的环保问题,提高环保水平.13.4环境保护措施13.4.1文物保护施工时如发现文物古迹,不得移动和收藏,必须保护好现场,防止文物流失,并暂时停止作业,立即报告监理工程师等待处理。土方工程以及其他需要借土、弃土时,对现有的或规划的保护文物遗址,采取避让的原则进行地点的选择。13.4.2防止水土流失和渣场防护1、防水排水在施工期间始终保持工地的良好排水状态修建临时排水渠道,并与永久性排水设施相连接,保证不引起淤积和冲刷。雨季填筑随挖、随运、随填、随压实,依次进行,每层表面应筑成适当的横坡,使之不积水。2、冲刷与淤积采取预防措施,防止施工场所占用的土地或临时使用的土地受到冲刷。采取预防措施,防止从本工程施工中开挖的土石材料,对河流、水道、灌溉渠或排水系统产生淤积或堵塞。开挖或填筑的边坡及时采取砂袋防护措施,防止雨季到来时水流对坡面的冲刷而影响排水系统,减少对附近水域的污染。施工尽量不干扰河道、水道或现有灌溉或排水系统的自然流动。若必须干扰时,取得监理工程师的事先书面同意
3、弃渣严格按照弃碴规划弃碴,不得在指定堆碴区域以外堆碴。施工场地及时清理,清理场地的废料和土石方工程的废渣处理,不得影响排灌系统及农田水利设施。施工现场不得出现不必要的障碍物。生活区设置必要的生活卫生设施和生活垃圾收集设施(包括垃圾筒和垃圾箱),及时清扫生活垃圾,并将其运至指定地点集中进行处理。13.4.3防止和减轻水、大气受污染1、保护水质(1)在生活取水点上游1000m至下游500m的水域不准排入生产废水和生活污水,生活区的生活污水经过化粪池处理后排出。(2)施工废水、生活污水进行专门处理,避免直接排入农田、耕地、灌溉渠和水库,更不能排入饮用水源。(3)施工区域,砂石料场,在施工期间和完工以后按要求妥善处理,以减少对河道、溪流的侵蚀,防止沉渣进入河道或溪流。(4)冲洗集料或含有沉积物的操作用水,采取过滤、沉淀池处理措施,做到达标排放。(5)施工物料如沥青、水泥、油料、化学品等堆放管理严格,防止在雨季或暴雨将物料随雨水径流排入地表及附近水域造成污染。(6)施工机械防止严重漏油,禁止机械在运转中产生的油污水未经处理就直接排放,或维修施工机械时油污水直接排放。2、控制扬尘(1)为减少施工作业产生的灰尘,适当喷洒水,使地面保持一定的湿度,以减少粉尘的产生,确保不出现明显的扬尘。(2)易于引起粉尘的细料或松散料采取遮盖或适当使其洒水润湿。运输车辆,配备两侧及尾部的挡板;用防水布进行遮盖,并保证防水布超出运输车辆两侧及尾部挡板至少30cm;(3)水泥混凝土拌合机站投料器均设置有防尘设备。在这些场所作业的工作人员,配备必要的劳保防护用品;(4)工地上的施工道路每天进行定期的清扫、养护,路面洒水保持地面湿润;(5)在施工场地设置洗车设备,随时清洗进出的施工车辆;13.4.4减少噪声、废气污染
1、各种临时设施和场地,如堆料场、加工厂、轧石厂距居民区不小于300m,而且设于居民区主要风向的下风处。2、建筑施工场地的噪声符合《建筑施工场界噪声限值》的规定,并遵守当地有关部门对夜间施工的规定。3、施工机械设备尽可能使用液压工具代替气压工具;4、施工计划进行合理安排,对噪声大、冲击性强并伴有强烈震动的施工作业安排在白天进行。13.4.5保护绿色植被1、保护用地范围之外的现有绿色植被。若因修建临时工程破坏了现有的绿色植被,在拆除临时工程时予以恢复。2、保护古树名木和法定保护的树种,即使处在用地范围内,有可能时也要尽量设法保护。3、工程破坏植被的面积应严格控制,除了不可避免的工程占地、砍伐以外,避免再发生其它形式的人为破坏。13.4.6土地资源的保护1、妥善处理废方,弃土尽量避免破坏或掩埋林木、农田及其它工程设施。2、沿河弃土避免壅塞河道、改变水流方向和抬高水位而淹没或冲毁农田、房屋。3、重视弃土堆的复垦,有条件时,在弃土堆顶面绿化,或整平成为耕地。4、取土坑选在高地、荒地上,尽量不占耕地;当必须从耕地取土时,将表面种植土铲除,集中成堆保存,并在工程交工前做好还地工作。对于深而宽的取土坑,可根据当地需要,用作蓄水池或鱼塘。5、在河床采砂砾材料时,必须注意防止对河流状态的改变,并应符合中华人民共和国水法的规定,即:“在行洪、排涝河流和航道范围内开采砂石、砂金,必须经河道主管部门批准,按照批准的范围和作业方式开采,涉及航道的,由河道主管部门会同航道主管部门批准。”6、采石场的位置,结合环境保护的要求选择,其中包括噪声、爆破引起的地下振动、公共安全问题等。7、采石场的位置,征得当地政府及环境管理部门的同意并办理必要的手续。8、对施工人员加强保护自然资源及野生动植物的教育,在雇用合同中规定严禁偷猎和随意砍伐树木。13.4.7现有公用设施的保护1、对于受本工程影响或正在受影响的一切公用设施与结构物,在本工程施工期间采取一切适当措施加以保护。
2、靠近公用设施的开挖作业,通知有关部门,并邀请有关部门代表在施工时到场。并将上述通知与邀请的副本提交监理工程师备查。13.4.8人群健康保护措施1、保护生活饮用水施工区生活用水依靠开采当地地下水供应。但取水后必须经过净化处理,达到饮用水标准后方可饮用。2、定期对施工人员进行健康观察应及时对门诊病历进行分类调查,严格执行疫情报告制度,对施工人员进行抽样检查。抽样检查内容包括:一般健康体格检查,血常规及尿常规检查,肝功能检查等,若发现某种传染病有流行趋势,要请教高级医务人员,并采取相应治疗措施。根据有关要求,施工人员健康检查和疫情检查一般各按施工人员的30%抽检。3、施工人群的预防接种通过对施工人员的检疫及健康观察,对于在施工区危害较大且易造成流行的疾病,如技术上可行,可采取预防性接种或服药等方法进行早期防治,以提高施工人员的抵抗力,预防疾病的发生和流行。需视施工人员的具体情况确定是否需要预防接种。4、施工区医疗、防疫、急救机构建立具有临时急救功能的医疗机构,及时医治施工人员的急病症、常见病及工伤事故等。拟设置工地医生和护士,修建医务室,配备一些常规设备和药物。因施工区范围不大,考虑施工人员的就医及时和方便,将医务室设置在生活区且交通方便之处。7、施工区公共卫生设施在施工区设置公共厕所、垃圾箱。
第十四章保修承诺、保修措施及优惠条件一、保修承诺我方严格执行中华人民共和国国务院第279号令《建设工程质量管理条例》对保修进行承诺。二、保修措施(一)、成品保护措施成品保护从一侧面反映了企业的管理水平和职工的素质,也是保证工程质量的重要环节,为此,在各分项工程施工方案中编制成品保护的具体措施是至关重要的。教育施工人员提高成品保护意识,爱惜劳动成果,出现损坏情况视情节轻重予以罚款。安排专人保护,防止被车撞坏。根据工程性质,对成品采取防护、包裹、覆盖、封闭等保护措施,以及合理安排施工顺序来达到保护成品的目的。1、认真执行上级管理部门颁发的成品保护规定,对全体职工加强教育,发扬各工种之间相互协作精神,尊重别人的劳动成果。2、合理安排各道工序,减少各工种来回穿插施工,特别要注意工序颠倒,造成对成品的破坏污染。3、针对各分项工程的特点,编制具体的成品保护措施。4、各工种完成成品后,派专人看管。5、开工前组织技术人员、施工人员对地上、地下建筑物进行详细的调查并记录在图纸上,在建筑物上做好明显的标志。施工中设专人负责看护,保证设施完好。6、施工中对施工完毕的边石采取保护措施,设隔离绳防止行人踏入,需要养生的地方进行覆盖养生。待水泥砼及水泥砂浆达到强度要求后才允许行人走动。(二)、缺陷责任期内对工程的维护方案1、工程完工后,首先成立由项目总工为组长、技术干部及有关人员组成的工程竣工维护两制任期的工程维护工作。2、缺陷责任期内维护组要定期对所有工程项目进行全面、仔细的检查,特别遇暴风、暴雨等人为不可抗拒的自然灾害后,要及时组织检查,对出现的工程要分析原因、登记清楚,及时向业主上报缺陷数量、缺陷范围、缺陷责任及原因等,并立即组织维修。3、缺陷责任期内的坐失良机发在不影响正常使用的情况下进行,必要时采取可行的防护措施,确实需要中断运行必须经业主同意。4、各项缺陷的修复必须符合规范要求,并取得监理工程师和业主代表认可。
5、缺陷责任的维护分两种情况,若因承包人施工质量问题造成缺陷的,由承包人负责,并会同设计院作出修复方案设计,经报业主及监理工程师审批后立即实施,若属设计原因或其它非承包人责任造成的缺陷,承包人要及时上报设计院和业主,并按设计院和业主批复的方案组织维修。6、本承包人成立的缺陷维修组还将对管段内设计方面不完善之处进行合理完善、补建,力求做到完美无缺。7、本承包人在工程竣工后切实做好安全保护措施和安全警戒工作,进行回访工作,工程交付使用后,仍要不断取得联系,每3个月至半年至少回访一次,认真听取业主的使用情况及意见。
附表一、拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(kw)生产能力用于施工部位备注1推土机T1203台中国/福建2011103kw良好溢洪道2挖掘机CAT3002台中国/山东2013155kw良好溢洪道3装载机50型6台中国/四川2011157kw良好溢洪道4蛙式打夯机1t5台中国/广东20131.5kw良好溢洪道5自卸汽车18t12台中国/四川2013155kw良好溢洪道6凸块振动碾12~20t4台中国/北京2013良好输水洞7混凝土拌合机3502台中国/大同2012良好溢洪道8手风钻4台中国/北京2011良好溢洪道9平板式振捣器6台中国/北京2012良好溢洪道10插入式振捣器2.505台中国/北京2012良好溢洪道输水洞11柴油发电机150kw1台中国/大同2012良好溢洪道12混凝土罐车10m38台中国/上海2014良好溢洪道13固定式空压机40m3/min3台中国/四川2013良好溢洪道14钢木加工机械1套中国/上海2013良好溢洪道15冲击钻机CZ-224台中国/上海2012良好溢洪道16履带式起重机15t1辆中国/四川2013良好根据需要17汽车吊15t6辆中国/四川2011良好根据需要18电焊机16~30kvA6台中国包头2013良好钢筋
附表二:拟配备本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时用途备注1含水量测定仪1中国/福建201123试验2手提标准击实仪JSL1中国/山东201354试验3砼回弹仪HP—2252中国/山东201212试验4砂石级配分析仪2中国/四川201110试验砂、石各一套5砼标准养护箱HY—2001中国/广东201336试验6液压万能试验机WE—1001中国/四川201220试验7漏斗500/700mL1套中国/广东201341试验8温度计70℃2支中国/广东201382试验9比重秤1套中国/广东20124试验10泥浆含沙量计NA-11套中国/广东20128试验11水准仪AL-324台中国/北京201393测量12经纬仪J2-11台中国/北京201223测量13全站仪ELTAR2台中国/北京201338测量
附表三、劳动力计划表单位:人工种按工程施工阶段投入劳动力情况2015年8月2015年9月2015年10月2015年11月机械工30302010钢筋工585混凝土工10202010木工10202010砌筑工10202020安装工0101010测量工4444实验工4666电工2244其他技术工20202020普工30506040管理人员16161616合计141206205150
附表四、计划开、竣工日期和施工进度网络图
附表五、施工总平面图
附表六:临时用地表用途面积(平方米)位置需用时间办公生活区2000施工营地93天材料堆放场1000施工营地93天混凝土拌和系统1000施工营地93天钢木加工厂500施工营地93天综合材料库300施工营地93天仓库160施工营地93天油库50施工营地93天停车场、机修车间1000施工营地93天试验室180施工营地93天'
您可能关注的文档
- 莲花水库工程验收工作大纲
- 一、大中型水库工程管理单位岗位证类别及取得资格条件对照表
- 广西龙门水库工程设计毕业论文
- xxx水库工程施工组织设计
- 片上水库工程地质条件毕业设计
- 瑶镇水库工程设计与开发毕业论文
- 小型水库工程施工组织设计
- 常宁市抗旱应急水源(白甫水库工程施工组织设计
- 新疆维吾尔自治区哈密市四道沟水库工程施工组织设计
- 月潭水库工程临时用电施工组织设计 (终版
- 某水库工程施工组织设计
- 旅游度假区水库工程可行性研究报告
- 水库工程可行性研究报告
- 雷山县望丰水库工程项目可行性研究报告
- 三星桥水库工程提灌站施工设计方案
- 某县某水库工程项目设计方案
- 水库工程施工组织设计
- 小(1)型除险加固水库工程验收案例
