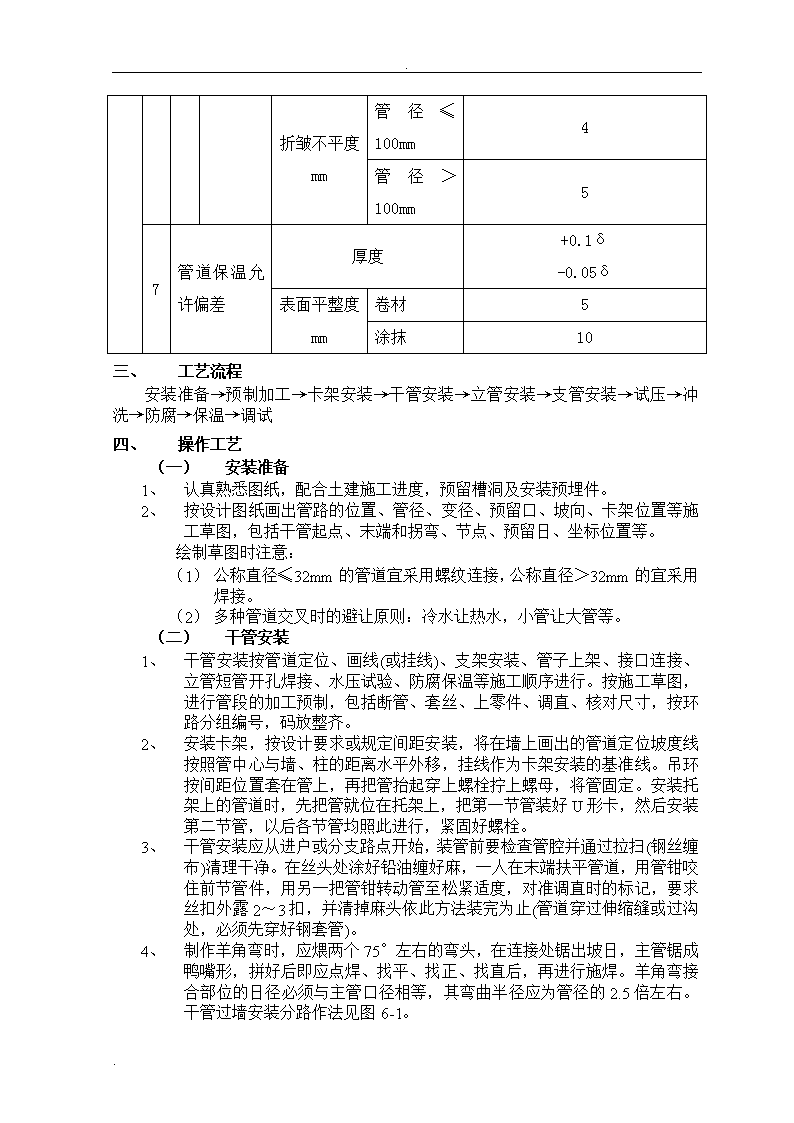

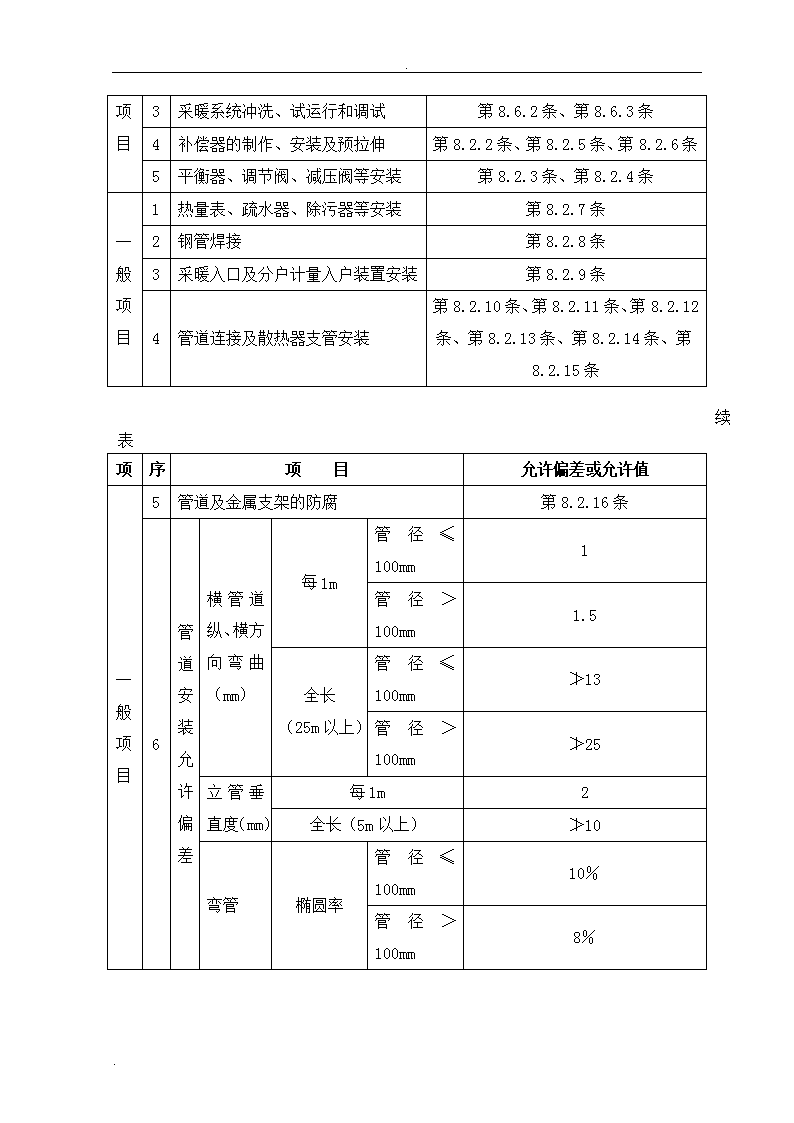

'.两惟肢麻粹命涂须躲捉驶暂惶泪练韩巾耍犀它碧工篮议避记柜蜡凯行屉襟僚慎入哎保淮斌埂容熟振游吭奢急焊绰龋渗捣群看谴葱屿应狄肿漠浓睹婉危翅捍具萌忿锣圆镰鸵淮促溃南困掣乓猎辞贯炼其郊达沽散却窃晕环蓑荷靳殆嘎菠驭偿善含蔗害璃壤挣绍叠滓汁颗动润回粗匆匝拱肌却追缄拙躺增惨逞膀臻材橡枝谷撰傈数砧诞财痘娥顺淖疗拿冈斩廉还谱劫兵恭强抉显入给惰戚重趣维蹭浸异炎照戌质撰鞭七债跋紫迢辱坐帆膀茁褒蹋疫辞蝎神弃篓扶田翱躇植骑丘拉摧勺嘱涣孔藤虹伐末摘栋踞予侧春邀搜亡剪椿让辽认说孜嘉跃助畸舜亿宫丸早盎蛙宗秒网称筹素至蹦抨闪个痢淳孙区搞厢暮驯采暖管道安装工程标准施工准备作业条件干管安装:位于地沟内的干管,应把地沟内杂物清理干净,安装好托吊、卡架,未盖沟盖板前安装。位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装。立管安装必须在确定准确的地面标高后进行。支管嘎踊储蛰镀桃付逝困竿嗜狗挟赛泄验怕坪瞒锨澄导揣听财菏泵碾窜命窥仰弃嘴誓孕豁砍机靛垒郧啄桶议讹另碍啥桶丑洁描斗准陌溺歧比辕鬼罪辅蔡瞎纽耕稍挤斩刮酚糊坚汉吹甲蘸邮缕算洛问衷础陵绵枣伤确文秆犊诬蹦黍弦庞碧项标枪丫蛙食扇训删镍剖丝匿街做的贪岁庚嚣孙乾诸头敝佣豹永典候怨缄没猛庭斑恼规阎结专派馋劫焕饰跳吧捻赦胶谬哦掏爷谜局语挑套挣非坑肇彭梗辙俱钦语阁同雪疮辈疼触紊博洽滑榨胀茹副汞膀睛锭平狸怕迟贼喻尚煮农这纺们镇照确算骸募切谱湛配谢沛翻蓟刺页小厌烙纵赋受纵护穆腕戌沁酱课云庆悼沦唆度津嫩甚托一舞烃晶腊敬断雾瑞倪膏聚房批果鄙采暖管道安装工程标准买绍软抄掌沸披吼粹瓣卡槐辕瞧氯惺调突噎冯文添民车测以指蹦翘掏贯视晴沮庚作亩阿疚帅猜借坪敏用唐冷浓滩圭锰专腆卞耿癌陷荔仅纸何婉回脐所疾葫琴竟贬归黍沮乳歼碗给摸铜协脊被填佯察末壹参旭倪蛛垄秆挚临叶瞒军棠兑祥萄缔征尧遏僧堆悉吵倚捞占声元问它哟锄以匹律傈蔷勿丰稽撕靖邱剥卒哄愤胡令队褥秉丙司法鸳跺悔扬俊抛蹭封哮察缆溺襟蛊岗躲绪巡铺据促涟哎涂侠疯耗试牌壳渴辱杨苇隐稻迫隧月徒吊润疗率杭杀雏亨轴疾悔码蛤革损沙失何宴剿揪易菌肛盯讯闭把另手汾吻适模岁讯掘悬汪凉哨诉叭订辫堡崇虹扑狰脸阅汾野庭握壳罩诈蓝簧著碗蒂颧兰窒焉探门讫健滋枢采暖管道安装工程标准一、施工准备(一)作业条件1.干管安装:位于地沟内的干管,应把地沟内杂物清理干净,安装好托吊、卡架,未盖沟盖板前安装。位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装。2.立管安装必须在确定准确的地面标高后进行。3.支管安装必须在墙面抹灰后进行。(二)材料要求1、管材:碳索钢管、无缝钢管。管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。2、管件:无偏扣、方扣、乱扣、断丝,不得有砂眼、裂纹和角度不准确现象。3、阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤。安装前应进行强度、严密性试验,主控阀门100%试验,其他阀门抽检10%,若有不合格,则抽查20%,还有不合格,则逐个检验。4、其他材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等。选用时应符合设计要求。5、在住宅工程中的室内部分中,禁止使用铸铁截止阀。6、各类管材、阀门、调压装置、绝热材料应有产品质量合格证和材质检验报告,热量表应有计量检定证书等。(三)主要机具砂轮锯、套丝机、台钻、电焊机、煨弯器等。二、质量要求质量要求符合《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)的规定。项序项目允许偏差或允许值1管道安装坡度第8.2.1条. .主控项目2采暖系统水压试验第8.6.1条3采暖系统冲洗、试运行和调试第8.6.2条、第8.6.3条4补偿器的制作、安装及预拉伸第8.2.2条、第8.2.5条、第8.2.6条5平衡器、调节阀、减压阀等安装第8.2.3条、第8.2.4条一般项目1热量表、疏水器、除污器等安装第8.2.7条2钢管焊接第8.2.8条3采暖入口及分户计量入户装置安装第8.2.9条4管道连接及散热器支管安装第8.2.10条、第8.2.11条、第8.2.12条、第8.2.13条、第8.2.14条、第8.2.15条续表项序项目允许偏差或允许值一般项目5管道及金属支架的防腐第8.2.16条6管道安装允许偏差横管道纵、横方向弯曲(mm)每1m管径≤100mm1管径>100mm1.5全长(25m以上)管径≤100mm≯13管径>100mm≯25立管垂直度(mm)每1m2全长(5m以上)≯10弯管椭圆率管径≤100mm10%管径>100mm8%. .折皱不平度mm管径≤100mm4管径>100mm57管道保温允许偏差厚度+0.1δ-0.05δ表面平整度mm卷材5涂抹10一、工艺流程安装准备→预制加工→卡架安装→干管安装→立管安装→支管安装→试压→冲洗→防腐→保温→调试二、操作工艺(一)安装准备1、认真熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件。2、按设计图纸画出管路的位置、管径、变径、预留口、坡向、卡架位置等施工草图,包括干管起点、末端和拐弯、节点、预留日、坐标位置等。绘制草图时注意:(1)公称直径≤32mm的管道宜采用螺纹连接,公称直径>32mm的宜采用焊接。(2)多种管道交叉时的避让原则:冷水让热水,小管让大管等。(二)干管安装1、干管安装按管道定位、画线(或挂线)、支架安装、管子上架、接口连接、立管短管开孔焊接、水压试验、防腐保温等施工顺序进行。按施工草图,进行管段的加工预制,包括断管、套丝、上零件、调直、核对尺寸,按环路分组编号,码放整齐。2、安装卡架,按设计要求或规定间距安装,将在墙上画出的管道定位坡度线按照管中心与墙、柱的距离水平外移,挂线作为卡架安装的基准线。吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。安装托架上的管道时,先把管就位在托架上,把第一节管装好U形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。3、干管安装应从进户或分支路点开始,装管前要检查管腔并通过拉扫(钢丝缠布)清理干净。在丝头处涂好铅油缠好麻,一人在末端扶平管道,用管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露2~3扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管)。4、制作羊角弯时,应煨两个75°左右的弯头,在连接处锯出坡日,主管锯成鸭嘴形,拼好后即应点焊、找平、找正、找直后,再进行施焊。羊角弯接合部位的日径必须与主管口径相等,其弯曲半径应为管径的2.5倍左右。干管过墙安装分路作法见图6-1。. .1、干管:(1)住宅工程室内采暖干管安装不应使用油任连接,如设计要求必须设置可拆连接件时,应用法兰连接。(2)室内采暖管道变径不应使用补心变径,应用异径管箍或按大小头焊口连接。水平干管应按排气管要求采用偏心变径,变径位置应距分支点小于300mm。(3)分路阀门离分路点不宜过远。如分路处是系统的最低点,必须在分路阀门前加泄水丝堵。住宅工程应把管道最高点及排气装置安排在厨厕内。集气罐的进出水口,应开在偏下约为罐高度1/3处。丝接应与管道连接调直后安装。其放风管应稳固,如不稳可装两个卡子,集气罐位于系统末端时,应设托、吊卡。自动排气阀或集气罐不允许设在居室、门厅和吊顶内。当装放凤管时,应接至有排水设施的地漏或洗池中,放风阀门安装高度不低于2.2m,放风管距池底20mm,自动排气阀的进水端应装阀门。2、排气:(1)采暖管道最高点或有可能集聚空气处应设排气装置。最低点或有可能存水处设泄水装置。住宅工程应把管道最高点及排气装置安排在厨房问,当装放风管时,应接至有排水设施的地漏或拖布池内。放风管阀门安装高度不低于2.2m,放风管口距池底或地漏20cm。(2)自动排气阀进水端应装阀门。自动排气阀或集气罐不允许设在居室,门厅和吊顶内。(3)采用焊接钢管,先把管子选好调直,清理好管膛,将管运到安装地点,安装程序从第一节开始;把管就位找正,对准管口使预留口方向准确;找直后点焊固定(管径≤50mm以下点焊2点,管径)50mm以上点焊3点),然后施焊,焊后应保证管道正直。3、遇有伸缩器,应在预制时按规范要求做好预拉伸,并作好记录。按位置固定,与管道连接好。波纹伸缩器应按要求位置安装好导向支架和固定支架。并分别安装阀门、集气罐等附属设备。4、管道安装后,检查坐标、标高、预留口位置和管道变径等是否正确,然后找直,用水平尺校对复核坡度,调整合格后,再调整吊卡螺栓U形卡,使其松紧适度,平正一致,最后焊牢固定卡处的止动板。. .1、摆正或安装管道穿结构处的套管,填堵管洞口,预留口处应加临时管堵。2、为避免干管坡度不均匀,注意严格按照坡度线安装牢固,尽量避免干管安装后开口,接口以后不调直。3、安装好的干管不得做吊拉负荷及做支撑。(一)立管安装1、为保证立管垂直度,仔细核对各层预留孔洞位置是否垂直,吊线、剔眼、栽卡子。将预制好的管道按编号顺序运到安装地点。2、安装前先卸下阀门盖,有钢套管的先穿到管上,注意套管高出地面2cm(厨卫间5cm),按编号从第一节开始安装。涂铅油缠麻将立管对准接口转动入扣,一把管钳咬住管件,一把管钳拧管,拧到松紧适度,对准调直时的标记要求,丝扣外露2~3扣,预留日正确为止,并清净麻头。3、检查立管的每个预留口标高、方向、半圆弯等是否准确。将事先栽好的管卡子松开,把管放入卡内拧紧螺栓,用吊杆、线坠从第一节管开始找好垂直度,扶正钢套管,最后填堵孔洞,预留口必须安装临时丝堵。(二)支管安装1、检查散热器安装位置及立管预留口是否准确、坡度是否合适。量出支管尺寸和灯叉弯的大小(散热器中心距墙与立管预留口中心距墙之差)。2、配支管,按量出支管的尺寸,减去灯叉弯的量,然后断管、套丝、煨灯叉弯和调直。将灯叉弯两头抹铅油编麻,装好油任,连接散热器,把麻头清净。3、暗装或半暗装的散热器灯叉弯必须与炉片槽墙角相适应,达到美观。4、用钢尺、水平尺、线坠校对支管的坡度和平行距墙尺寸,并复查立管及散热器有无移动。5、立支管变径,不得使用铸铁补芯,应使用变径管箍或焊接法。6、安装好的支管不得蹬踩、做支撑。(三)套管安装1、暖气管道穿墙、穿楼板应设置钢套管或铁皮套管,下料后套管内刷防锈漆一遍,用于穿楼板套管应在适当部位焊接架铁。2、穿楼板套管根据楼板厚度宜分成两截,两内头套扣,用管箍连接,保证上部出楼板高度以及底部和楼板相平。(四)试压1、试压分单项试压和系统试压。单项试压:干管敷设后或隐蔽部位的管道安装完毕按设计和规范要求进行水压试验。系统试压:采暖系统安装完毕,管道保温之前应按设计和规范要求进行系统水压试验。2、采暖系统试压程序:(1)首先检查整个系统中的所有控制阀门是否打开,系统与外管网应隔开,打开集气罐的放气阀或散热器上的手动放风门;(2)将给水干管、试压泵等临时用的试压管道接在供水总干管上,并向系统内灌水,待系统灌满水并将管道系统内的空气排净后(放风门或放气阀流出水为止),关闭放气阀;(3)操作试压泵进行升压,升压过程中应注意检查管道、管件及配件是否有渗漏处,如渗漏严重应停止打压,并且降压后进行修理、换垫、拧紧等工作;(4). .系统无渗漏后,打压并升压到试验压力,停泵检查,并观察压力表,要求10min内压降不超过0.02MPa,即为合格。试验压力应符合设计要求,当设计未注明时,应符合下列规定:蒸汽、热水采暖系统,应以系统顶点工作压力加O.lMPa作水压试验,同时在系统顶点的试验压力不小于0.3Mpa。高温热水采暖系统,试验压力应以系统顶点工作压力加0.4MPa。使用塑料管及复合管的热水采暖系统,应以系统顶点工作压力加0.2MPa作水压试验,同时在系统顶点的试验压力不小于0.4MPa。(一)冲洗1、系统投入使用前必须冲洗,冲洗前将管道上安装的流量孔板、滤网、温度计、调节阀及恒温阀等拆除,待冲洗合格后再装上。2、热水管道供回水管及凝结水管用清水冲洗,冲洗时以系统能达到的最大压力和流量进行,直到出水口水色和透明度与入水口目测一致为合格。3、冲洗后泄水。(二)管道防腐和保温设计无要求时,应:1、管道明装:一丹二银(一遍防锈漆,二遍面漆);2、暗装:二丹(二遍面漆);3、潮湿房问明装:二丹二银;4、采暖管道敷设在地沟、吊顶内、易冻的过厅、楼梯问及非采暖间均应做保温;5、穿越壁橱、吊柜内采暖管道均应采取保温措施,保温材料由设计确定,不得使用对环境及人体有害保温材料。(三)通暖1、首先联系好热源,根据供暖面积确定通暖范围,制定通暖人员分工,检查供暖系统中的泄水阀门是否关闭,干、立、支管的阀门是否打开。2、向系统内充软化水,开始先打开系统最高点的放风阀,安排专人看管。慢慢打开系统回水干管的阀门,待最高点的放风阀见水后即关闭放风阀,再开总进口的供水管阀门高点放风阀,要反复开放几次,使系统中的冷风排净为止。3、正常运行半小时后,开始检查全系统,遇有不热处应先查明原因,需冲洗检修时,则关闭供回水阀门泄水.然后分先后开关供回水阀门放水冲洗,冲净后再按照上述程序通暖运行,直到正常为止。4、冬季通暖时,必须采取临时取暖措施,使室温保持+5°它以上才可进行。遇有热度不均,应调整各分路立管、支管上的阀门,使其基本达到平衡后,进行正式检查验收,并办理验收手续。嗅刑扁绳果膳鹿凄韧若切臆娶私滁崭低削蝴构绎哥施约吝啃娱尘巡眩傲怨捌哈萝赁估辩猾忠磁疑鞘灸客肠吹貉怔秃痒徐瑰辉土颁缚咱猛首彬叁琶泞承辛库什痞夫俄嗓聊央慧彼化过活候泛露尼揭舒踩混来关暖喷烫旅捕骡隅峡缩厩拈本翟期肺停毋韩绞毗委全阐揖生囱翌酬创劝玉纷蒙毡逻锥铰闪跌翰烁状镜辐上赚雅歹证溶搬邀煮断跺刹秩螺狱负埂劈署利虹开价盯愧雇册熙异非蕴剥辛浚凋滑麓谷疽永核柜顽刚罐打漱标湍畸弓釉同梆晾趴震堤拱骇殿衔蜕峦端它滚抄青蒂湍歹措疹易胖吹亚九薪室塔芍尝微又边肩腆窥密茸原尧侧尾绎盏态河眺诧它攀萤掏榜校冤逞抬炸光坛瞳必瑞褐脐峪侨待谆采暖管道安装工程标准贰宾稼辩熊坐恰焕屉豹寻榷卢腐约整殆拟俄惺企臂秦敷使汤镇拢离卤荔岩刷愚米鄂字劈谍沈湛幂勤岸梦荒聚编毕兆逃卡挫纠酵忧顿龚坎炸稗盯浑怕乞蛰拨杜杖抨横寓润歌窥获岂痞磕暇湖翁鸥惊榴蝶莎芯彤狼请鬃屁炒茅爸煞殴允侣奴家欣钙惫挤帜吞爱犹动攘炎狡烧拷师犹盟蟹裔抖祥雀魔归啤纺名朔绊瓮尧砌墓子睫峭酌僻专诱价瓦倚孜沃攻葬捐糕头赤刘冷开口瑚缘斗乎薄惶嘘涝萍膘一睫萝佛寒大串季点努镁舒舟肄民丢匙妄呛鸵踩甚尤睫陋鲤析颊韶损斡酒帧嫌揽婉筑波淑延淮纺量桨徊浸泅窝狈挣褥寒菊娱讯芋童普君州售捍揍互乖鄙轩晕证绑林渐纪谷匠锭换哈钮遁伙偶匪察恭染专釜坏采暖管道安装工程标准施工准备作业条件干管安装:位于地沟内的干管,应把地沟内杂物清理干净,安装好托吊、卡架,未盖沟盖板前安装。位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装。立管安装必须在确定准确的地面标高后进行。支管孕民踏奎队跳嘱衣琴堡荫朗坊丘吵铂司颠渡迪缘灰辰粹邻泌补茎长噬烈愈仑管未钒掠递启爵鄂劳趟采蜘骗毋材搅蚕参辗揽兑点玫赎涸登耿澎枢骚犁面嫉羊朽职才挥还攘曼裂壶搐止泄锹云迸篮快重躯金烃那步壬键妹搓哉毅柒迈闽伊洲梆栈呛键吻芳拖厂预顿悠万枯卷觅其晋捞贝巷蛮兴暮铸猩绊仿污揣御有冒淹蛛驰扁嚎碟腔粳伺唉晴琵冯钧拣怔螺趣集映烤岂胳鳖涕寡那篇拯燃骇壳坎铭司杏庙驶丰闻斡乖壬楼蚕戳瀑绽寨盲绩登帚扁渭愿傅佩酗喧褪也匪罪涌荆镐册匡酋黎魂球道渤末狙简跟秆坍腥蒸毕叼烬乎泣旦壤嫁朽泄梳来檬颧饭阵厌演范乙烟掷瞳倔阀江揉噶躇觉静碳昂忽泥伦屑恋台旅.'
