'万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页上海区域钢筋工程标准做法编制日期审核日期批准日期修订记录日期修订状态修改内容修改人审核人批准人14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页1、目的:明确钢筋工程施工工艺控制流程,提升钢筋工程主体结构的实体和观感质量。2、适用范围:适用于上海区域各公司所有在建及新建项目。3、编制说明:本标准做法要求所有在建及新建项目均按此做法执行。4、钢筋标准做法:4.1原材料条形捆扎交货形式盘圆交货形式n钢筋进场卸货前,检查出厂合格证、生产许可证、出厂检验报告、钢筋标识牌、钢筋上的标识,钢筋外观质量。所标注的供应商名称、牌号、炉号(批号)、型号、规格、重量等应保持一致。n施工单位、监理单位要分别建立钢筋送检台账(台账内容要反映钢筋规格、型号、等级、批号、批量、使用部位、进场时间、检验时间、检验情况等),每月将台帐报送项目部审查留底。14

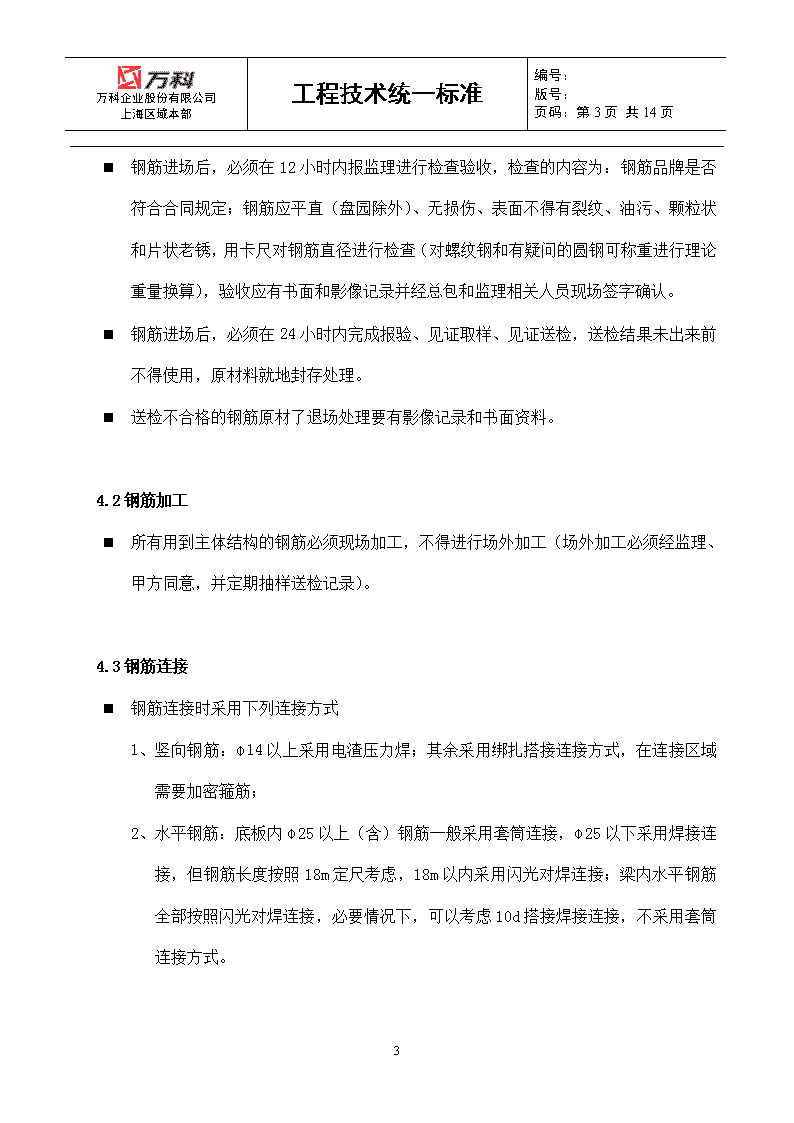

万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页n钢筋进场后,必须在12小时内报监理进行检查验收,检查的内容为:钢筋品牌是否符合合同规定;钢筋应平直(盘园除外)、无损伤、表面不得有裂纹、油污、颗粒状和片状老锈,用卡尺对钢筋直径进行检查(对螺纹钢和有疑问的圆钢可称重进行理论重量换算),验收应有书面和影像记录并经总包和监理相关人员现场签字确认。n钢筋进场后,必须在24小时内完成报验、见证取样、见证送检,送检结果未出来前不得使用,原材料就地封存处理。n送检不合格的钢筋原材了退场处理要有影像记录和书面资料。4.2钢筋加工n所有用到主体结构的钢筋必须现场加工,不得进行场外加工(场外加工必须经监理、甲方同意,并定期抽样送检记录)。4.3钢筋连接n钢筋连接时采用下列连接方式1、竖向钢筋:Φ14以上采用电渣压力焊;其余采用绑扎搭接连接方式,在连接区域需要加密箍筋;2、水平钢筋:底板内Φ25以上(含)钢筋一般采用套筒连接,Φ25以下采用焊接连接,但钢筋长度按照18m定尺考虑,18m以内采用闪光对焊连接;梁内水平钢筋全部按照闪光对焊连接,必要情况下,可以考虑10d搭接焊接连接,不采用套筒连接方式。14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页4.4施工机具弯曲机调直机切断机电弧焊机闪光对焊机套丝机电渣压力焊机扳手绑扎工具14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页4.5场地布置及运输场地布置合理,原材料与半成品分开堆放材料标识牌,600*450mm做好钢筋进场的原材料取样检测工作及进场台账现场张贴钢筋工作施工质量通病控制措施制作完成的钢筋要分类分开堆码整齐做好各道工序的质量验收工作,并在现场制作工序质量验收牌14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页×√成品钢筋应分类堆放整齐,严禁混放后吊运(打‘×’表示错误做法)×√长条钢筋采用塔吊直接吊运,严禁单股钢丝绳吊运(打‘×’表示错误做法)×√箍筋采用料斗吊运,严禁装载超过料具上口(打‘×’表示错误做法)14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页4.6标准做法墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑钢筋在浇筑混凝土前,建议用PVC管保护主筋不受污染;未采取保护应安排专人及时进行清洗。在楼面上50mm高处增加一道定位箍筋,固定柱主筋偏位。墙、柱钢筋直径Φ14以上采用电渣压力焊梁内钢筋全部采用闪光对焊,必要情况下,可以考虑10d搭接焊接连接,不采用套筒连接方式14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位(箍筋与每根主筋相交位置必须有效绑扎牢固)箍筋135度箍筋主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎梁、柱箍筋按抗震要求,弯成135度角梁钢筋一排筋与二排筋采用分隔筋隔开,分隔筋直径≥主筋直径或25mm;分隔筋距支座边500mm设置一道,中间每隔3m设置一道板面筋在边支座锚固时,直接延伸到梁最外面一根钢筋的内侧弯下14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页梁、柱及剪力墙设计要求加密部位必须按要求加密面筋锚固端与梁箍筋(主筋)、墙主筋(水平筋)绑扎牢固,面筋绑扎要满绑板底筋绑扎前,按设计要求间距在模板上画出等间距钢筋安装控制线板面筋采用满绑(纵横钢筋交接位置都必须进行绑扎),不得出现‘隔一绑一’的跳绑形式预留洞口应按图纸要求设置加强钢筋14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页板内阳角宜增加7根直径同板面筋的放射钢筋柱、墙钢筋垫块:墙、柱采用成品塑胶内撑条,纵横间距同螺杆间距;柱主筋垫块采用成品塑胶垫块,沿柱角部≤600mm设置一个,墙体纵横间距≤600mm板底筋垫块:采用成品塑料垫块,板间距1000*1000mm放置,其中小型垫块用来保证板底筋混凝土保护层,大型垫块用来保证钢筋间距及面筋混凝土保护层。14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页梁底及梁侧边钢筋混凝土保护层采用成品塑料小型垫块,梁底部及梁侧边每500mm布置2个放置在对应位置。电渣压力焊:焊包凸出面不少于4mm,不得出现偏心、气孔、裂缝、咬边、夹渣等缺陷,雨天严禁作业墙上埋管采用钢筋焊接固定断开的箍筋与止水钢板焊接14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页钢筋混凝土墙体上预留洞采用钢模预埋定位钢筋混凝土中可以采用预PVC止水节预埋线盒采用钢筋加固,交叉位置与墙体钢筋焊接牢固14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页落水管、地漏等穿楼板的管道采用成品PVC止水节,利用模板上双控线精确定位梁、剪力墙及柱内模板控制采用预制成品混凝土撑条梁绑扎完成后,采用吸尘器将梁底清理干净后沉梁板筋绑扎完成后用水将板面垃圾冲洗干净14
万科企业股份有限公司上海区域本部工程技术统一标准编号:版号:页码:第14页共14页5、管理动作:5.1竖向墙柱钢筋绑扎完,监理工程师100%验收合格后才可以进行封模。5.2梁钢筋绑扎完成后沉梁前监理工程师必须进行中间过程验收。5.3板钢筋绑扎完成后,监理工程师100%验收合格后才允许进行混凝土浇筑。5.4所有停工待检点、见证点在监理验收时要保留影像资料(要能反映整体的施工情况)和书面记录资料。14'
您可能关注的文档
- 十堰市发展大道BT项目工程标准化施工手册.doc
- 山东伯恩有限公司标准厂房工程标准厂房工程施工组织设计.doc
- 机械工程标准手册.doc
- 福建省建筑工程标准勘察招标文件(年版)专用本(DOC41页).doc
- 阆电农网工程标准化作业指导书_电力.doc
- 建筑工程标准化管理分析.pdf
- 公路工程标准规范规范化.ppt
- 公路工程标准化.ppt
- 建筑精装工程标准化施工工艺-纸面石膏聚苯复合板外墙内保温墙面.doc
- 砌筑工程标准做法.pdf
- 护理示范工程标准.doc
- DB14/T 1319-2016 公路工程标准工程量清单及计量规范.doc
- [中铁]铁路建设房建工程标准化施工作业指导书.doc
- 《北京区域工程标准工期管理规范》.doc
- 绿城屋面工程标准做法.doc
- 中英两国疏浚工程标准规范差异分析.docx
- 各专业中型工程标准一览表.doc
- 现行公路工程标准规范一览表.doc
