• 131.50 KB
  • 4页

市政工程质量检查考核表1

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

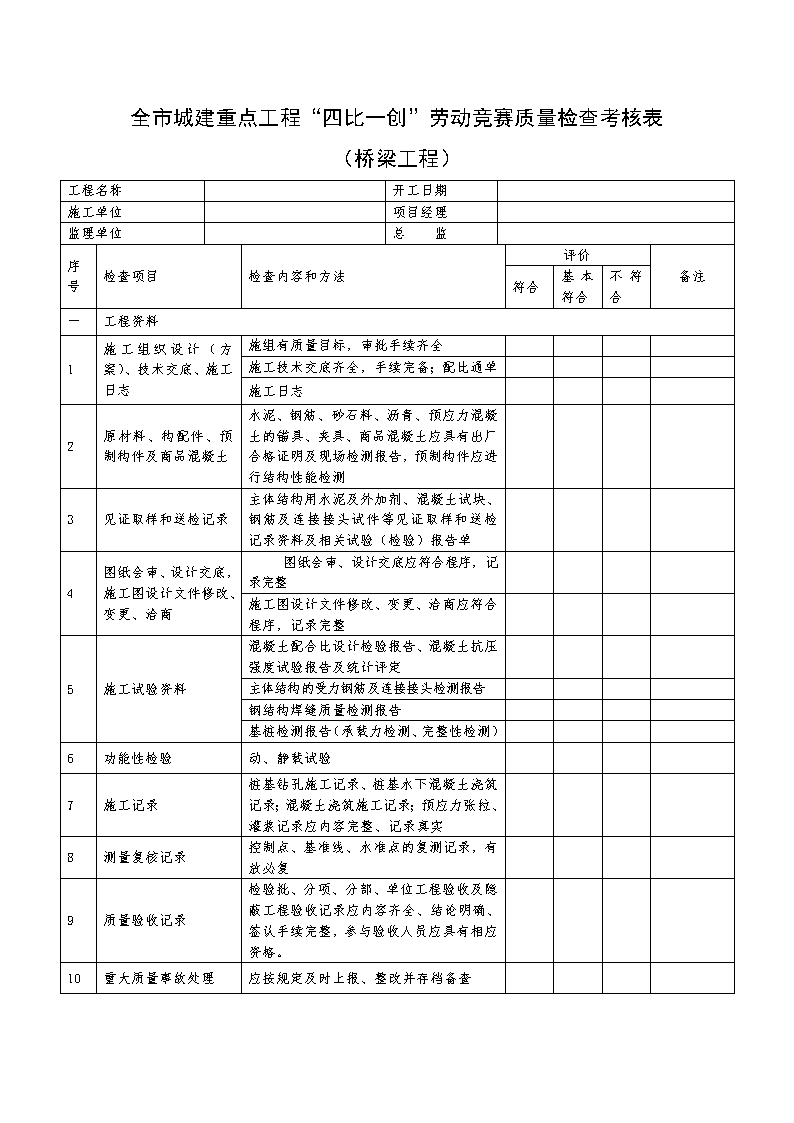

'全市城建重点工程“四比一创”劳动竞赛质量检查考核表(桥梁工程)工程名称开工日期施工单位项目经理监理单位总监序号检查项目检查内容和方法评价备注符合基本符合不符合一工程资料1施工组织设计(方案)、技术交底、施工日志施组有质量目标,审批手续齐全施工技术交底齐全,手续完备;配比通单施工日志2原材料、构配件、预制构件及商品混凝土水泥、钢筋、砂石料、沥青、预应力混凝土的锚具、夹具、商品混凝土应具有出厂合格证明及现场检测报告,预制构件应进行结构性能检测3见证取样和送检记录主体结构用水泥及外加剂、混凝土试块、钢筋及连接接头试件等见证取样和送检记录资料及相关试验(检验)报告单4图纸会审、设计交底,施工图设计文件修改、变更、洽商图纸会审、设计交底应符合程序,记录完整施工图设计文件修改、变更、洽商应符合程序,记录完整5施工试验资料混凝土配合比设计检验报告、混凝土抗压强度试验报告及统计评定主体结构的受力钢筋及连接接头检测报告钢结构焊缝质量检测报告基桩检测报告(承载力检测、完整性检测)6功能性检验动、静载试验7施工记录桩基钻孔施工记录、桩基水下混凝土浇筑记录;混凝土浇筑施工记录;预应力张拉、灌浆记录应内容完整、记录真实8测量复核记录控制点、基准线、水准点的复测记录,有放必复9质量验收记录检验批、分项、分部、单位工程验收及隐蔽工程验收记录应内容齐全、结论明确、签认手续完整,参与验收人员应具有相应资格。10重大质量事故处理应按规定及时上报、整改并存档备查 二基础1试件强度;桩长、桩径;桩位偏差、桩头锚固筋长度、桩顶标高、应符合设计要求三主体结构1模板与支架的设计模板及其支架应具有足够的承载能力、刚度和稳定性2模板及其支架拆除模板及其支架拆除应按施工方案进行3受力钢筋品种、级别、规格和数量对照施工图检查。当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。4钢筋构造措施、受力钢筋位置和混凝土保护层厚度检查作业面上的受力钢筋间距、固定措施,节点部位的箍筋间距,混凝土保护层厚度。5预应力张拉检查张拉时混凝土的强度、弹性模量、龄期是否符合设计要求;张拉应力、伸长量控制;张拉机具配套标定记录;锚夹具锚固性能检测报告。6混凝土强度和试块留置检查现场混凝土配合比实际应用情况,计量器具设置应用,商品混凝土的坍落度,混凝土试块取样部位、频率、留置数量、养护环境、标识等。7混凝土构筑物(构件)的外观质量和尺寸偏差检查外观质量,有无裂缝,抽查混凝土构件尺寸偏差,预应力梁板上拱度8支座、伸缩缝支座接触必须严密,不得有空隙。活动支座位置是否符合设计要求伸缩缝必须全部贯通,缝面平整,伸缩性能有效,不得堵塞或变形9桥台填土是否采取防止桥台路面下沉的措施结果统计符合项,基本符合项,不符合项检查组成员:年月日注:考核结果评定方法:全部达到“基本符合”为合格;其中,“符合”项达到50%,为优良;有1项“不符合”,评定为不合格 全市城建重点工程“四比一创”劳动竞赛质量检查考核表(地铁、隧道工程)工程名称开工日期施工单位项目经理监理单位总监序号检查项目检查内容和方法评价备注符合基本符合不符合一盾构法隧道1见证取样和送检记录主体结构用水泥及外加剂、混凝土试块、钢筋及连接接头试件等见证取样和送检记录资料及相关试验(检验)报告单2施工测量测量复核、测量精度、测量定位记录3盾构始发、到达洞门加固区土体钻芯取样检查,地下水(承压水)探孔检查情况4盾构掘进掘进姿态、管片拼装姿态、推进速度姿态是否平稳,隧道衬砌环轴线高程、平面偏移值,5隧道结构防水壁后注浆配比及施工记录,注浆充填系数,隧道渗漏水量检测,防水密封条性能、进场检验报告、粘贴环境、粘贴质量6隧道结构外观质量管片有无破损及处理情况7管片拼装实测实量衬砌环直径椭圆度、每环相邻管片平整度和纵向相邻管片平整度二管片制作1管片混凝土质量配合比设计检验报告,抽查混凝土抗压强度和混凝土抗渗压力等试验报告2管片制作精度管片检漏测试和三环水平拼装等检测报告 3管片功能试验管片弯曲试验、环向螺栓弯曲试验和管片拼装孔抗拔试验等试验报告三暗挖法隧道1竖井稳定护壁、支撑、降水2门洞破除超前支护、破除步骤、门洞加固、降水检验3掘进方法工法合理与工况相符,步步封闭成环时间要求、封底及时,开挖掌子面稳定情况。执行18字施工原则、监测及时调整支护参数动态施工4初期支护钢支撑焊接质量,支撑间距。喷射混凝土配比、厚度、成型质量、早强剂检验。初期支护变形量5防水防、排、堵措施及实施6二次衬砌断面尺寸、净空、抗压、抗渗强度、钢筋保护层四防水1防水混凝土配合比设计检验、抗压、抗渗强度2盾构防水垫进场检验报告、粘贴环境3防水涂料进场检验、操作方法五深基坑(车站)1支护、围护的稳定情况信息化施工,监控记录,应急预案及机构人员、物资落实情况2降水降水深度是否达到设计要求;降水期间是否对地下水位及邻近建筑物、管线的监控资料,承压水的治理措施3防水混凝土混凝土配合比设计,检查原材料的现场检测资料,混凝土强度、抗渗报告4商品混凝土商品混凝土进场验收手续是否完备,配合比、坍落度是否满足设计要求5结构尺寸、钢筋保护层厚度检验批验收资料结果统计符合项,基本符合项,不符合项检查组成员:年月日注:考核结果评定方法:全部达到“基本符合”为合格;其中,“符合”项达到50%,为优良;有1项“不符合”,评定为不合格'
